Remise à ciel ouvert du Ruisseau de Mivellaz en milieu bâti / Corcelles-sur-Chavornay (VD)
Initié par la CODHAVA (Coopérative d’Habitation Vie Alternative) du Château de Corcelles-sur-Chavornay ce projet de remise à ciel ouvert a été porté par la Commune de Chavornay. Le projet, développé en étroite collaboration avec le bureau d’ingénieurs RWB depuis 2015 a pu être réalisé entre octobre 2020 et juin 2021. Cette remise à ciel ouvert sur 250 ml alliant protection contre les crues et revitalisation, est le fruit d’une riche consultation de l’ensemble des acteurs impliqués (propriétaires fonciers, commune, DGE-EAU, etc.) à toutes les étapes du projet et de travaux.
-

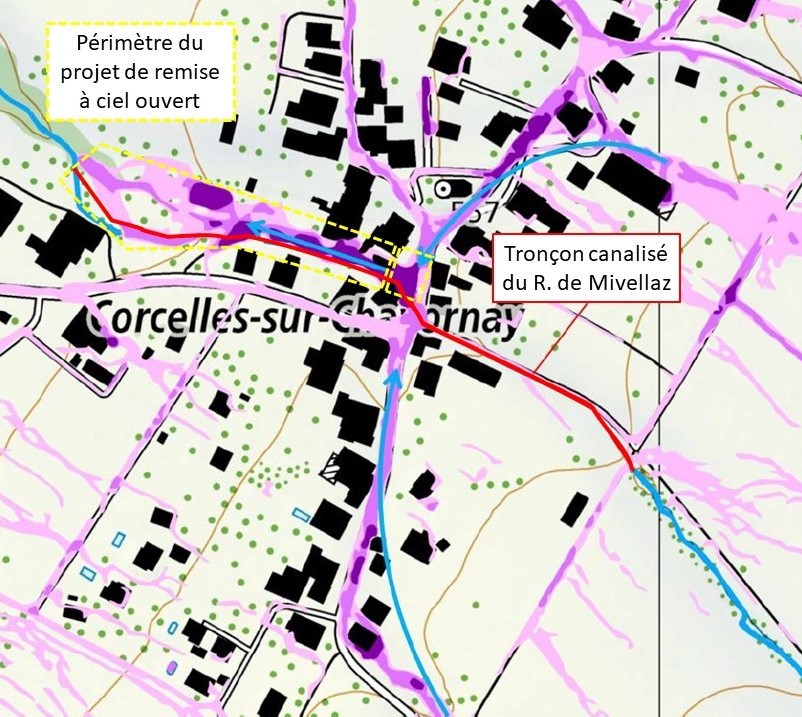

Carte de l’aléa ruissellement (zones potentiellement touchées par des événements rares d’inondations par ruissellement – plus la couleur rose est foncée, plus la hauteur d’eau est importante). Tracés principaux indiqués par les flèches bleues.
-
Image de la crue du 15 juin 2019 au niveau de la place des Hirondelles (© SDISPO)
-

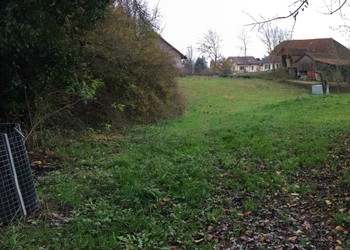

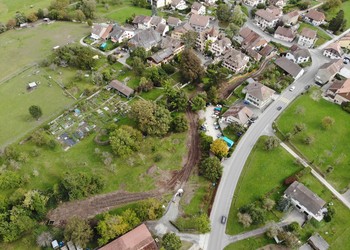

Le projet prévoit la remise à ciel ouvert du ruisseau sur ~ 250 m linéaire depuis la Place des Hirondelles, entre les habitations du Château et à travers la prairie en aval ainsi que la reconnexion au ruisseau naturel.
-

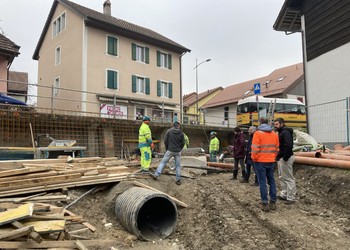

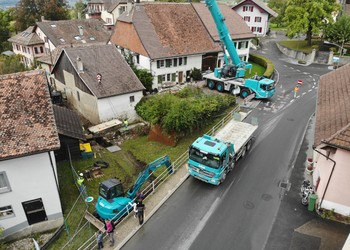

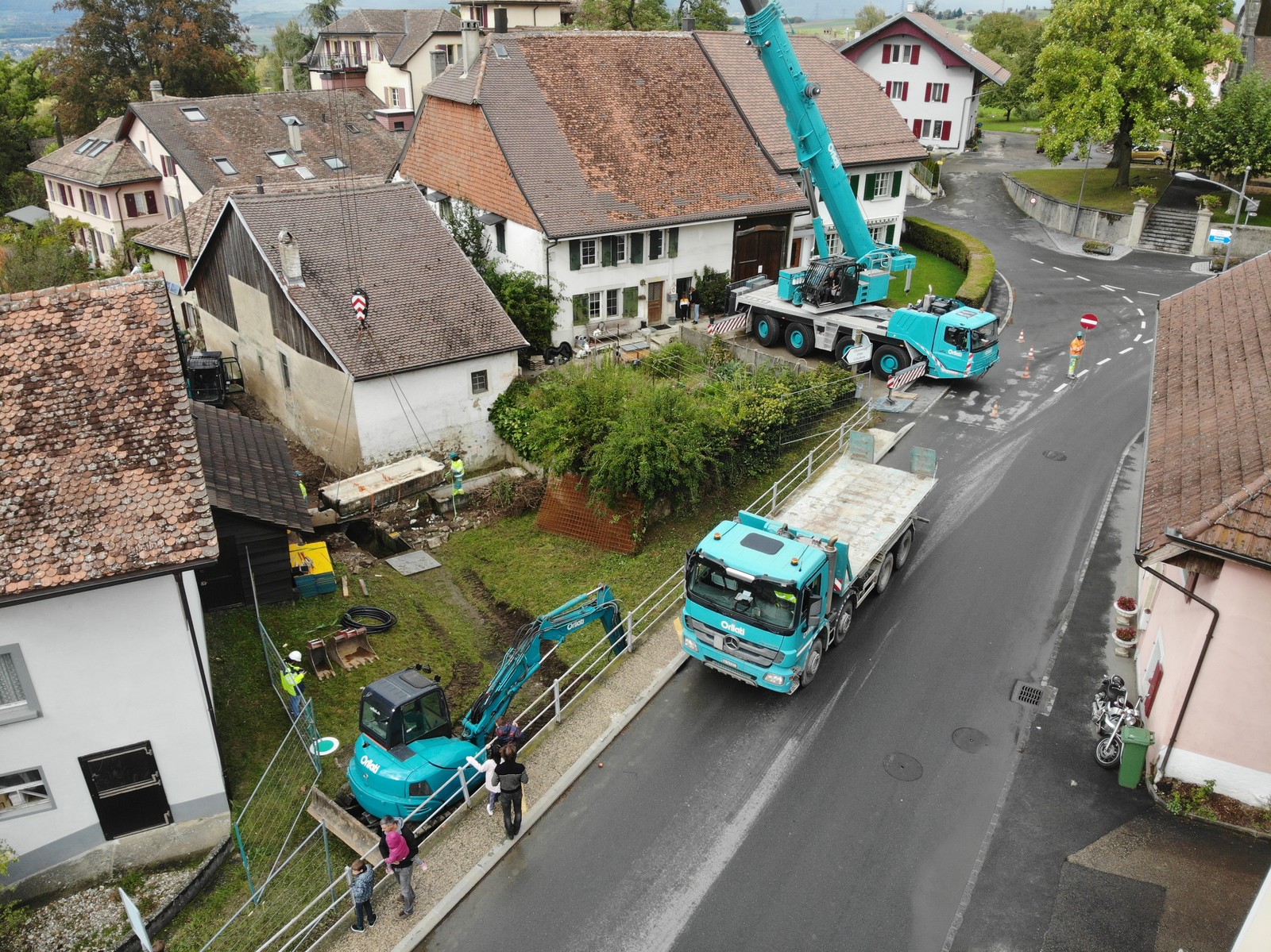

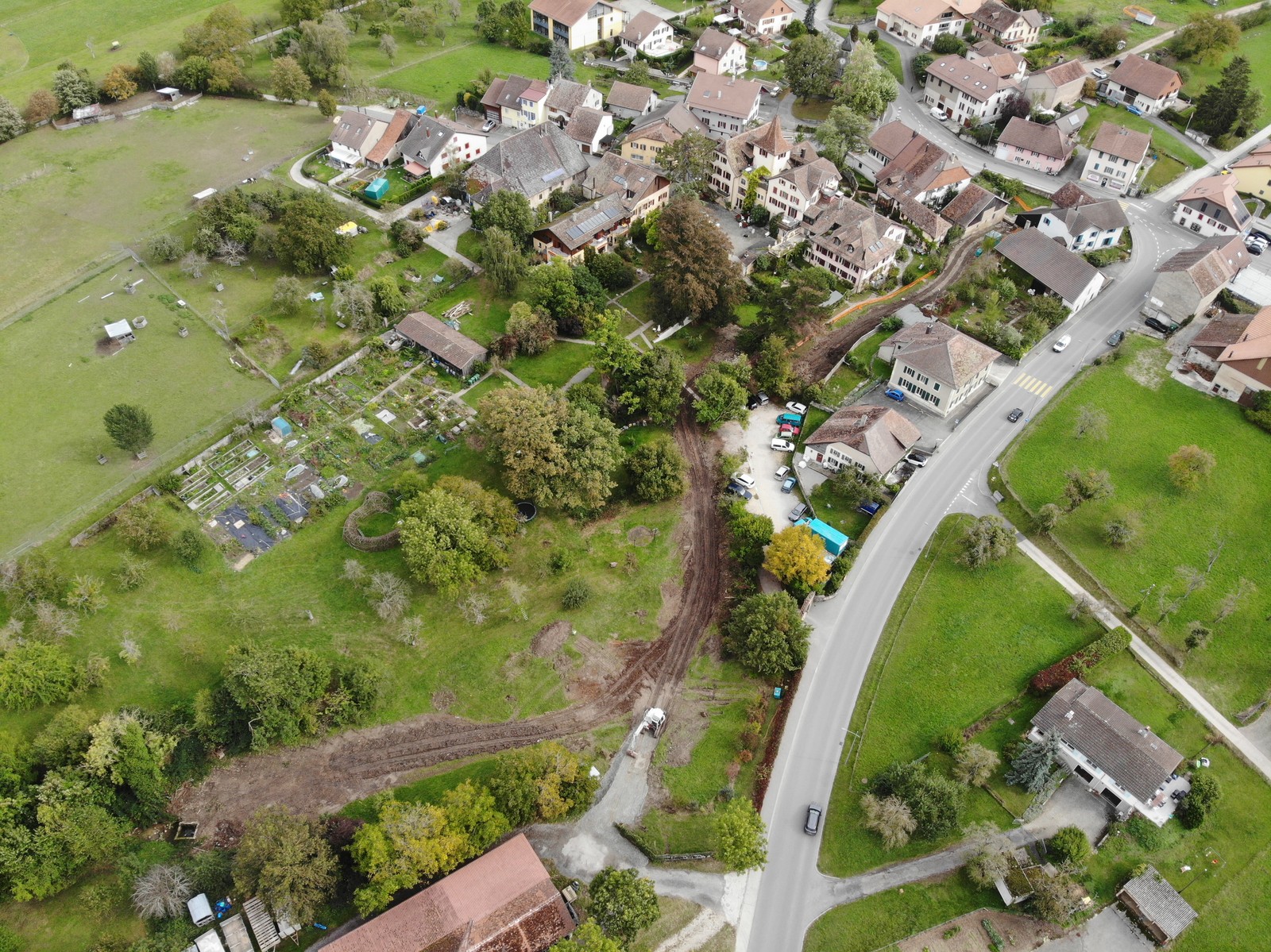

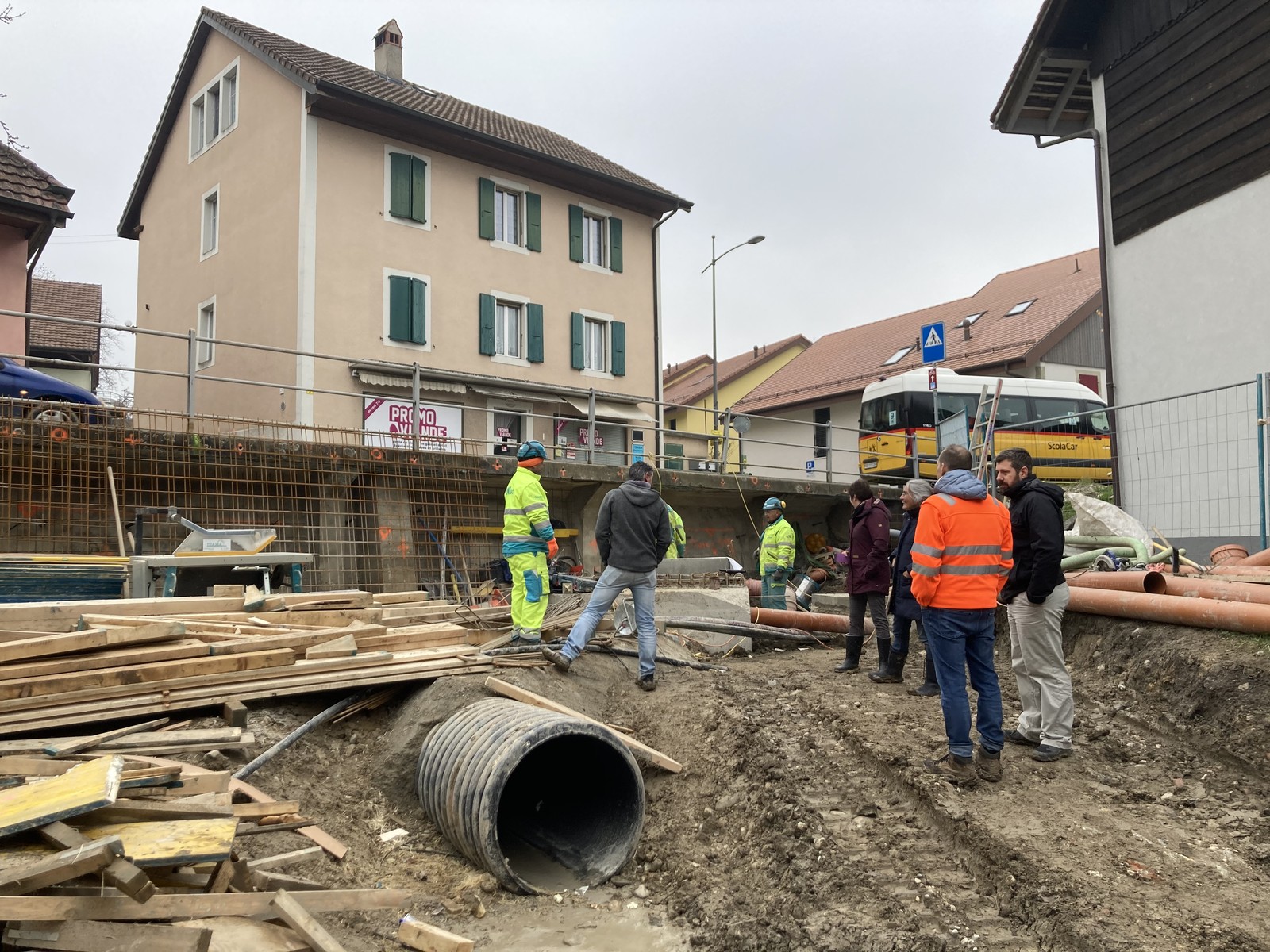

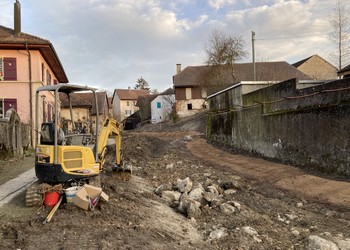

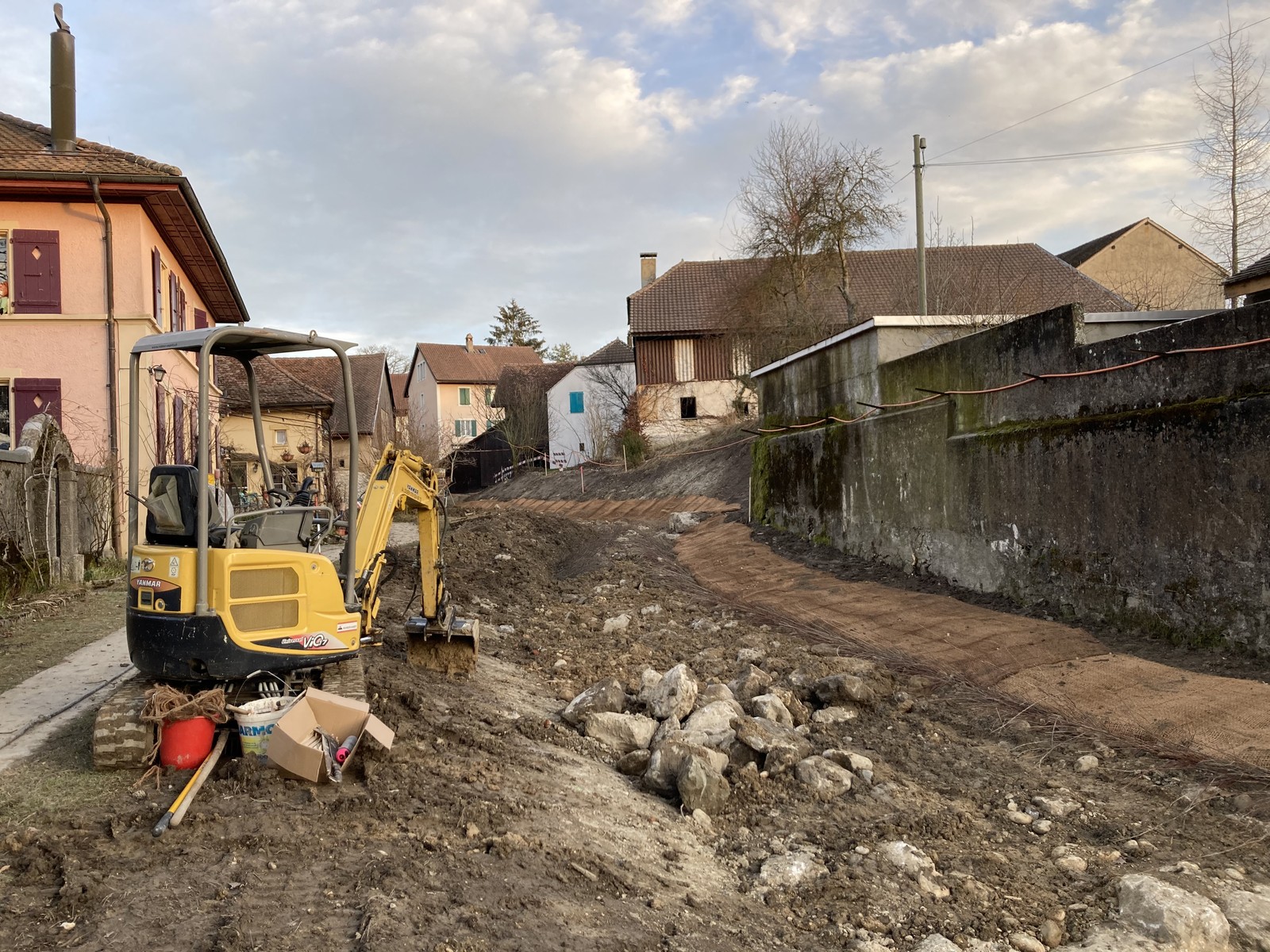

Travaux (septembre 2020) – Début des travaux préparatoires
-

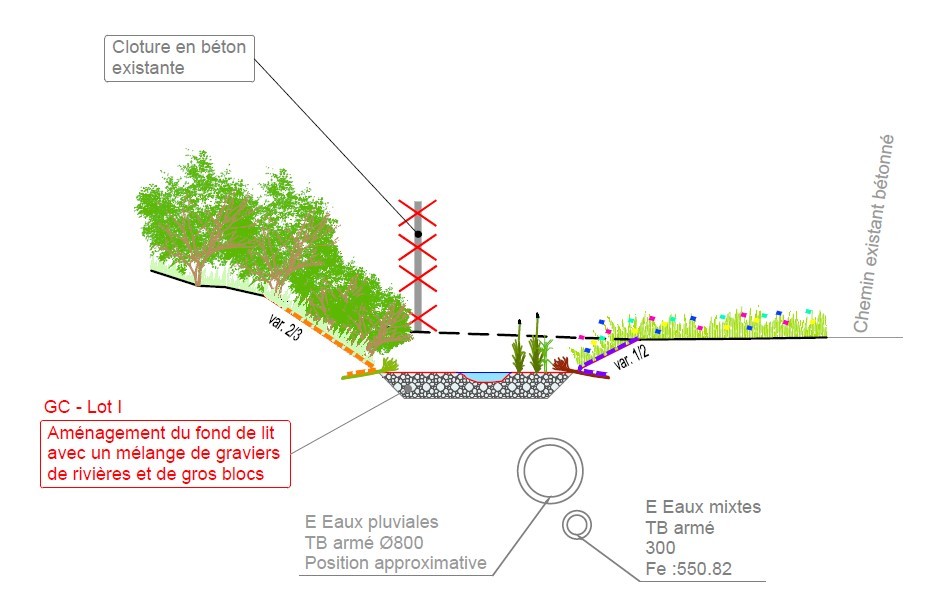

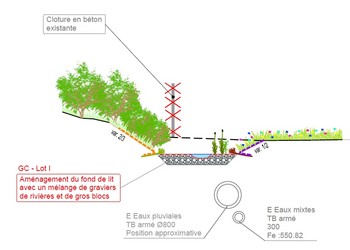

Exemple de profil en travers dans le secteur des habitations montrant l’aménagement du futur lit du cours d’eau et la conduite actuelle située au-dessous.
-

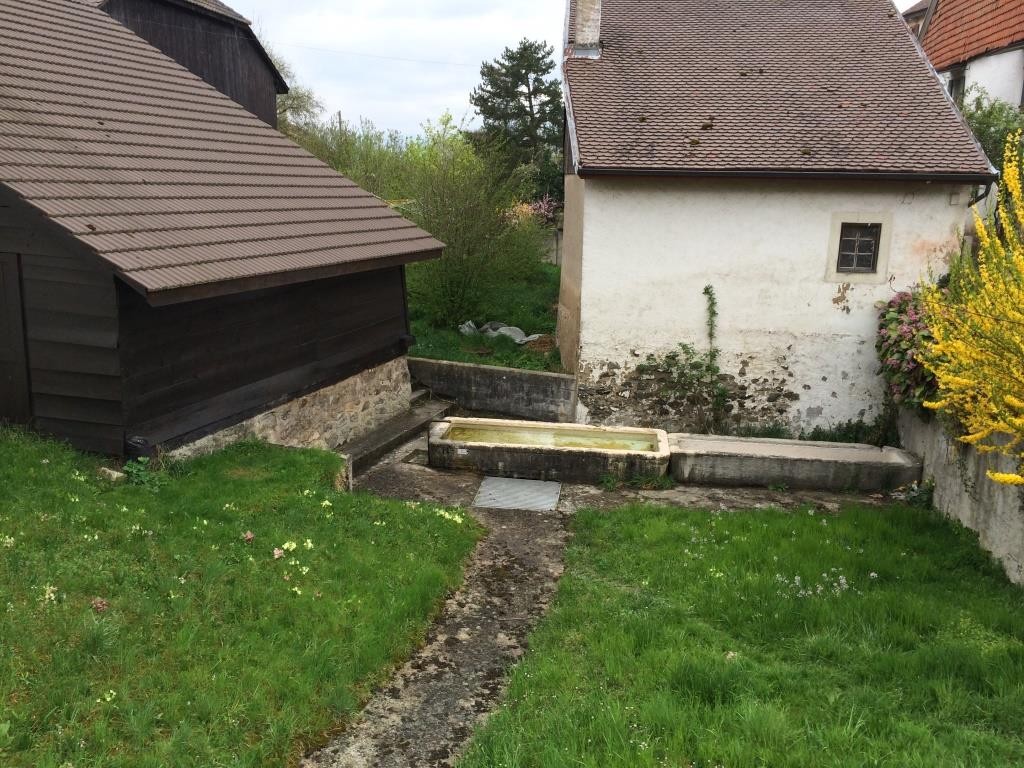

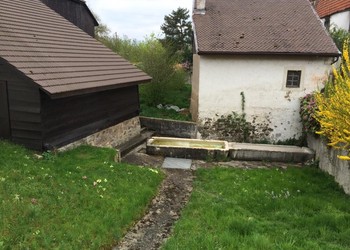

Travaux (octobre 2020) – Evacuation des deux anciennes fontaines de la Place des Hirondelles afin de si possible les rénover et les réutiliser.
-

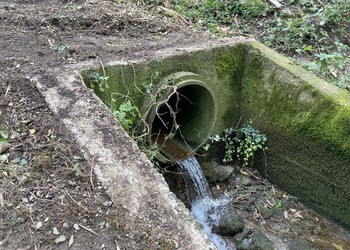

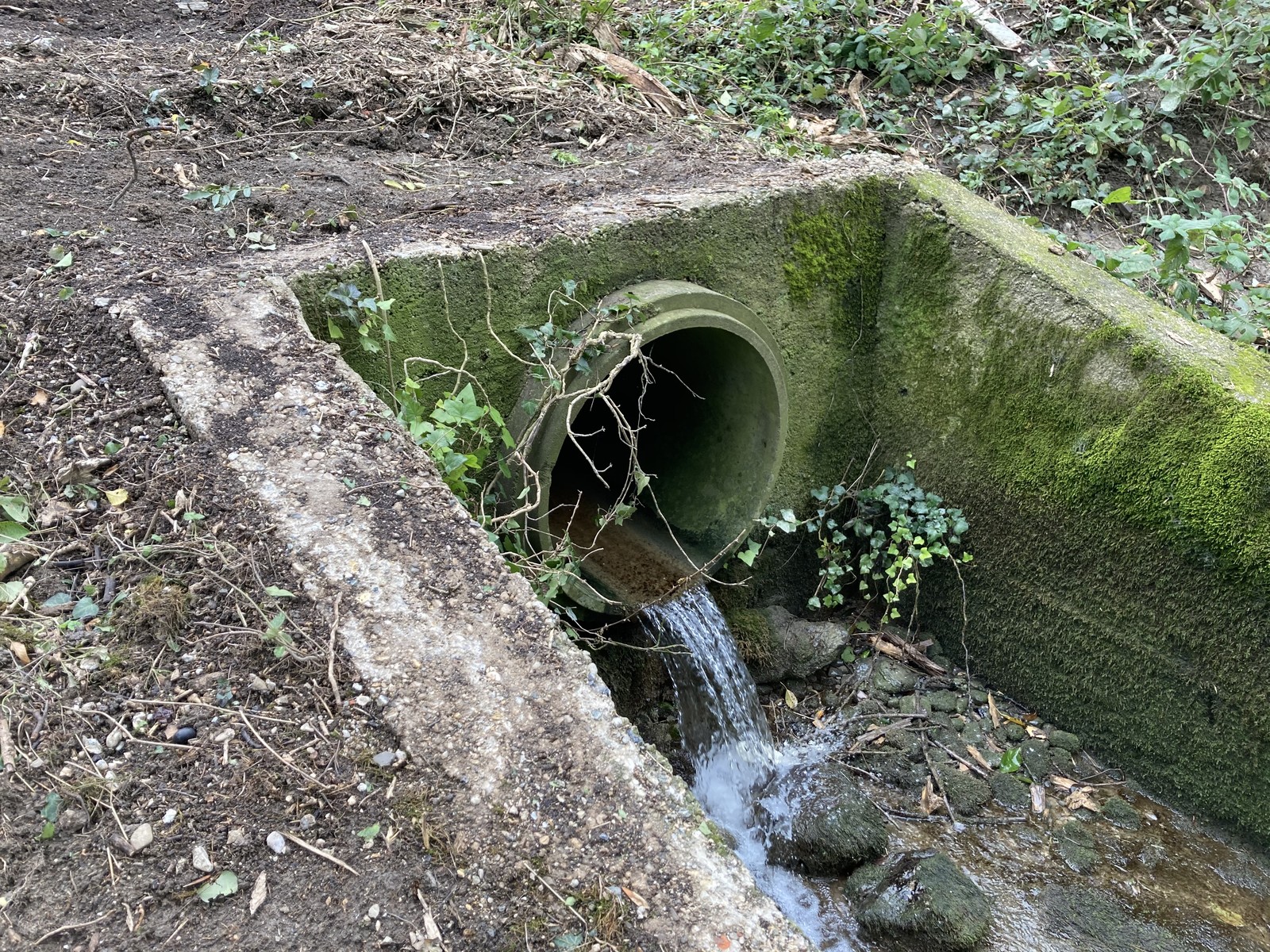

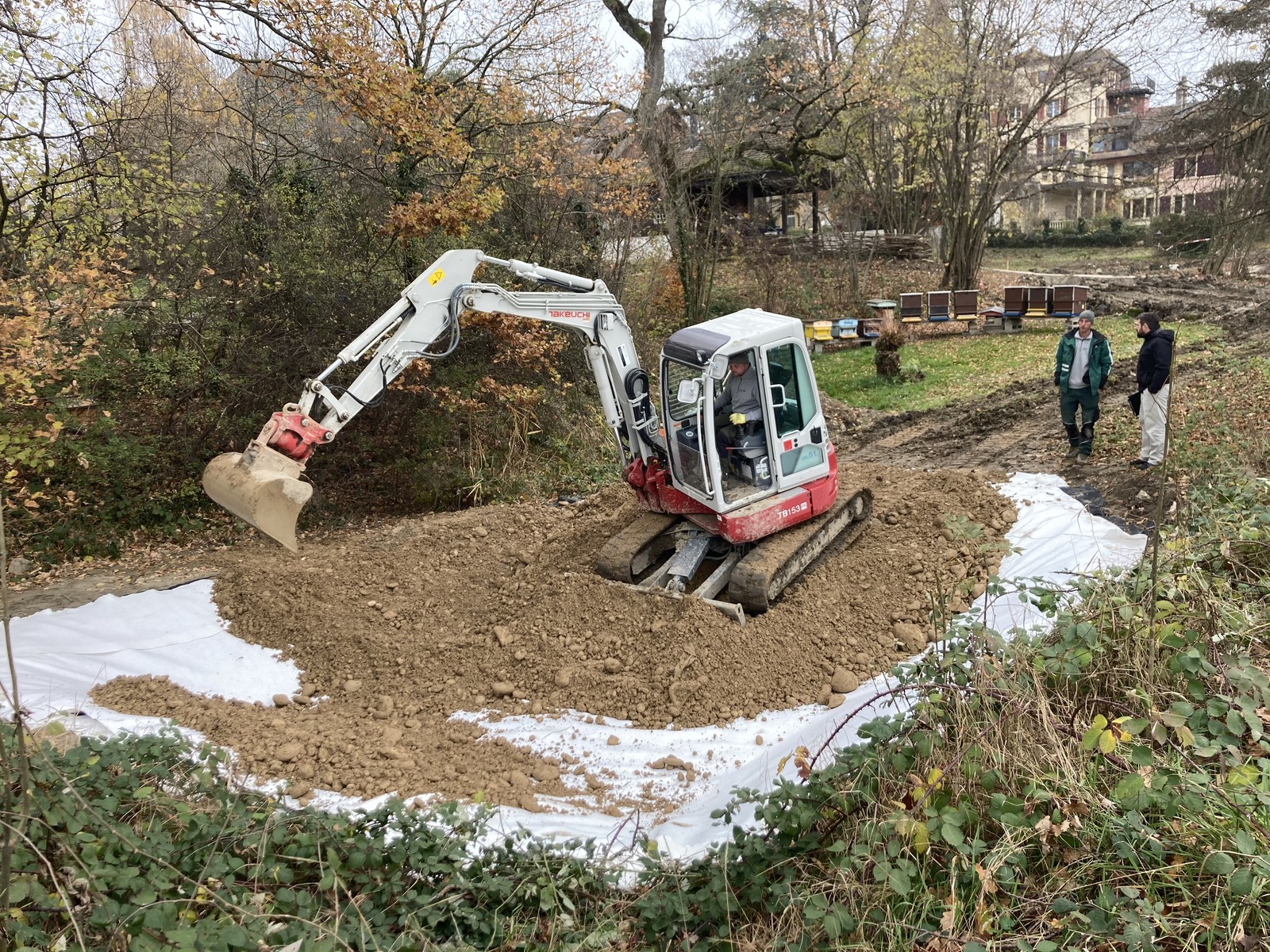

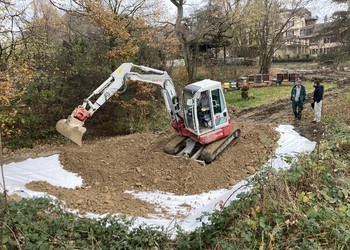

Travaux (octobre 2020) – Dégagement du collecteur actuel dont l’affectation est maintenue notamment comme décharge hydraulique en cas de crue.
-

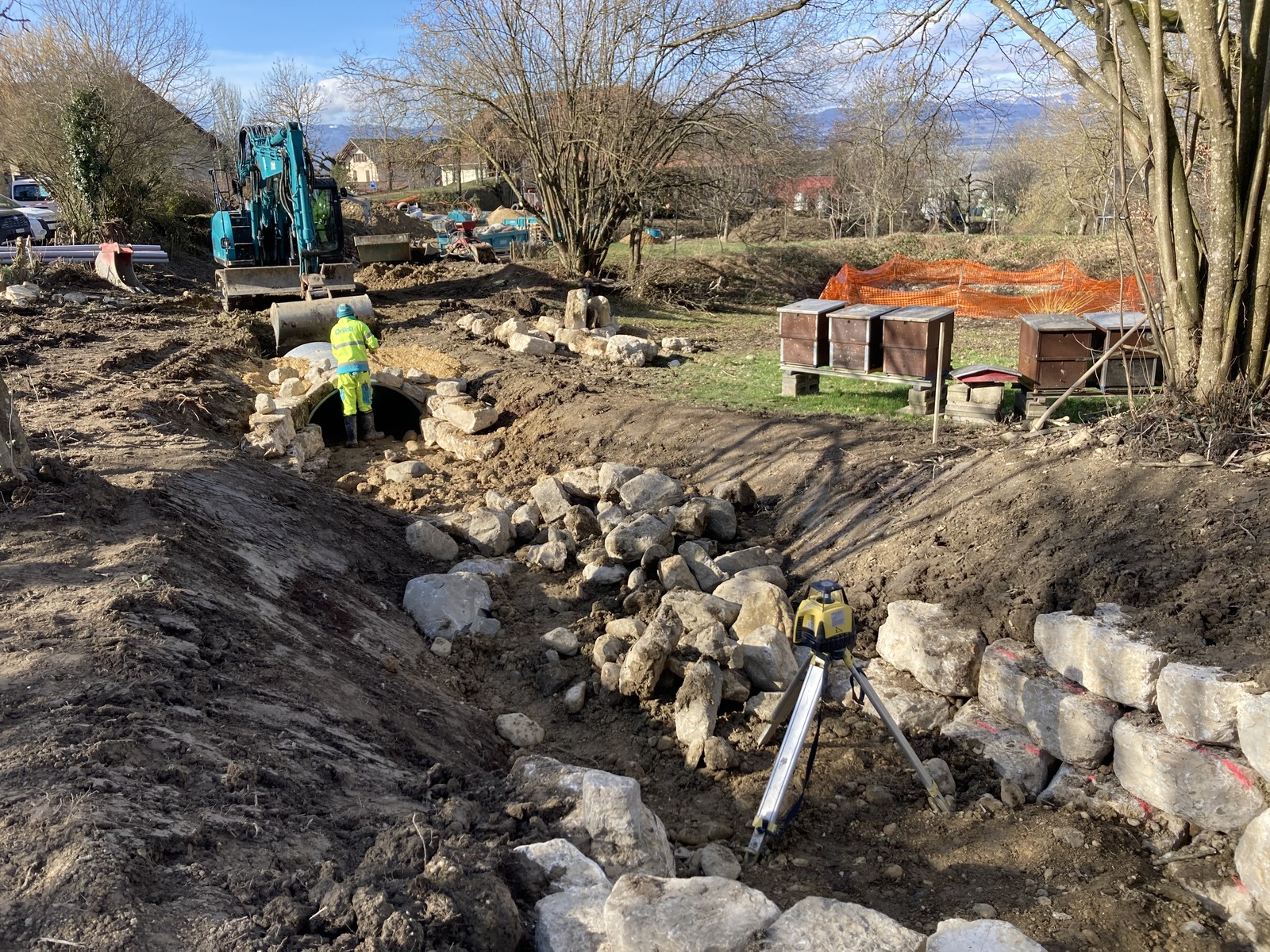

Travaux (novembre 2020) – Aménagement de l’ouvrage d’alimentation du cours d’eau et d’une chambre avec un déversoir d’orage.
-

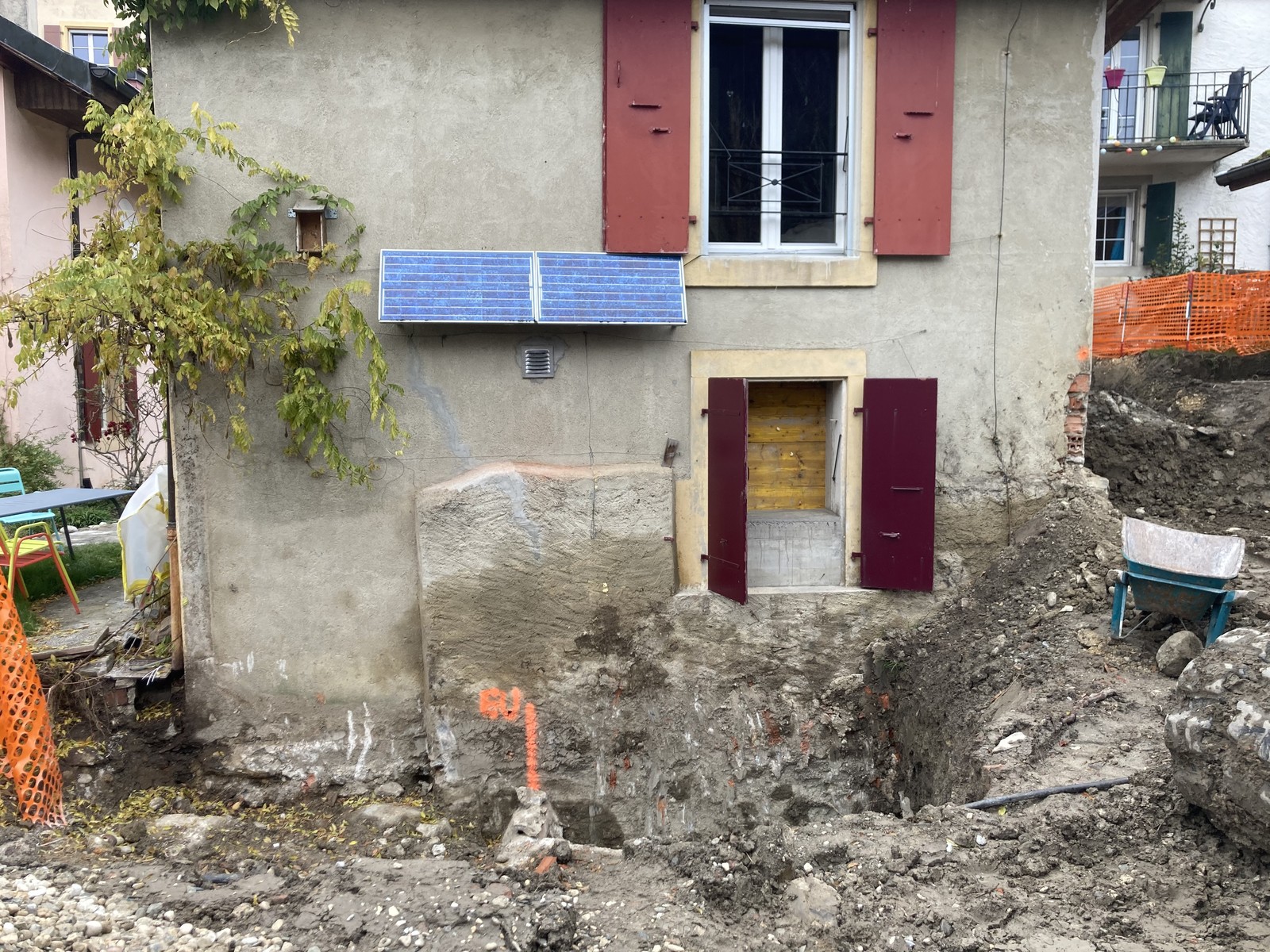

Travaux (novembre 2020) – Assainissement et protection du pied des façades.
-

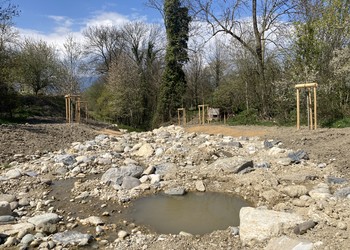

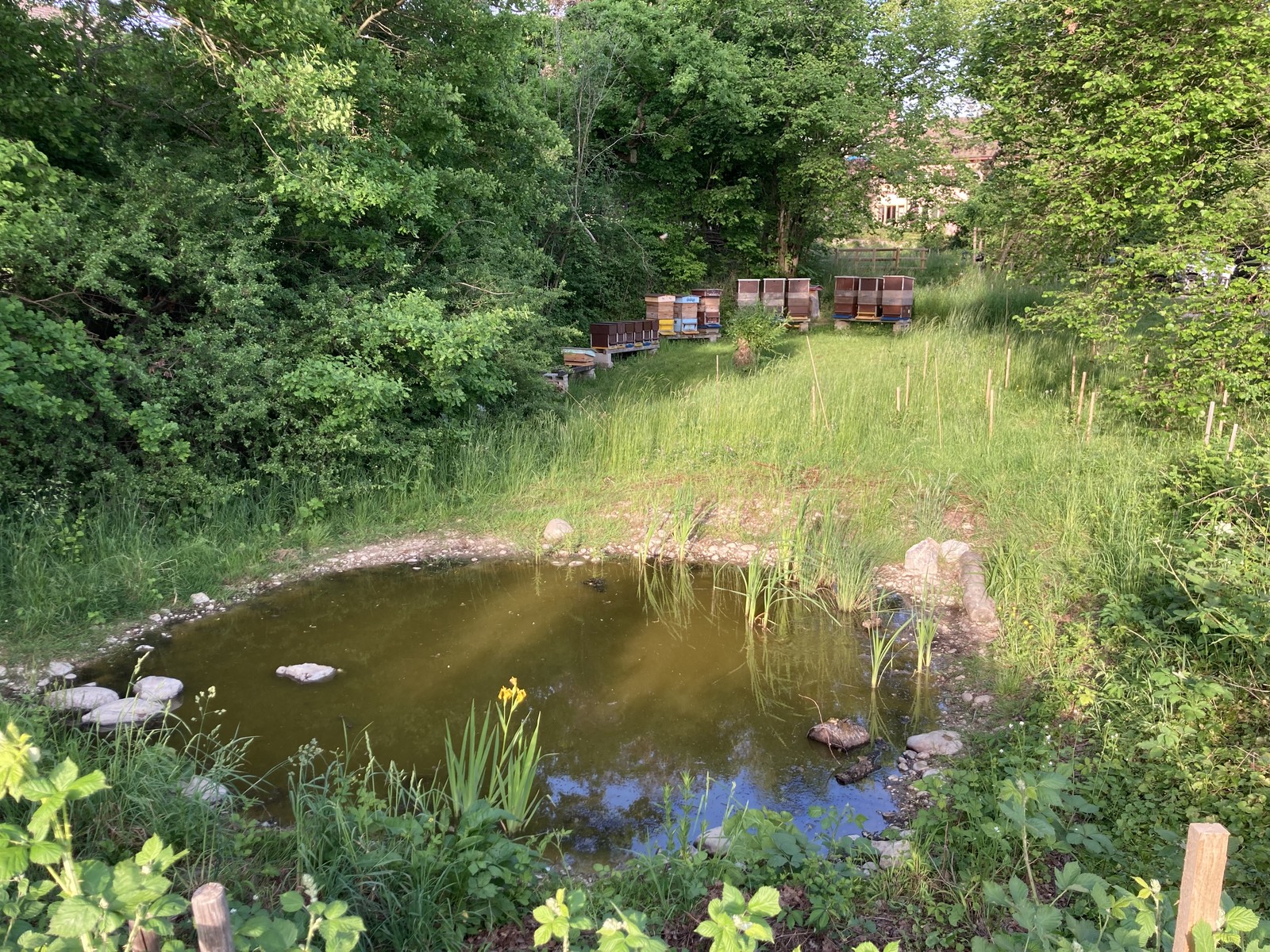

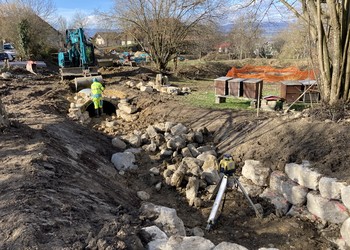

Travaux (novembre 2020) – Aménagement d’une mare favorable aux amphibiens.
-

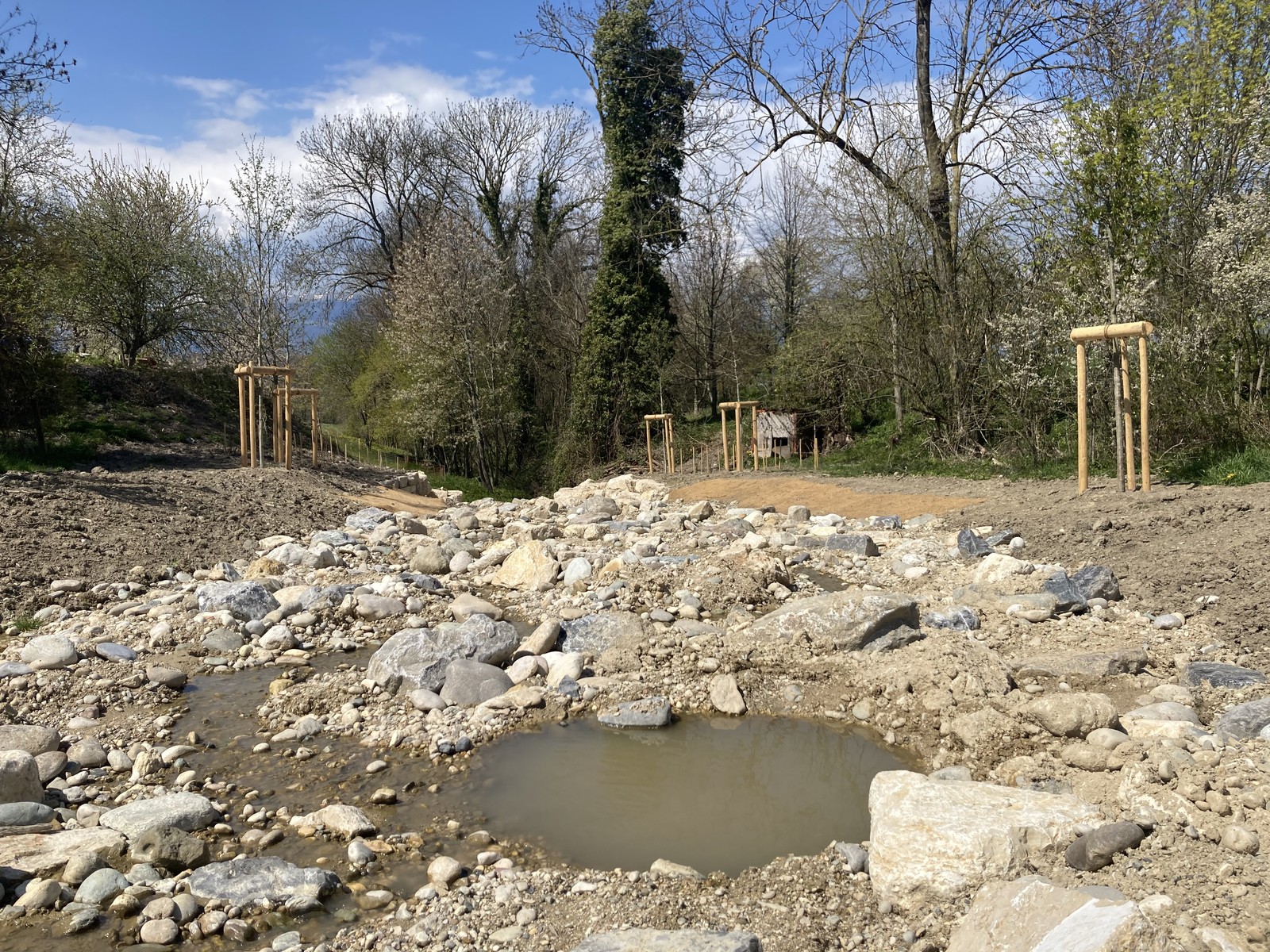

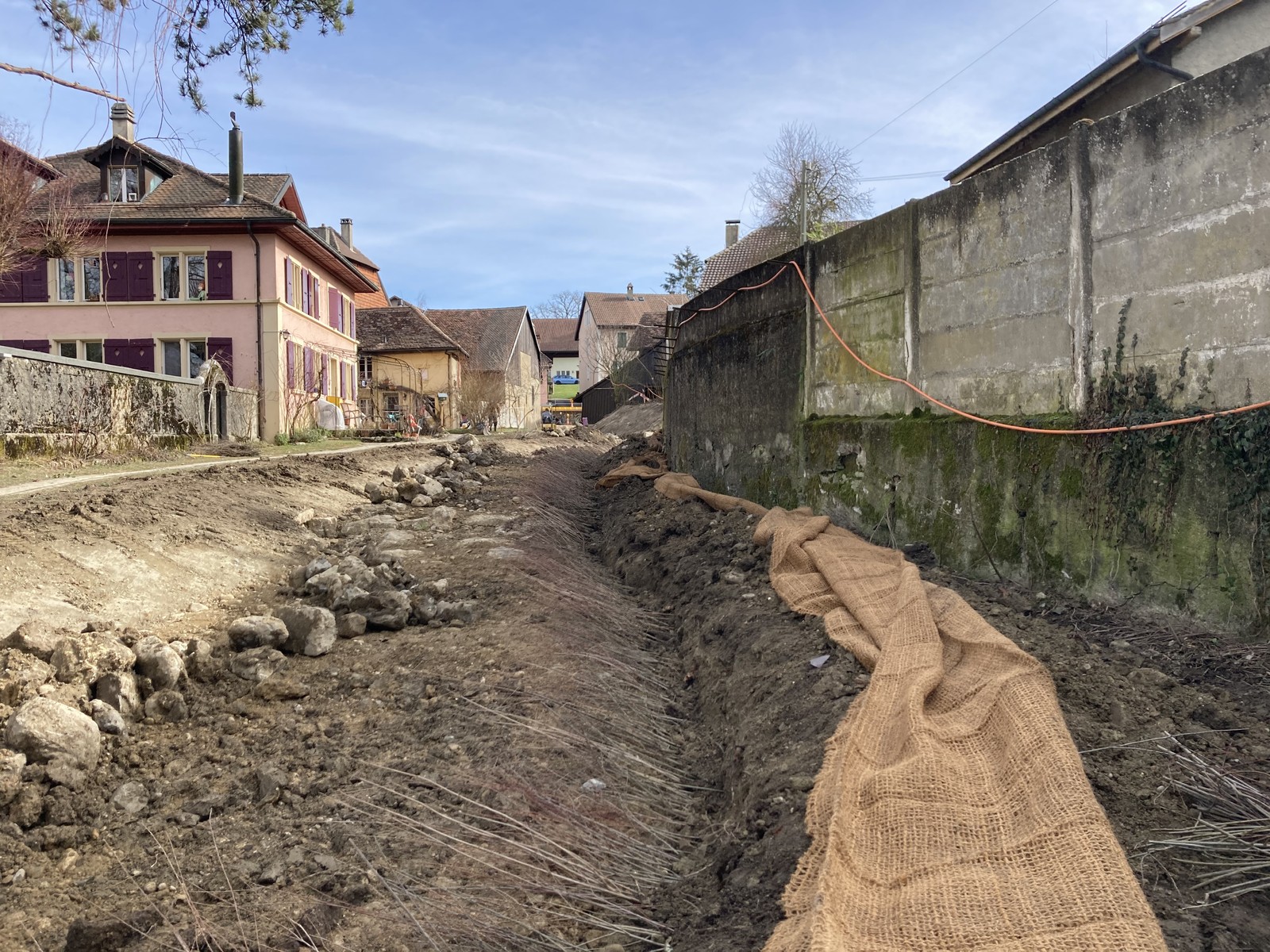

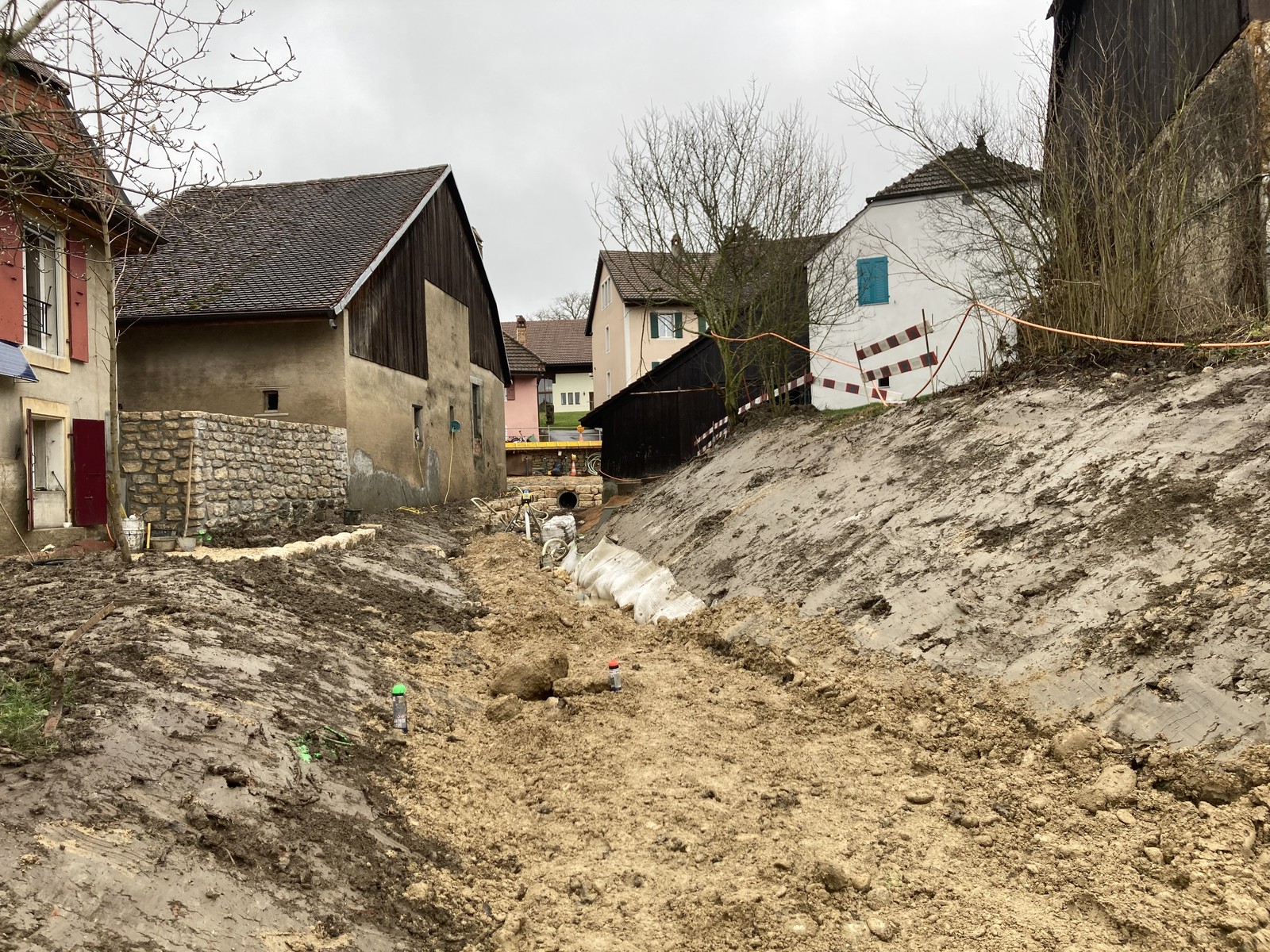

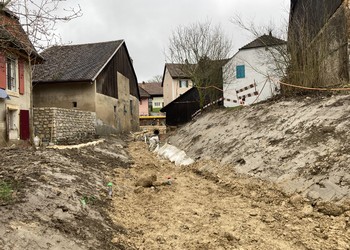

Travaux (février 2021) – Aménagement du lit du ruisseau en cours au droit des habitations (avant mise en eau).
-

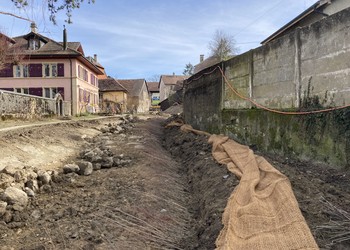

Travaux (février 2021) – Confection de lits de plants et plançons (avant mise en eau).
-
Travaux (février 2021) – Confection de sac coco avec des ramilles mortes et aménagement du nouveau lit du ruisseau (avant mise en eau).
-

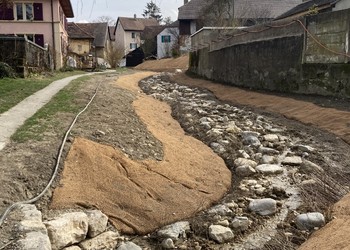

Travaux (février 2021) – Aménagement de trois petits ouvrages de franchissement pour des chemins.
-

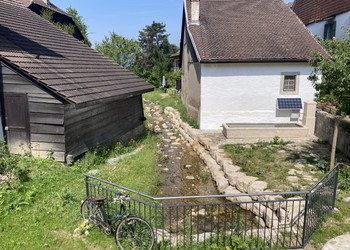

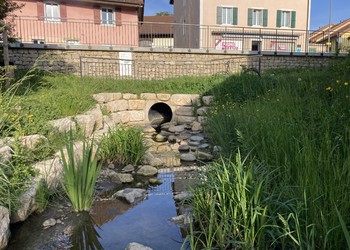

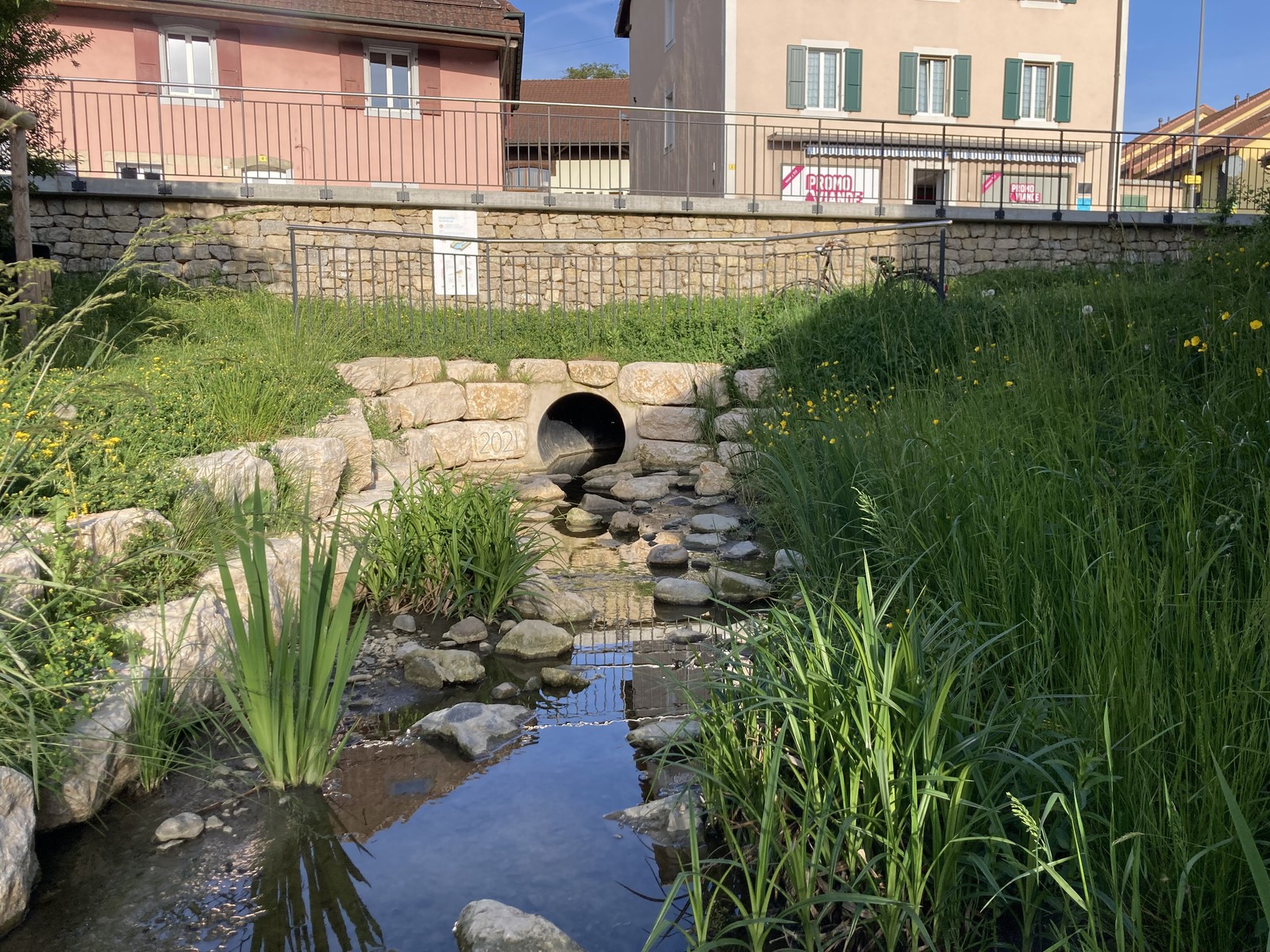

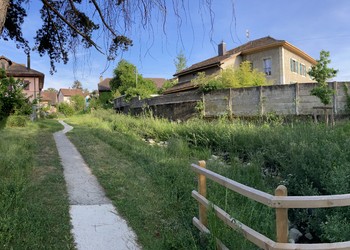

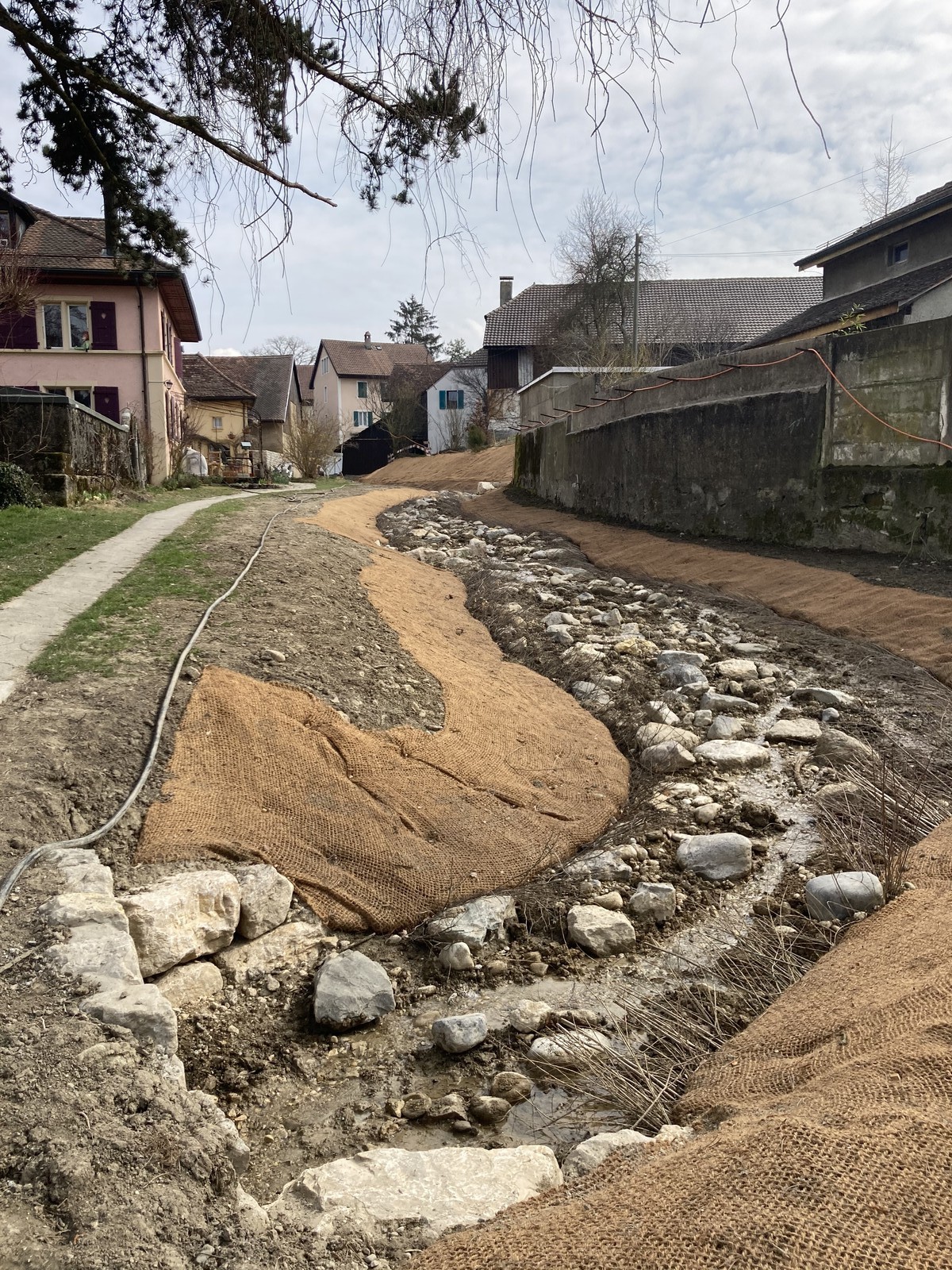

Mise en eau (mars 2021)
-

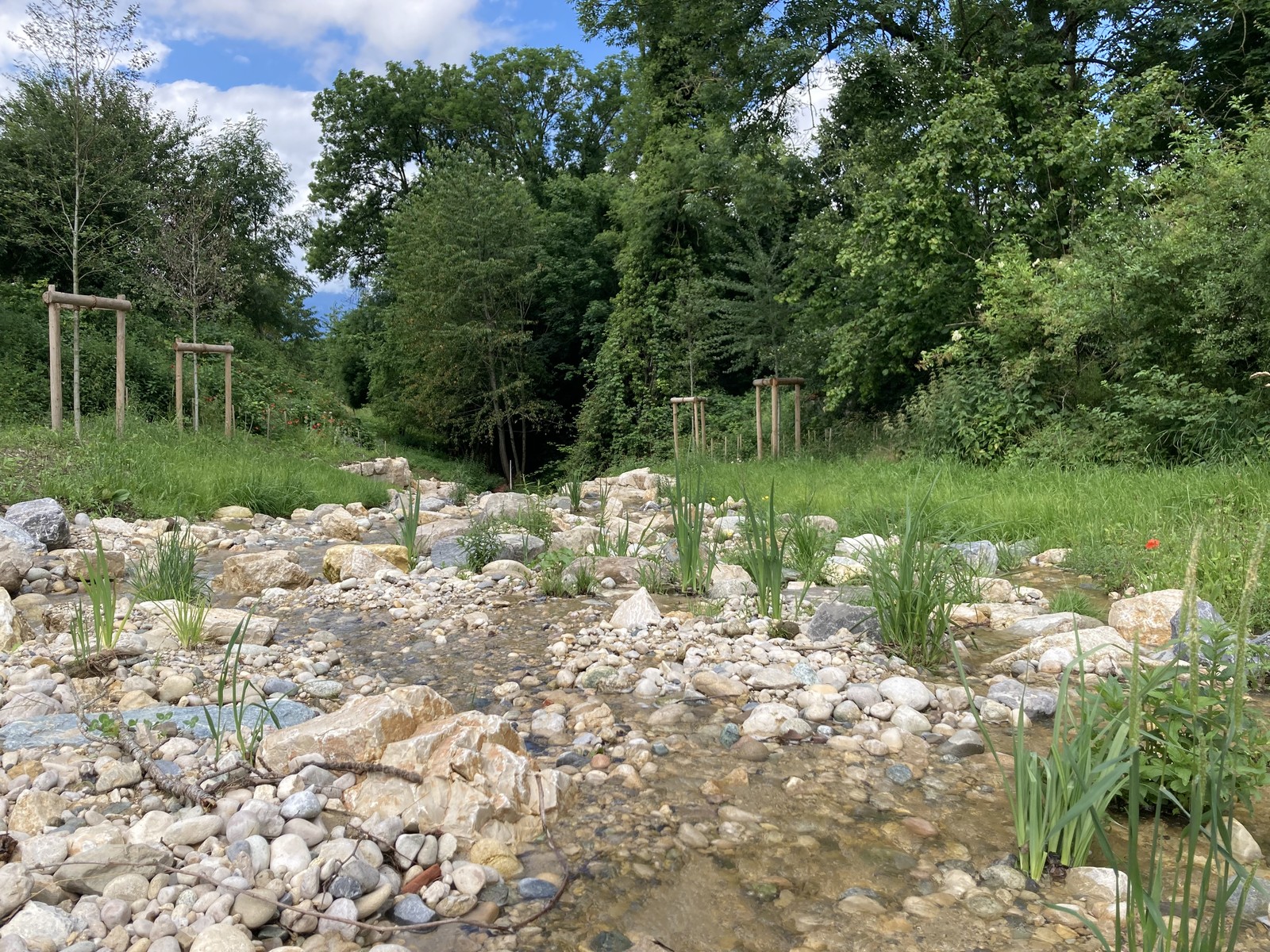

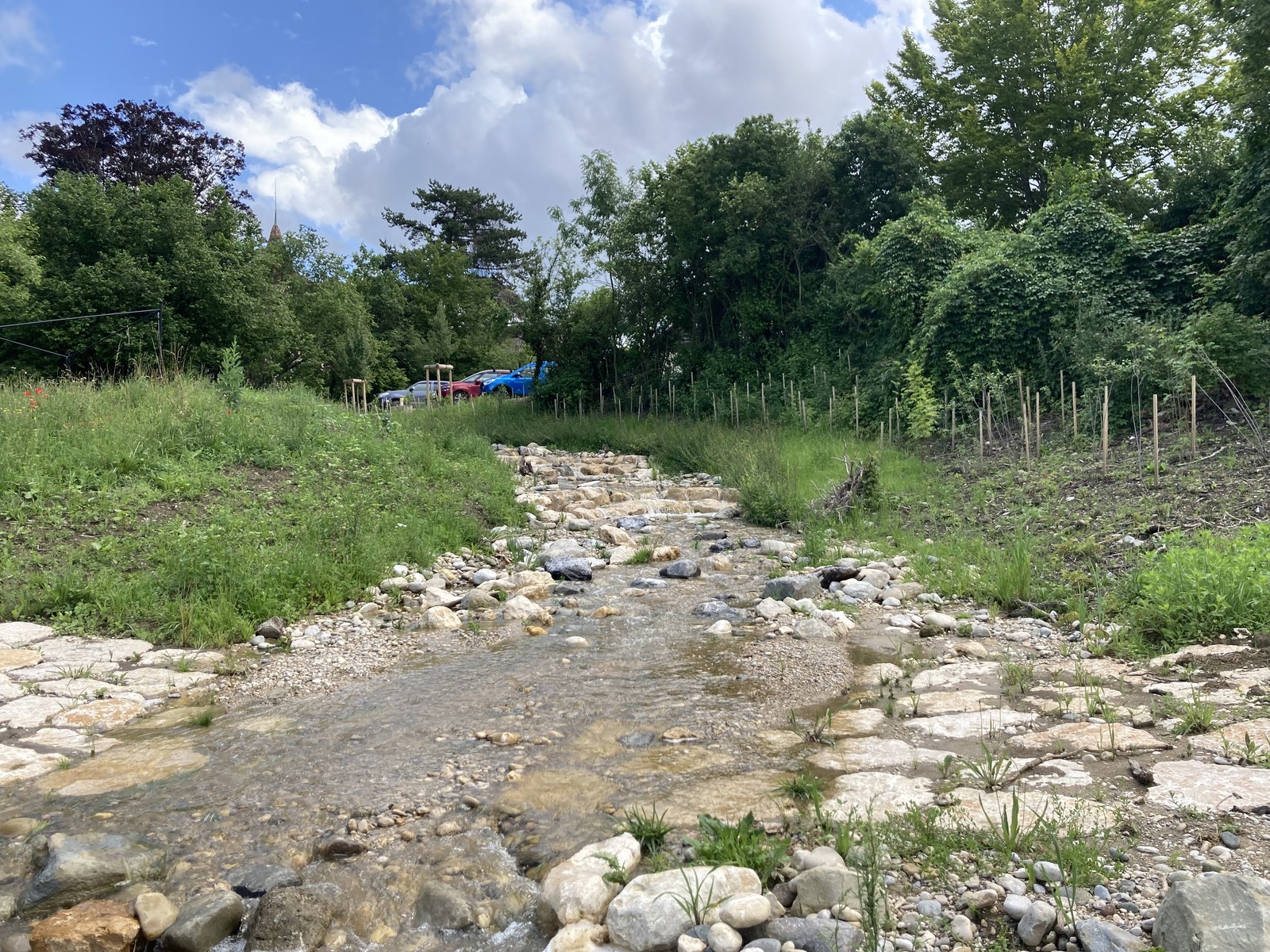

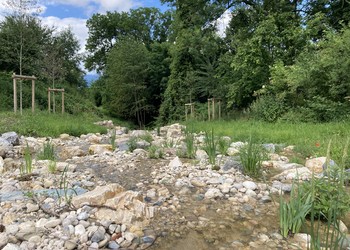

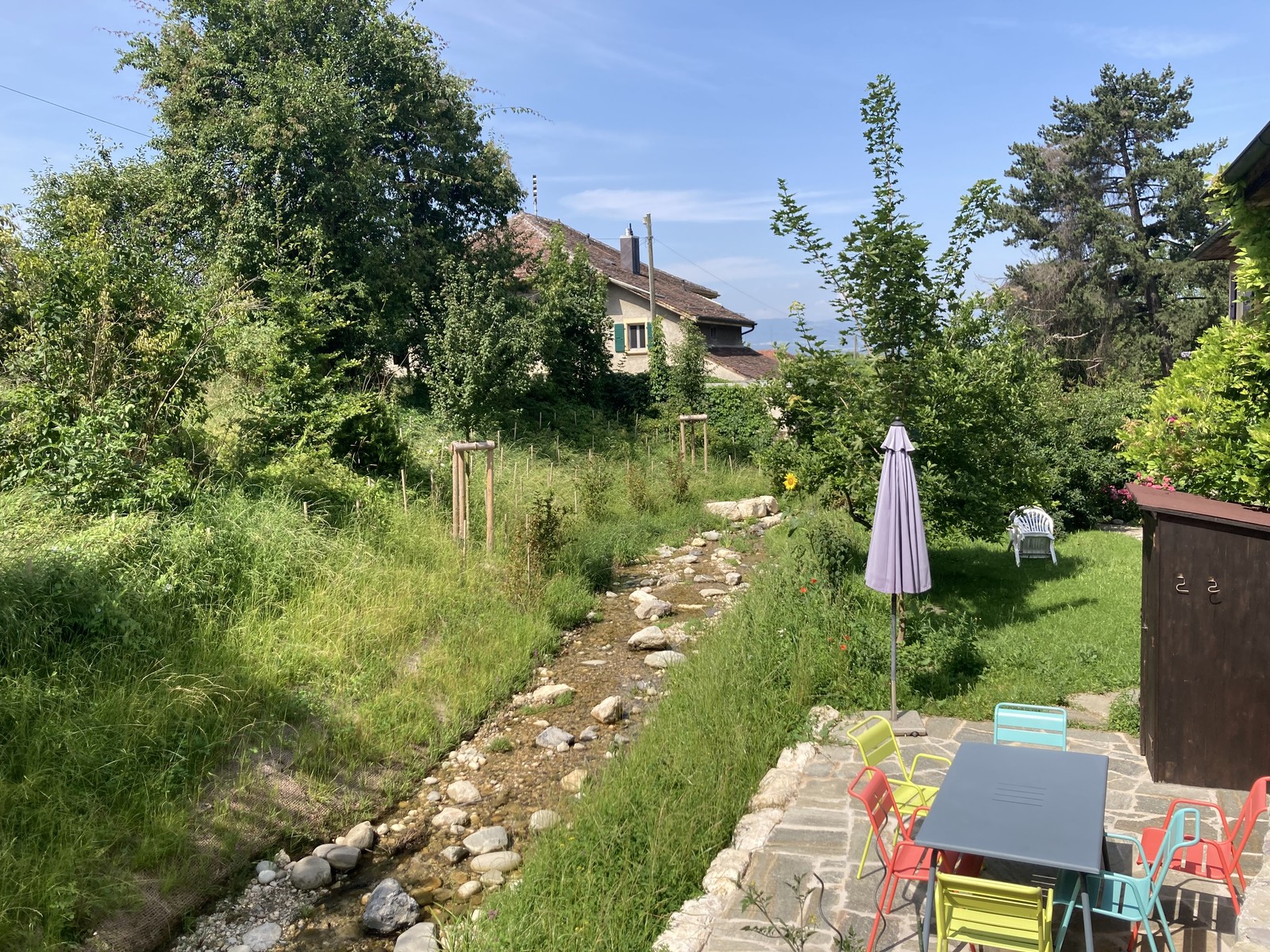

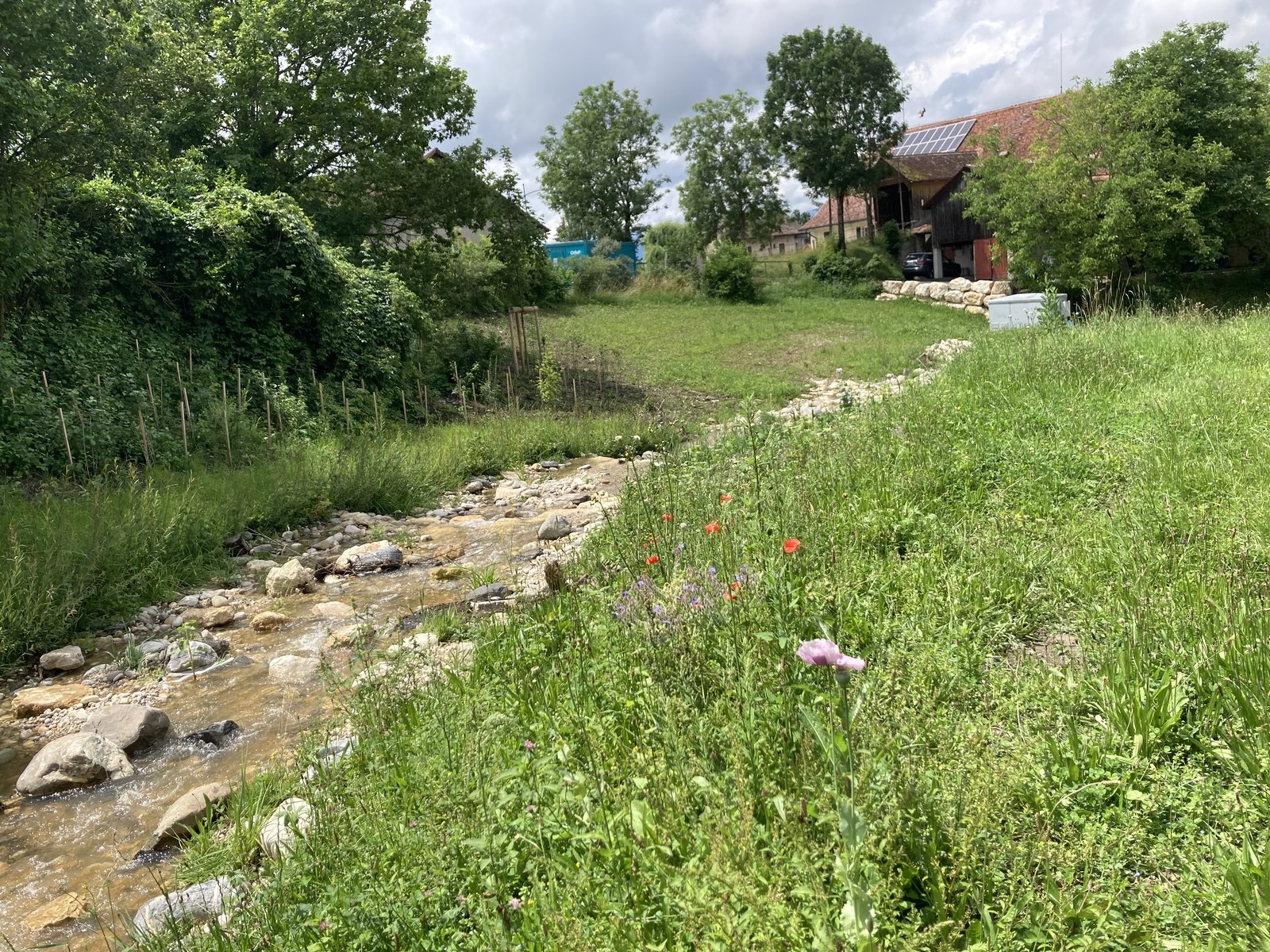

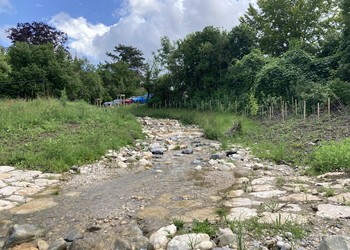

Travaux de plantation et semis (mars-avril 2021)
