Protection contre les crues et revitalisation
Le hameau de Riederwald (commune de Liesberg) est situé en bordure de la Birse dans le canton de Bâle-Campagne, à la frontière avec le canton du Jura. Ce secteur de la Birse était particulièrement sensible du point de vue du risque d’inondation et se trouvait, selon la carte de dangers des inondations dans la catégorie de danger la plus élevée. En août 2007 suite à d’intenses précipitations, le débit de la Birse a dépassé les valeurs de la crue centennale au point de menacer le hameau. En fonction de ce constat, le Canton de Bâle-Campagne et la République et Canton du Jura ont initié un projet de protection contre les crues de la Birse. Ce dernier avait pour objectif de réduire le risque d’inondation du secteur situé entre les lieux-dits Riederwald et les Riedes-Dessus de toutes inondations.
Le hameau de Riederwald (commune de Liesberg) est situé en bordure de la Birse dans le canton de Bâle-Campagne, à la frontière avec le canton du Jura. Ce secteur de la Birse était particulièrement sensible du point de vue du risque d’inondation et se trouvait, selon la carte de dangers des inondations dans la catégorie de danger la plus élevée.
En août 2007 suite à d’intenses précipitations, le débit de la Birse a dépassé les valeurs de la crue centennale au point de menacer le hameau.
En fonction de ce constat, le Canton de Bâle-Campagne et la République et Canton du Jura ont initié un projet de protection contre les crues de la Birse. Ce dernier avait pour objectif de réduire le risque d’inondation du secteur situé entre les lieux-dits Riederwald et les Riedes-Dessus de toutes inondations.
Le projet de protection contre les crues à Riederwald est le deuxième d’une série de 3 étapes. (Les photographies de la 3ème étape sont disponibles ici)
Les travaux ont débuté fin 2014 et se sont achevés début 2016.
Avant les travaux, le cours d’eau était chenalisé et les berges parfois stabilisées à l’aide d’enrochements. La connectivité latérale était pratiquement inexistante et le cordon boisé extrêmement réduit voire inexistant selon les tronçons.
Les mesures de protection se sont matérialisées par un élargissement du gabarit hydraulique (sur les tronçons situés en milieu agricole), par la réalisation d’une digue sur les tronçons situé à proximité de la zone à bâtir et par le remplacement du pont. Consécutivement aux travaux de terrassement, un aménagement naturel des rives, des berges et du lit a été réalisé.
Ces mesures ont permis de réduire drastiquement le risque d’inondation. Ce dernier a été rétrogradé de la catégorie de danger élevé à danger faible.
Le constat est positif 6 ans après ces mesures, notamment du point de vue de floristique.
En collaboration avec ATB SA
Maitre d’ouvrage : Kanton Basel-Landschaft
Travaux réalisés par : Georges Chételat SA (génie civil) et Hamel et Kaech SA (génie biologique)

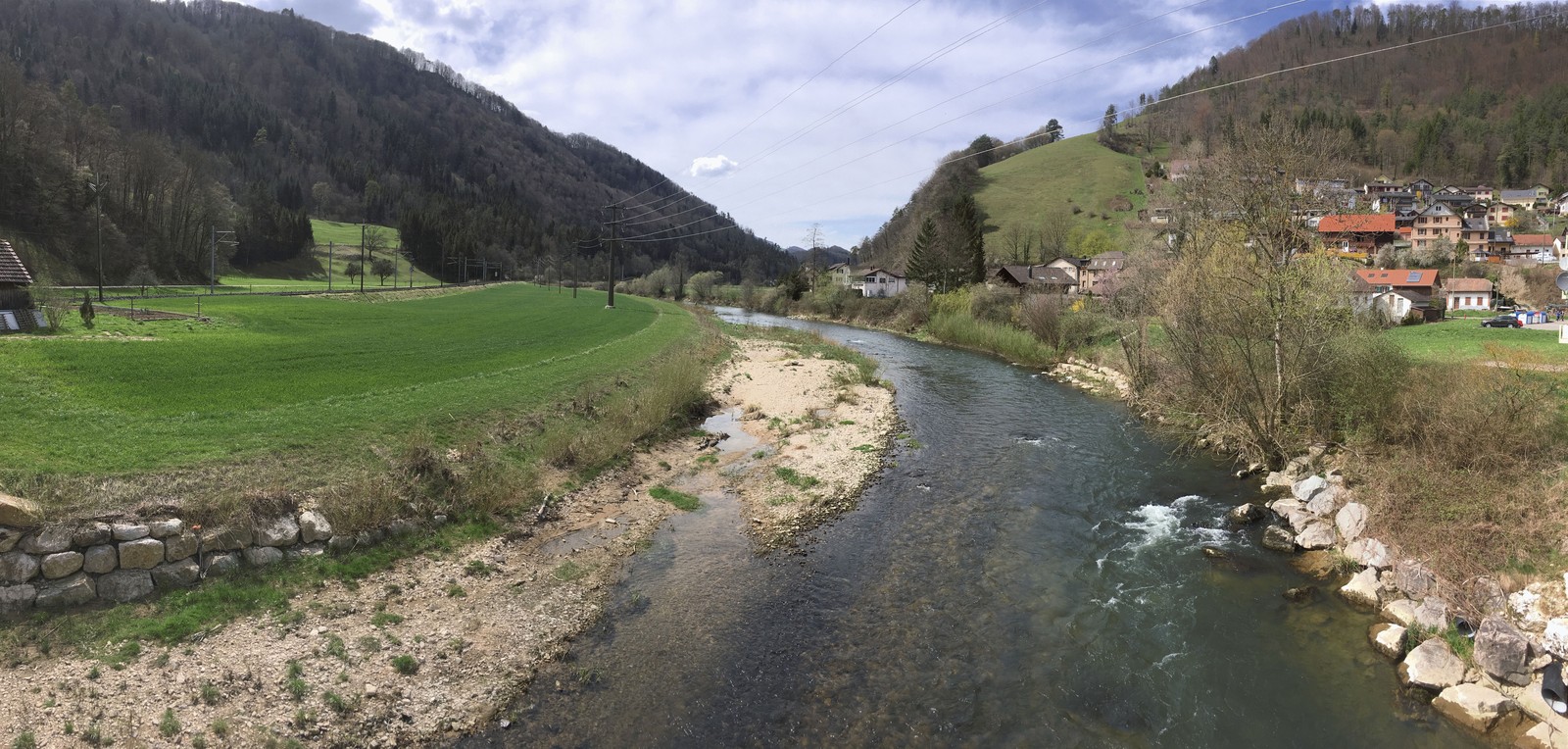

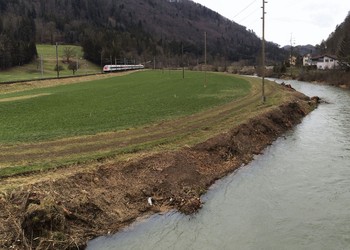

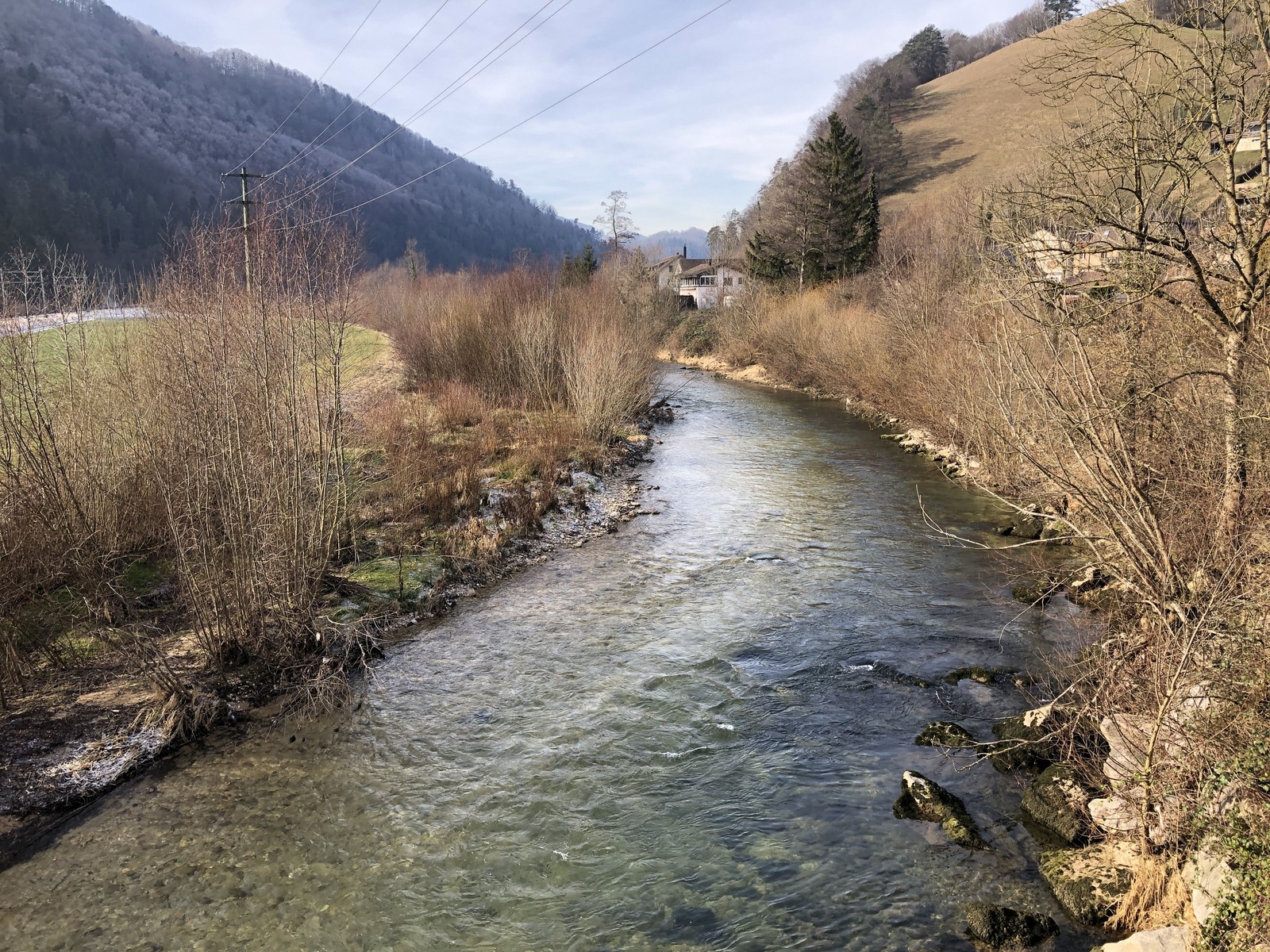

- Etat réalisé (août 2016) - Morphologie de la Birse 6 mois après les travaux
- Représentation géographique de la Birse entre le hameau de Riederwald (BL) et celui des Riedes-Dessus (JU). Cet article traite de la 2ème étape du projet.

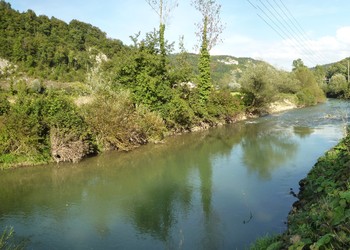

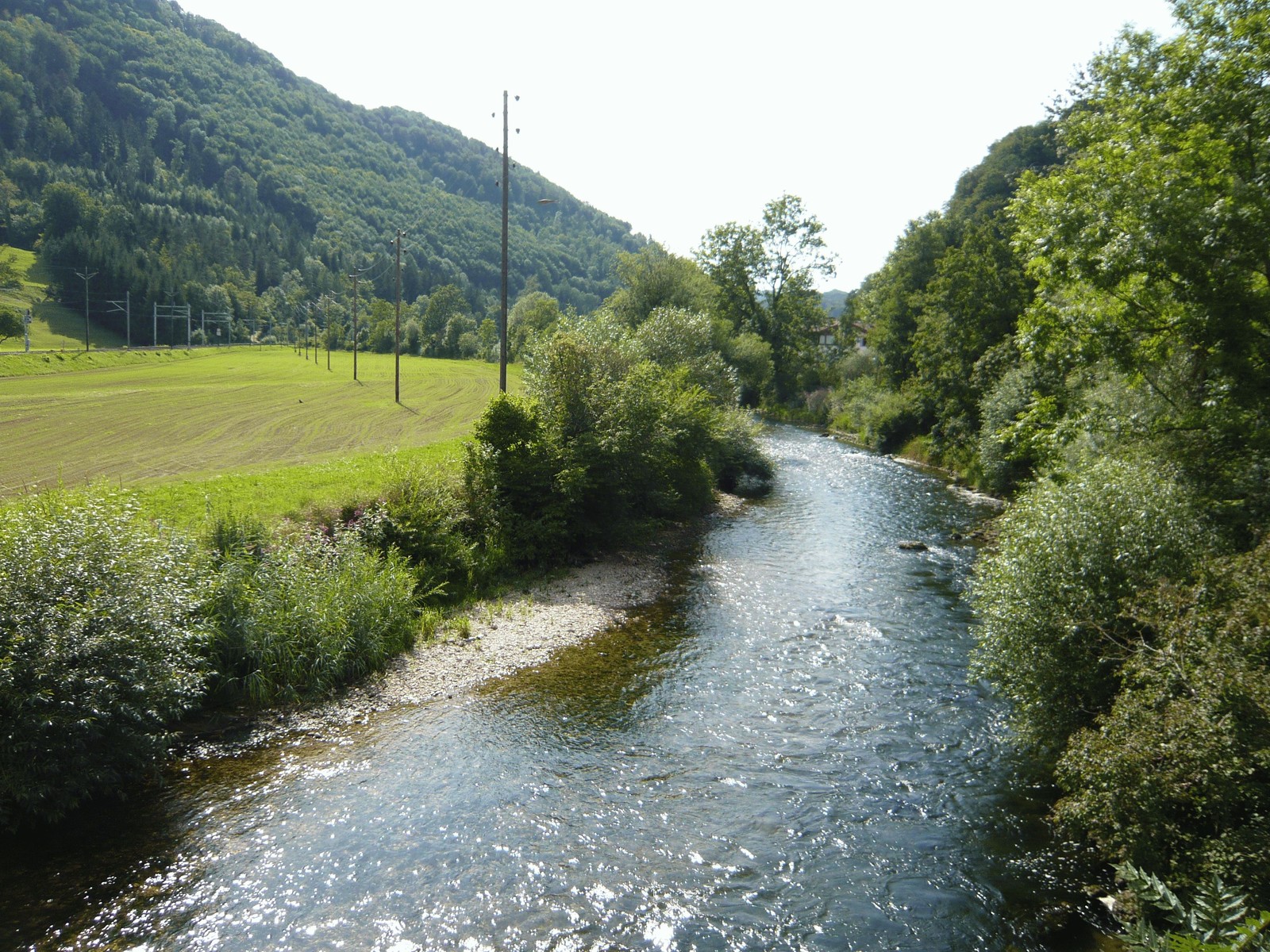

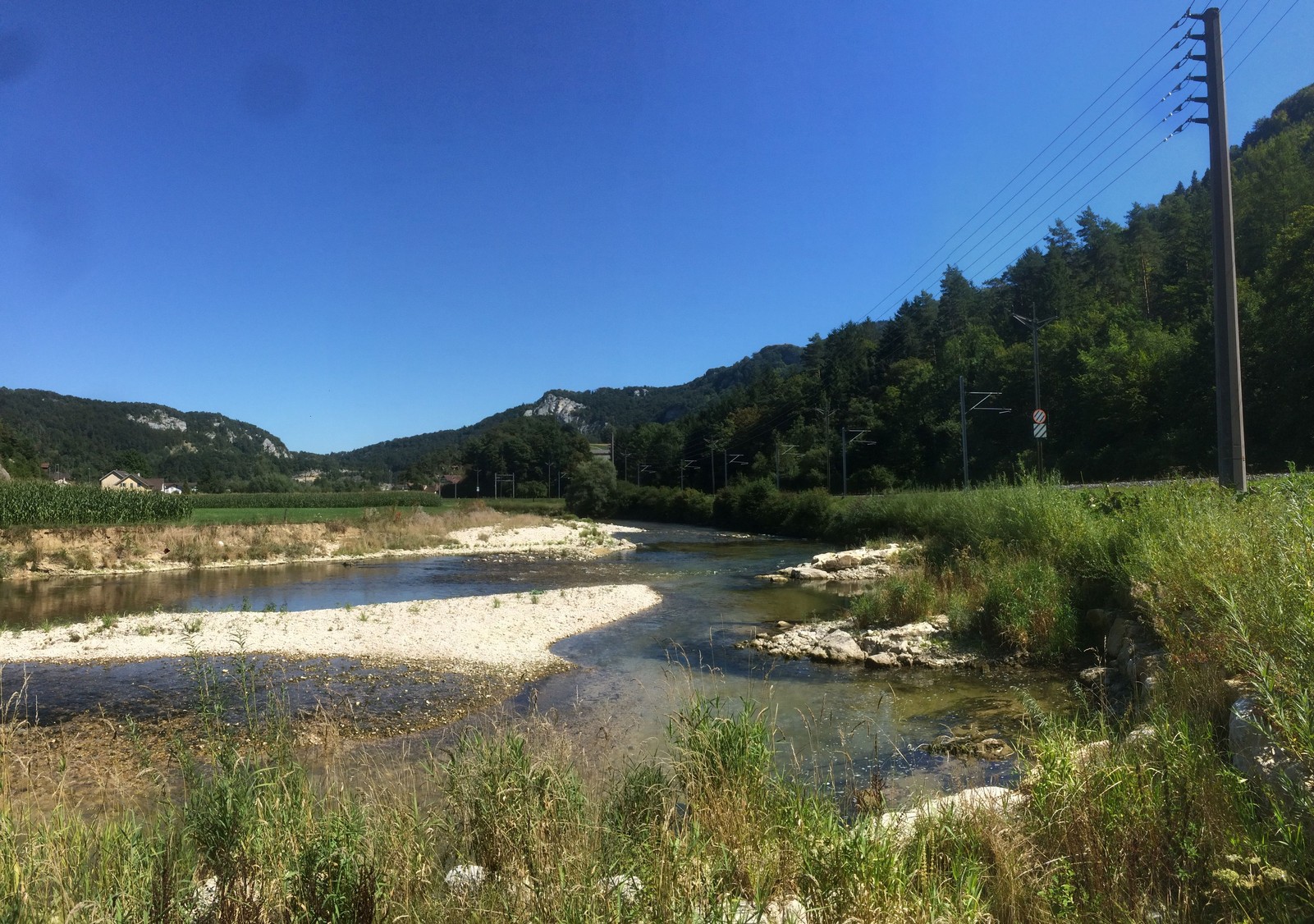

- Etat initial (septembre 2013) – morphologie de la Birse avant travaux.

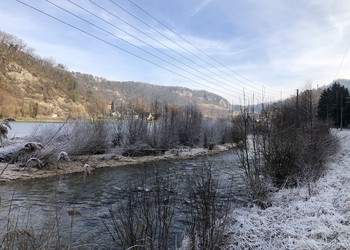

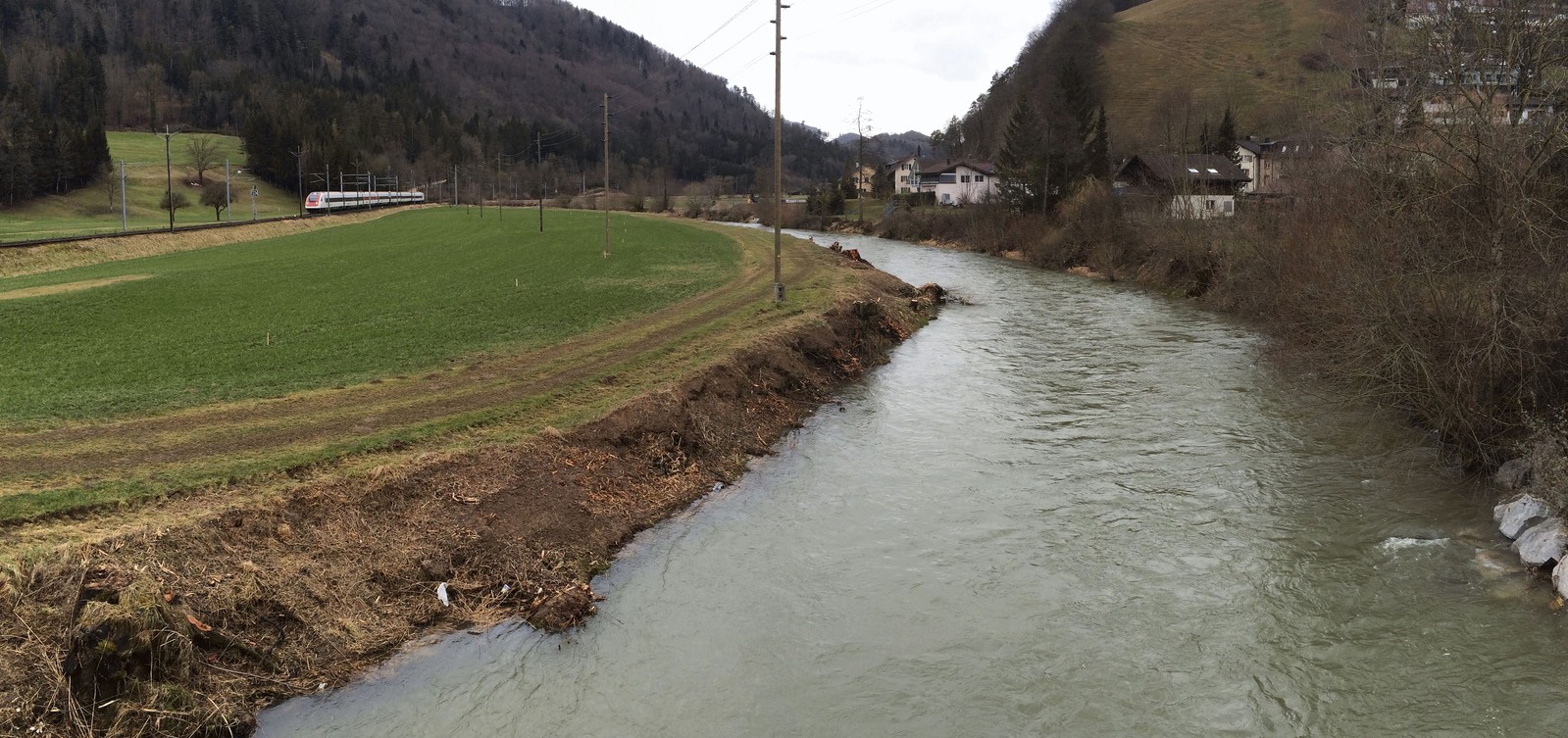

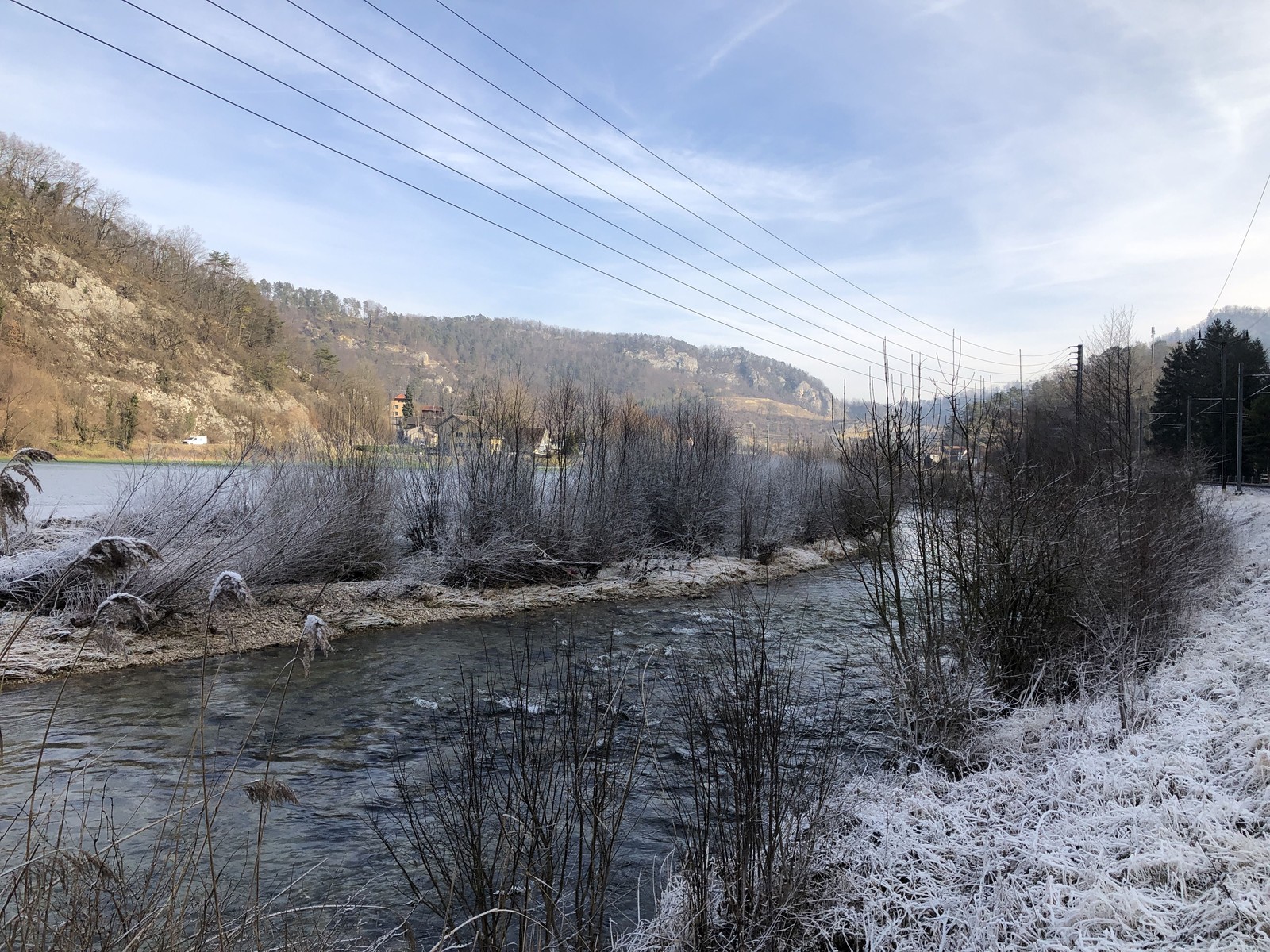

- Etat réalisé (janvier 2022) – Morphologie de la Birse 6 ans après les travaux : une végétation typique des cours d’eau s’est développée sur la berge gauche, sur une dizaine de mètre de largeur et la connectivité latérale a été améliorée.

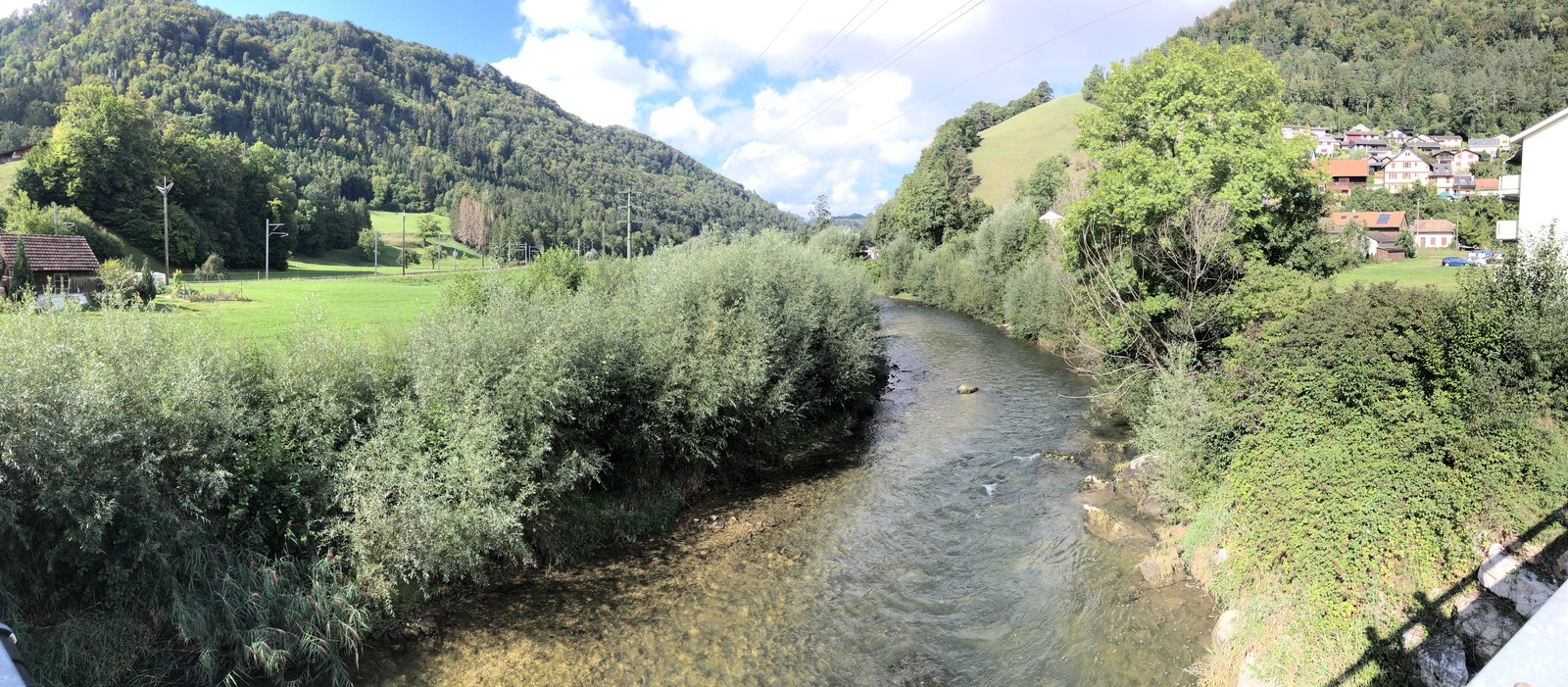

- Etat initial (septembre 2013) – morphologie de la Birse avant travaux.
- Etat réalisé (janvier 2022) – Morphologie de la Birse 6 ans après les travaux : une végétation typique des cours d’eau s’est développée sur la berge gauche, sur une dizaine de mètre de largeur et la connectivité latérale a été améliorée.

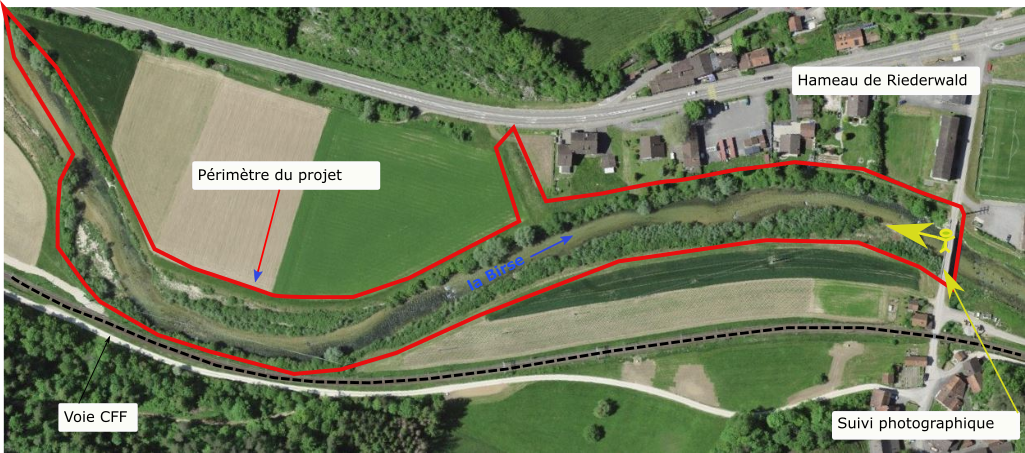

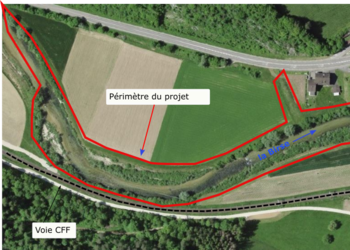

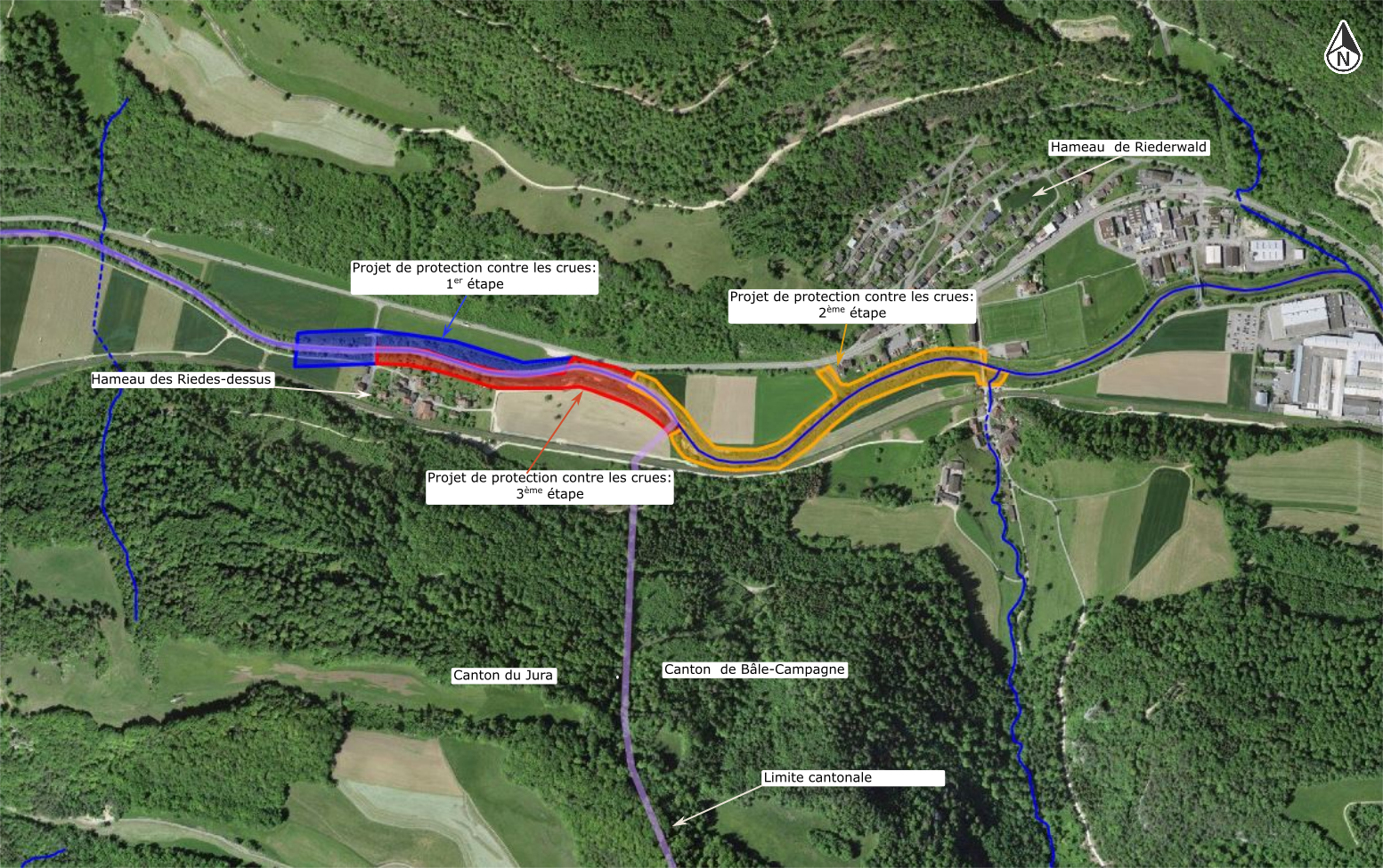

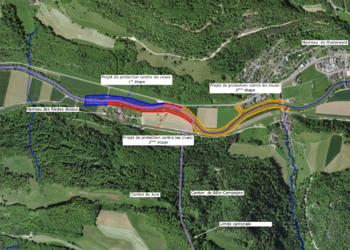

- Périmètre du projet avec indication de la position du suivi photographique (cf. photographies suivantes).

- Etat initial (août 2010) – morphologie avant travaux : il est notamment possible de constater la faible largeur du cordon boisé.

- Travaux (février 2015) - morphologie de la Birse suite aux travaux d’abattage de la végétation située en berge droite

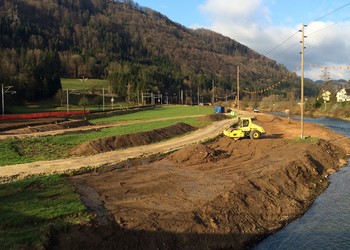

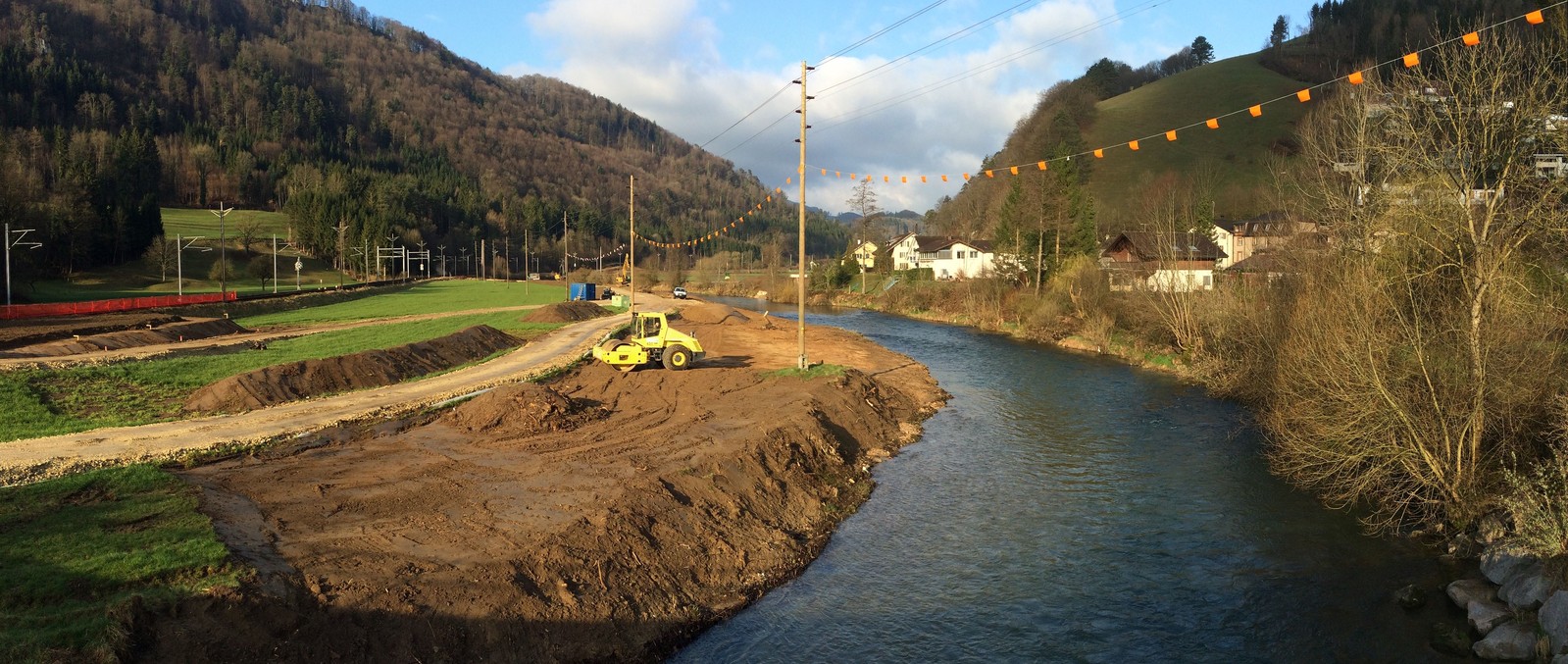

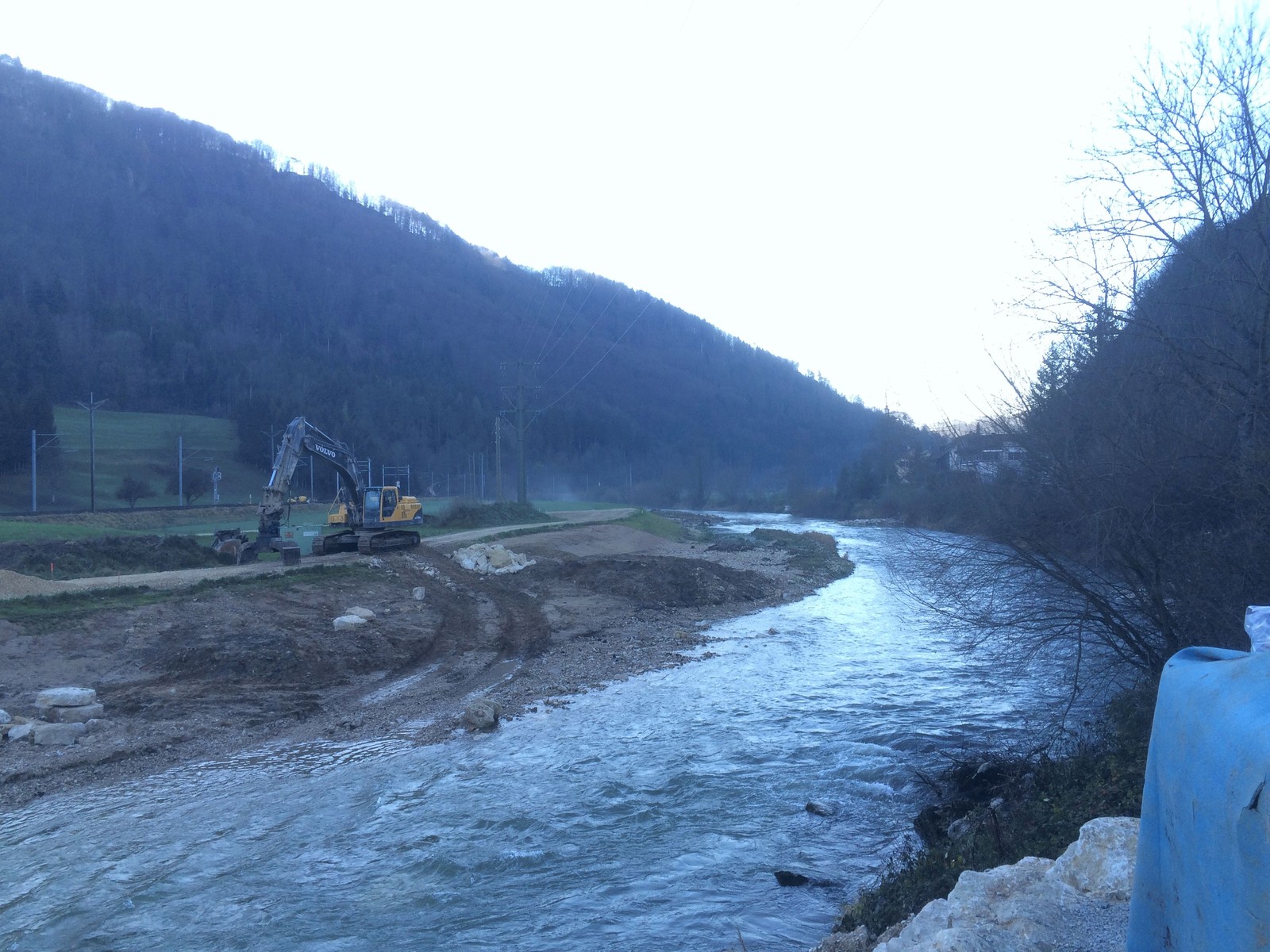

- Travaux (décembre 2015) - Finalisation des travaux de terrassement de la berge droite et déplacement du pylône électrique à l’extérieur du lit du cours d’eau
- Travaux (décembre 2015) - Finalisation des travaux de terrassements et stabilisation de la portion de berge droite située juste en amont du pont grâce à l’aménagement de lit de plants et plançons

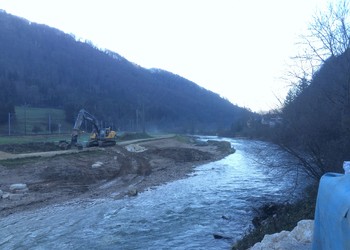

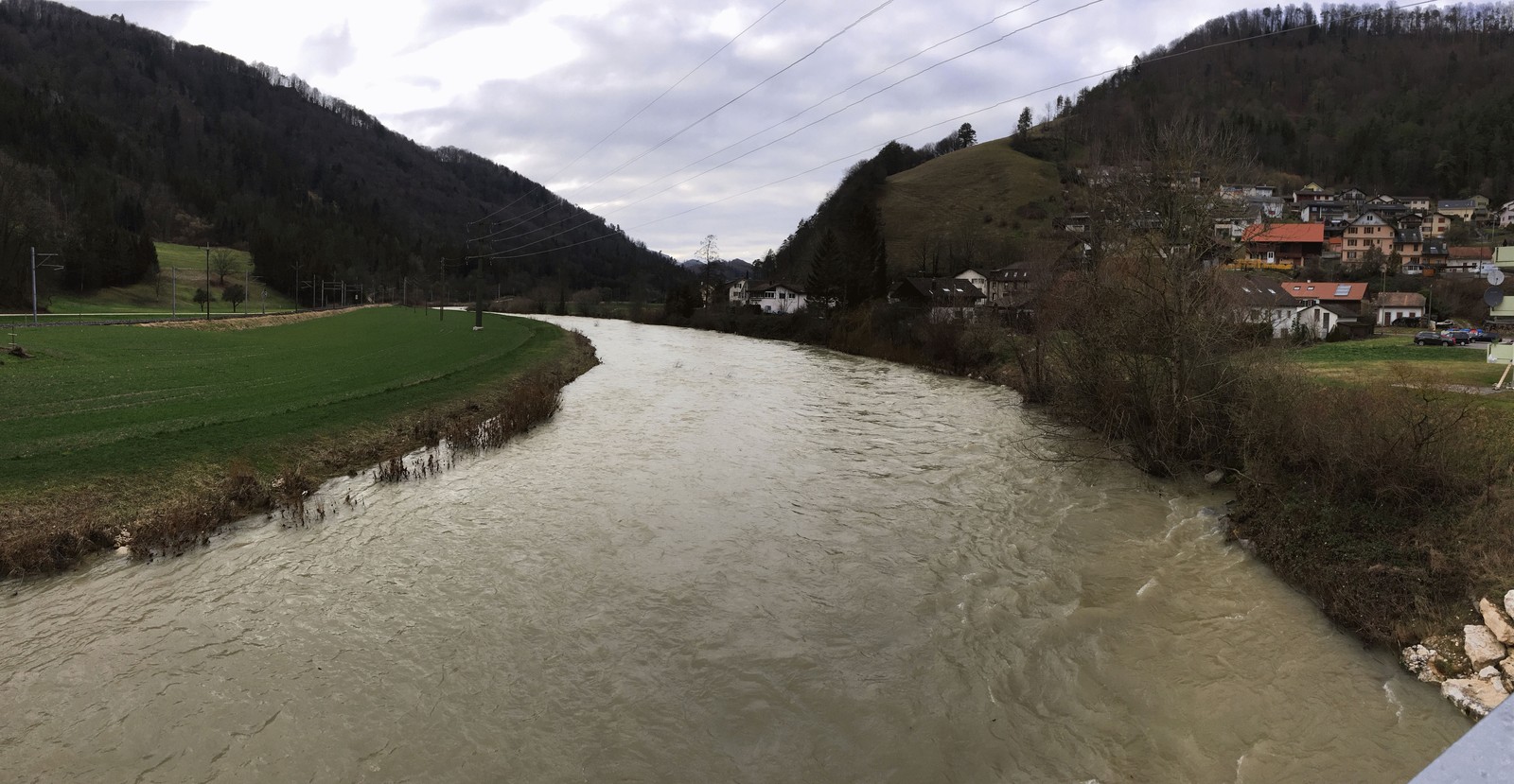

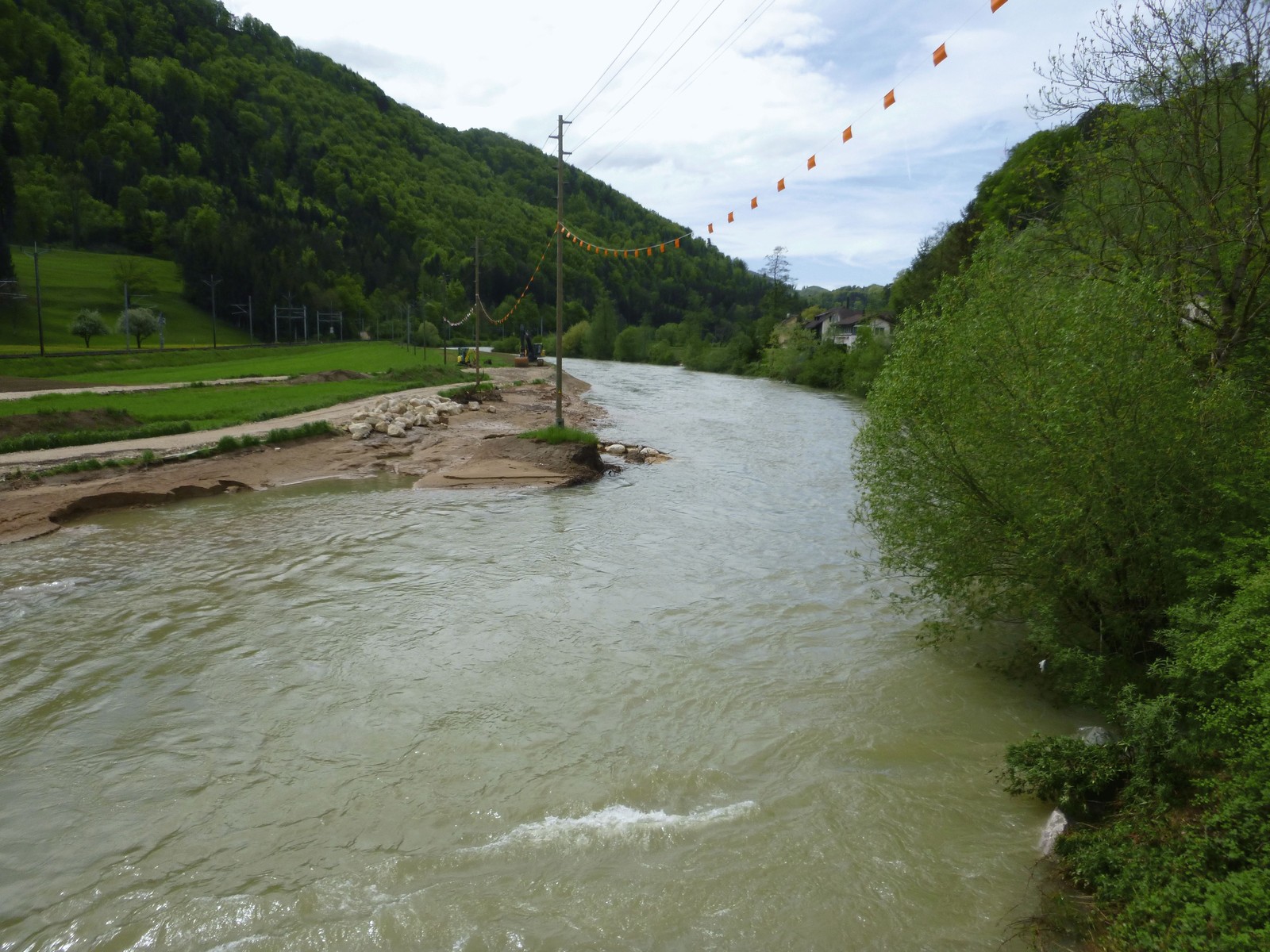

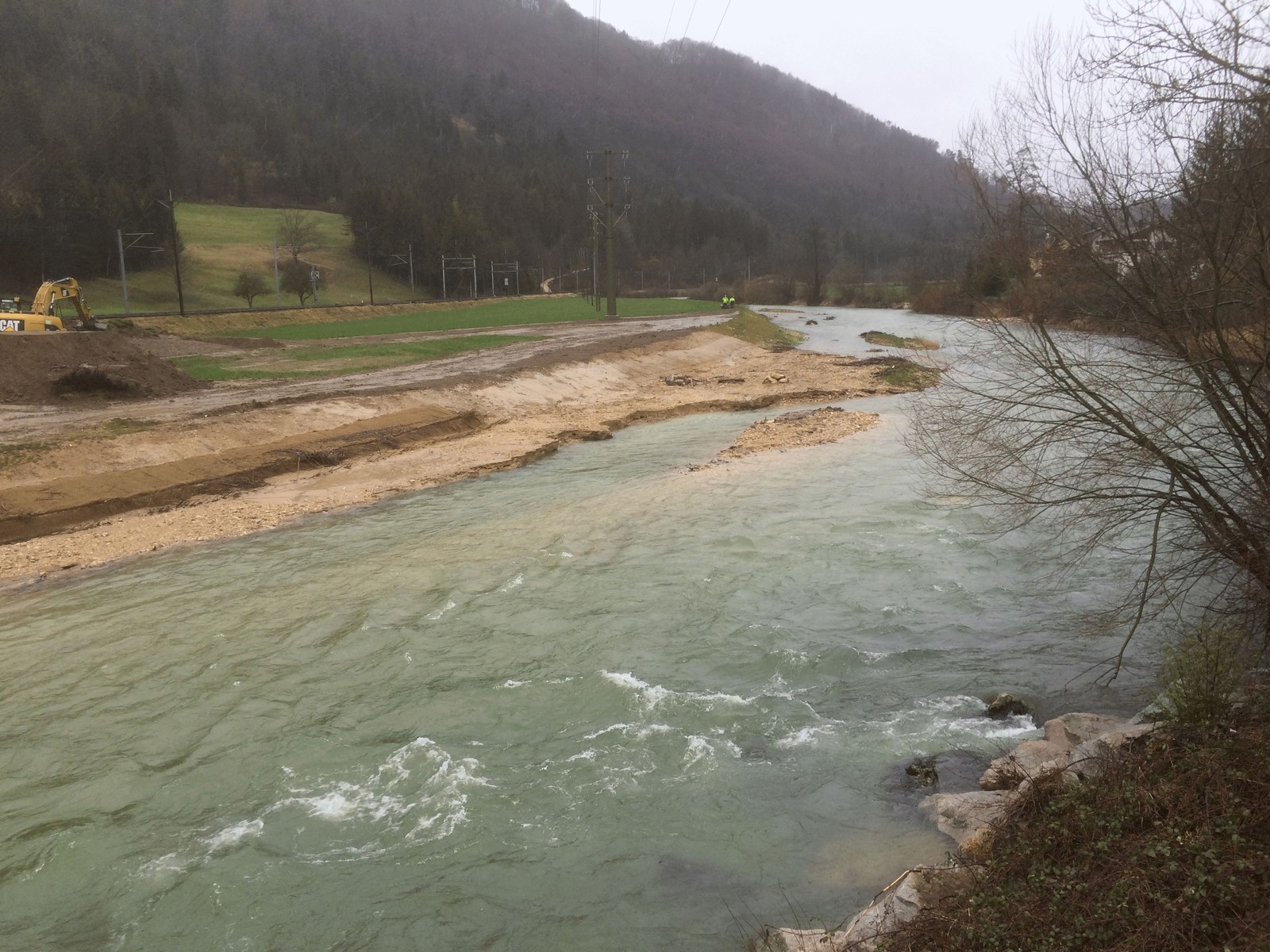

- Travaux (février 2016) - Crue de la Birse en cours de chantier
- Etat réalisé (mars 2016) - Morphologie de la Birse suite à la crue de février 2016
- Etat réalisé (mars 2017) - Reprise de la végétation 1 an après les travaux, et notamment des ouvrages de génie biologique située en berge droite.

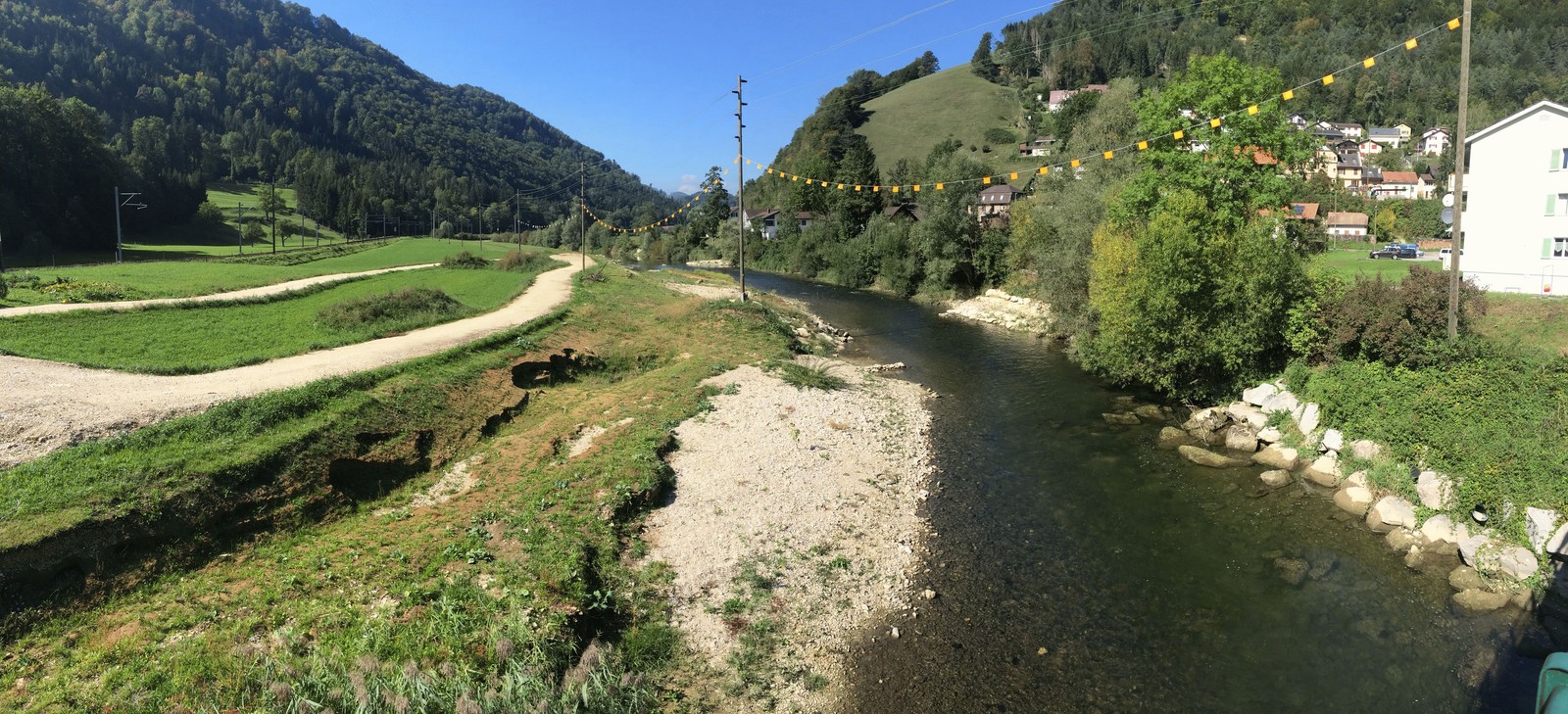

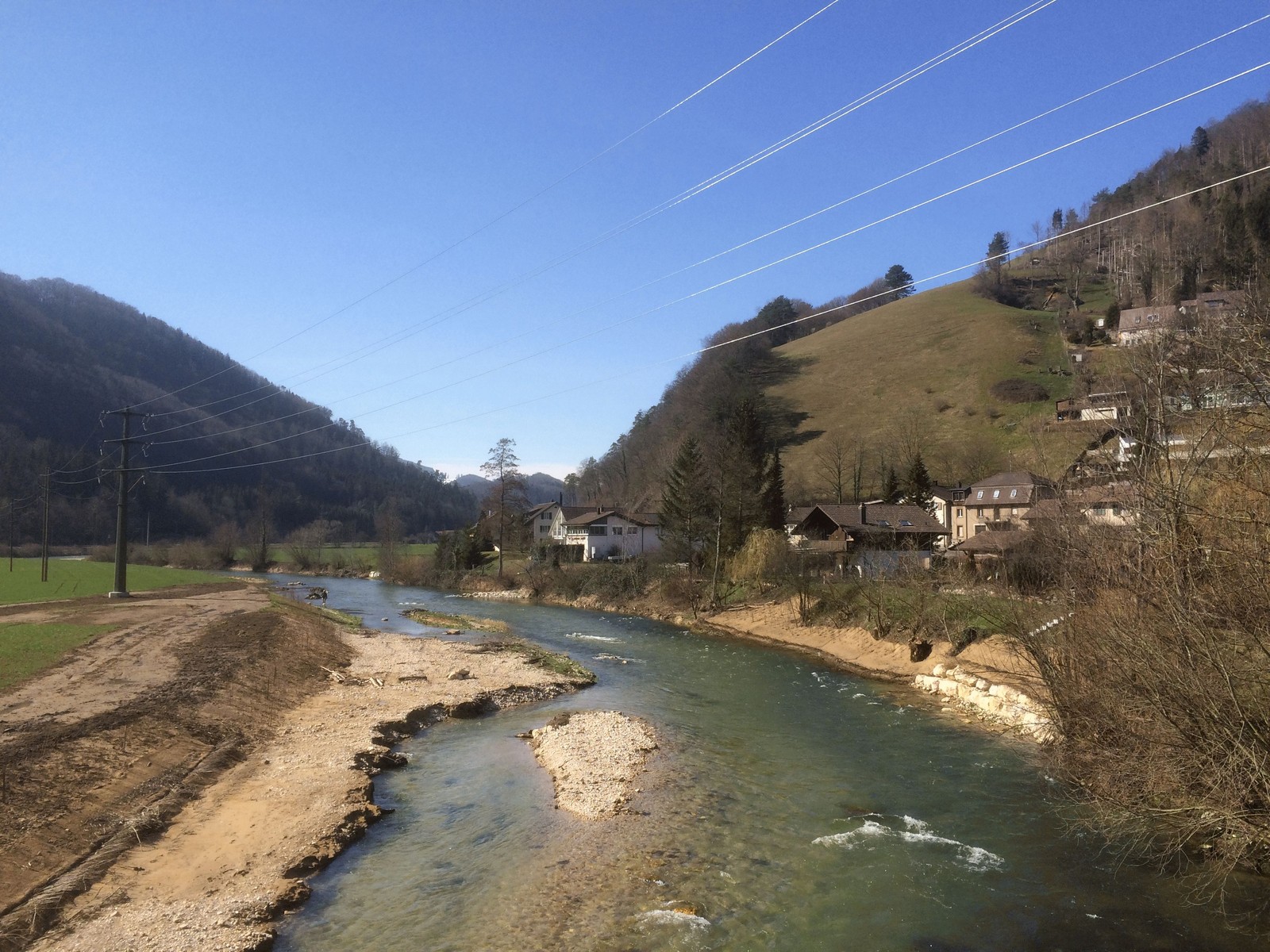

- Etat réalisé (novembre 2017) - Morphologie de la Birse lors d’une petite crue

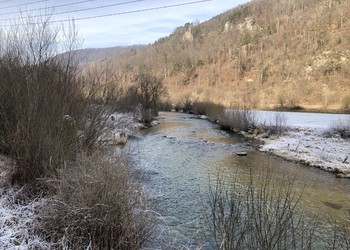

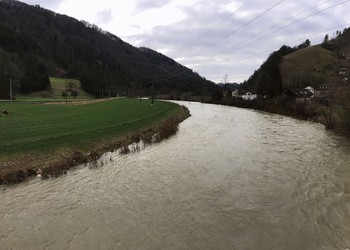

- Etat réalisé (janvier 2018) - Crue de la Birse. Il est possible de constater que la section d’écoulement de la Birse, augmentée lors de ces travaux est pratiquement remplie.
- Etat réalisé (avril 2018) – Morphologie de la Birse, deux ans après les travaux, suite aux crues de janvier 2018

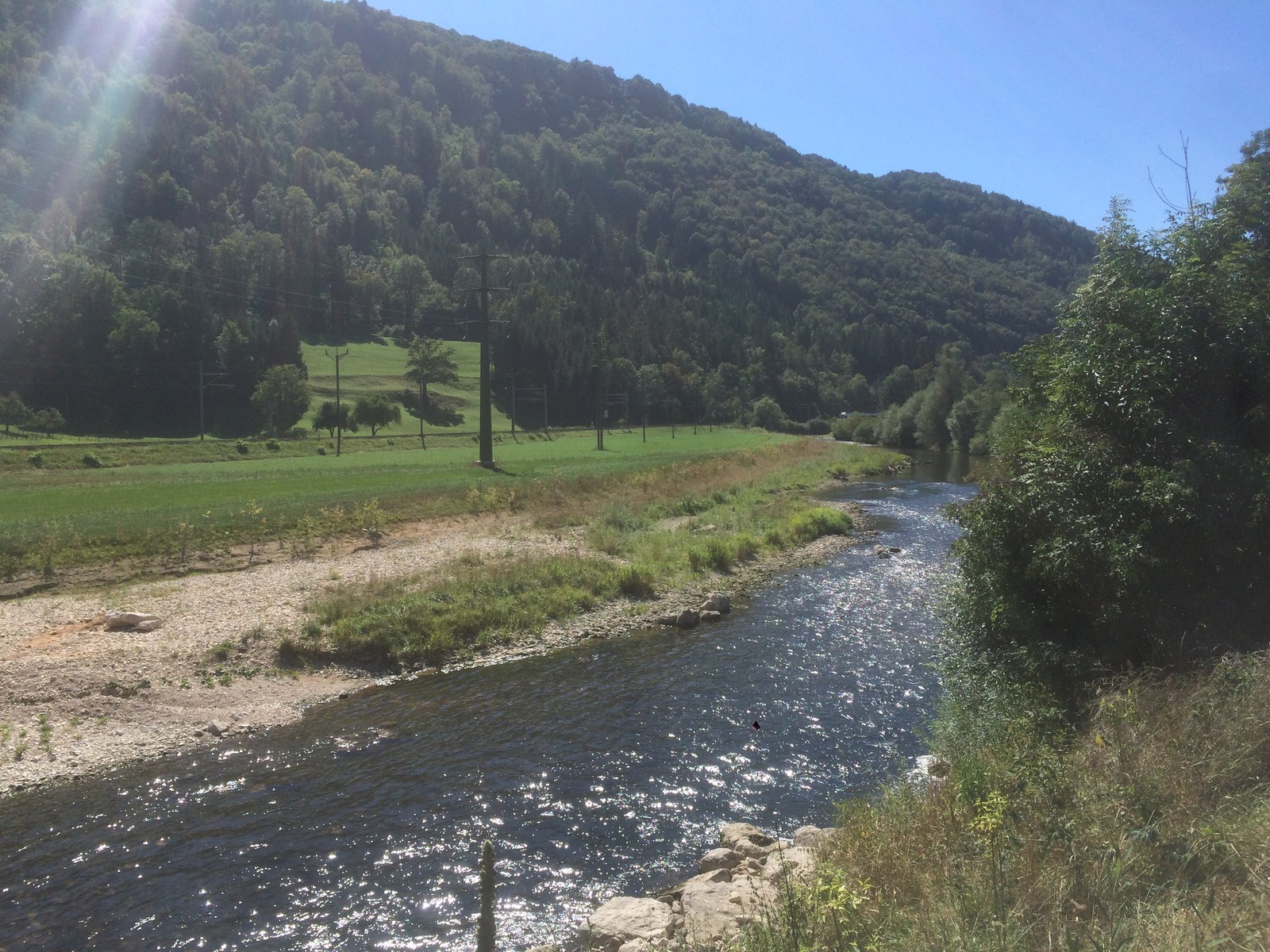

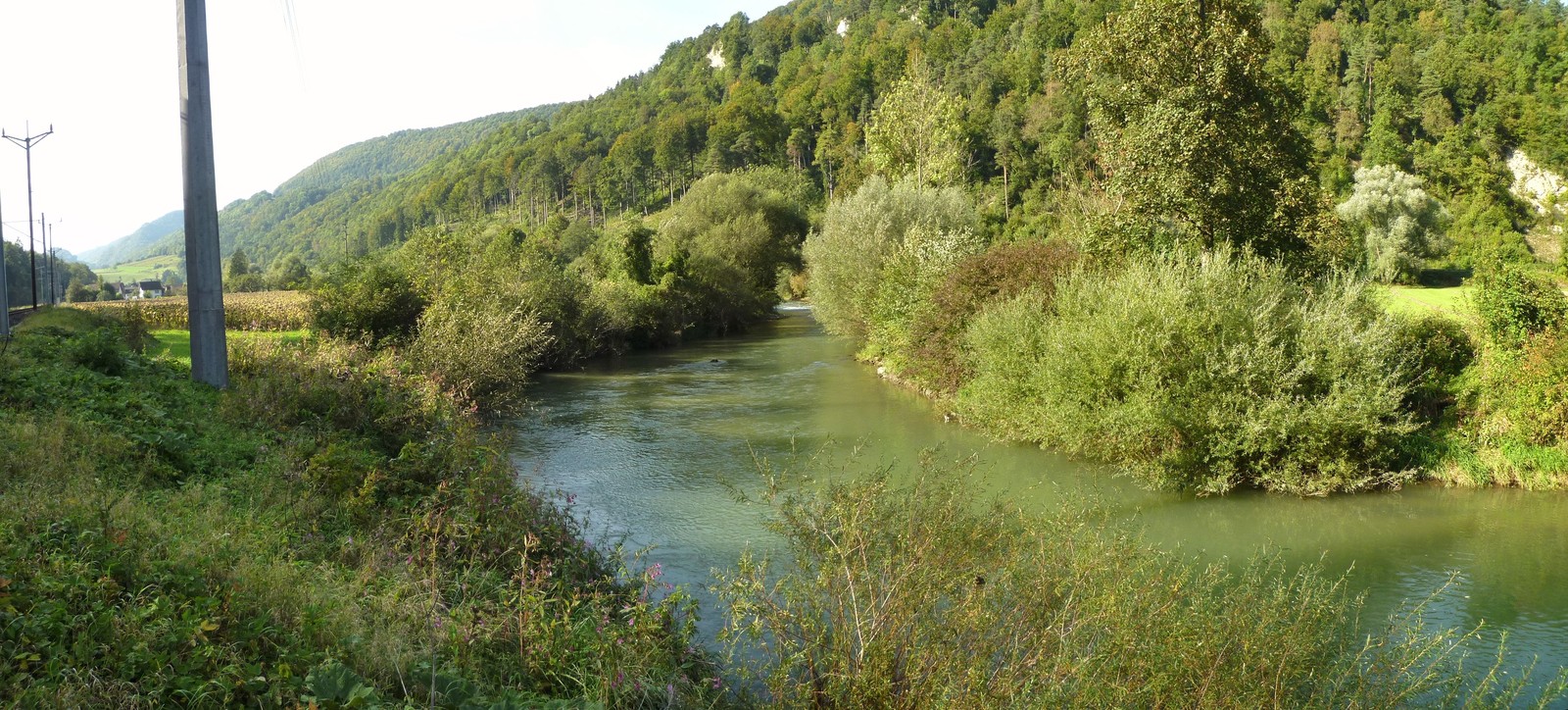

- Etat réalisé (septembre 2020) – Morphologie de la Birse 4 ans après les travaux
