Revitalisation du ruisseau de Corsalettes à Grolley (FR)
Le ruisseau de Corsalettes à l’arrière du secteur des Noutes à Grolley (FR) a subi différentes corrections lors et à la suite de la construction du quartier. « Oublié » à l’arrière des jardins, son débit gonfle pourtant régulièrement lors de fortes précipitations, érodant ce qu’il peut encore de part et d’autre de seuils artificiels qui jalonnent son lit. Diverses petites constructions (clôtures, mur de clôture, poulailler, murets en béton et autres stabilisations) entravent fortement son espace sans que leur construction ait été autorisées.
Afin de remédier à ces diverses problématiques soulevées par des riverains dès 2019, un projet a été développé par les bureaux RWB et BIOTEC dès 2020 en collaboration avec le service technique communal et la Section Lacs et Cours d’eau (SEn) du canton de Fribourg. Un important travail d’information et de consultation des presque 20 riverains concernés a été menés.
Les différentes phases de développement du projet ont permis d’aboutir début 2023 à l’obtention du permis de construire pour ce projet consensuel mais garantissant à la commune de toucher les subventions cantonales et fédérales maximales.
Les travaux ont débuté en novembre 2023 :

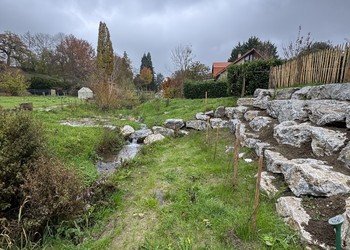

- Transplantation de buissons et d’arbres existants, d’abattage et de débroussaillage.
- Démontage/évacuation ou déplacement hors de l’espace réservé aux eaux (ERE) des constructions non conformes (pour une partie d’entre elles).
- Terrassement des berges et des rives visant à diversifier le lit mineur et créer un lit majeur.
- Protection de secteurs sensibles à l’érosion grâce à des ouvrages de génie biologique (protection de berge en géotextiles biodégradables, lits de plants et plançons, sac coco, etc.).
- Plantations de ligneux (arbres, buissons arbustes) et de semis des nouvelles terrasses inondables, des berges et des rives.

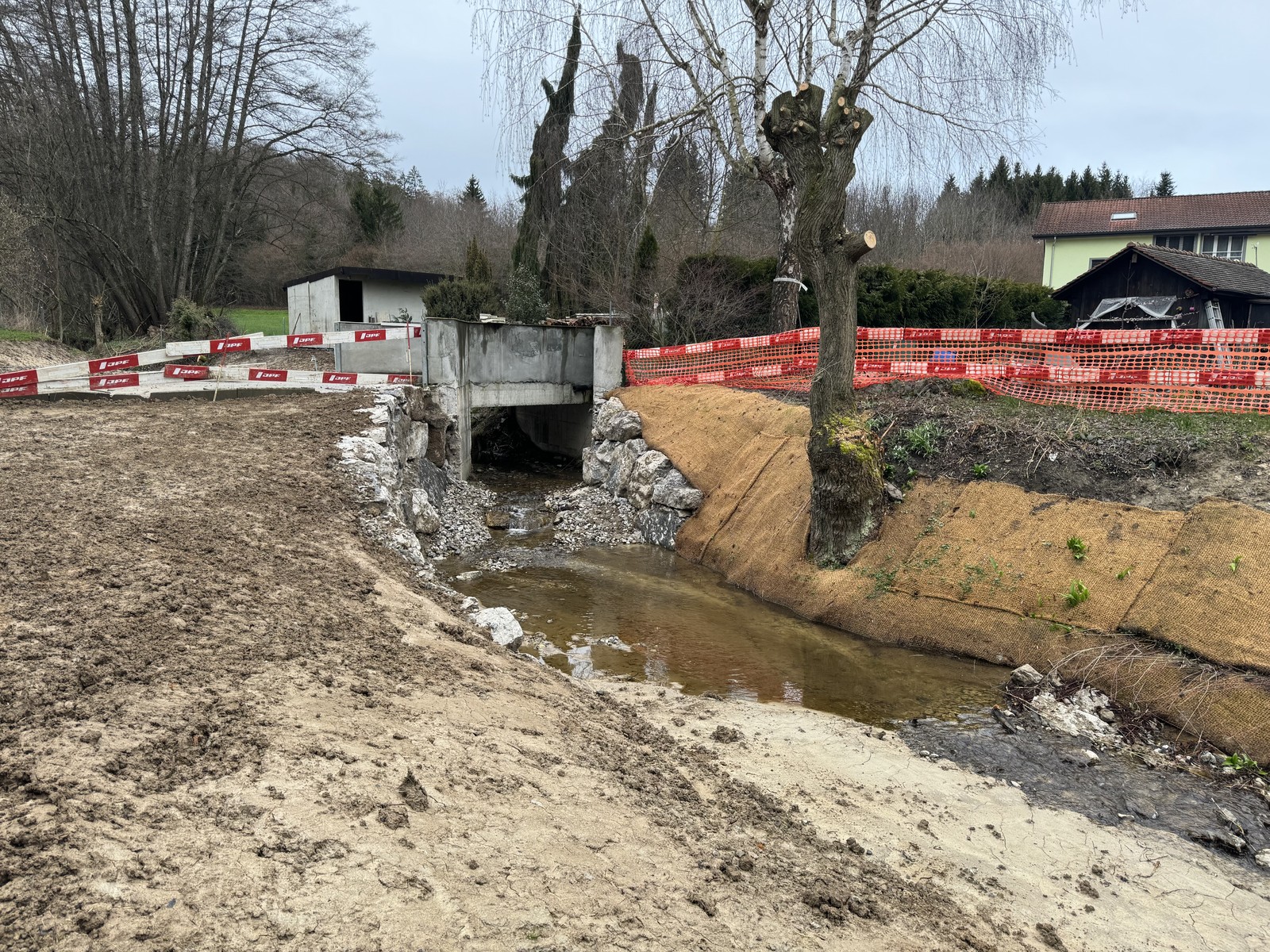

- Remplacement de l’ouvrage de franchissement en aval.
- Remise en état des potagers en copropriété.
Les mauvaises conditions météo de l’hiver 2023-24 et différentes autres difficultés ont nécessité plusieurs interruptions de chantier mais celui-ci sera finalement achevé avant de la fin de l’année 2024.
En collaboration avec RWB Groupe SA
Maitre d’ouvrage : Commune de Grolley
Travaux réalisés par : Groupe JPF (génie civil) et BioSaule Sàrl (génie biologique)
-

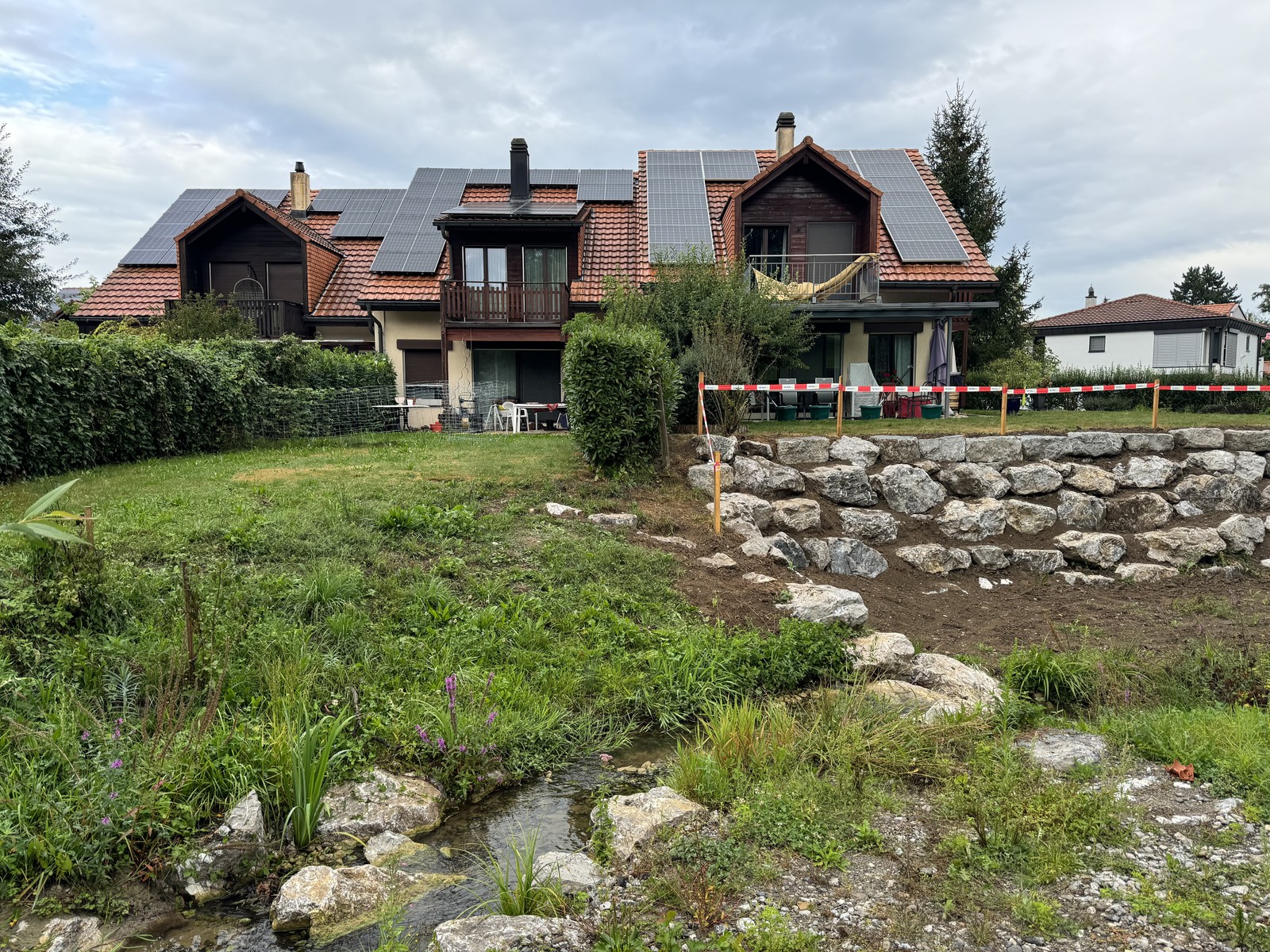

Etat initial (novembre 2020) – Usage non conforme de l’espace réservé aux eaux.
-
Etat initial (novembre 2020) – Présence de nombreux petits seuils.
-

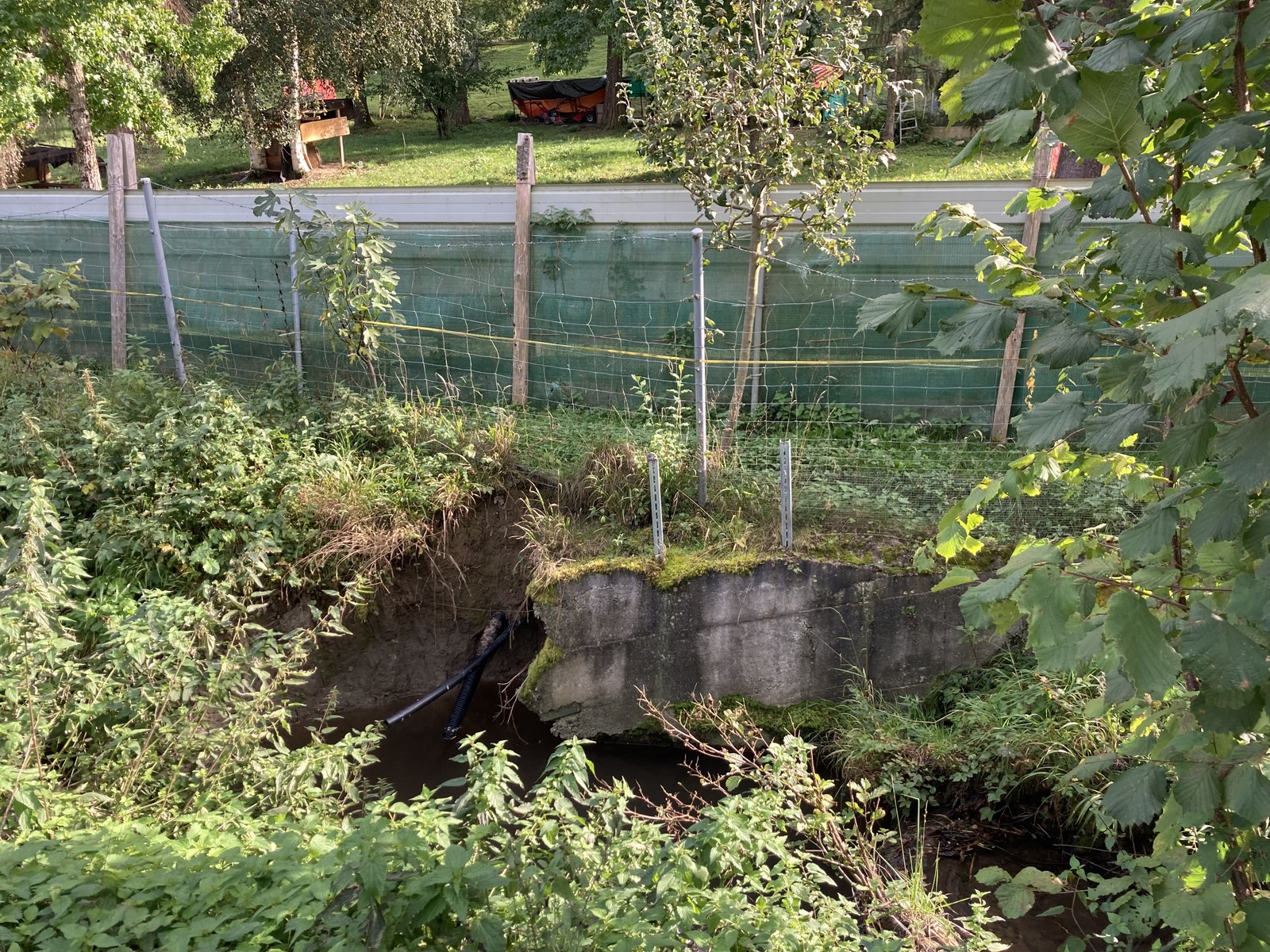

Etat initial (octobre 2021) – Construction non conforme dans l’espace réservé aux eaux.
-

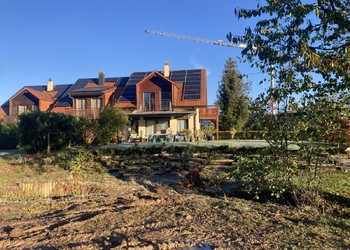

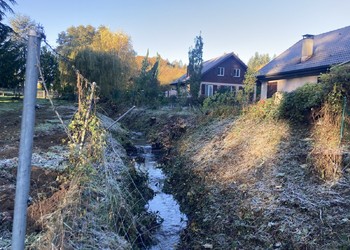

Etat initial (novembre 2023) – Après débroussaillage/abattage. Le cours d’eau est « oublié » à l’arrière des jardins.
-
Etat initial (novembre 2023) – Après débroussaillage/abattage. Le cours d’eau est « oublié » à l’arrière des jardins.
-

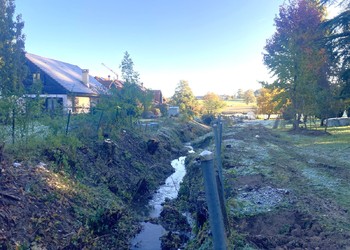

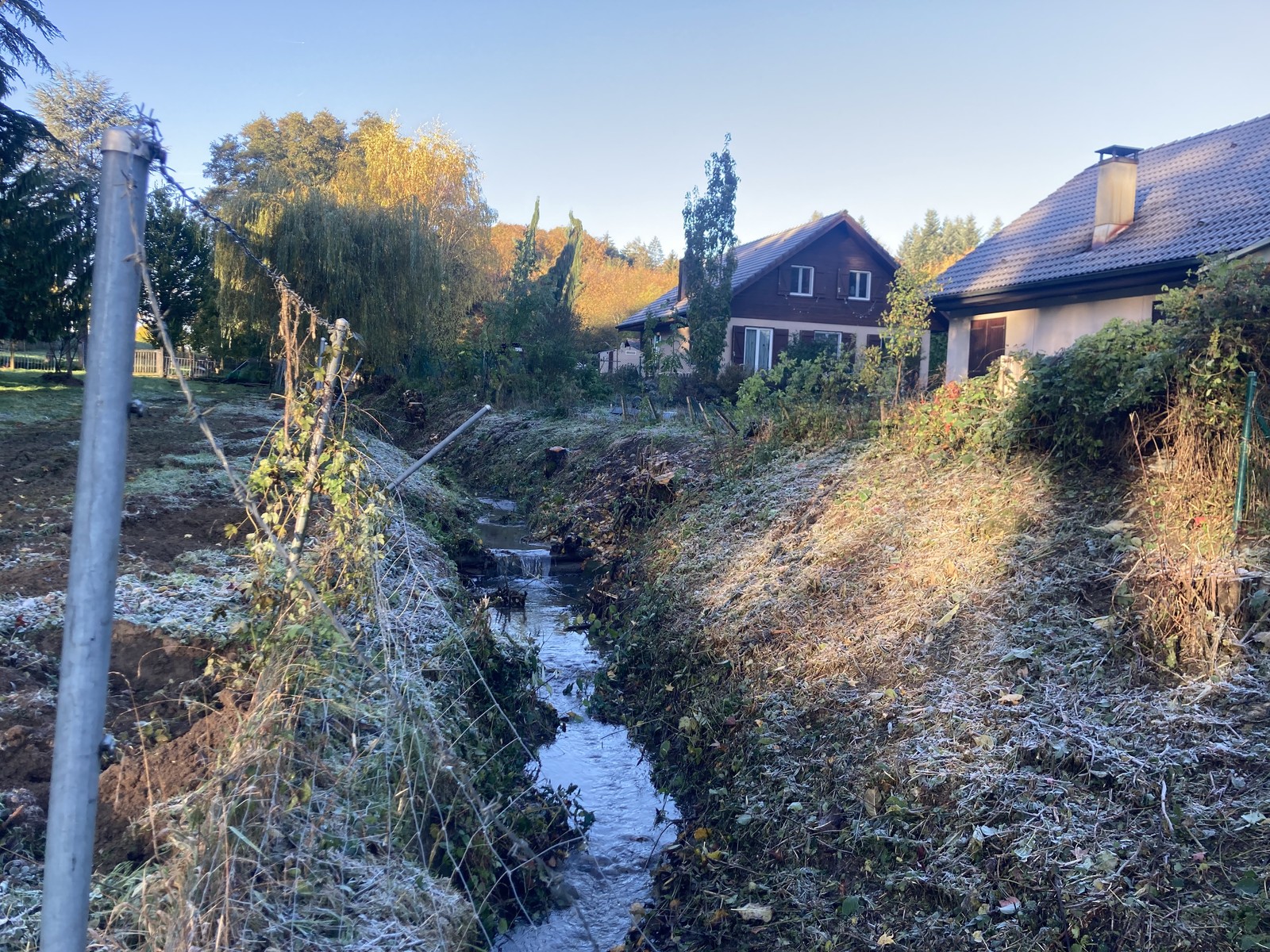

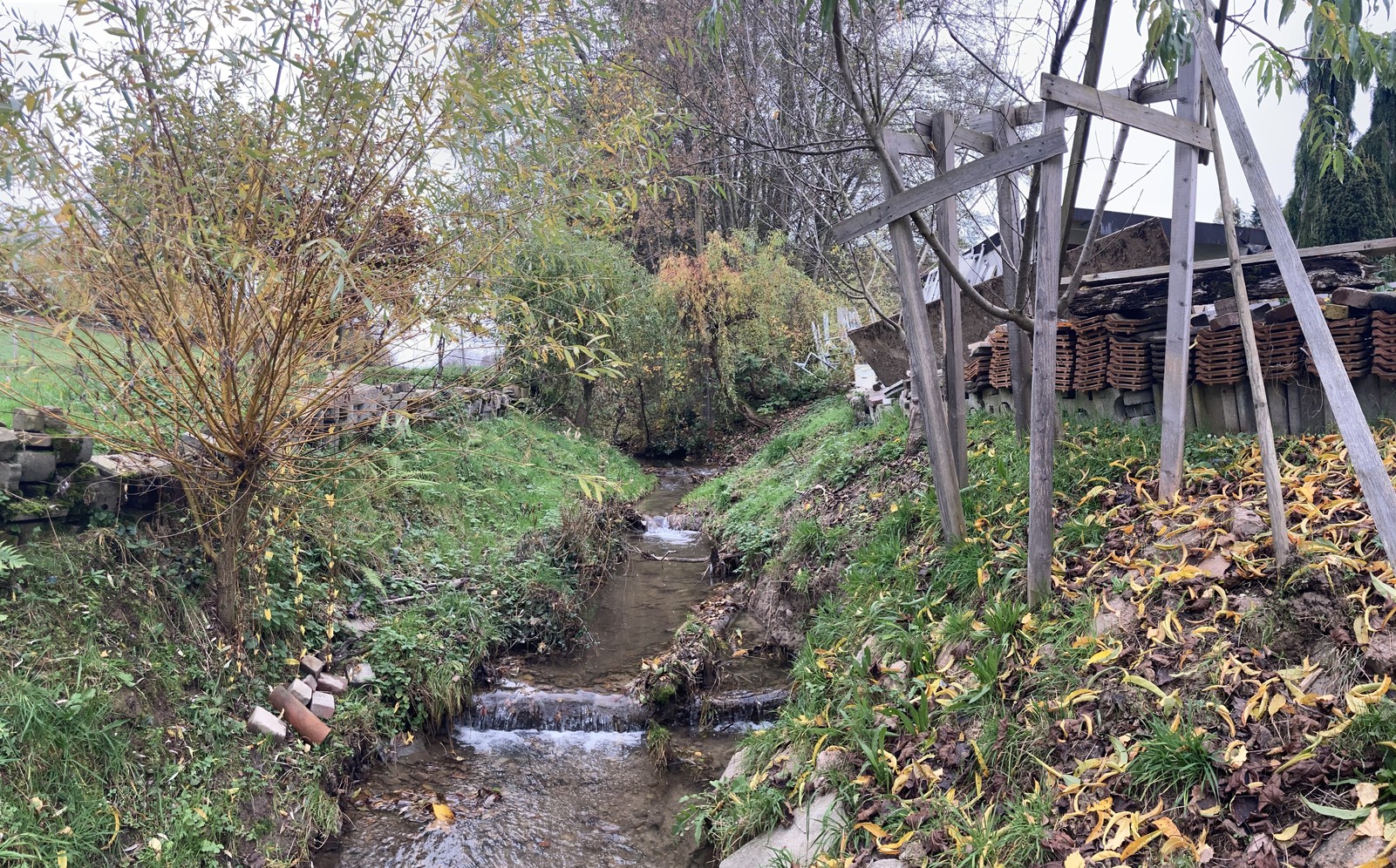

Etat initial (octobre 2023) – Le cours d’eau d’eau est bien caché.
-
Etat initial (novembre 2023) – Après débroussaillage, le cours d’eau d’eau est toujours bien caché.
-
Etat initial (octobre 2021) – De nombreuses structures sur les rives sont vouées à être démontées.
-

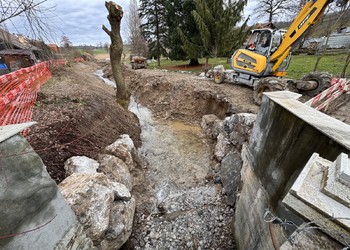

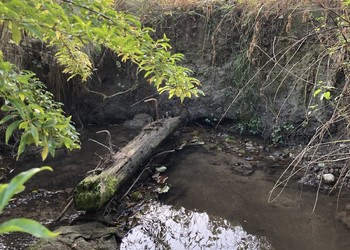

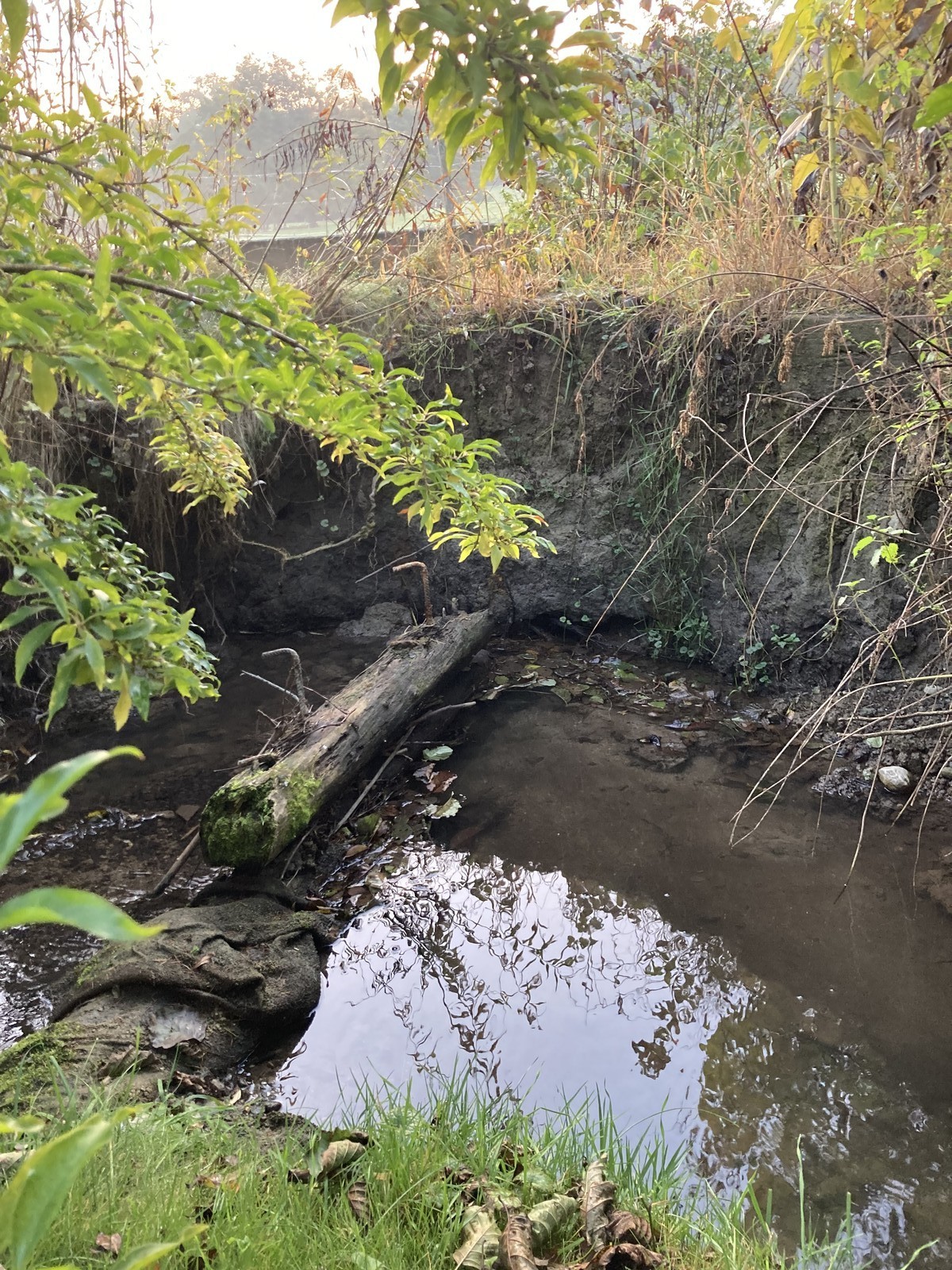

Etat initial (octobre 2023) – De nombreux seuils sont totalement disloqués créant des érosions de la berge.
-

Etat initial (novembre 2023) – Après débroussaillage. On observe que l’interface terre-eau est réduit à néant.
-

Etat initial (novembre 2023) – Après débroussaillage. De nombreuses structures sur la berge sont voués à être démontées.
-
Etat initial (novembre 2023) – Après débroussaillage. Une partie des saules têtards sont maintenus durant les travaux
-

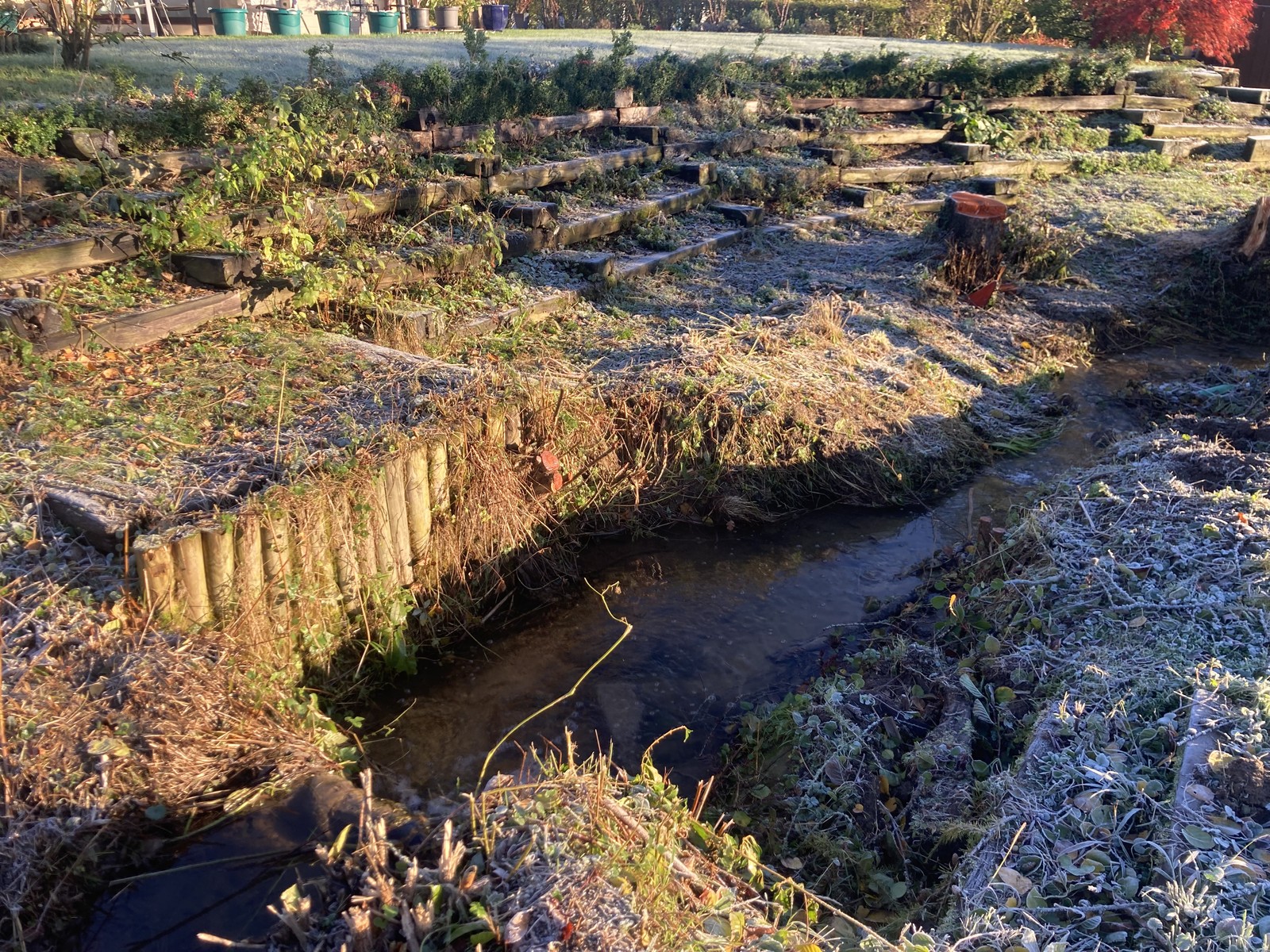

Etat initial (octobre 2023) – Les potagers de la copropriété ont été désertés pour permettre les futurs travaux.
-

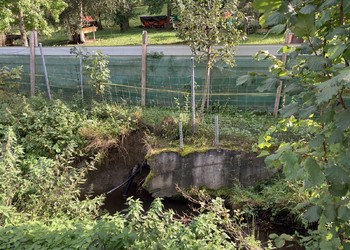

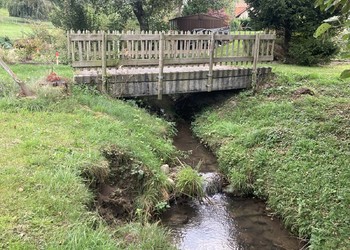

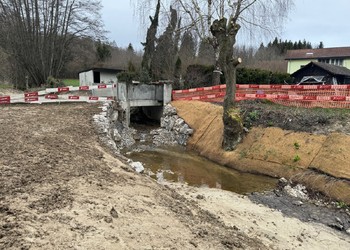

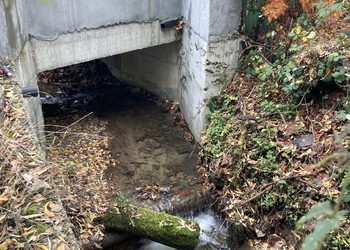

Etat initial (octobre 2021) – L’ouvrage de franchissement en aval n’est pas en bon état.
-

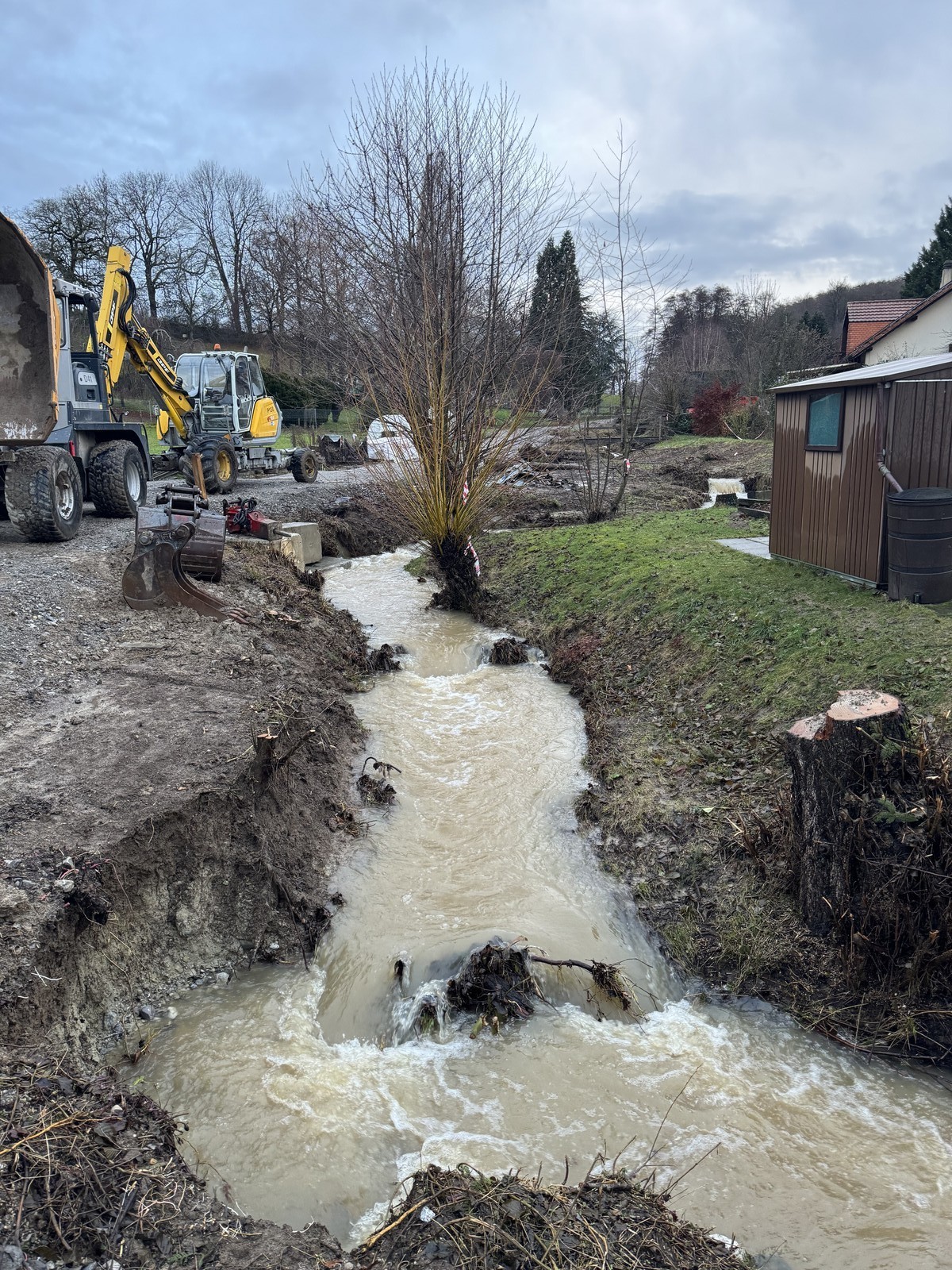

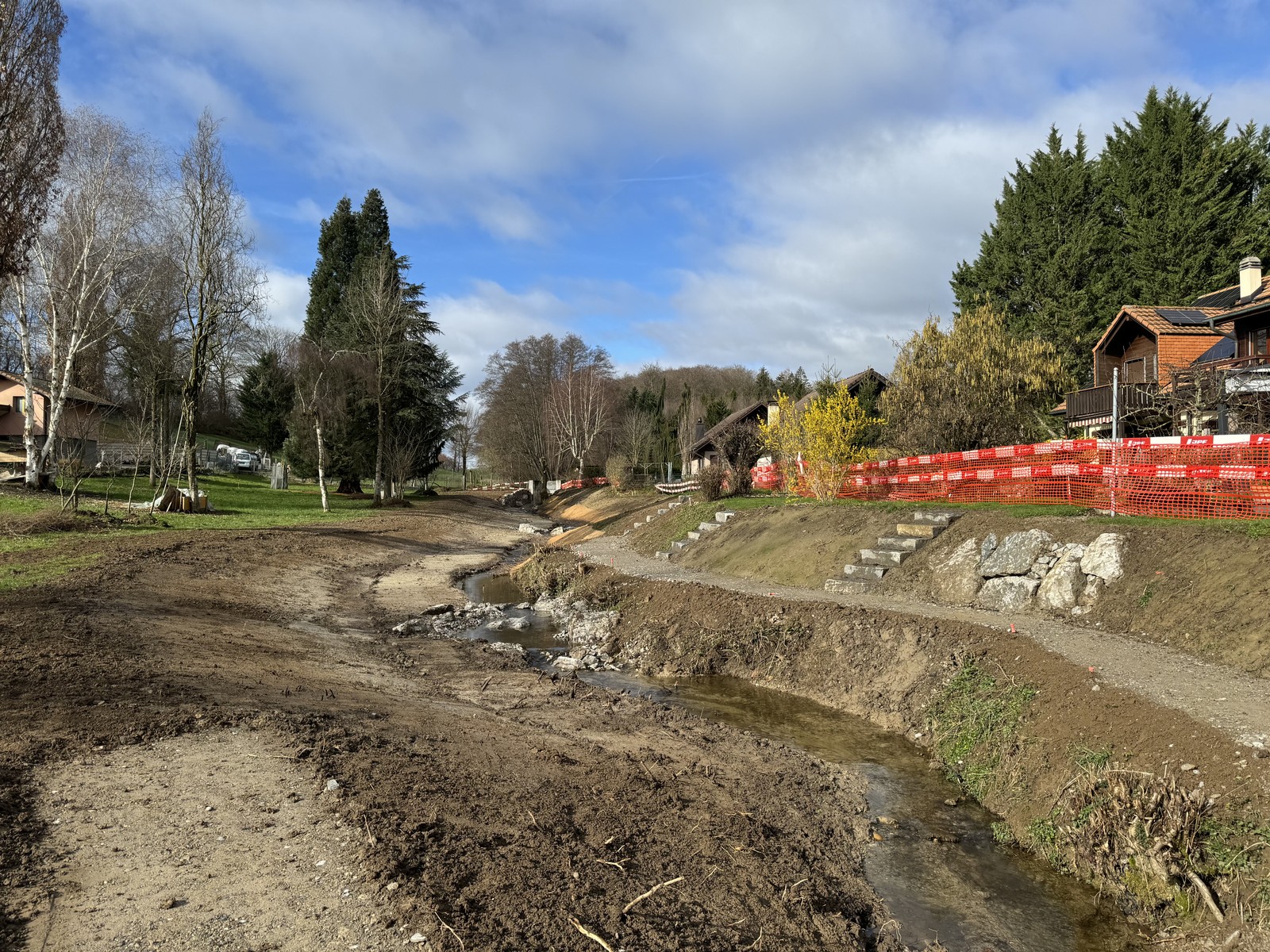

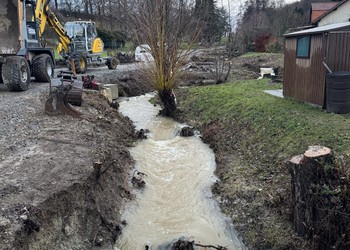

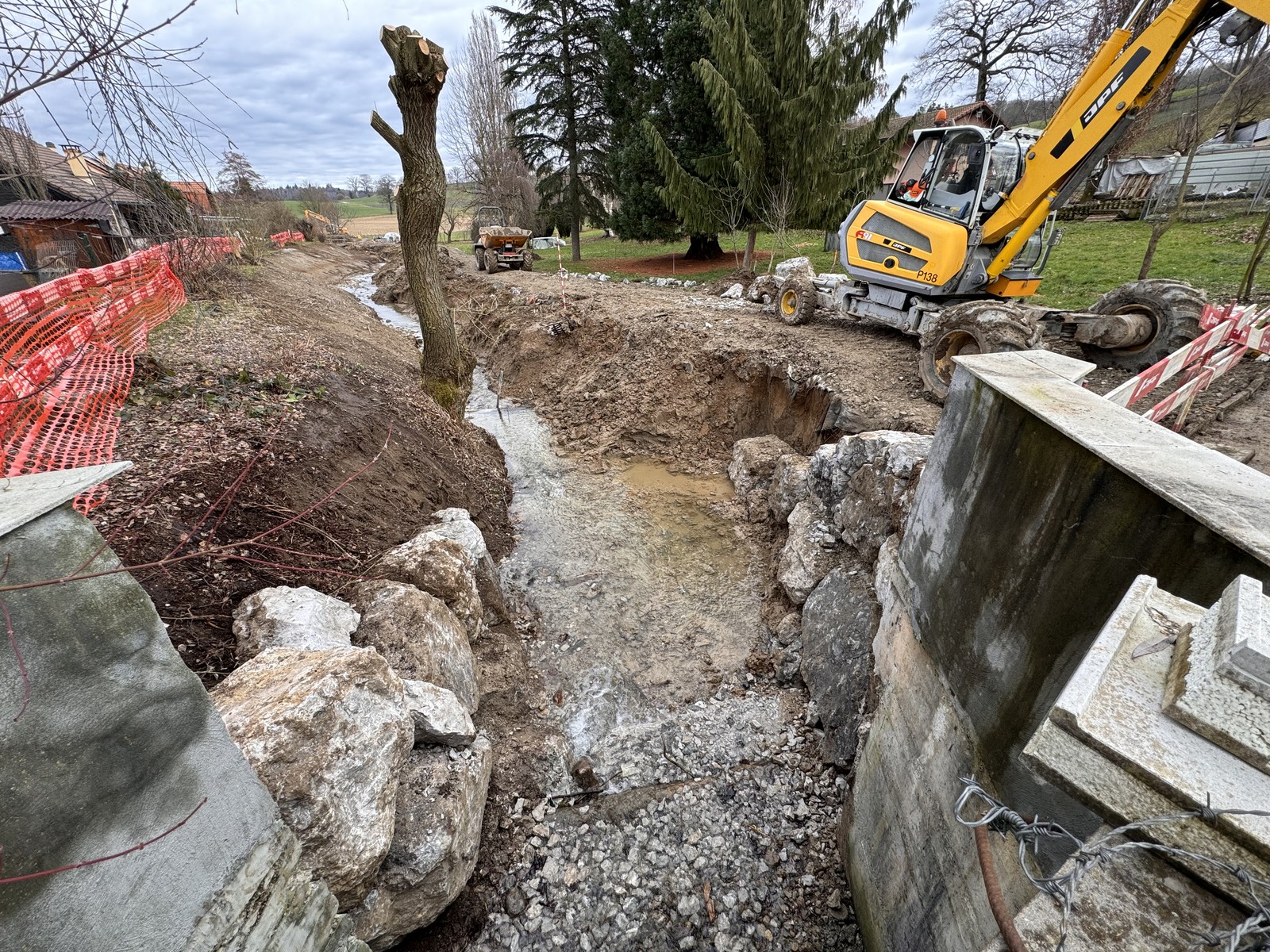

Travaux (décembre 2023) – Les nombreuses précipitations font monter le niveau du ruisseau obligeant des interruptions de chantier à plusieurs reprises.
-

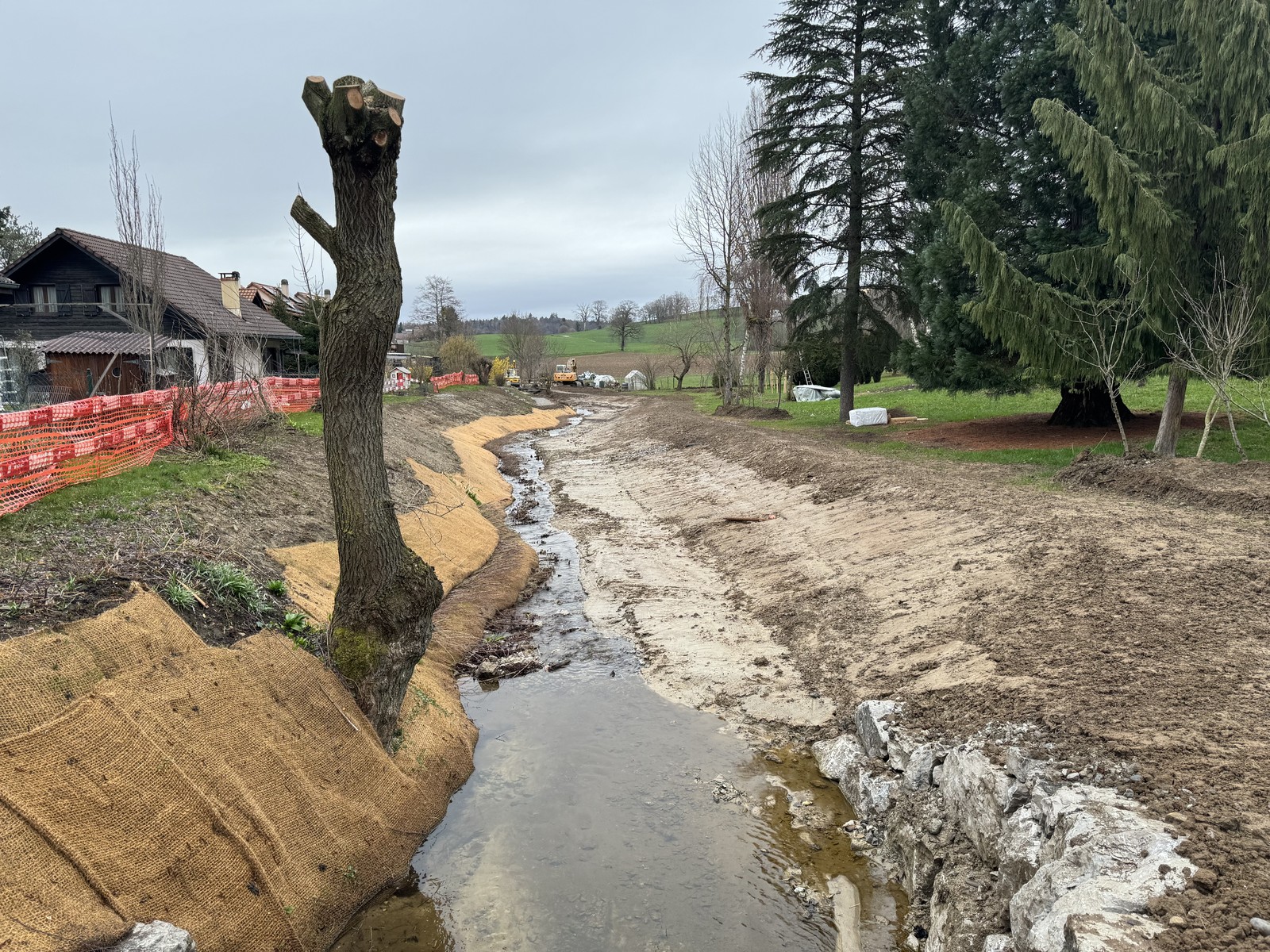

Travaux (février 2024) – Intégrations des seuils existants dans des rampes rugueuses en blocs et graviers et terrassement pour élargir le gabarit hydraulique.
-
Travaux (mars 2024) – Intégrations des seuils existants dans des rampes rugueuses en blocs et graviers et stabilisation des secteurs contraints avec du géotextiles biodégradables.
-

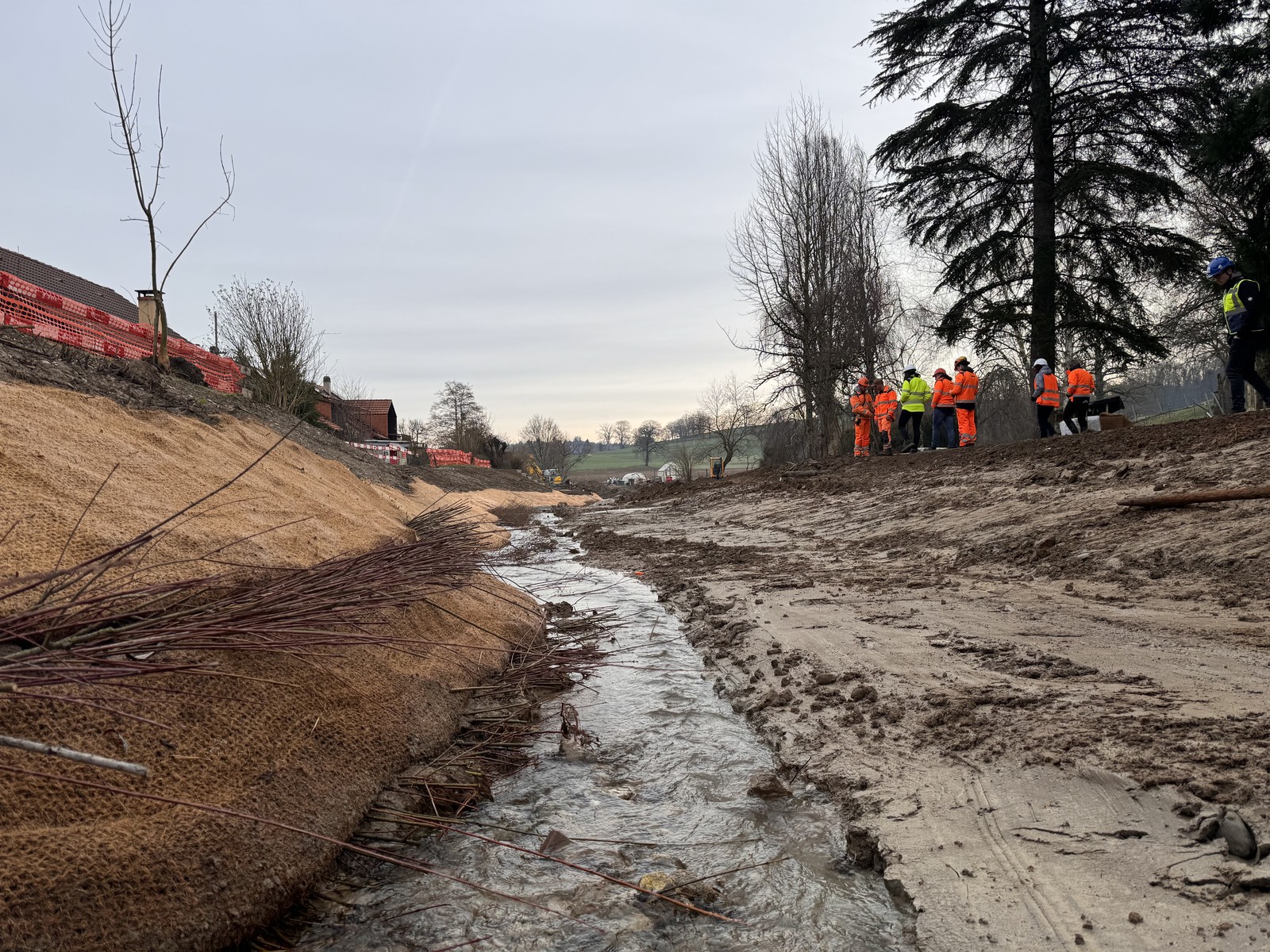

Travaux (mars 2024) – Stabilisation des secteurs contraints avec des méthodes de génie biologique et élargissement du gabarit dans l’espace réservé aux eaux.
-

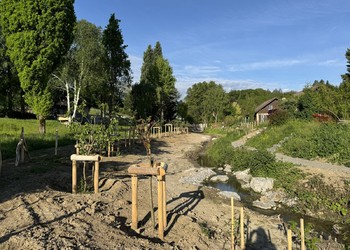

Travaux (mars 2024) – Stabilisation des secteurs contraints avec des méthodes de génie biologique (ici lits de plants et plançons) et élargissement du gabarit dans l’espace réservé aux eaux.
-
Travaux (mars 2024) – La place redonnée au cours d’eau permet de créer un interface terre-eau diversifié et plus proche des modèles naturels, ici des terrasses inondables et érodables.
-

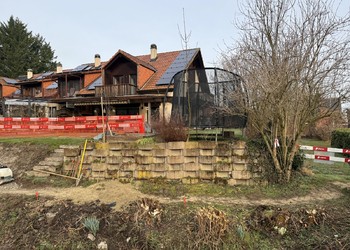

Etat initial (février 2024) – Mur à modifier pour offrir une unité paysagère aux aménagements.
-

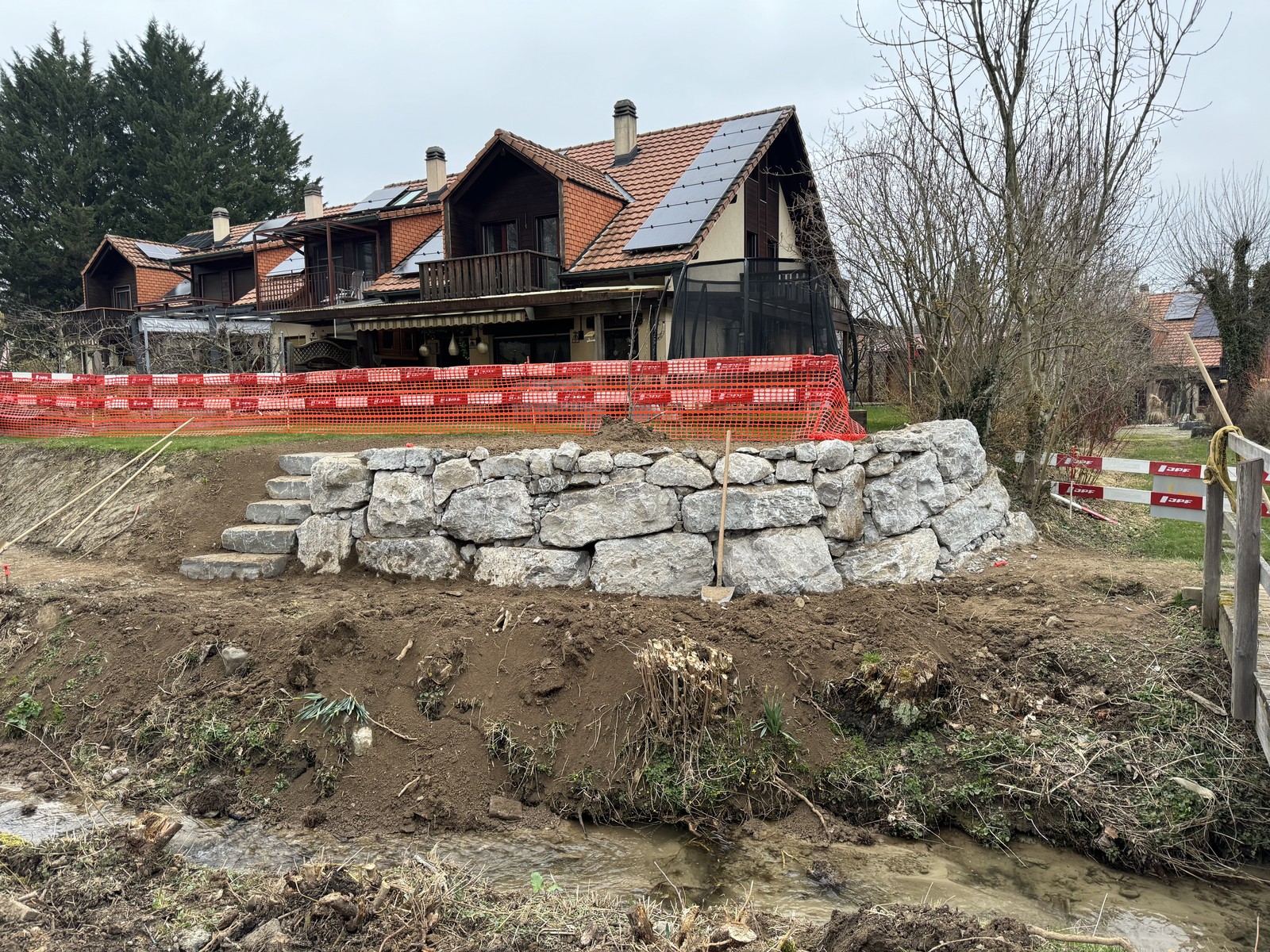

Travaux (février 2024) – Mur modifié pour offrir une unité paysagère aux aménagements.
-

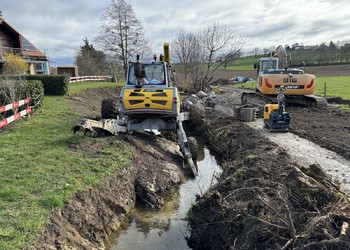

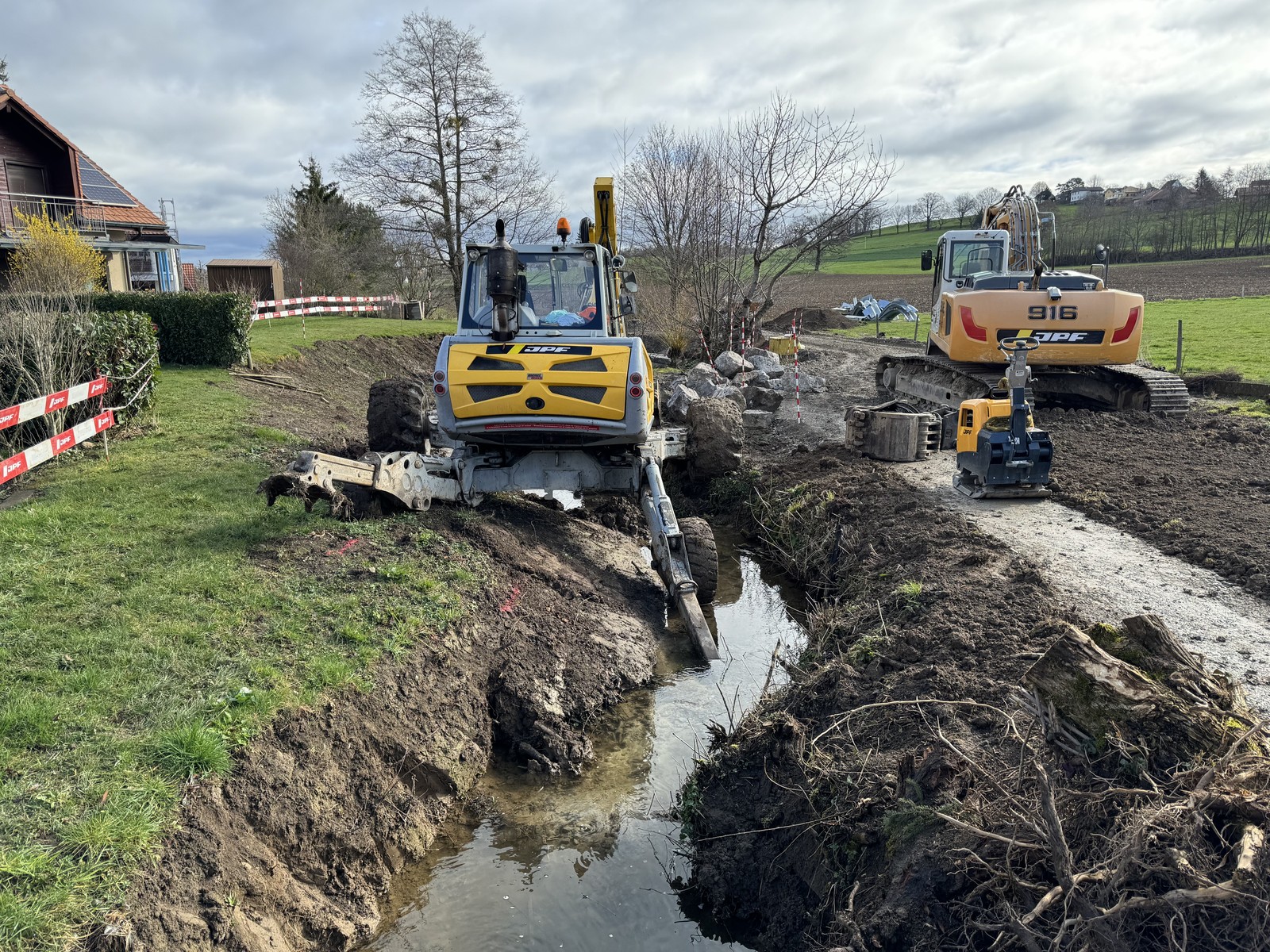

Travaux (mars 2024) – L’utilisation d’une pelle araignée est la meilleure solution pour ce type de travaux.
-

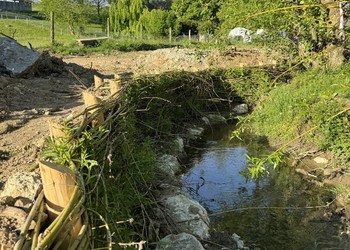

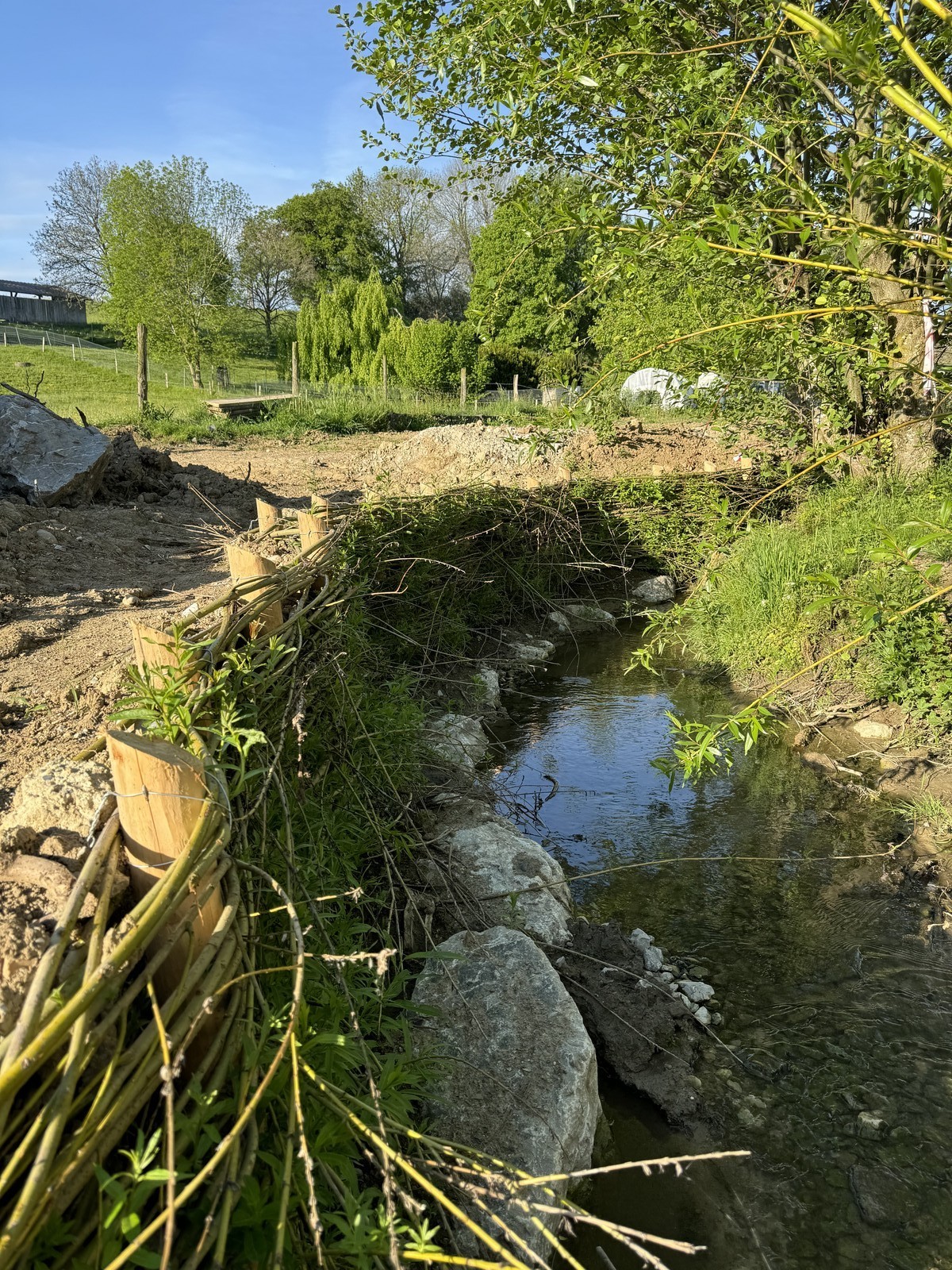

Travaux (mai 2024) – Stabilisation d’une niche d’érosion avec une fascine de saules vivants.
-

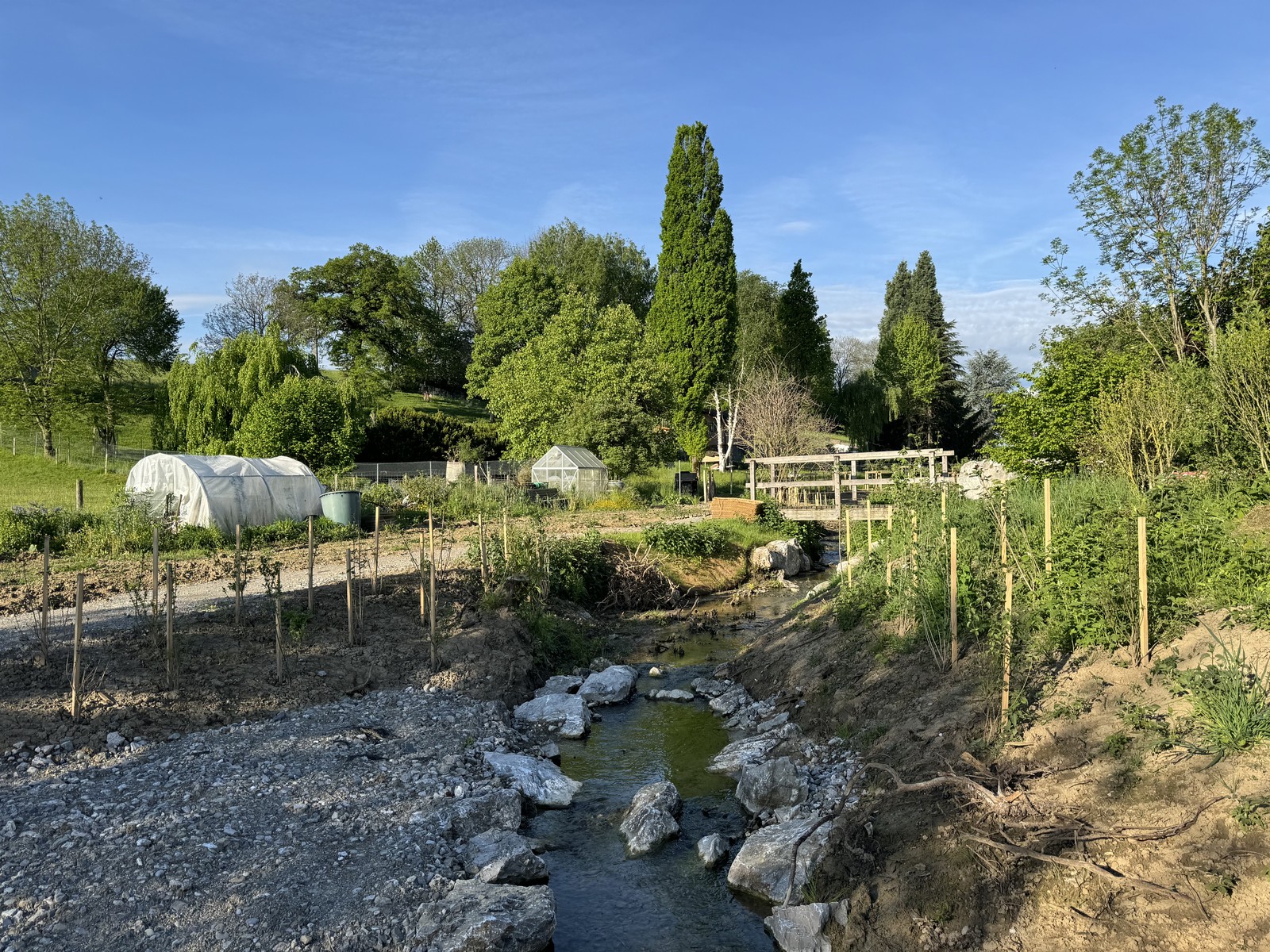

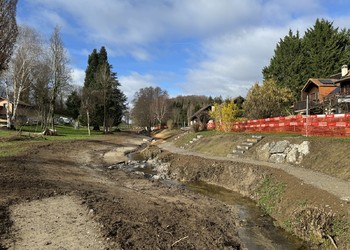

Etat réalisé (mai 2024) – Les plantations de ligneux ont été réalisées en fin d’hiver et les semis des berges et des rives au début du printemps.
-

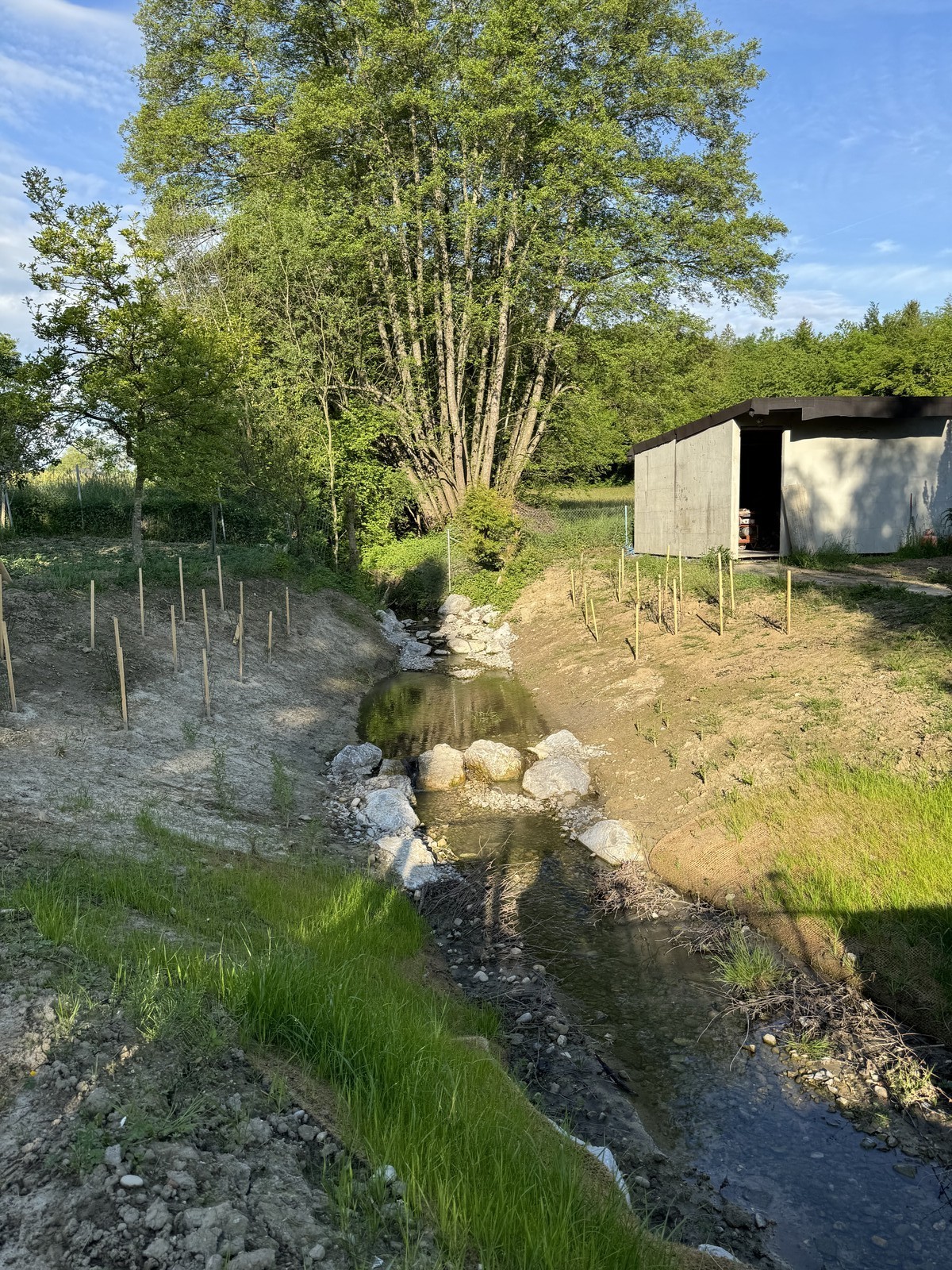

Etat réalisé (mai 2024) – Juste avant le semis de la rive droite.
-

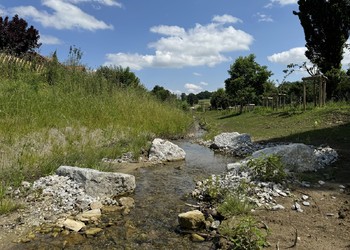

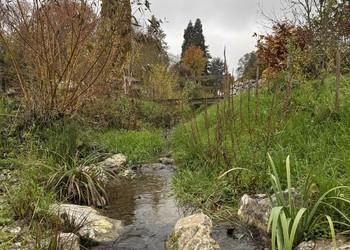

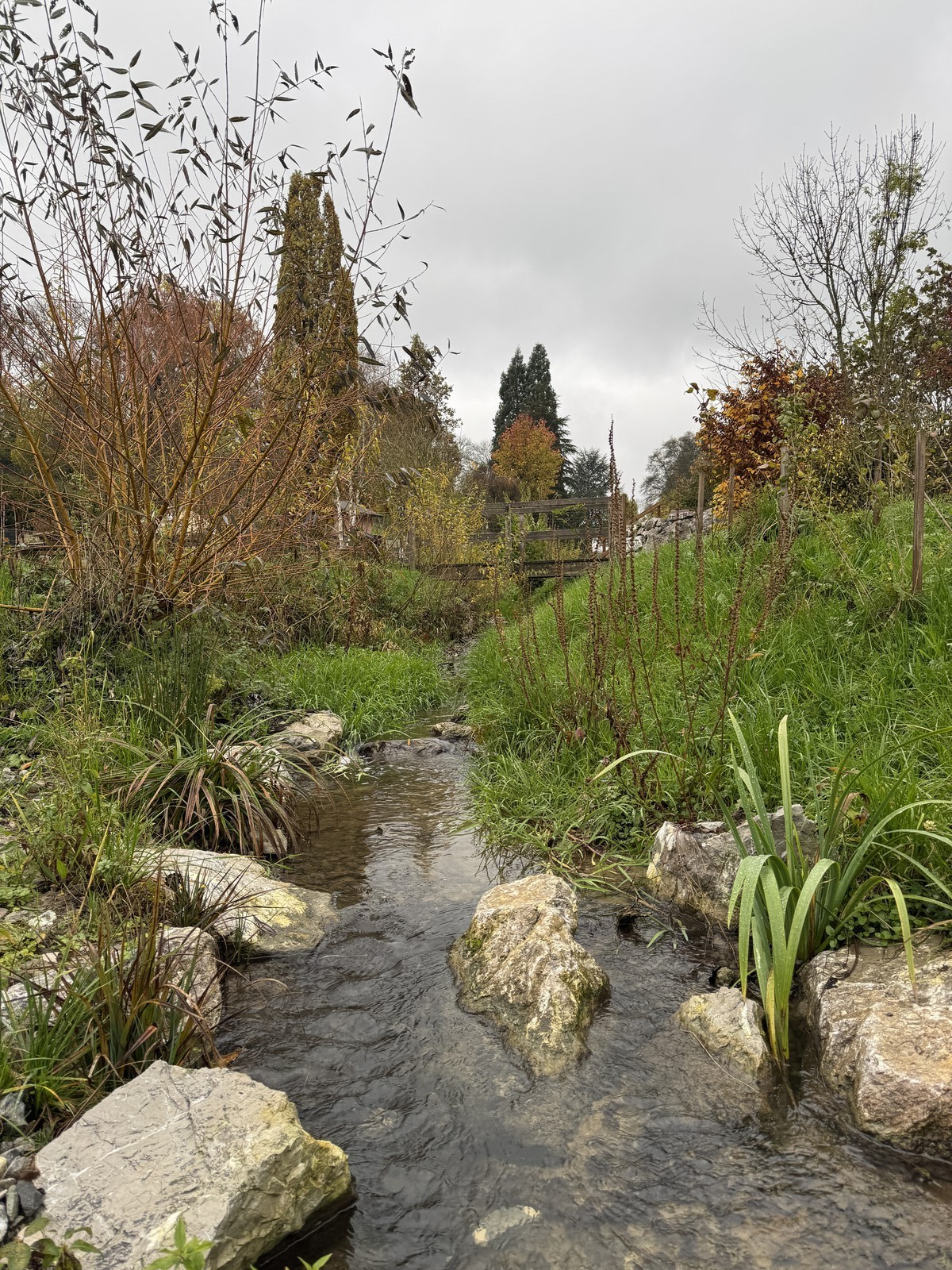

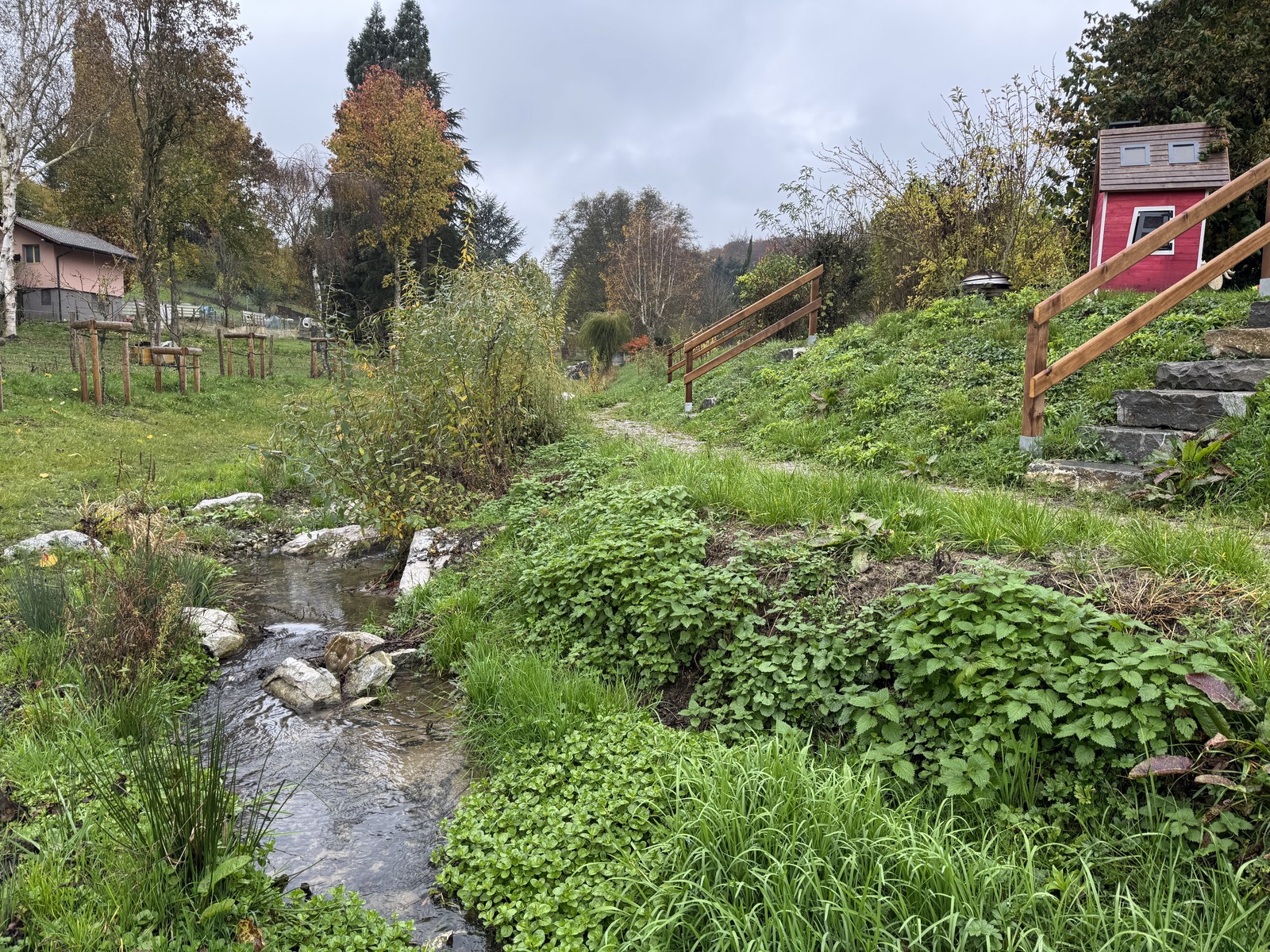

Etat réalisé (juillet 2024) – 2 mois après la fin des travaux de végétalisation.
-

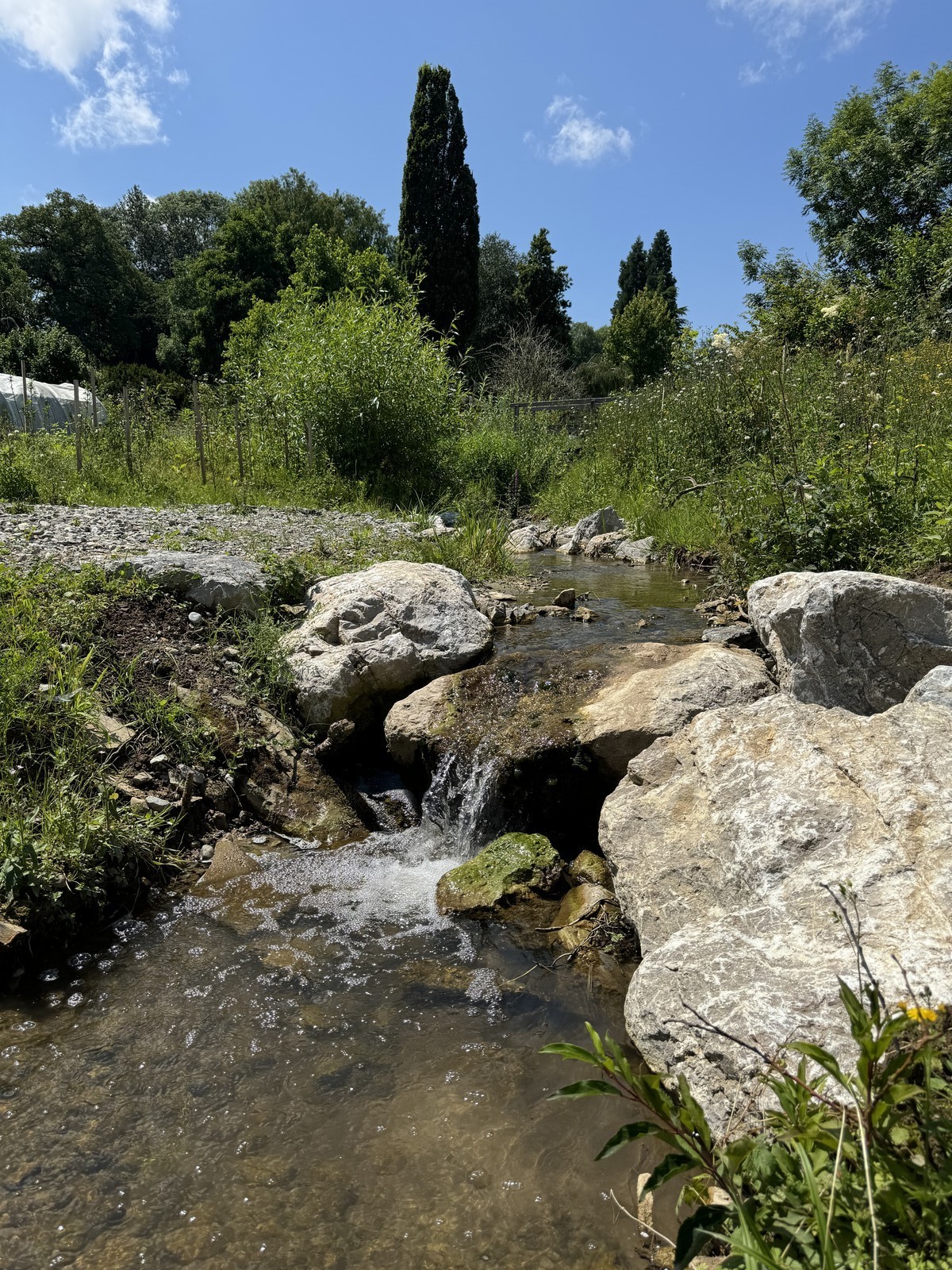

Etat réalisé (novembre 2024) – 6 mois après la fin des travaux de végétalisation. Les clôtures chez les riverains ont été remplacées.
-

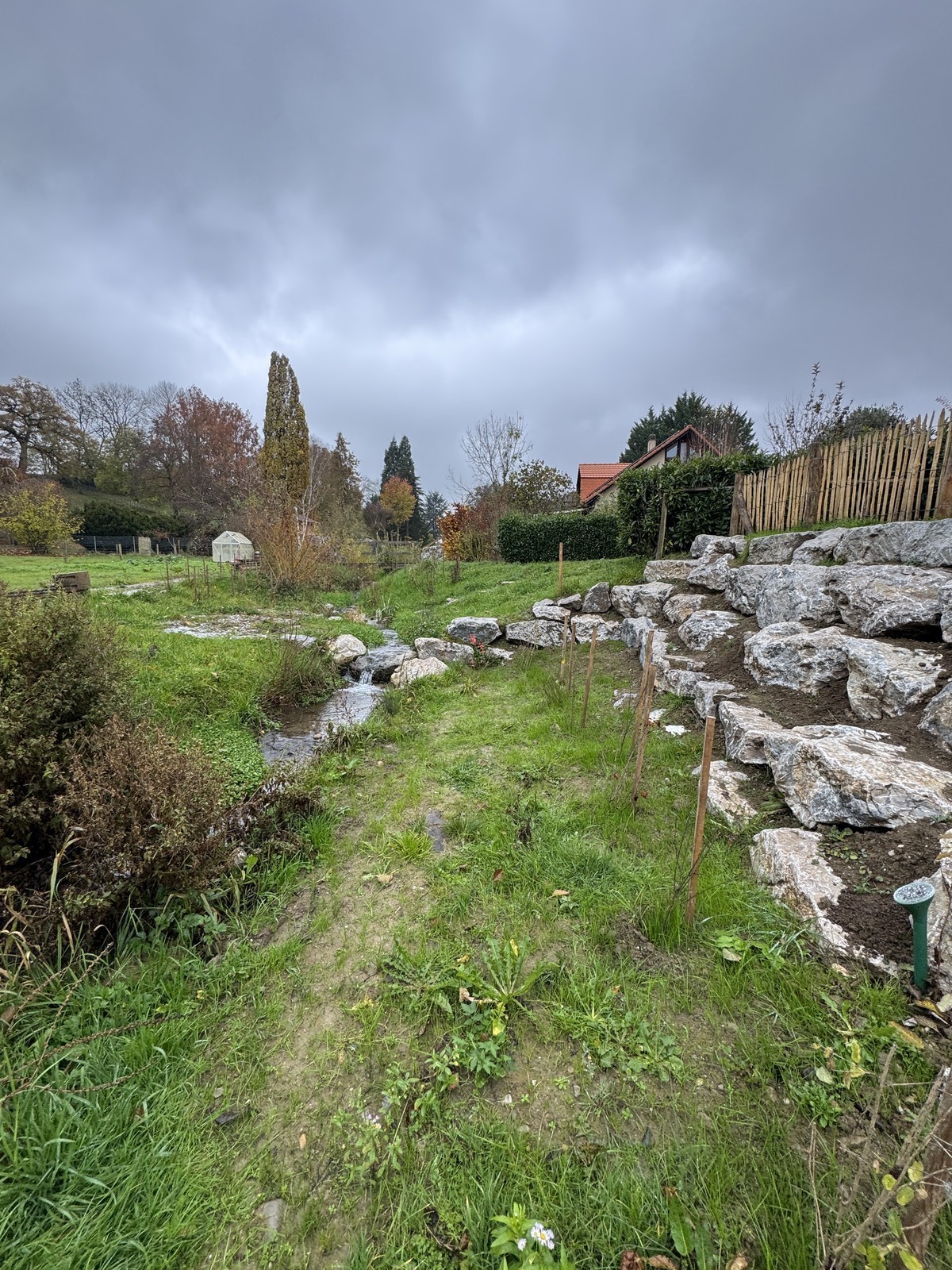

Etat réalisé (novembre 2024) – 6 mois après la fin des travaux de végétalisation
-

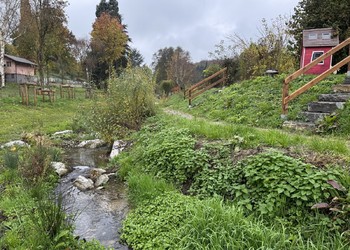

Etat réalisé (novembre 2024) – 6 mois après la fin des travaux de végétalisation. Les escaliers (accès aux potagers) et mains courantes ont été remplacés.
-
Etat réalisé (mai 2024) – Juste avant le semis dans la partie aval.
-
Etat réalisé (septembre 2024) – 4 mois après la fin des travaux de végétalisation. Les traverses de chemins de fer ont été démontées, évacuées et remplacées par un mur en enrochements (état septembre 2024).
-

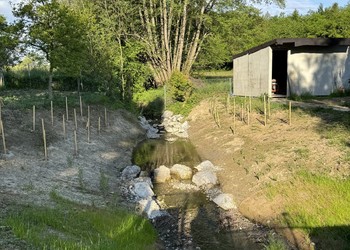

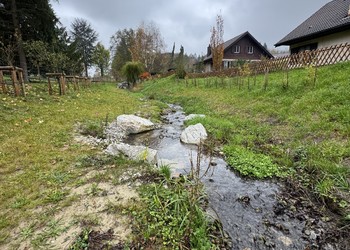

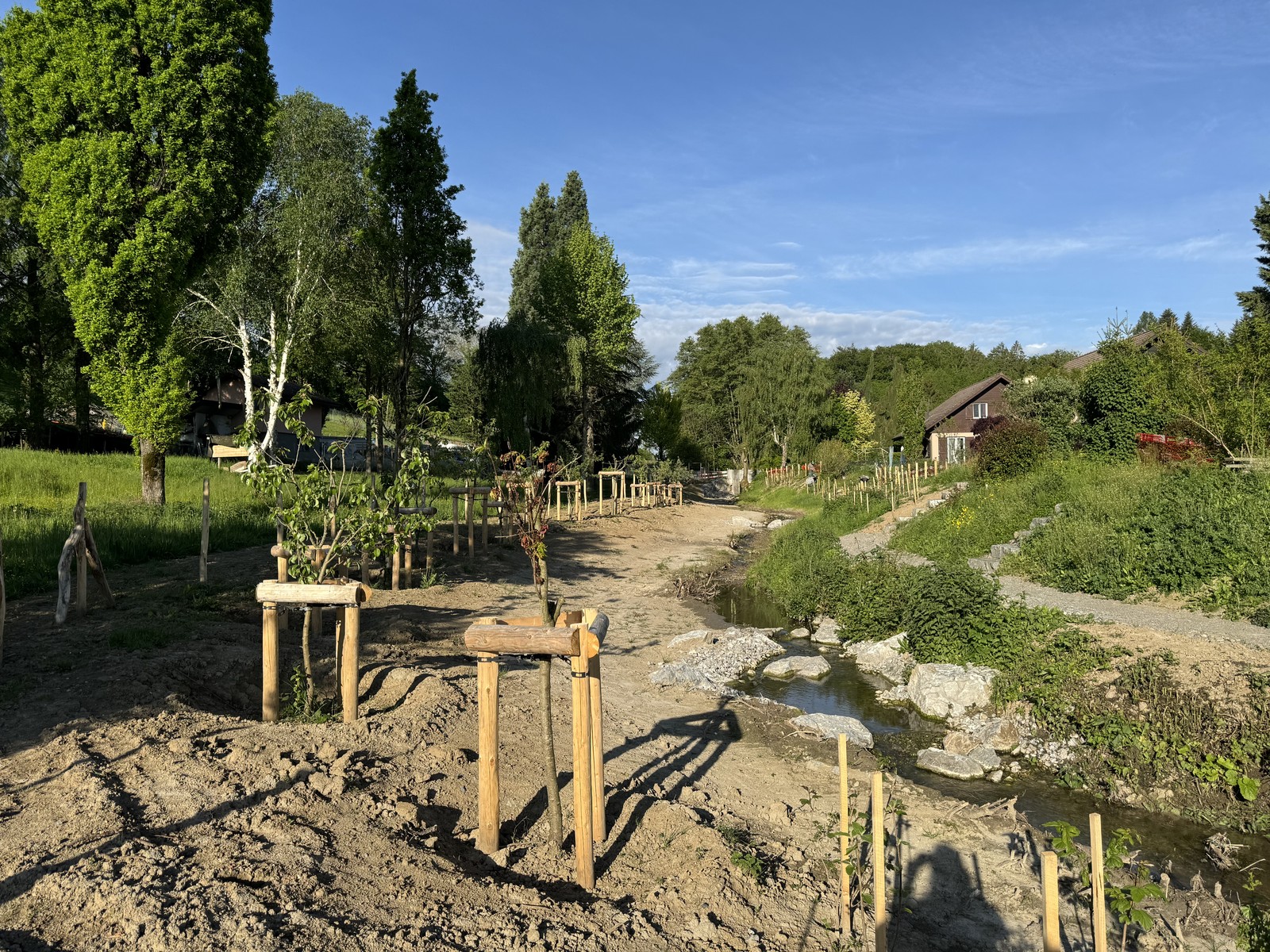

Etat réalisé (novembre 2024) – 6 mois après la fin des travaux de végétalisation. L’espace redonné au cours d’eau dans le secteur aval a permis de créer d’autres terrasses inondables.
-
Etat réalisé (novembre 2024) – 6 mois après la fin des travaux de végétalisation. Des blocs, des souches et des surprofondeurs aménagés dans le lit mineur offrent désormais une bonne diversité de milieux aquatiques.
-
Etat réalisé (juillet 2024) – 2 mois après la fin des travaux de végétalisation. Des blocs, des souches et des surprofondeurs aménagées dans le lit mineur offrent désormais une bonne diversité de milieux aquatiques.
-
Etat réalisé (novembre 2024) – Les potagers de la copropriété ont été retravaillés et semés avec un engrais vert pour protéger le sol en hiver. Ils seront remis à disposition des riverains dès avril 2025.
