Réaménagement final de la décharge de la combe Vatelin, compensation écologique de l’autoroute A16, à Courgenay (JU)
La construction des tunnels de l’autoroute A16 ont produits des millions de m³ de matériaux inutilisables. La mise en dépôt de ces matériaux a nécessité l’ouverture de décharges et une intégration paysagère particulière. L’une d’elles, la décharge pour matériaux inertes de la Combe Vatelin, a été utilisée durant plus de trente ans à cet effet. Si une partie des mesures, incluses dans le dossier d’étude d’impact sur l’environnement, ont pu être réalisées, celles localisées sur le site même de la décharge n’ont pu être entreprises qu’à la toute fin du chantier, lors de la remise en état final. Ce sont donc ces dernières compensations qui ont été réalisée entre 2021 et 2022 sur deux parcelles prévues à cet effet.
Sur la 1ère parcelle, située du côté ouest du site, une haie arbustive discontinue composée d’espèces indigènes a été plantée. Cet élément paysager structurant qui offre habitats et nourriture à plusieurs espèces, sert aussi de relais (corridor écologique) entre les massifs forestiers implantés au nord et au sud de la Combe Vatelin.
En plus des massifs plantés, cette haie abrite différentes microstructures et est délimitée de chaque côté par une prairie fleurie semée sur une largeur de 3 mètres.
Sur la 2ème parcelle du côté est, les milieux aménagés visent notamment à permettre l’implantation du crapaud accoucheur (Alytes obstetricans) qui est l’espèce cible visée par les aménagements. Pour permettre son implantation, quatre mares étanchées, de dimensions et profondeurs différentes et variables ont été réalisées. La géométrie définie a pour but de conserver un volume en eau suffisant tout au long de l’année (et donc une profondeur suffisante), afin de permettre le cycle complet du développement des têtards du crapaud accoucheur.
Les quatre plans d’eau ont été excavés dans le substrat en place (marnes), puis ont été étanchéifiées artificiellement. Le secteur des mares a ensuite été remblayé avec de la groise stockée sur le site, puis les mares ont été modelées. Pour finir, elles ont été aménagées au moyen de quelques structures tel que des souches ou des pierres. Le remplissage des mares se fait par les apports des eaux pluviales.

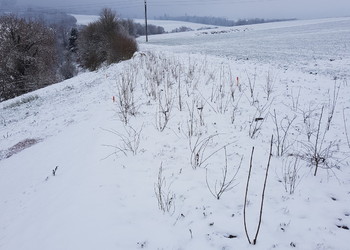

La groise drainante mise en place sur l’ensemble du secteur a servi de support pour la mise en place d’un milieu très pionnier et peu végétalisé de type pelouse xérique. En complément, différentes microstructures, dont des tas de pierres avec un noyau meuble favorable au crapaud accoucheur, ont également été réalisées dans ce secteur.
La zone des biotopes est séparée des parcelles agricoles par une bande herbeuse de minimum 3 mètres. Sur la partie la plus large de cette surface, une haie buissonnante, avec une proportion importante d’essences épineuses, a été plantée. Cette zone tampon doit permettre de « filtrer » les eaux de ruissellements provenant des surfaces agricoles voisines.
L’été sec et chaud de 2022 a permis de vérifier le bon fonctionnement (maintien en eau) des biotopes tout au long de la période estivale. Tout est donc en place pour l’installation du crapaud accoucheur.
A noter qu’au niveau du bilan des matériaux, aucun apport ni évacuation n’a été nécessaire.
En collaboration avec CSD Ingénieurs
Maitre d’ouvrage : Service des infrastructures du Canton du Jura
Travaux réalisés par : Gobat SA (terrassement et génie civil) et Ribeaud Paysages Sàrl (aménagements et plantations).
-

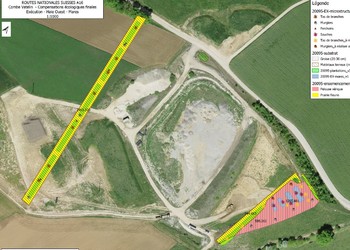

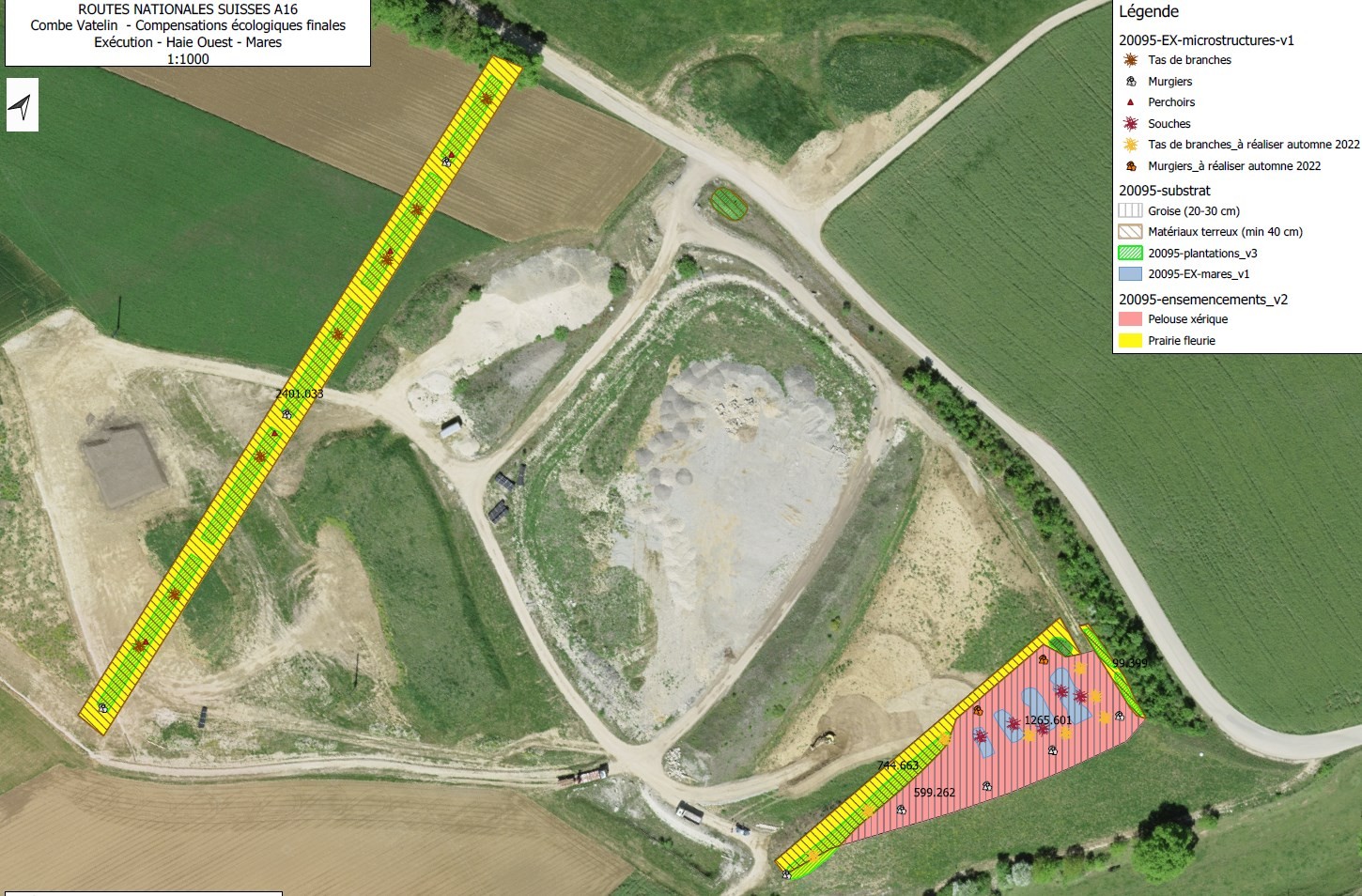

Extrait de la situation avec les différents mesures (aménagements) de compensation. La photo aérienne date de 2020 et ne reflète plus l’état actuel.
-

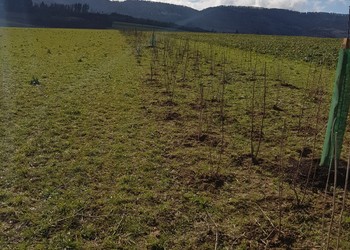

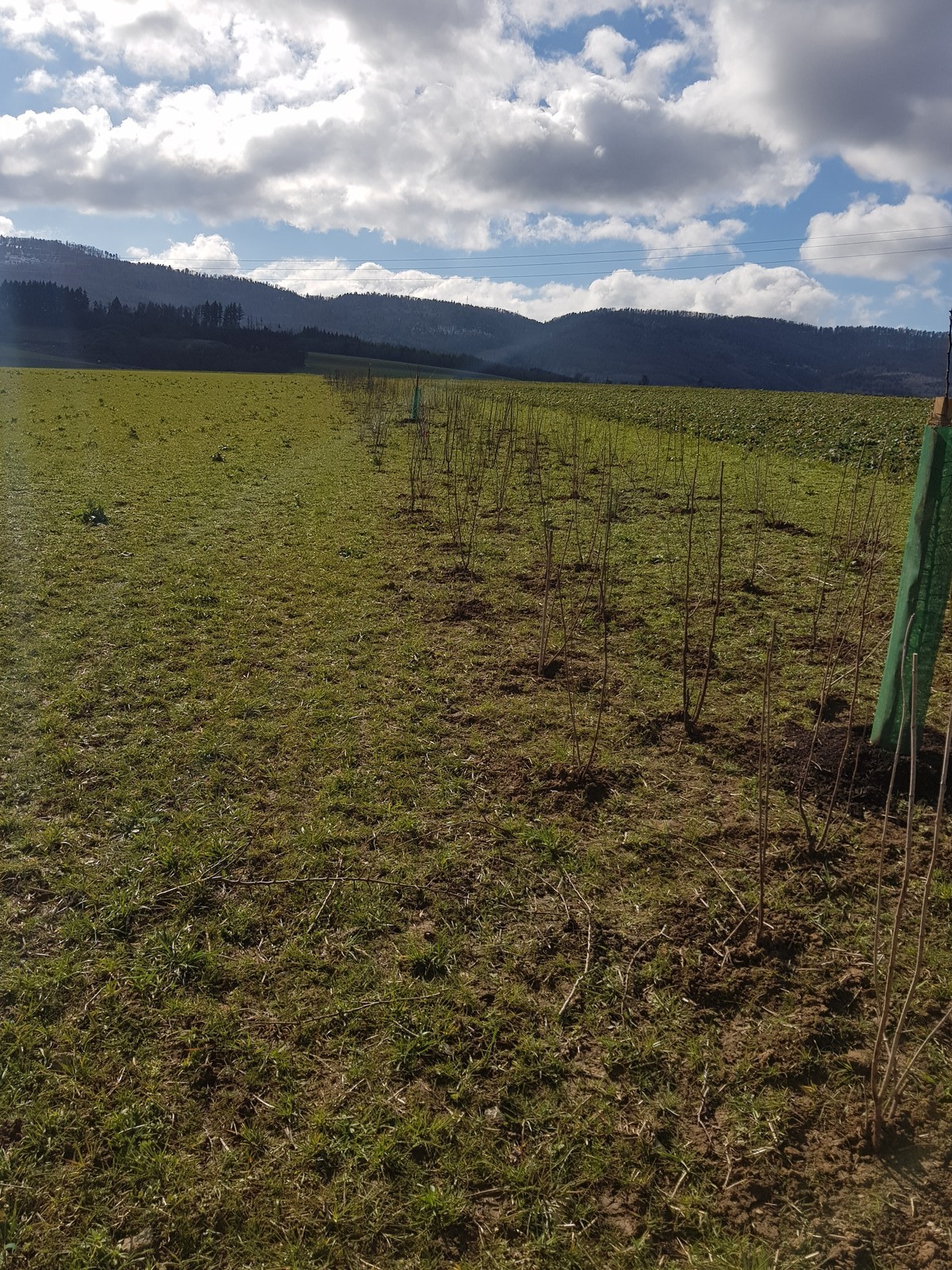

Etat réalisé (février 2022) –plantation d’une haie arbustive discontinue composée d’espèces indigènes, à l’ouest du site
-

Etat initial (octobre 2021) –plateau de marnes où seront implantées les mares, à l’est du site
-

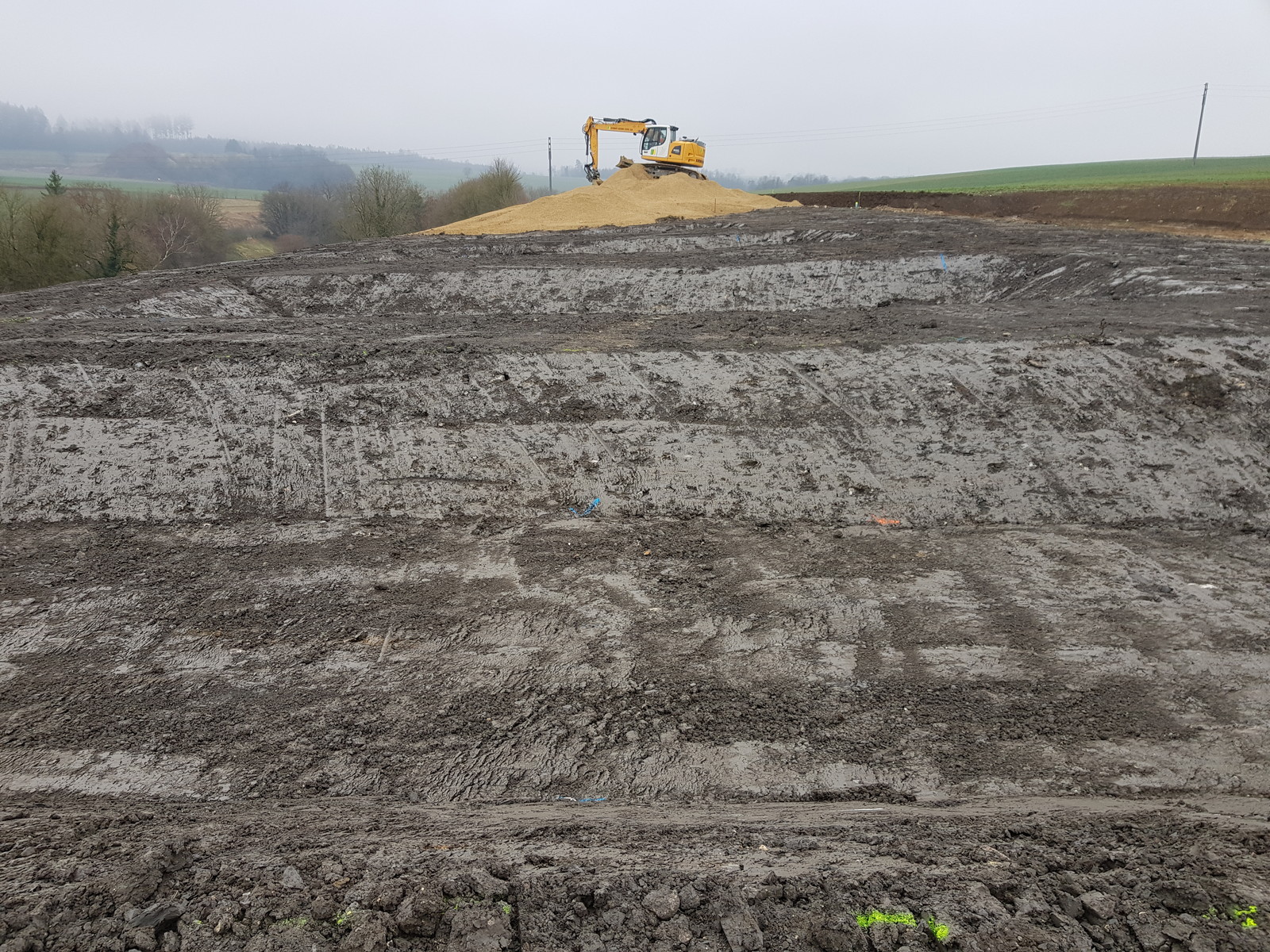

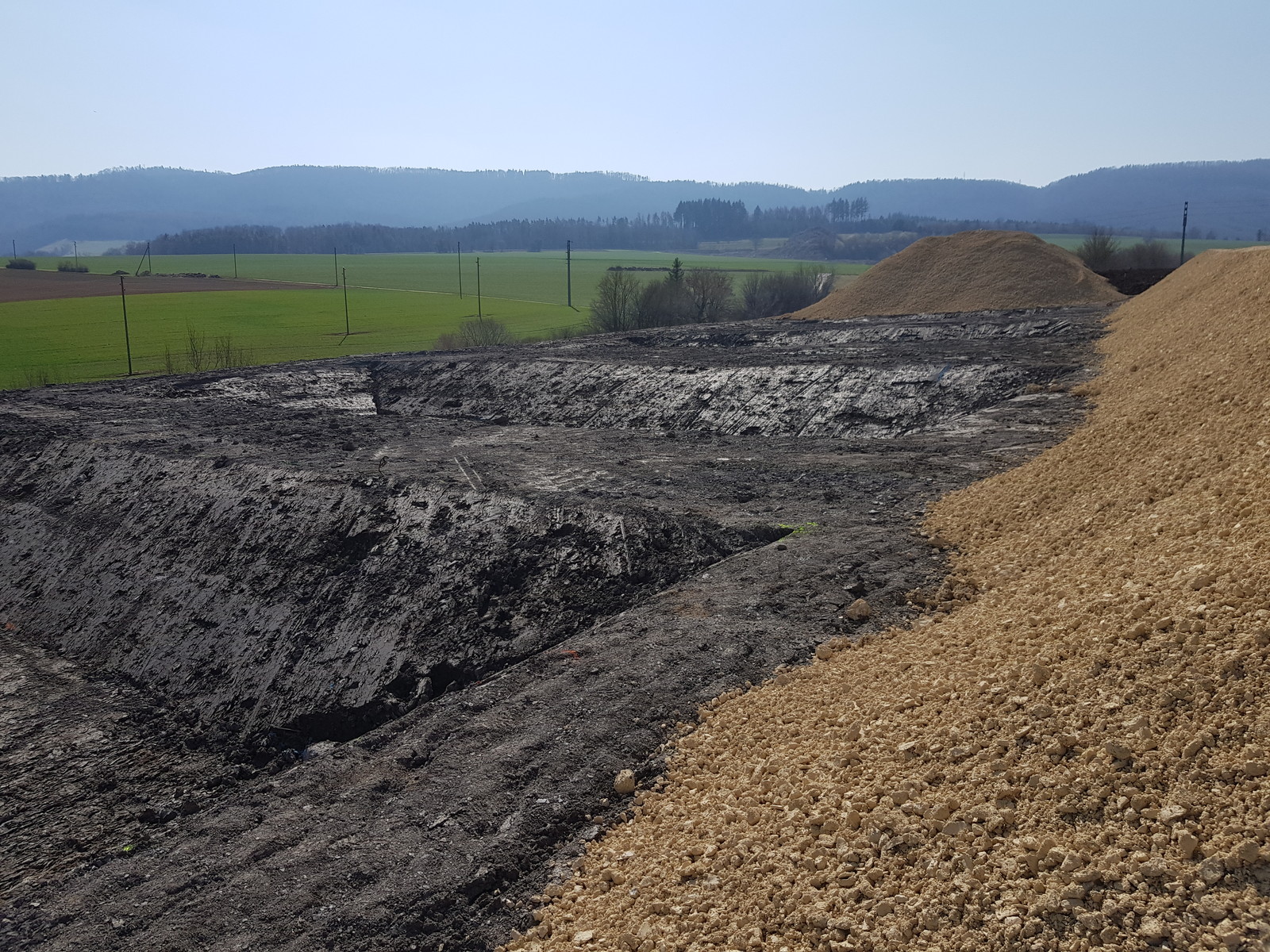

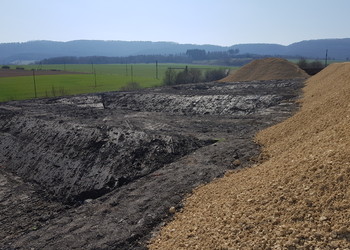

Travaux (mars 2022) - Excavation des mares
-

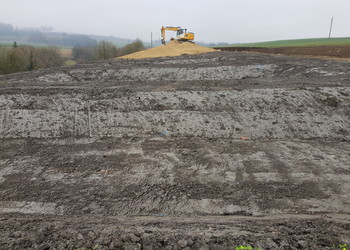

Travaux (mars 2022) - Préparation de la mise en place du substrat maigre (groise stockée sur le site) pour les mares
-

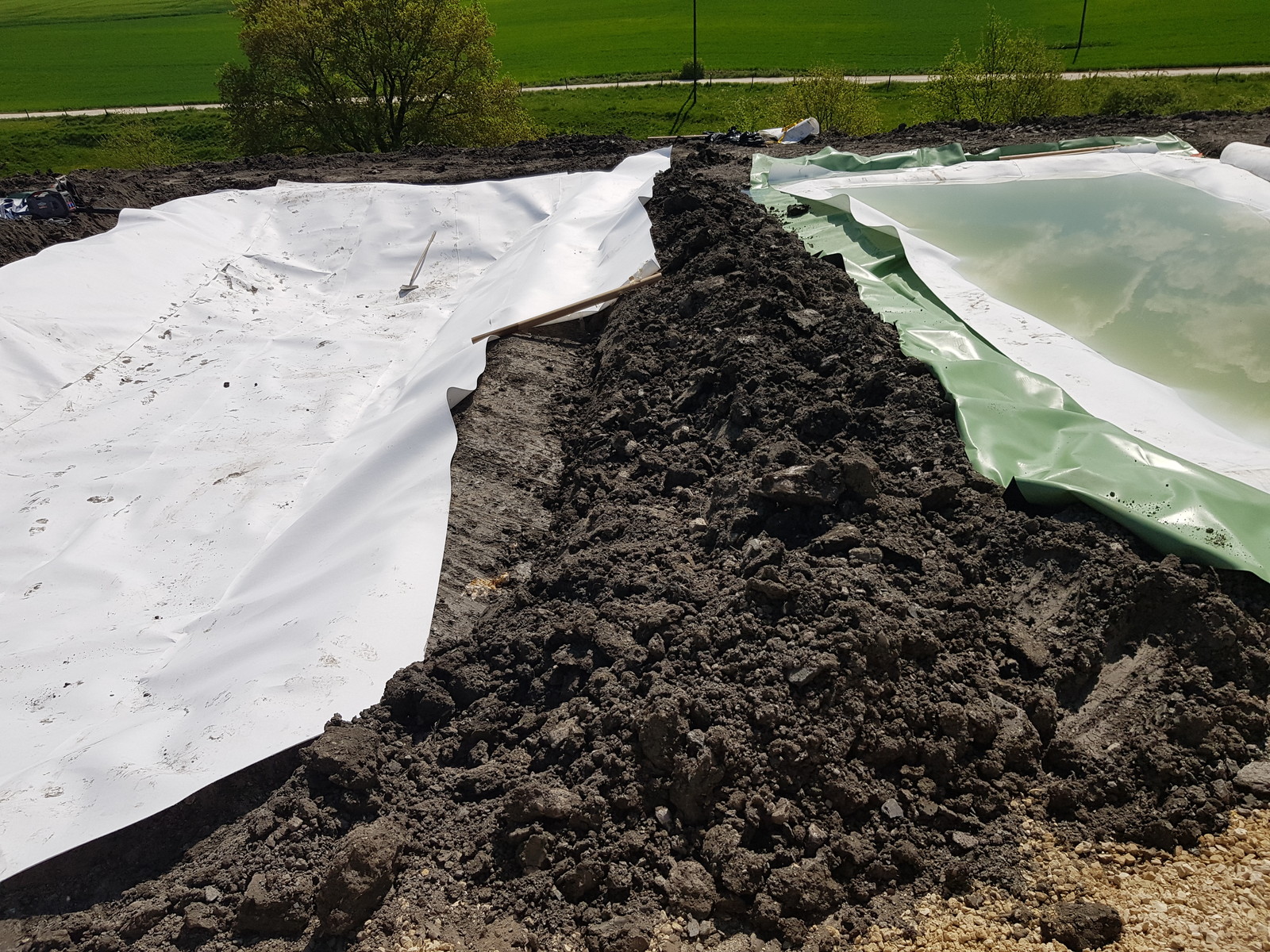

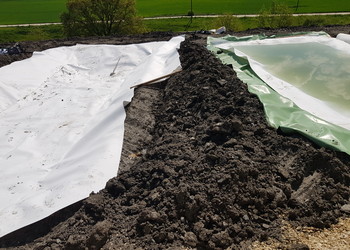

Travaux (mai 2022) - Etanchéification des mares avec la mise en place de la membrane et des nattes de protection
-

Travaux (mai 2022) - Modelage des mares avec la réservation d’une zone profonde
-
Travaux (mai 2022) - Réalisation des murgiers favorable notamment au Crapaud accoucheur (Alytes obstetricans) en sommet du talus est
-

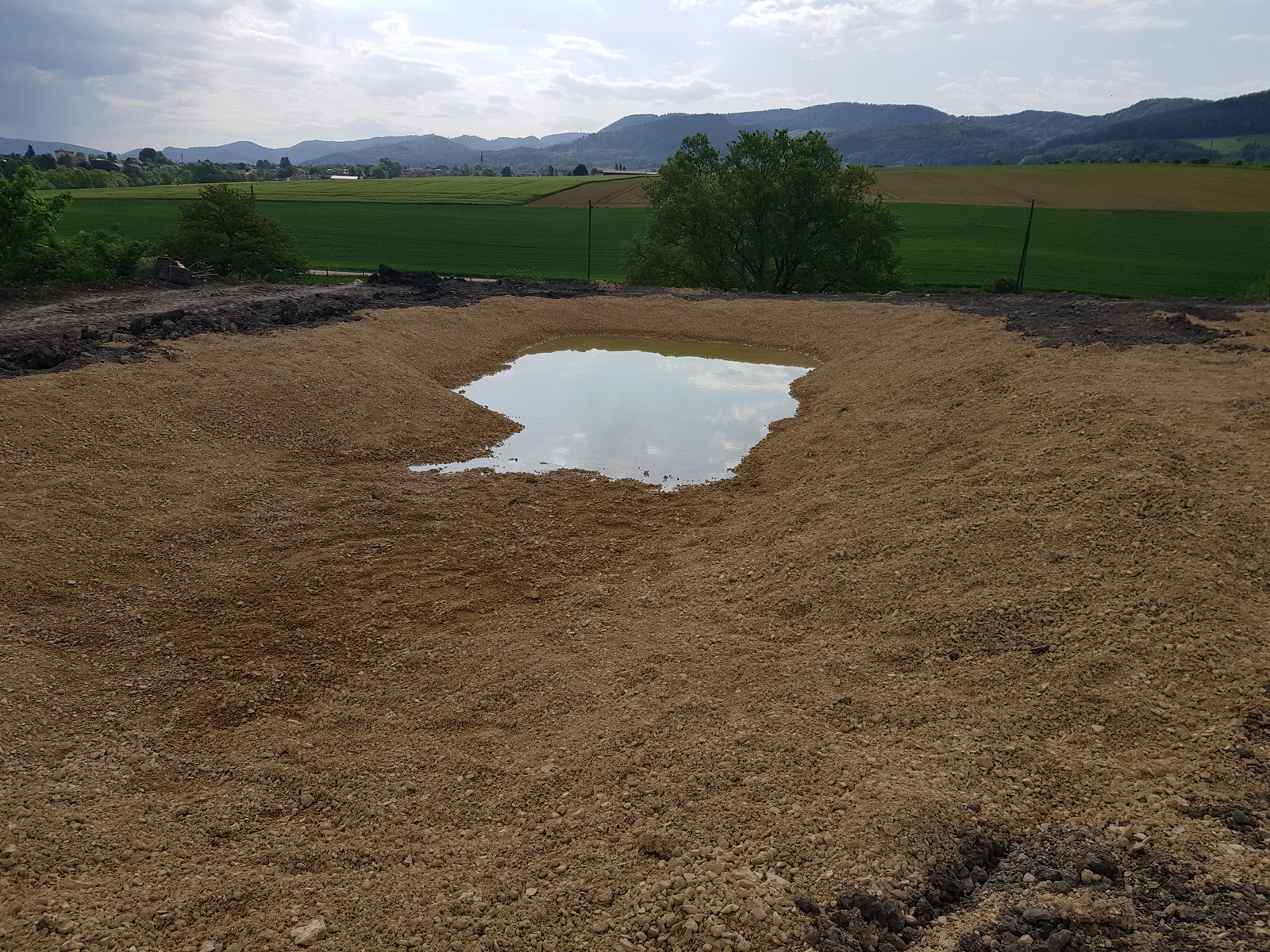

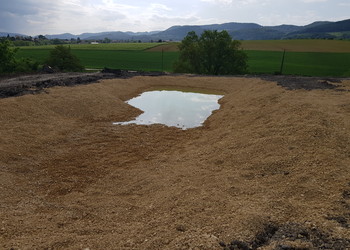

Travaux (mai 2022) - Mise en eaux des mares et aménagement des structures de diversification
-

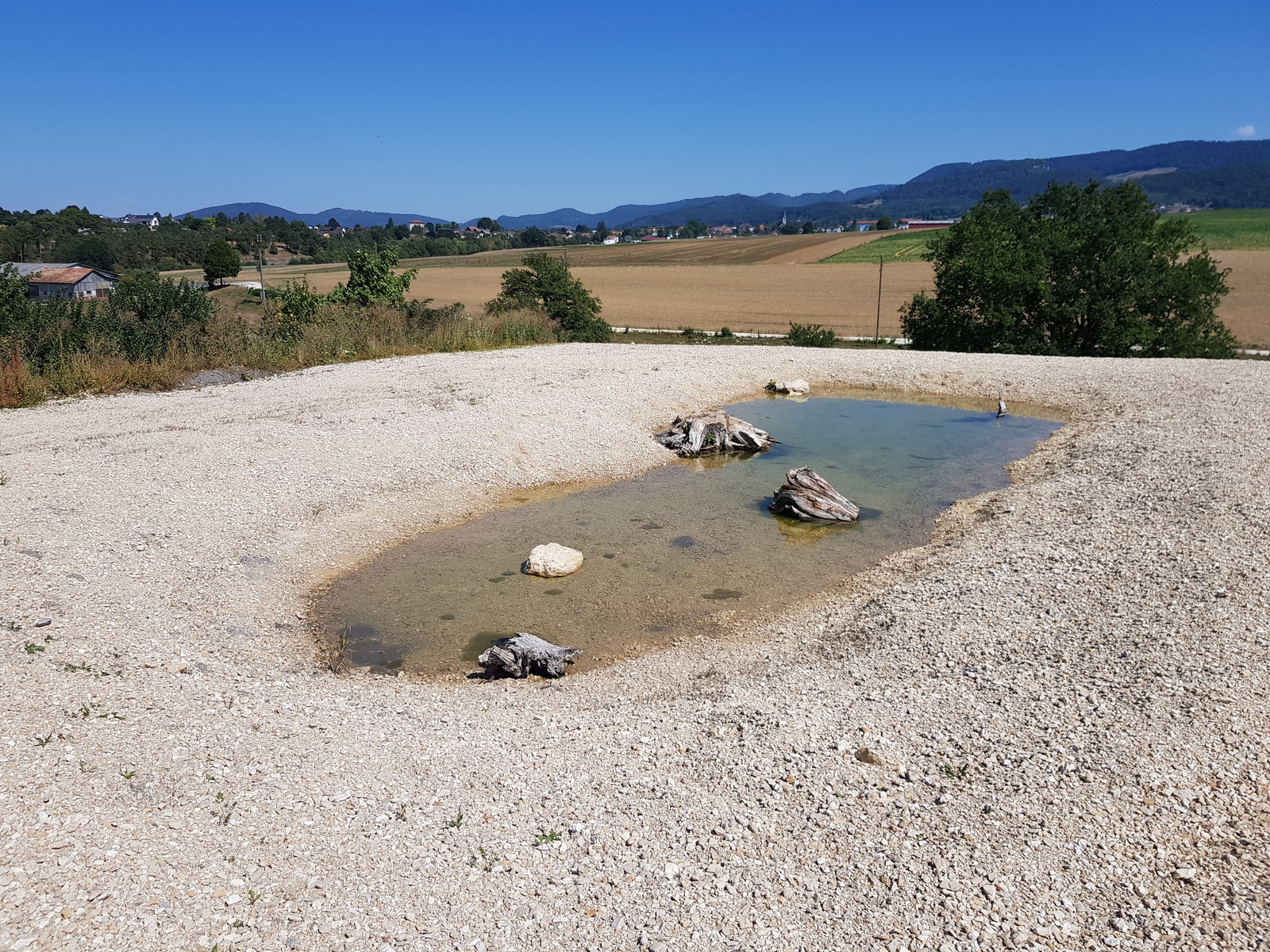

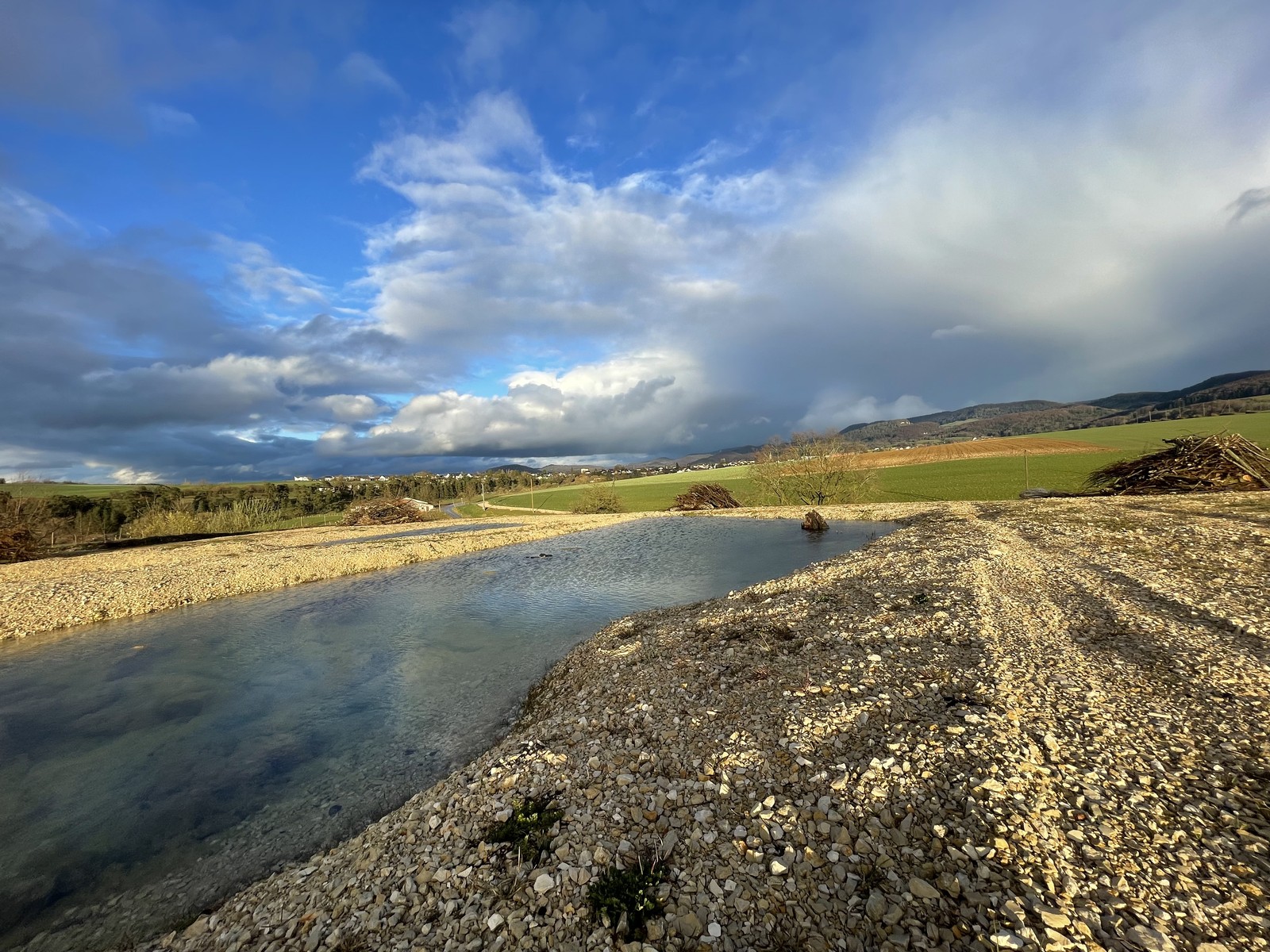

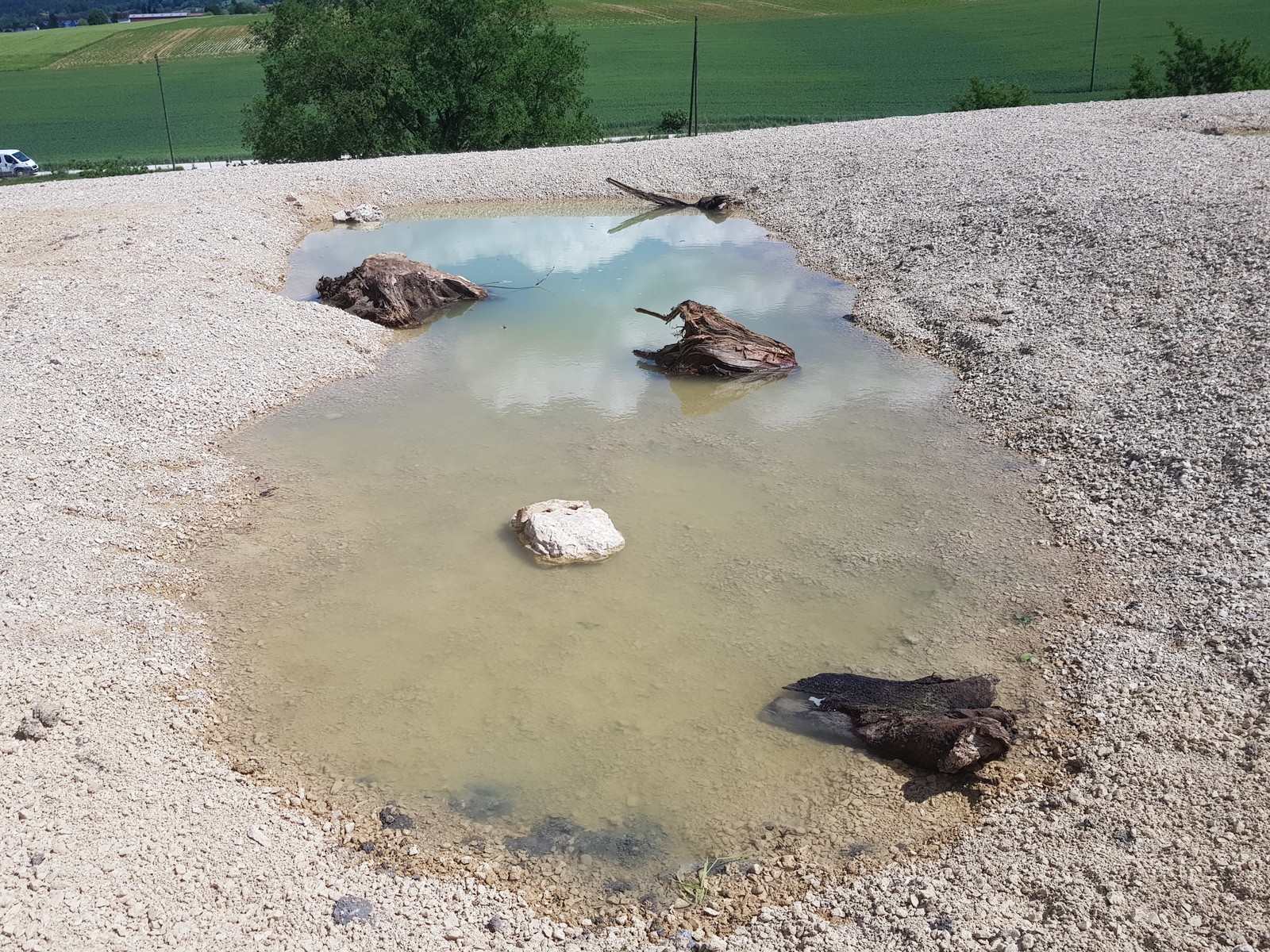

Etat réalisé (août 2022) - Maintien en eau des mares lors de l’été chaud et sec de 2022
-
Etat réalisé (mars 2023) – Mare réalisée avec des structures comme des tas de bois visibles en arrière-plan
-

Etat réalisé (mars 2023) – Murgier favorable aux micromammifères ainsi qu’aux reptiles notamment
-
Etat réalisé (mars 2023) – Moins d’une année après la mise en place des mares, 2 pontes de Grenouille rousse (Rana temporaria) ont déjà été observées dans une des mares !
-

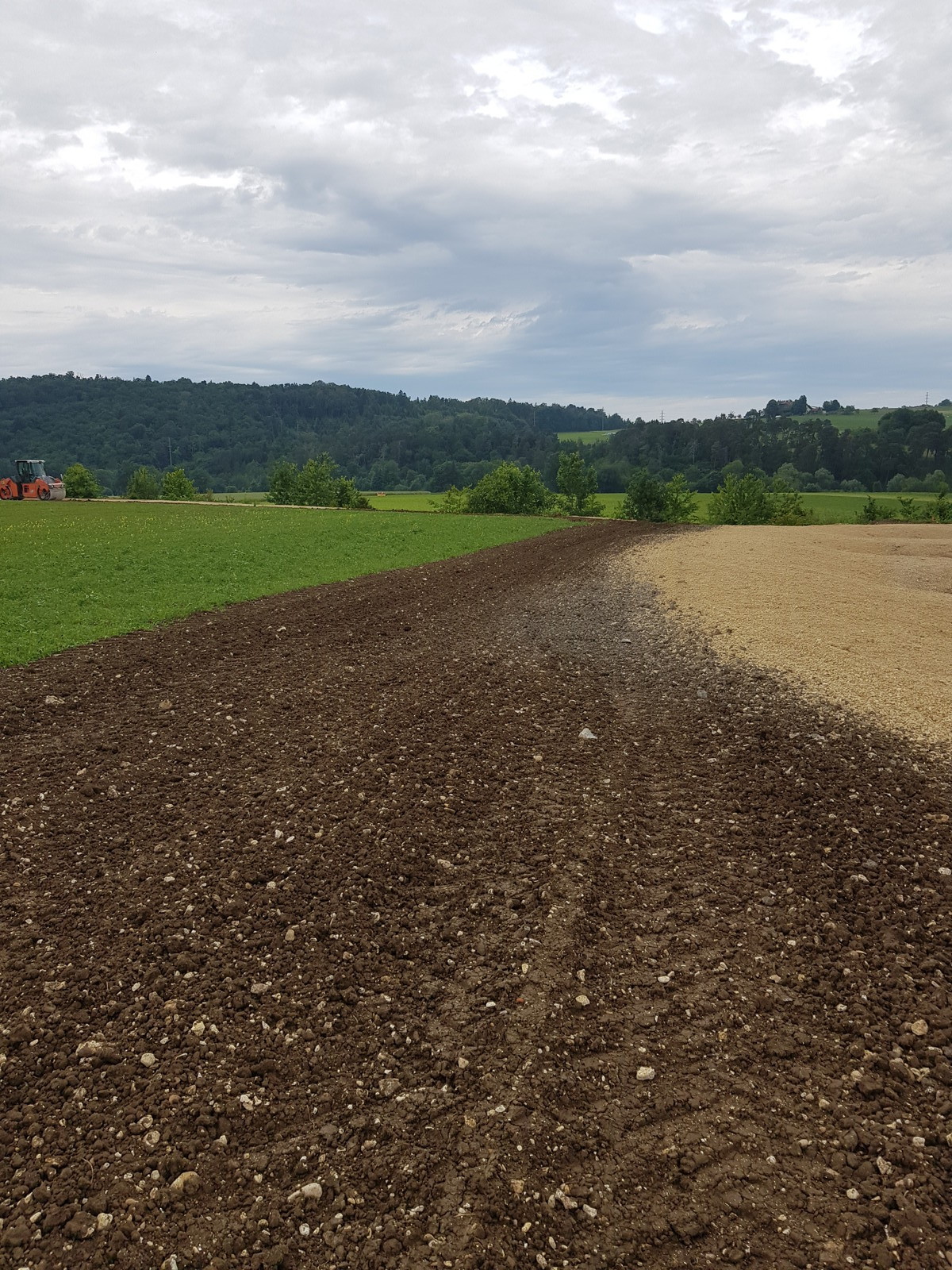

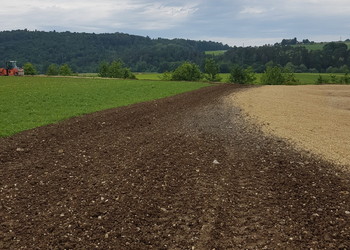

Travaux (juin 2022) - Implantation de la bande herbeuse tampon de séparation le long de la zone agricole intensive qui borde la zone des mares
-

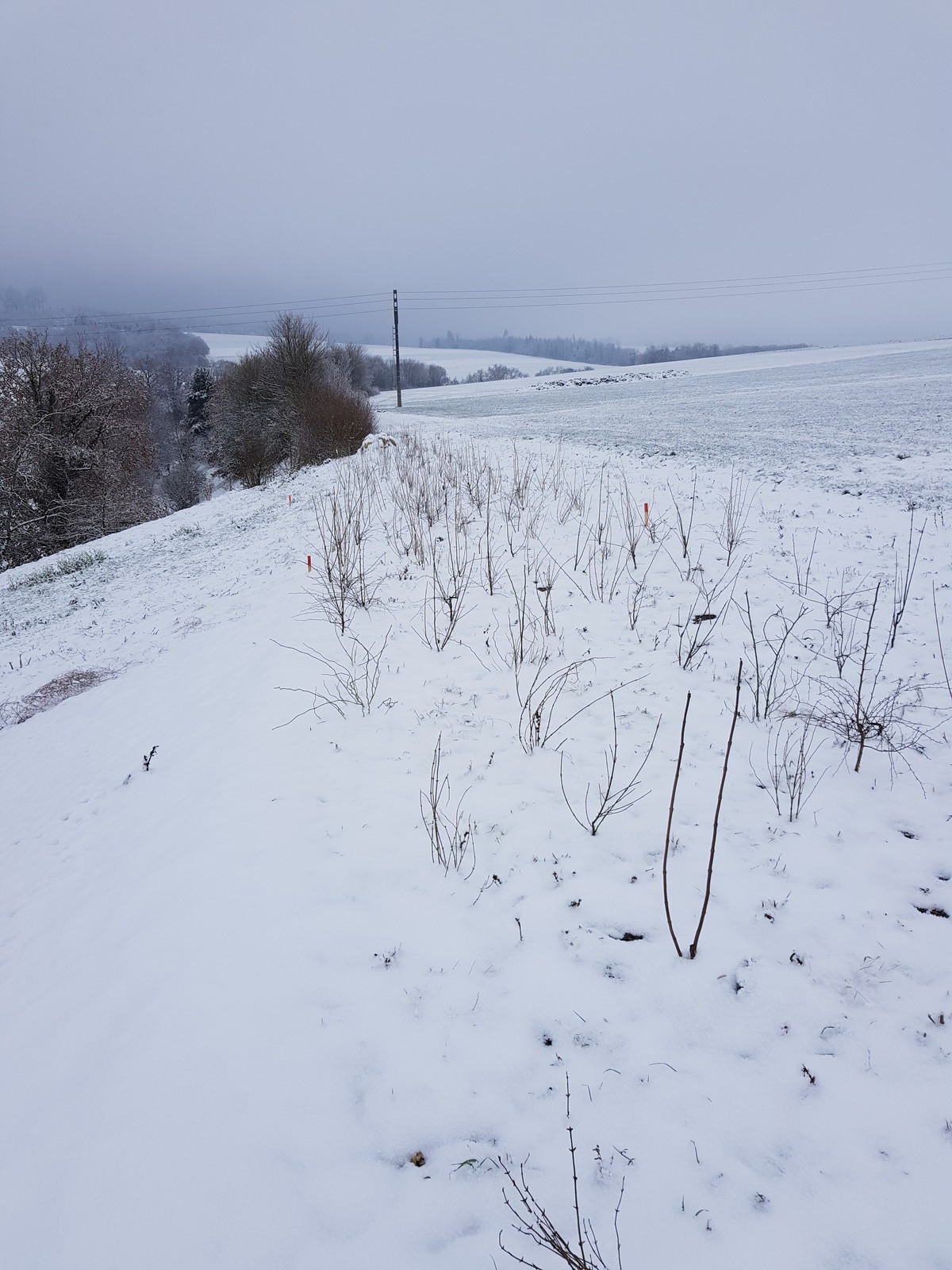

Etat réalisé (décembre 2022) - Massifs arbustifs de la haie implantée sur la zone tampon qui borde la zone des mares
