Protection contre les crues et revitalisation de la Birse à Soyhières et Courroux (JU)
Les équipements et installations du SEDE (Syndicat pour l’assainissement des eaux de Delémont et environs) sur la Birse à Courroux sont en grande partie situés en degré de danger moyen selon la carte des dangers naturels.
Ces installations (représentant la STEP) doivent donc faire l’objet de mesures de protection devant garantir le transit de crues. La cote de protection définie est celle d’une crue tri-centennale, ce qui correspond à un débit de 375 m3/s. Pour rappel, lors des événements d’août 2007 (précipitations intenses et prolongées), le débit dans le secteur du projet a été estimé à 316 m3/s.
En parallèle aux mesures de protection (digue, murs en bétons, rehaussement de murs existants) au droit des équipements existants, le gabarit de la Birse sera élargi de manière à permettre un abaissement du niveau d’eau lors des événements de crues.
Ces travaux de protection et notamment le secteur d’élargissement du gabarit se situent en rive gauche de la Birse sur la commune de Soyhières, en amont de la STEP, et sont combinés à des mesures de revitalisation.
Pour permettre l’augmentation du gabarit, les travaux préparatoires ont débuté par un abattage sur le secteur amont de la berge gauche.
Les travaux se sont poursuivis avec l’étape d’excavation et la mise en place de terrasses. Sur la nouvelle berge, des éléments de diversification favorables à la petite faune et également à la couleuvre à collier helvétique (Natrix helvetica) ont été aménagés.
Sur la berge opposée (droite), la végétation riveraine a été préservée. Les mesures établies visent la protection contre l’érosion et la diversification du lit. La réalisation d’épis en blocs (dans les zones les plus profondes), d’épis en bois, la construction d’un élément de peigne (structure fichée en bois mort) ainsi que la mise place d’une terrasse alluviale visent à répondre à ces objectifs.
Dans le reste du périmètre (secteurs centre et aval), l’effort s’est porté sur la diversification du lit et la protection localisée des berges (arrimage d’arbres morts, restructuration d’épis de blocs, réalisation d’épis en bois, …).
La finalisation des travaux de revitalisation est prévue cet automne 2022 avec l’ensemencement des berges. Des îlots d’arbustes adaptés à la station seront plantés et la végétation riveraine complétée avec la plantation de plusieurs arbres.
En collaboration avec AFRY Suisse SA
Maitre d’ouvrage : SEDE-Syndicat pour l’assainissement des eaux Delémont et environs
Travaux réalisés par : Gobat SA (terrassement et génie civil) et Aménat Sàrl (génie biologique)

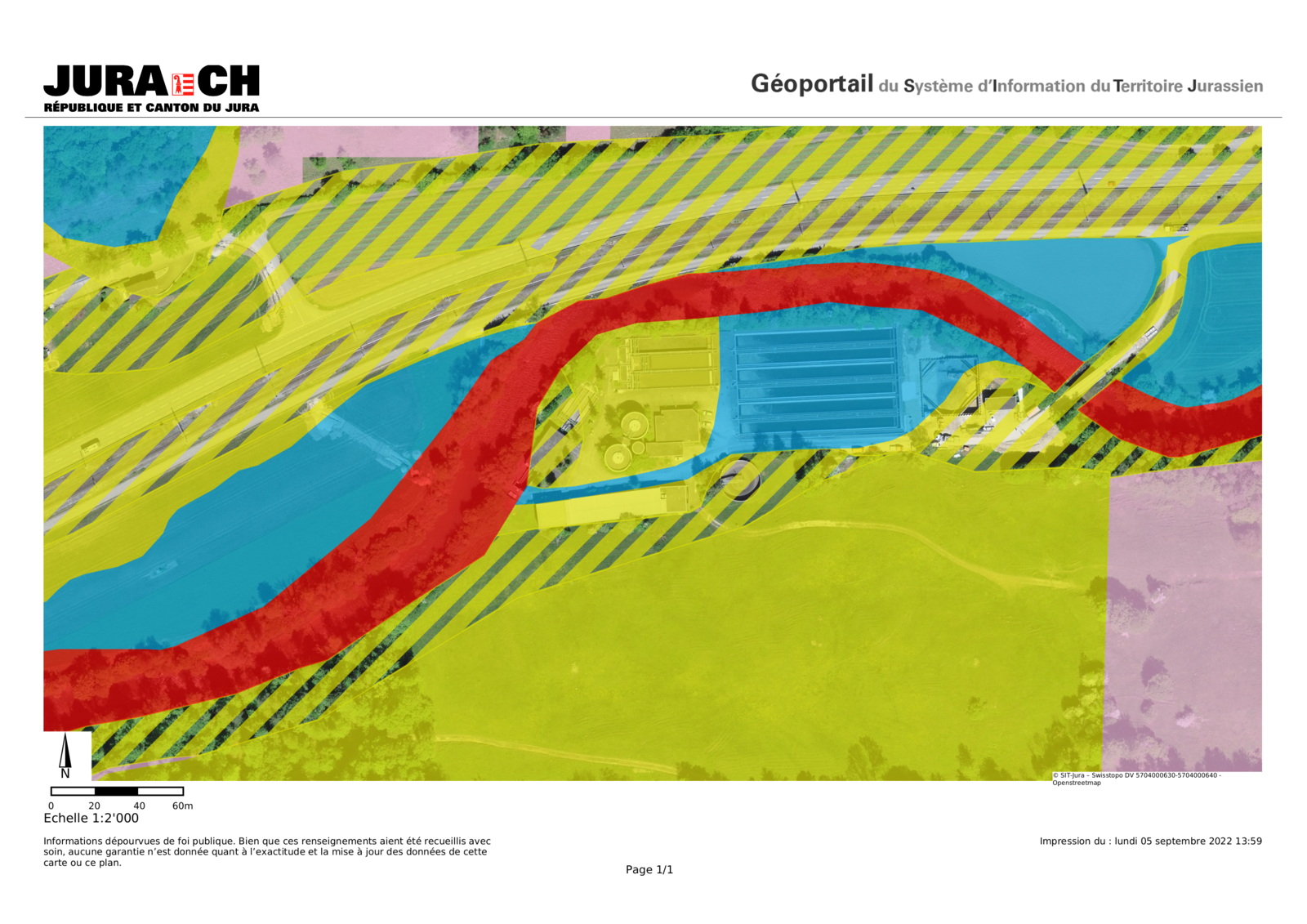

- Carte de dangers des inondations à la STEP du SEDE (rouge : danger élevé, bleu : danger moyen, jaune : danger faible, hachure : danger résiduel)
- Etat initial (novembre 2020) - secteur amont, rive gauche

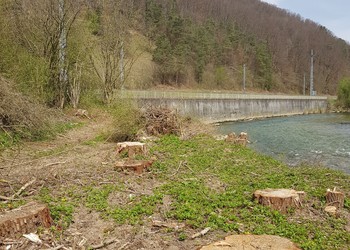

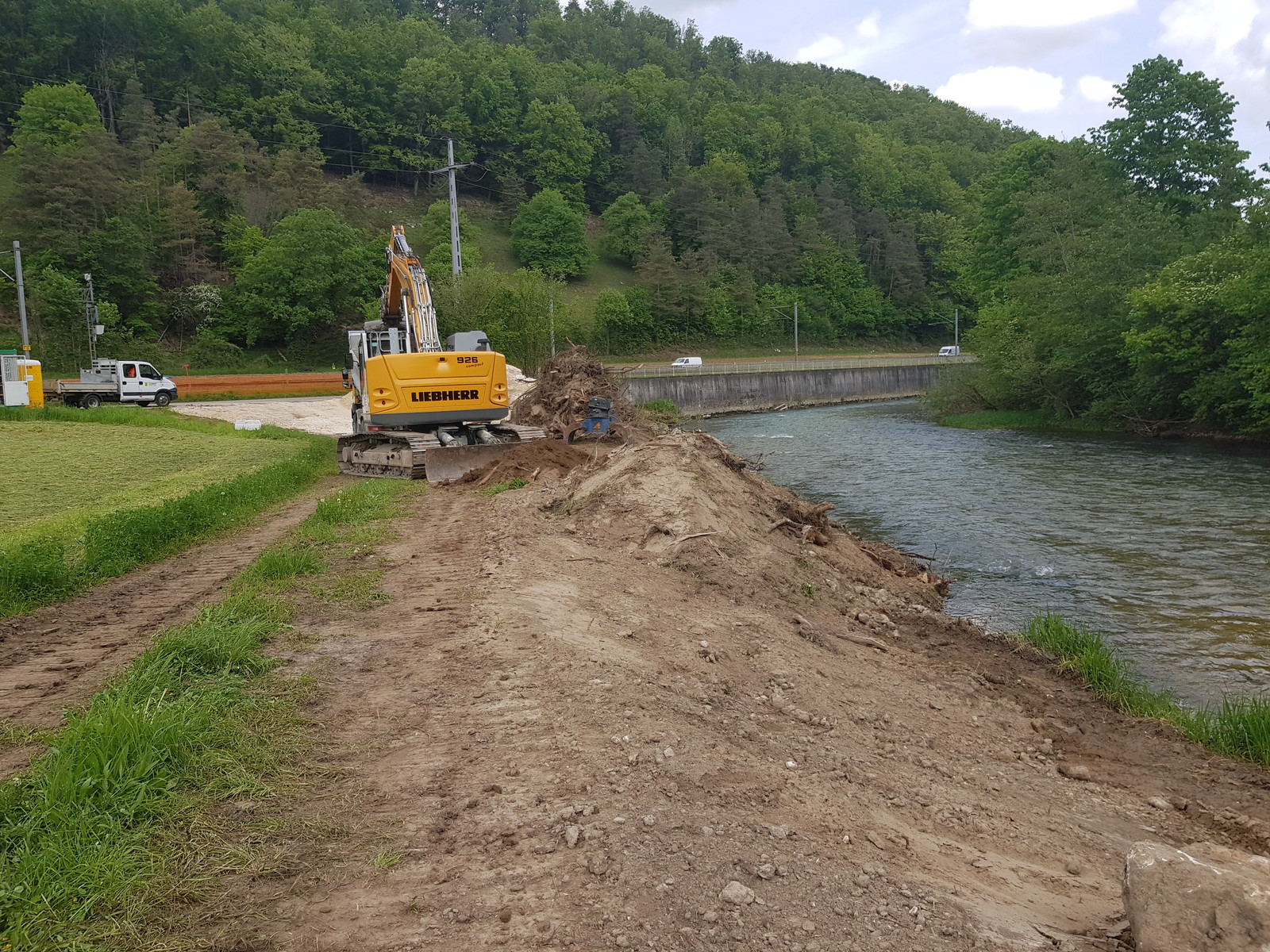

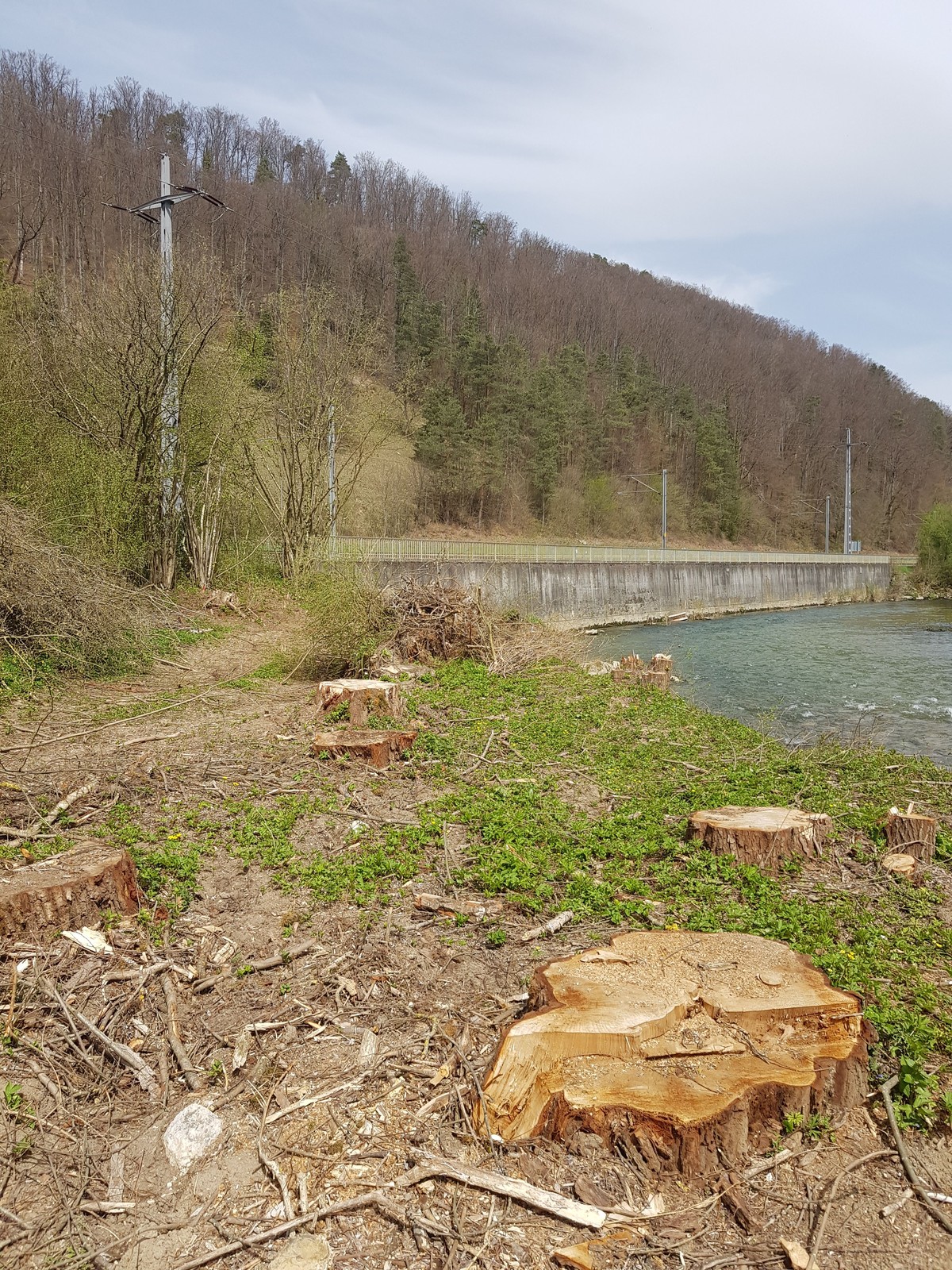

- En travaux (avril 2022) – secteur amont, rive gauche : abattage

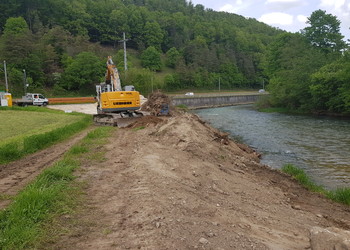

- En travaux (mai 2022) – secteur amont, rive gauche : travaux de terrassements pour l’agrandissement du gabarit

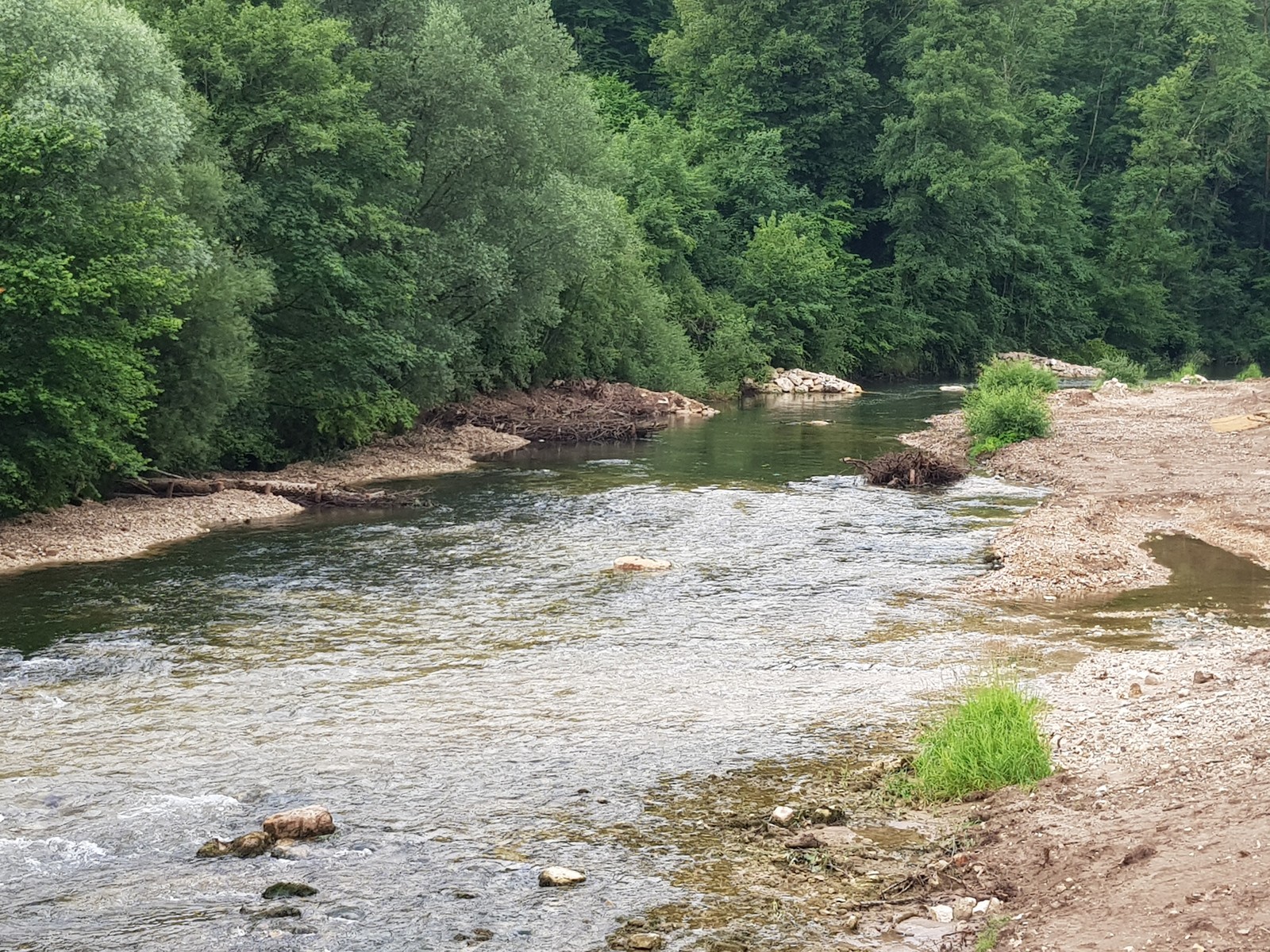

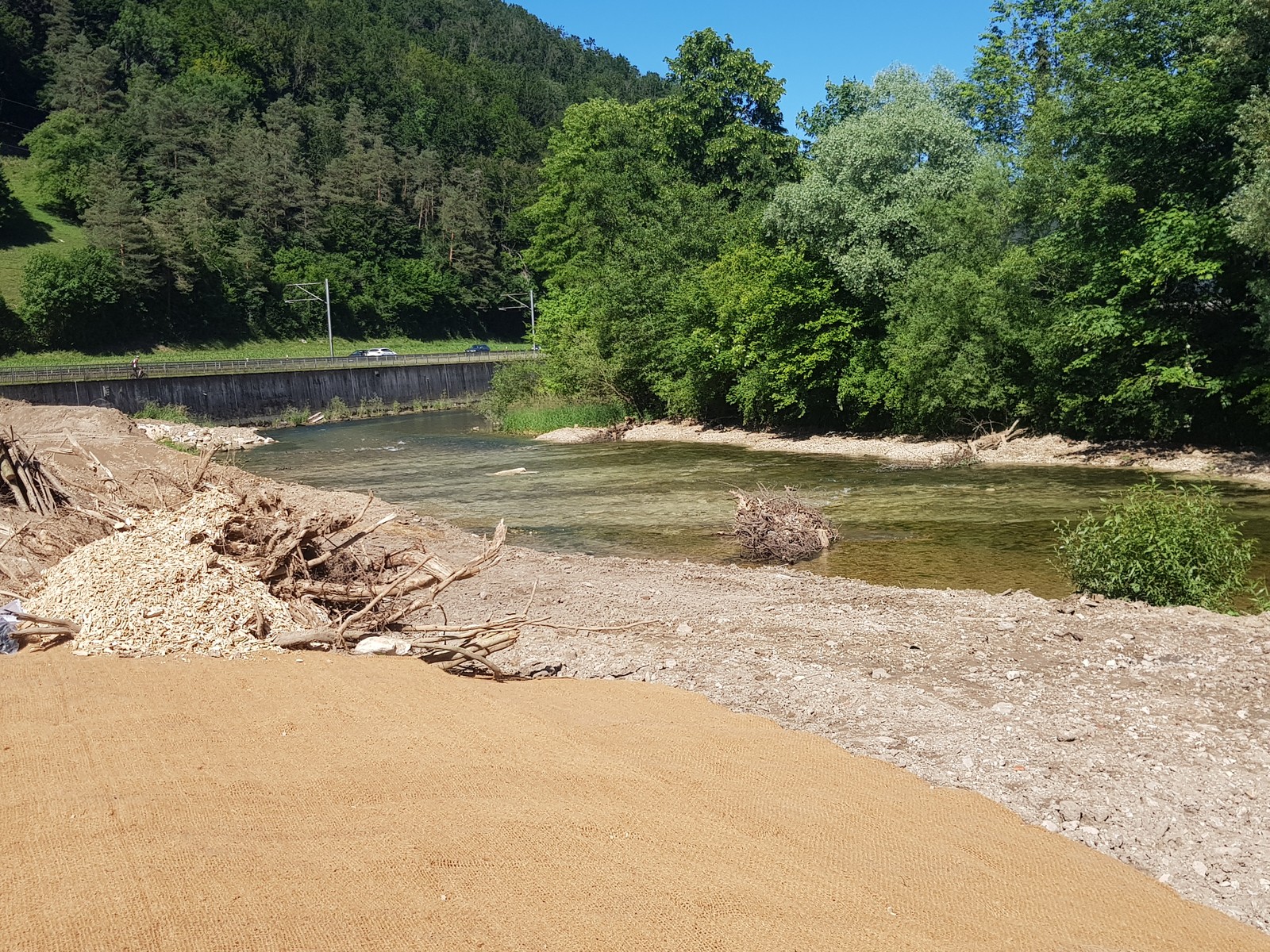

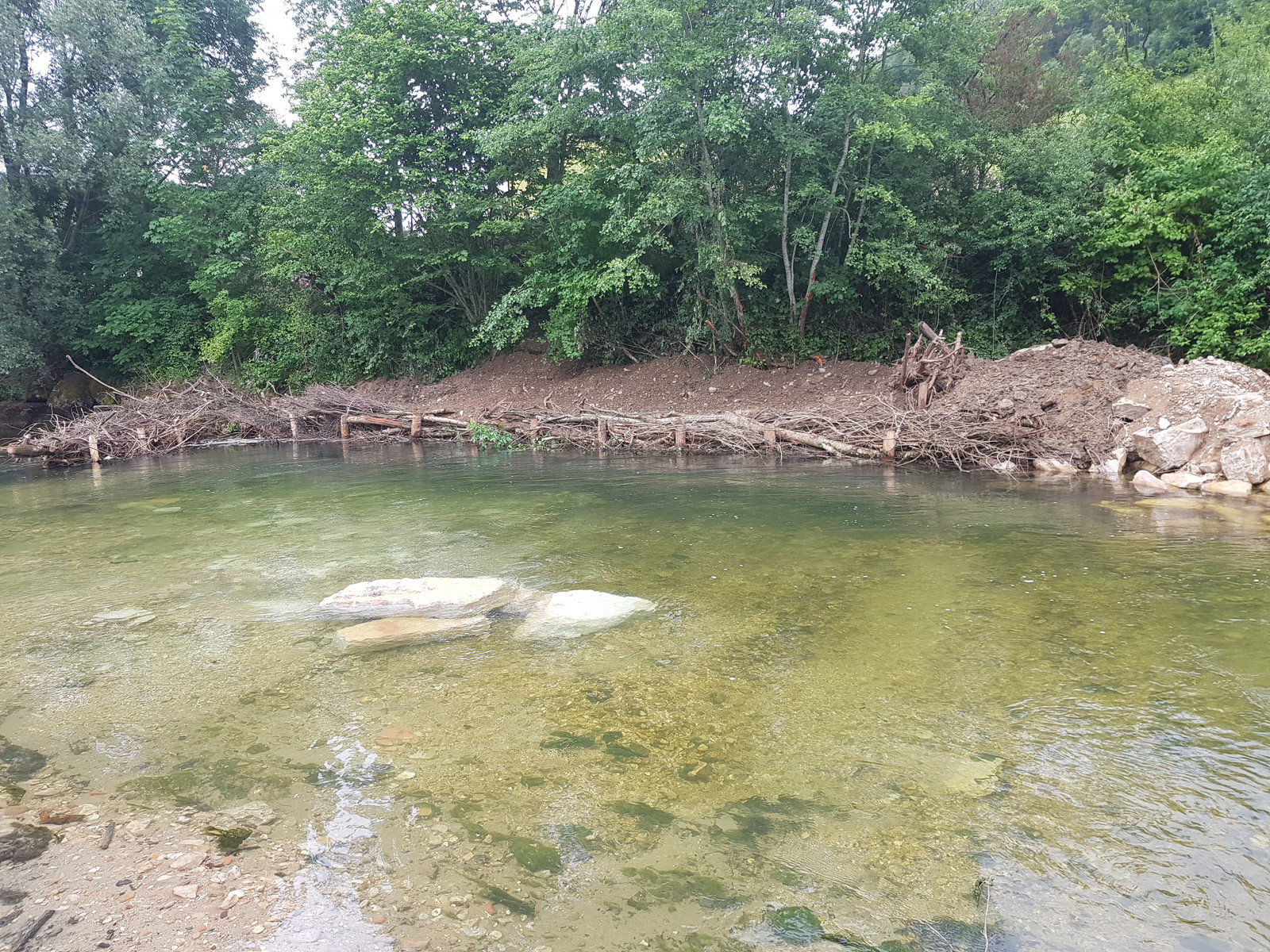

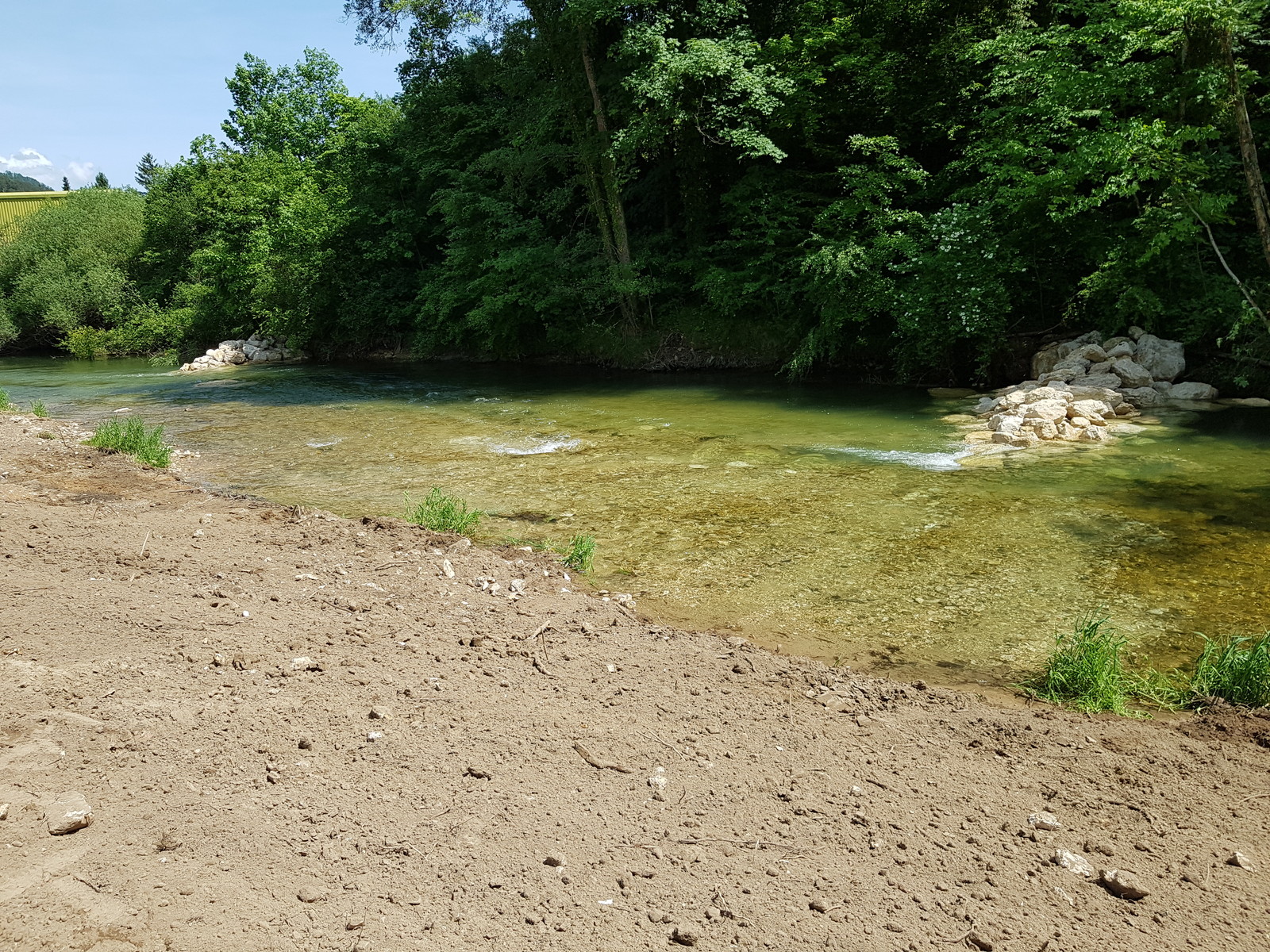

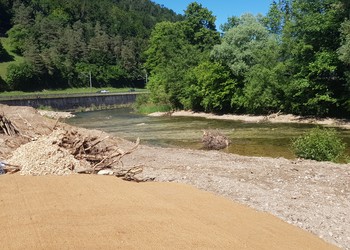

- Etat réalisé (juin 2022) – secteur amont, rive gauche : aménagement de diversification de la berge et du lit et aperçu de la terrasse alluviale

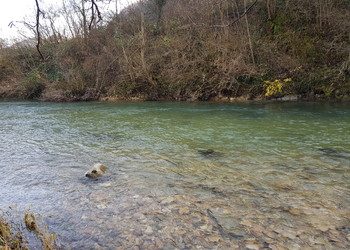

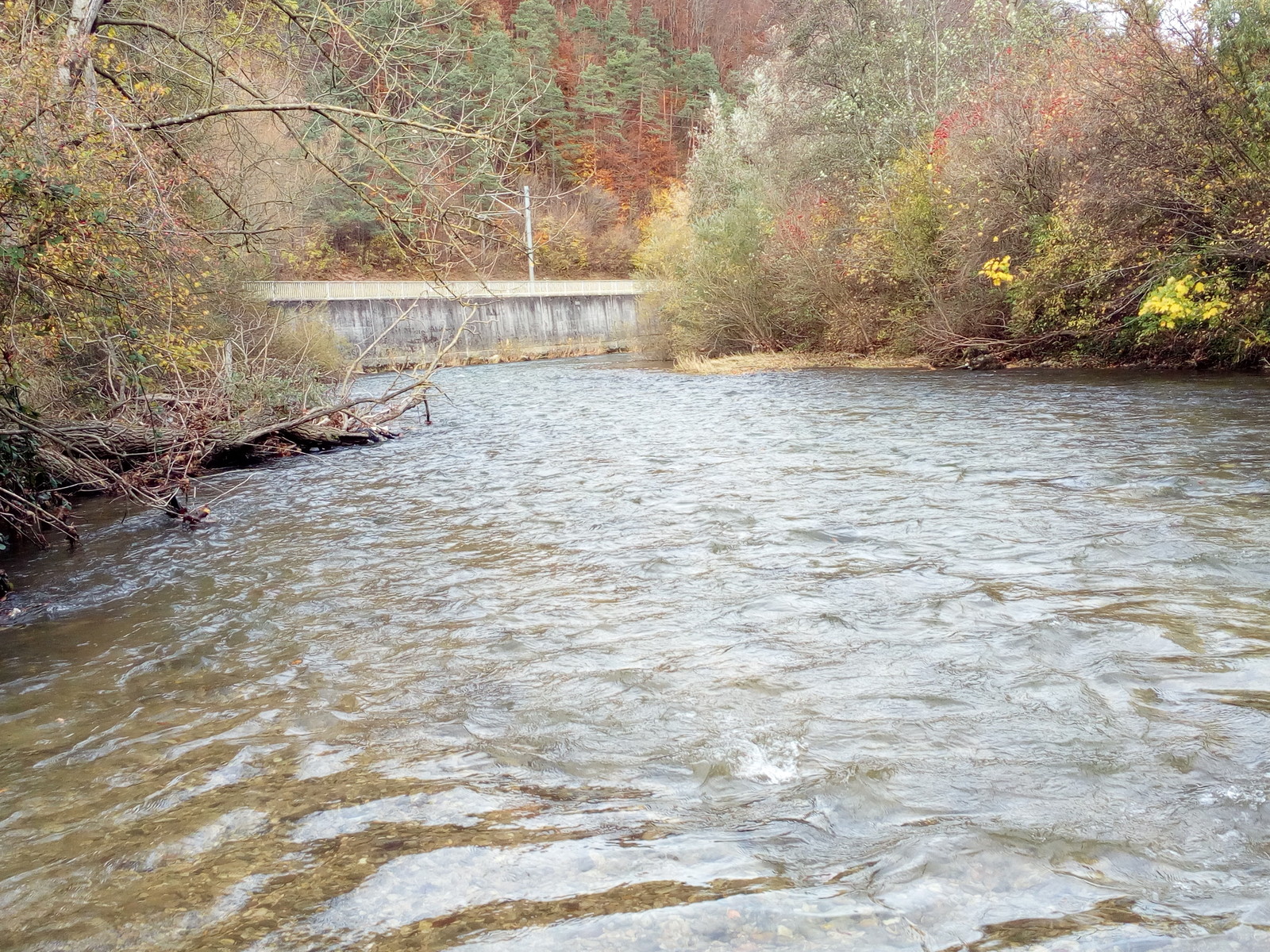

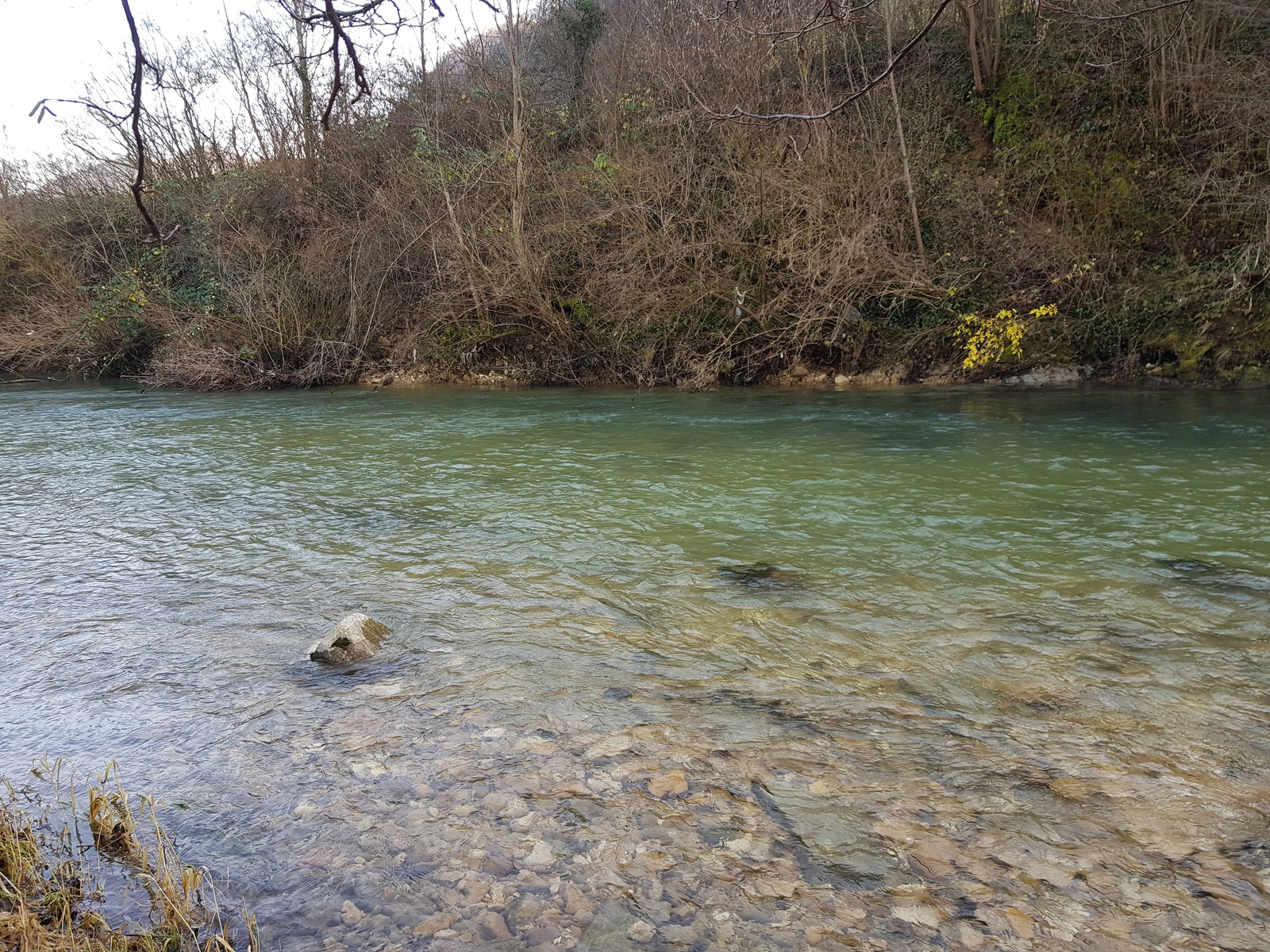

- Etat initial (décembre 2021) – secteur amont, rive droite

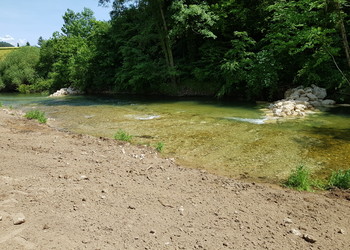

- En travaux (mai 2022) – secteur amont, rive droite : réalisation des épis de blocs servant à la protection de la berge et à la diversification des écoulements

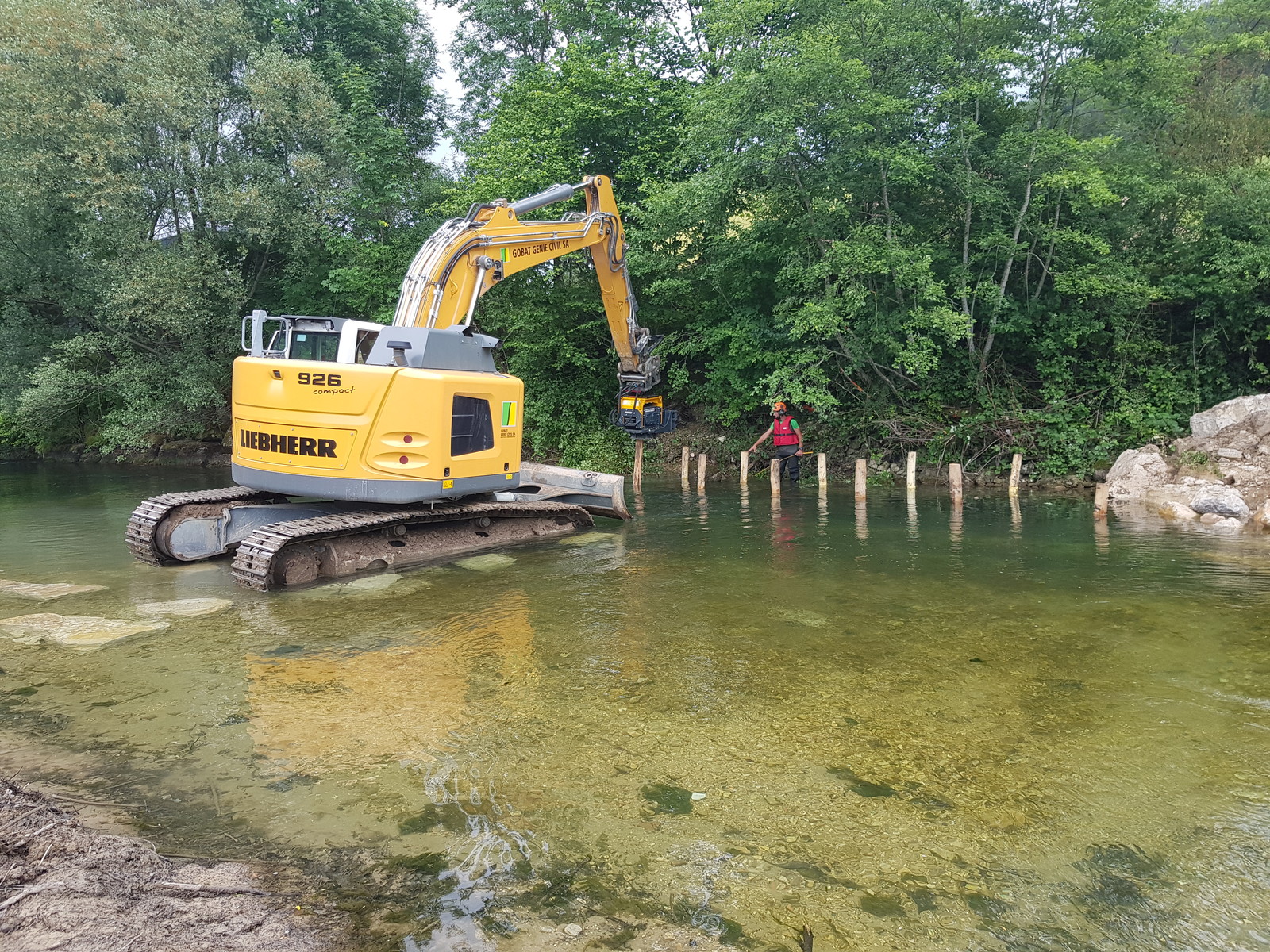

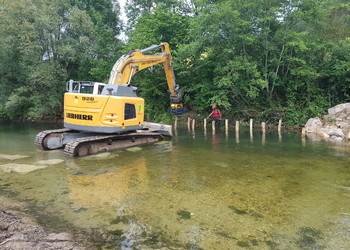

- En travaux (juin 2022) – secteur amont, rive droite : battage des pieux en prévision de l’ancrage du peigne (structure fichée en bois mort)

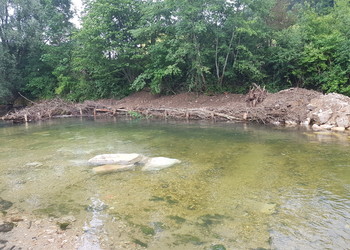

- Etat réalisé (juin 2022) – secteur amont, rive droite : éléments en bois (peigne et épis) réalisés

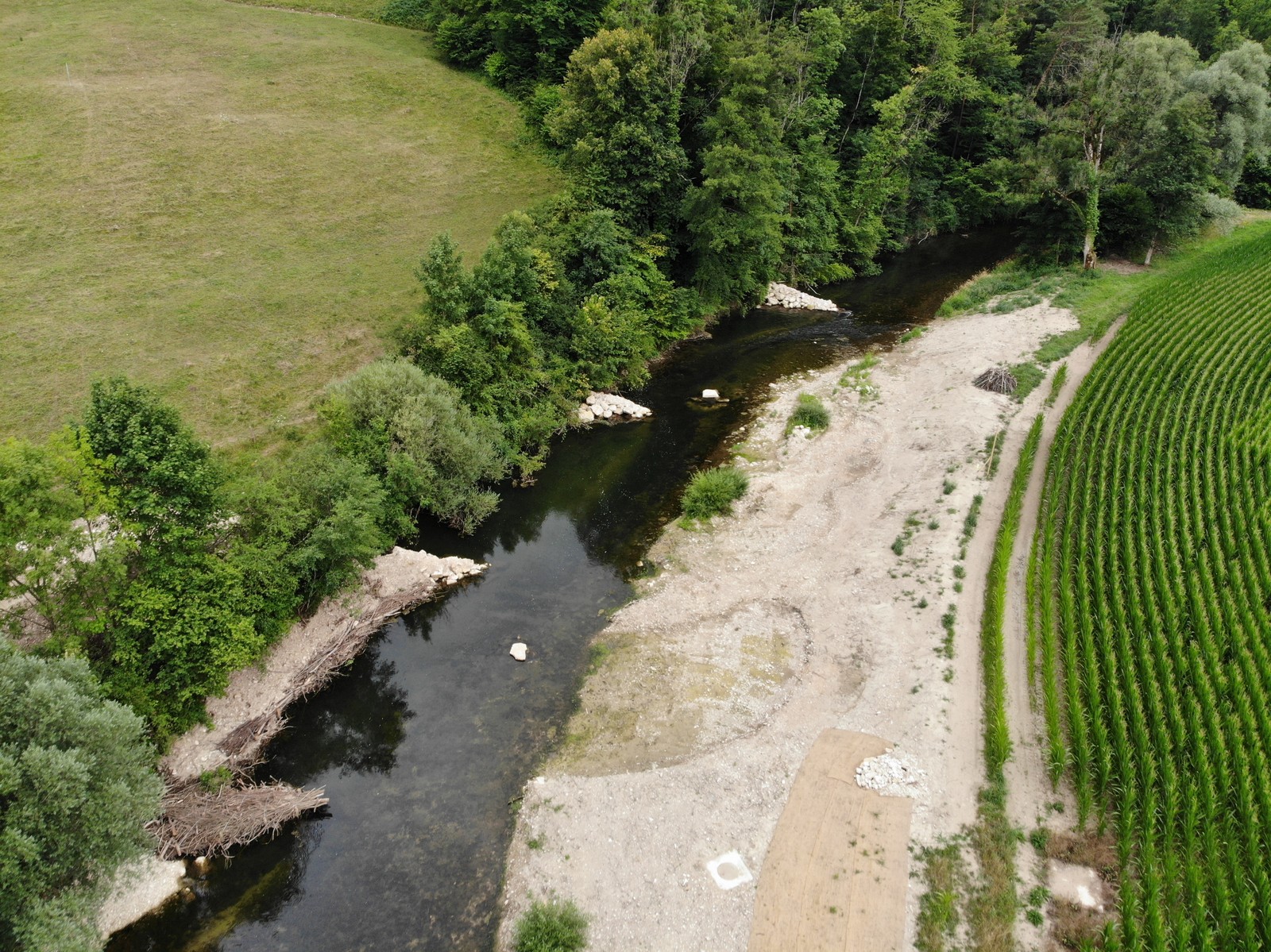

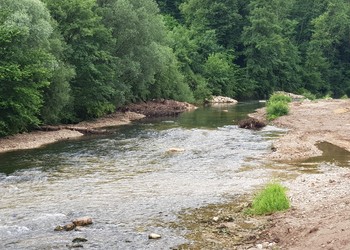

- Etat réalisé (juin 2022) – secteur amont : vue générale

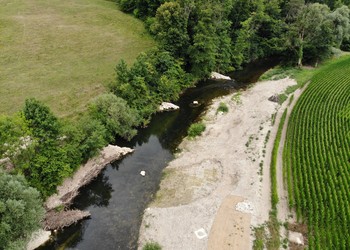

- Etat réalisé (juillet 2022) – secteur amont : élargissement en rive gauche (à droite sur la photo) et aménagements de stabilisation et diversification en rive droite

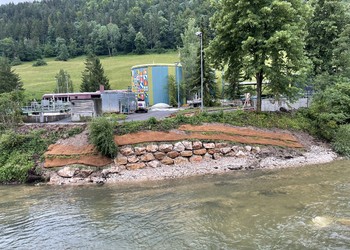

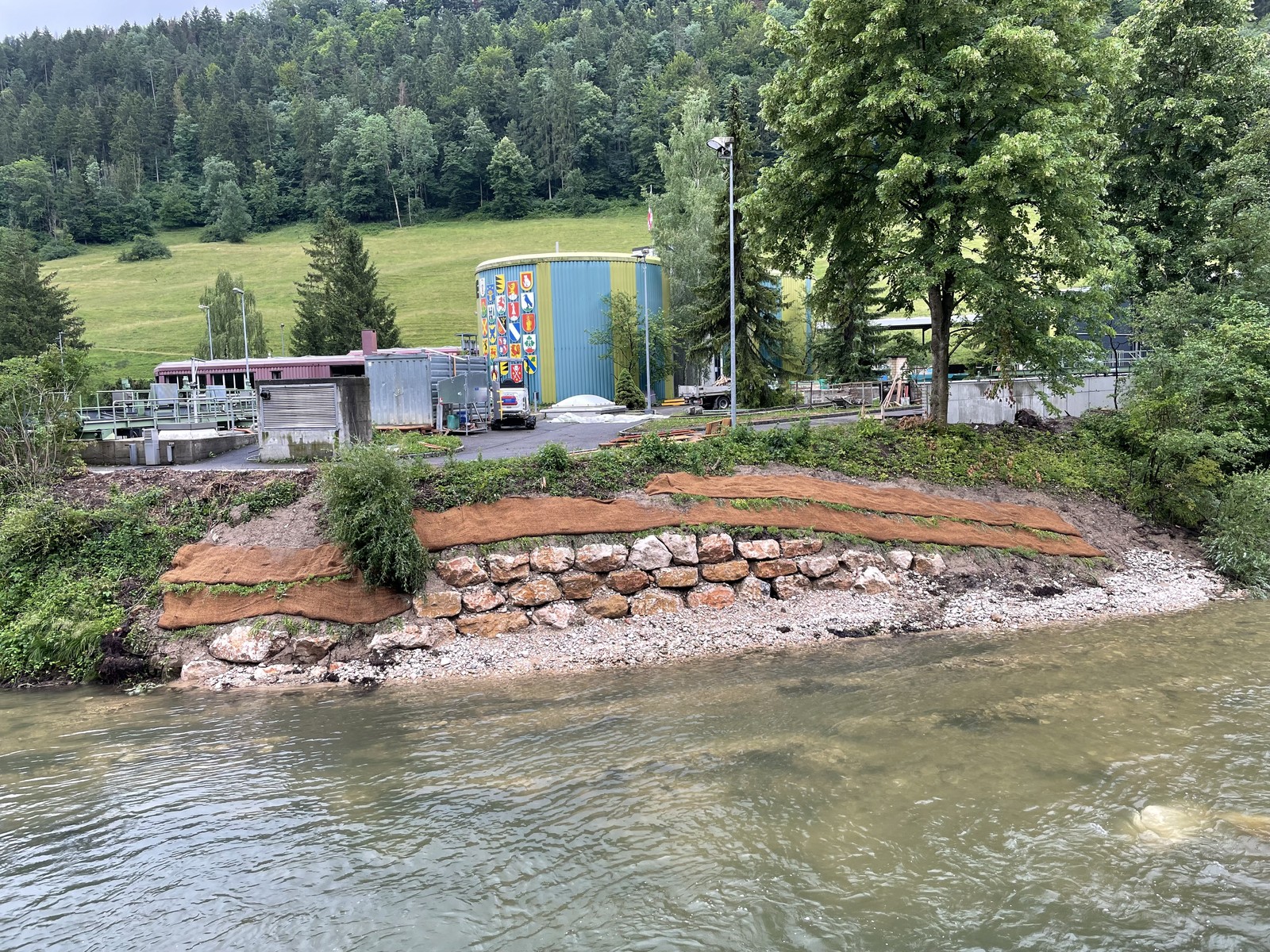

- Etat réalisé (juin 2022) – secteur centre à la hauteur de la STEP, rive droite : mesure de stabilisation de l’érosion (enrochement combiné avec un double lit de plants et plançons)

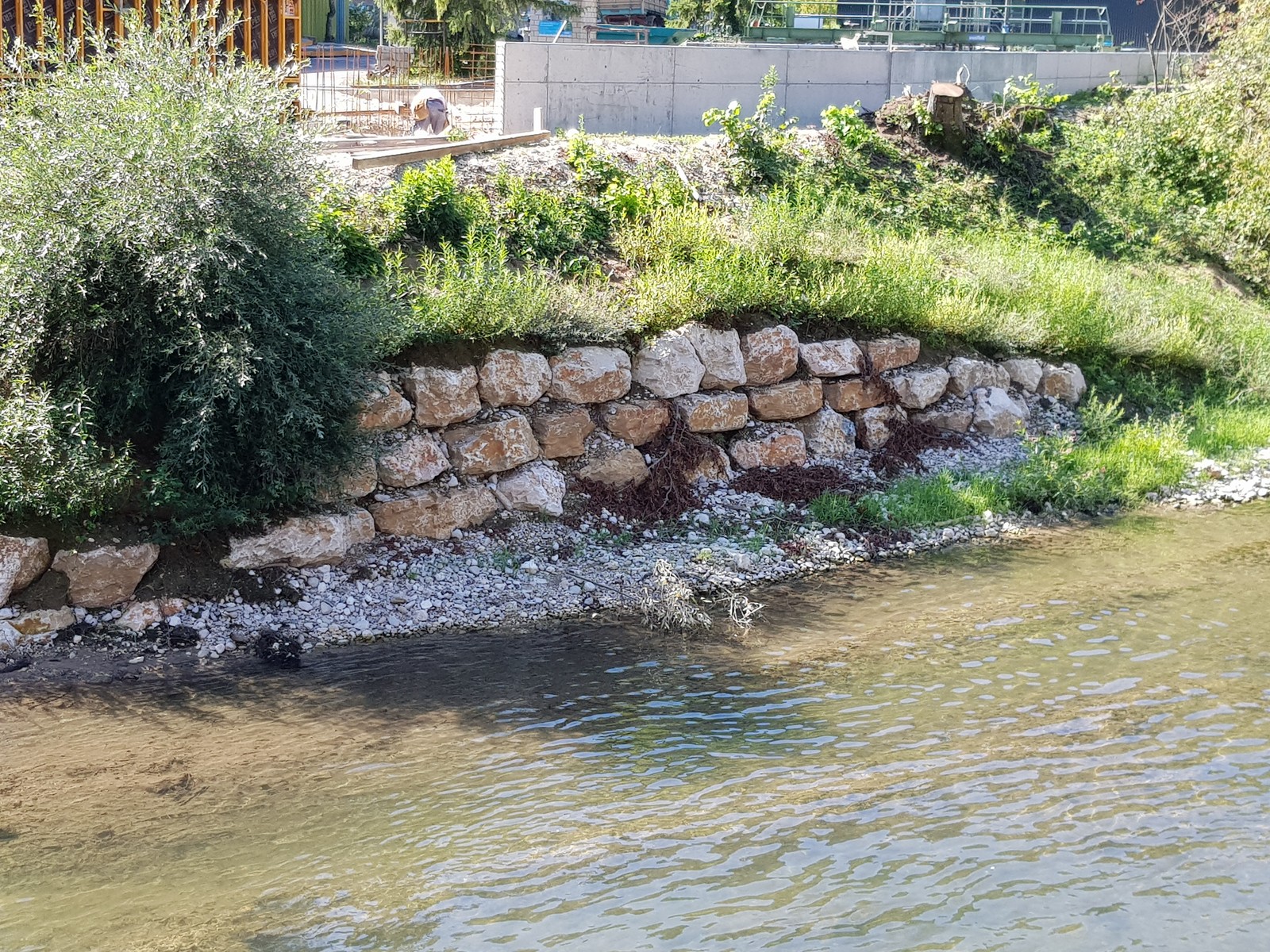

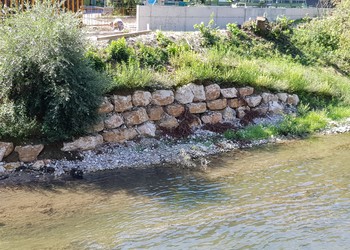

- Etat réalisé (juin 2022) – secteur à la hauteur de la STEP, rive droite : mesure de stabilisation après reprise des végétaux

- Etat initial (novembre 2020) – secteur aval

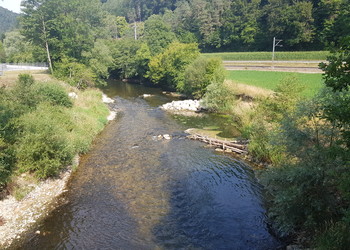

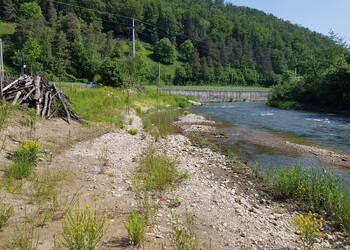

- Etat réalisé (juillet 2022) – secteur aval : morphologie de la Birse après la réalisation des mesures de stabilisation et de protection de la berge gauche
