PROTECTION CONTRE LES CRUES ET REVITALISATION DU NOZON À ORBE ET CHAVORNAY (VD)
Dans la plaine de l’Orbe, le Nozon, qui prend sa source dans le Vallon de Vaulion, s’écoule en ligne droite jusqu’à Orbe où il se jette dans le Talent. La structure de son lit et de ses berges est particulièrement monotone puisqu’encastré entre deux digues. Selon le vaste projet de gestion intégrée de la Plaine de l’Orbe (GESORBE) ces digues ne permettent ...
Dans la plaine de l’Orbe, le Nozon, qui prend sa source dans le Vallon de Vaulion, s’écoule en ligne droite jusqu’à Orbe où il se jette dans le Talent. La structure de son lit et de ses berges est particulièrement monotone puisqu’encastré entre deux digues. Selon le vaste projet de gestion intégrée de la Plaine de l’Orbe (GESORBE) ces digues ne permettent pas de satisfaire efficacement à la protection contre les crues d’un linéaire de 2.7 km entre les villes d’Orbe et de Chavornay.
Porté par le Canton de Vaud (DGE-EAU) et les communes concernées, ce grand projet de protection contre les crues et revitalisation a alors vu le jour il y a plus de 10 ans avec pour objectifs principaux de :
- augmenter la capacité d’écoulement du cours d’eau
- gérer les débordements en rive droite pour les risques résiduels d’inondation
- recréer des milieux naturels propres au cours d’eau dans un espace élargi
- améliorer les liaisons biologiques régionales
- favoriser le développement d’une végétation typique de cours d’eau.
Dès 2019, le projet d’ouvrage, l’appel d’offre aux entreprises et le projet d’exécution ont été développés en collaboration étroite avec le bureau d’ingénieurs RWB et toujours de concert avec les acteurs locaux et les autorités compétentes.
Les travaux ont eu lieu entre mai 2020 et juin 2021 et ont globalement consistés à :
- élargir le cours d’eau sur 2.7 km par déplacement et rehaussement des digues en rive gauche et droite
- valoriser les matériaux d’excavation sur place en utilisant des techniques de stabilisation
- décaper et valoriser les terres végétales sur les parcelles voisines
- démolir et reconstruire deux ponts et construire une nouvelle STAP (station de pompage)
- supprimer les stabilisations de pieds de berges
- diversifier l’écomorphologie du lit et des pieds de berges grâce à l’aménagement d’annexes hydrauliques, terrasses inondables, surprofondeurs, caches à poissons, etc.
- ensemencer les berges et les rives à l’aide de mélanges issus de brossage de prairies régionales
- planter des haies, des bosquets et des arbres isolés
- aménager des microstructures favorables aux micromammifères.
Le bon déroulement de ce projet multidisciplinaire (génie civil, hydraulique appliquée, génie biologique, biologie, géotechnique, pédologie, agronomie, ingénierie d’ouvrages d’art, géomatique et mensuration, etc.) a nécessité chaque jour les compétences d’organisation, coordination, planification, négociation et communication de la part de chacun des acteurs impliqués.
En collaboration avec RWB
Maitre d’ouvrage : Etat de Vaud (Direction générale de l'environnement – Division ressources en eau et économie hydraulique)
Travaux réalisés par : Marti Construction SA (génie civil) et BioSaule Sàrl (génie biologique)

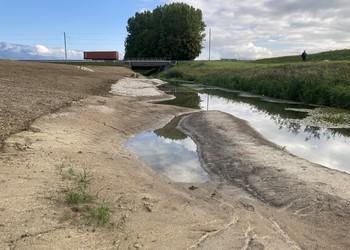

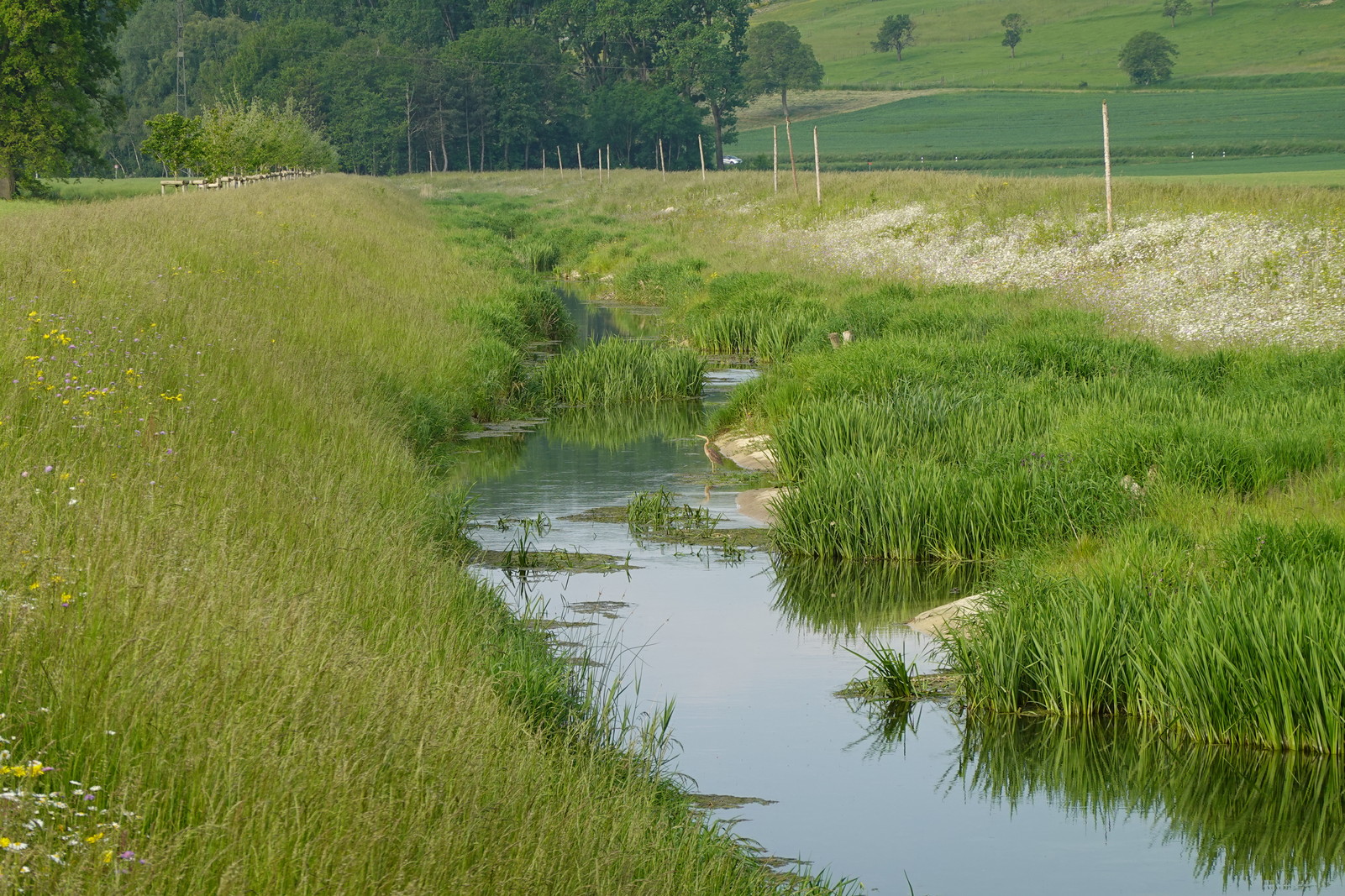

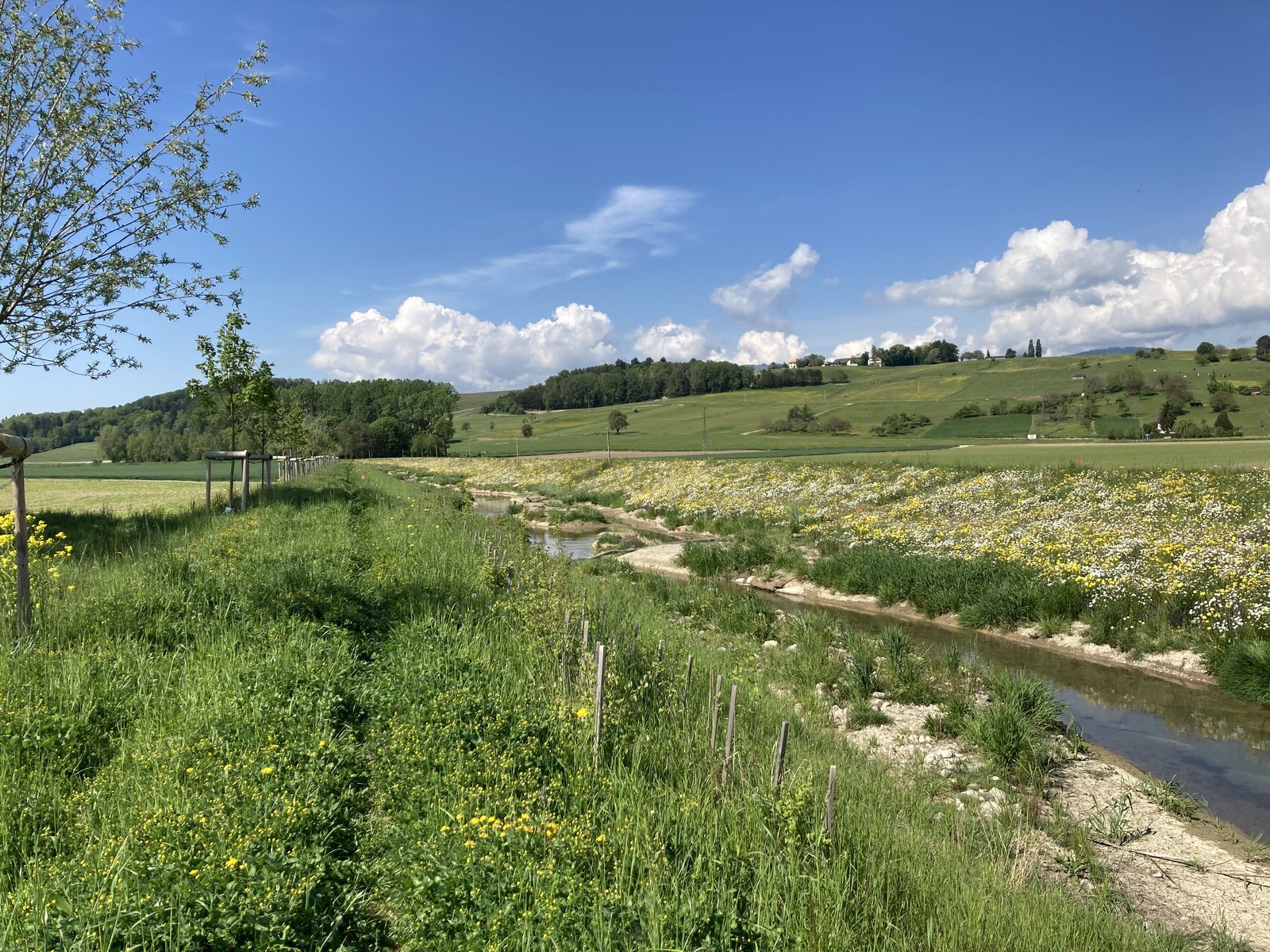

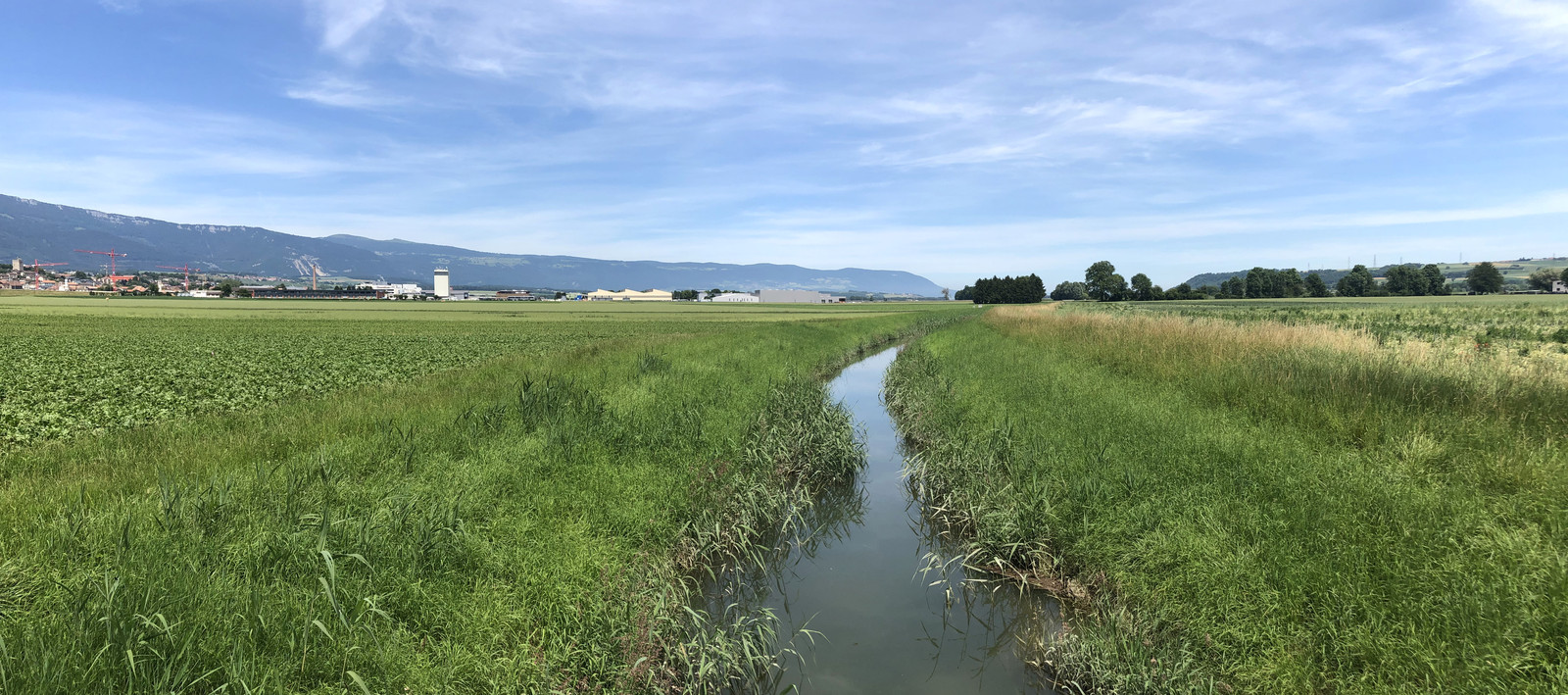

- Etat initial (2019)
- Etat initial (2019)

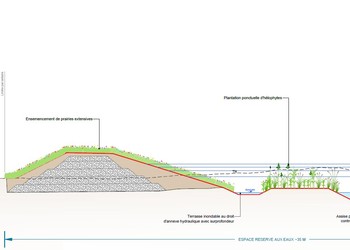

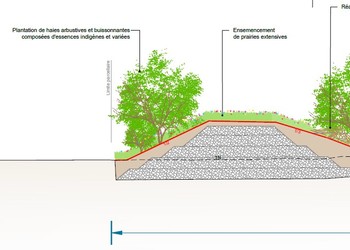

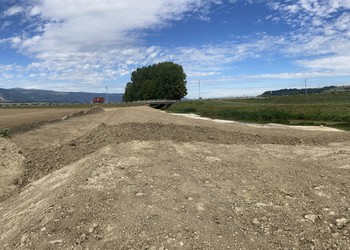

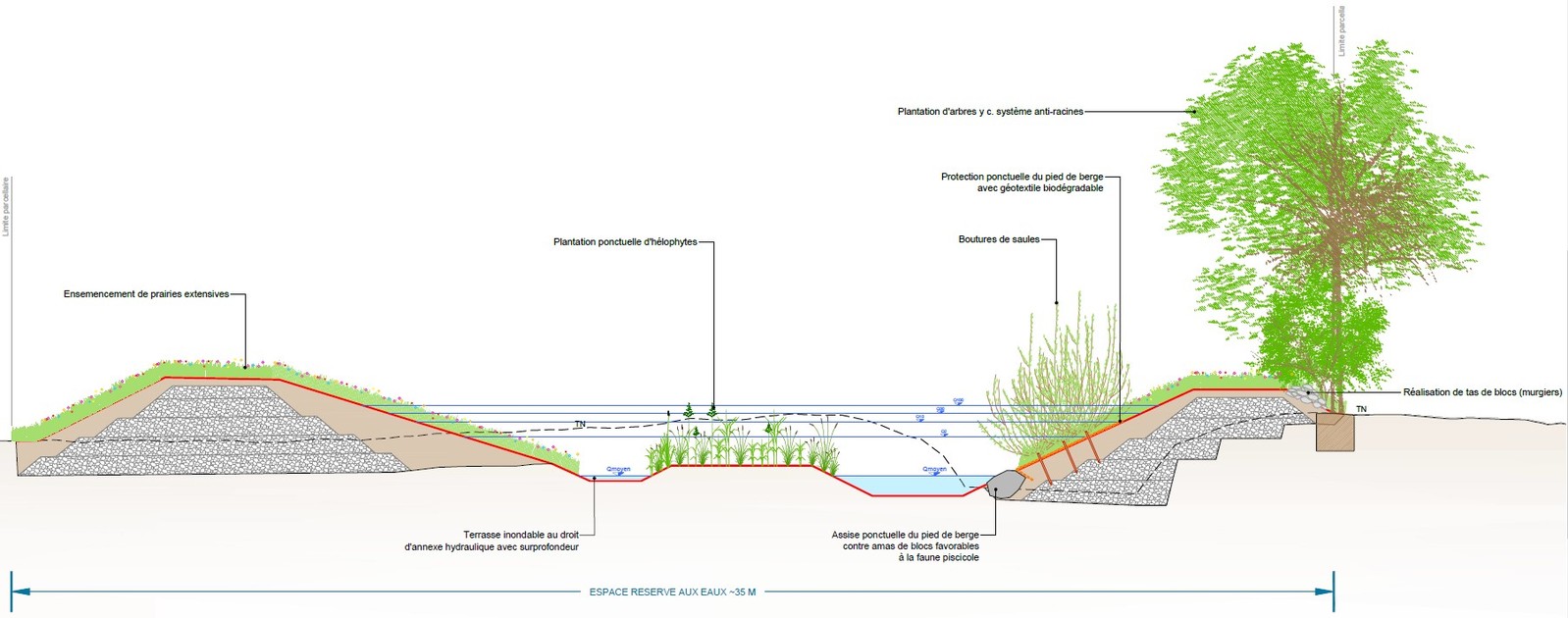

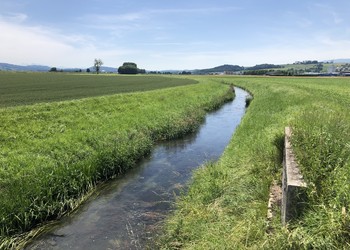

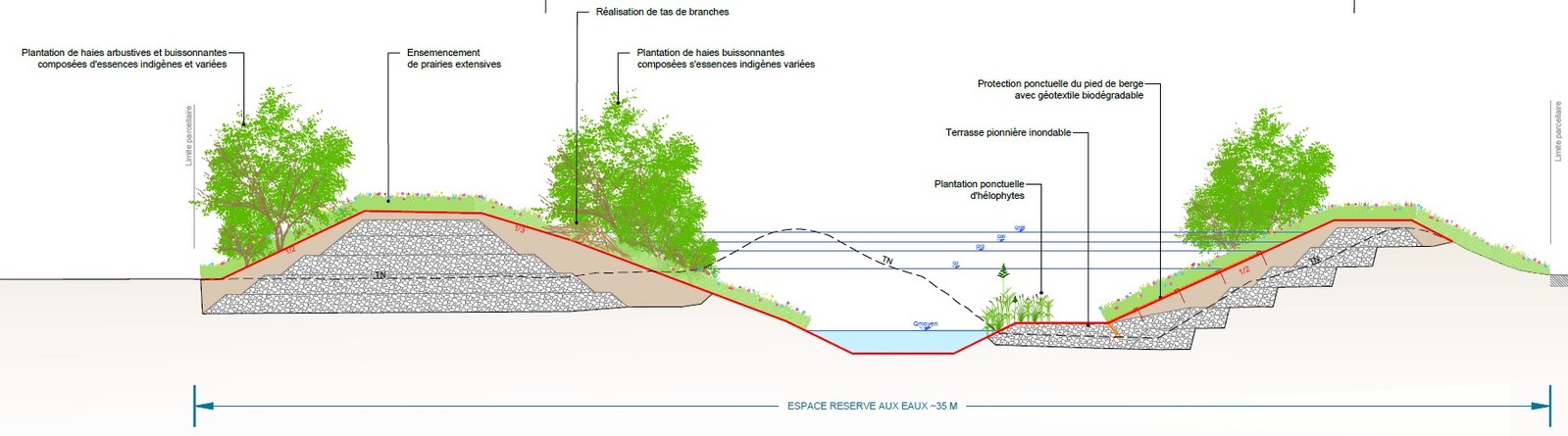

- Exemple de profil en travers imaginé afin d’assurer la protection contre les crues mais également le développement et la diversification de milieux naturels typiques de bords de cours d’eau.
- Exemple de profil en travers imaginé afin d’assurer la protection contre les crues mais également le développement et la diversification de milieux naturels typiques de bords de cours d’eau.

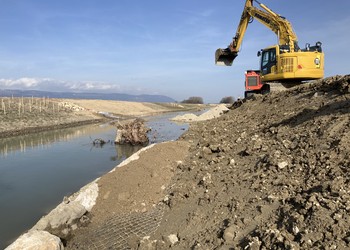

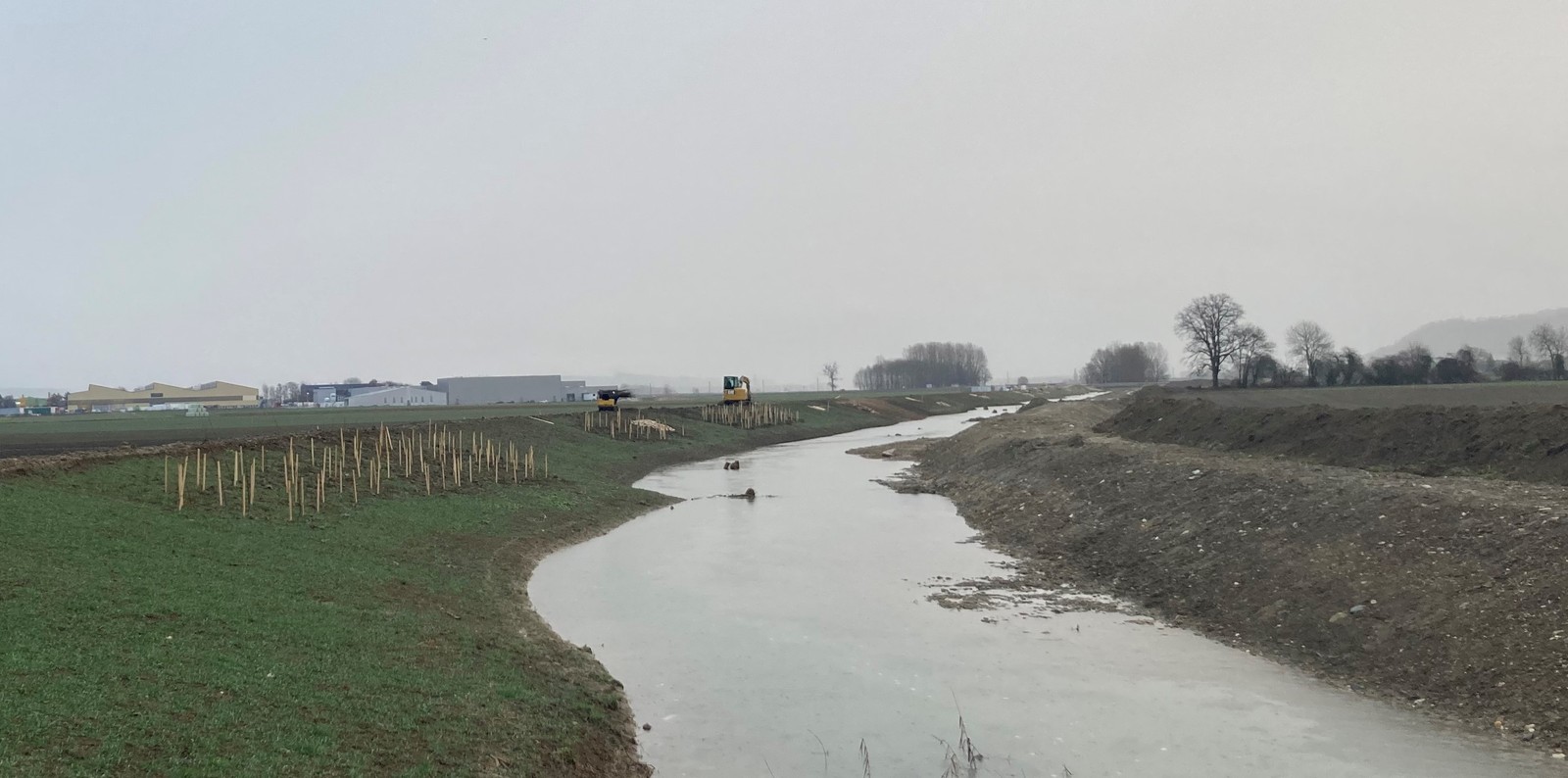

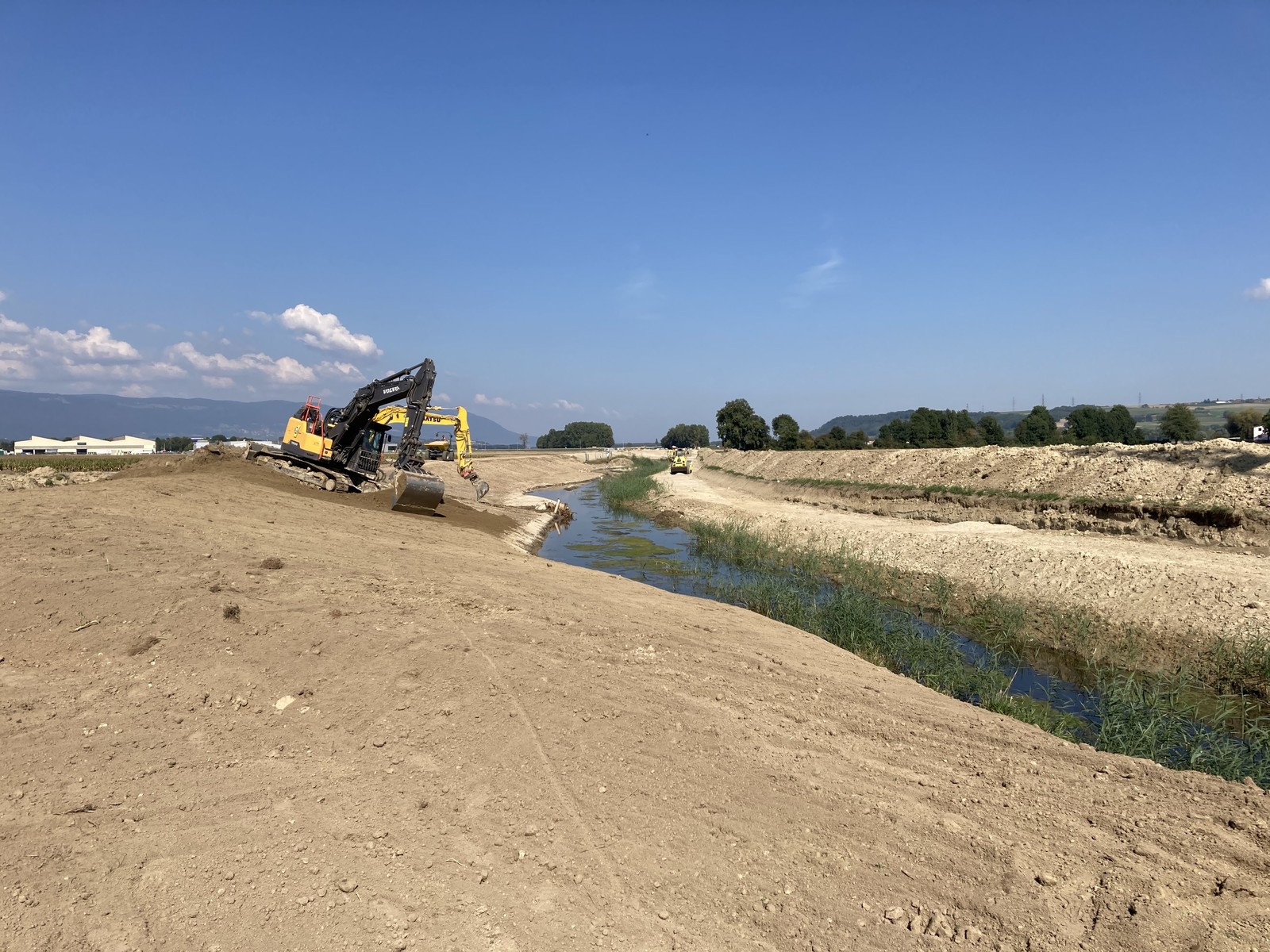

- Travaux (mai 2020) - Début des terrassements pour le déplacement et rehaussement de la digue en rive gauche

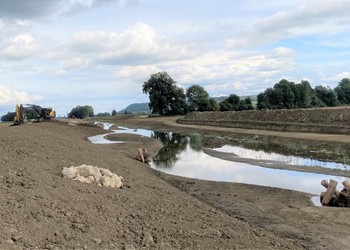

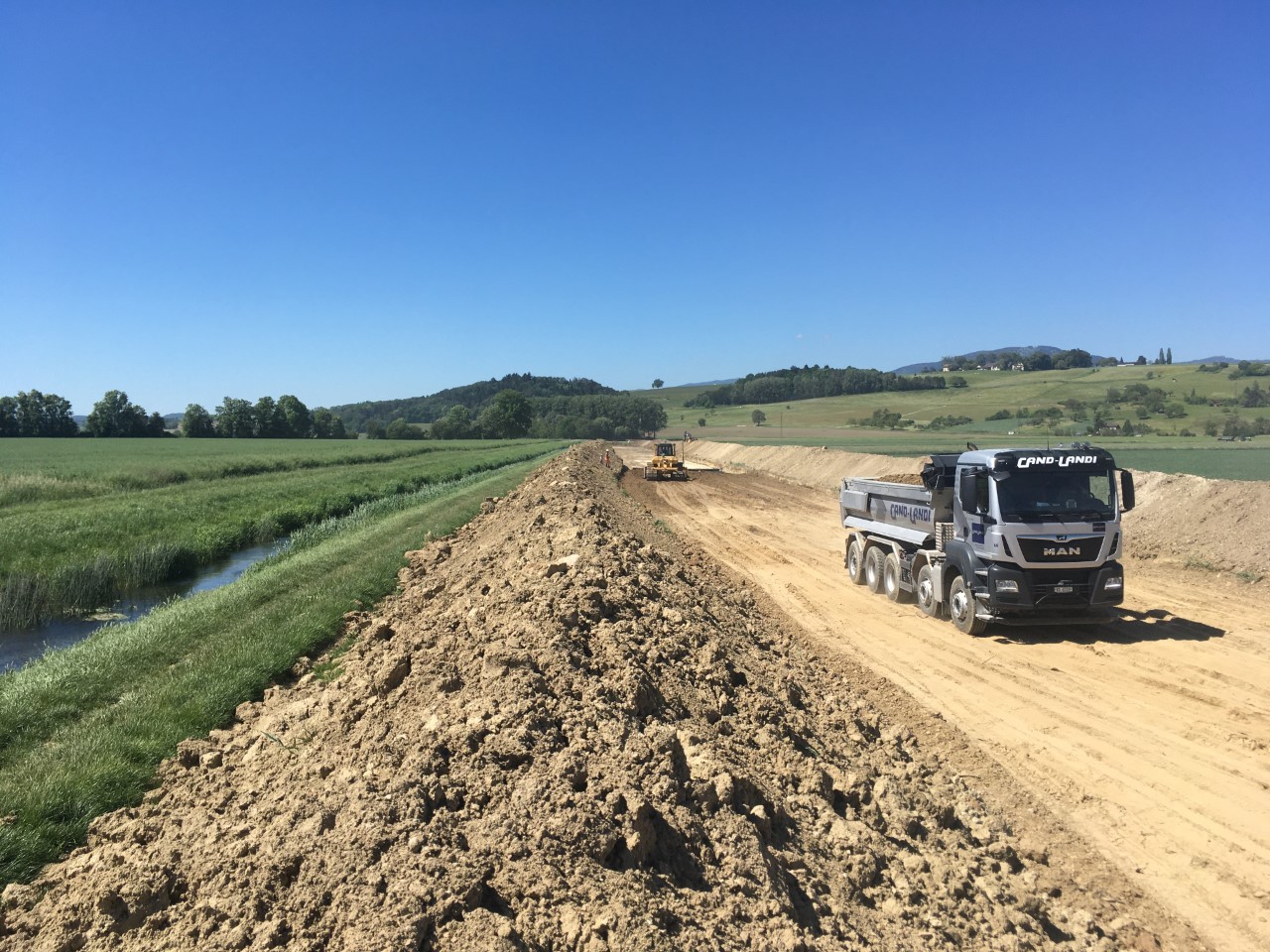

- Travaux (2020) - Le déplacement et rehaussement des digues nécessite une importante gestion des matériaux terreux en vue de leur revalorisation (© RWB)

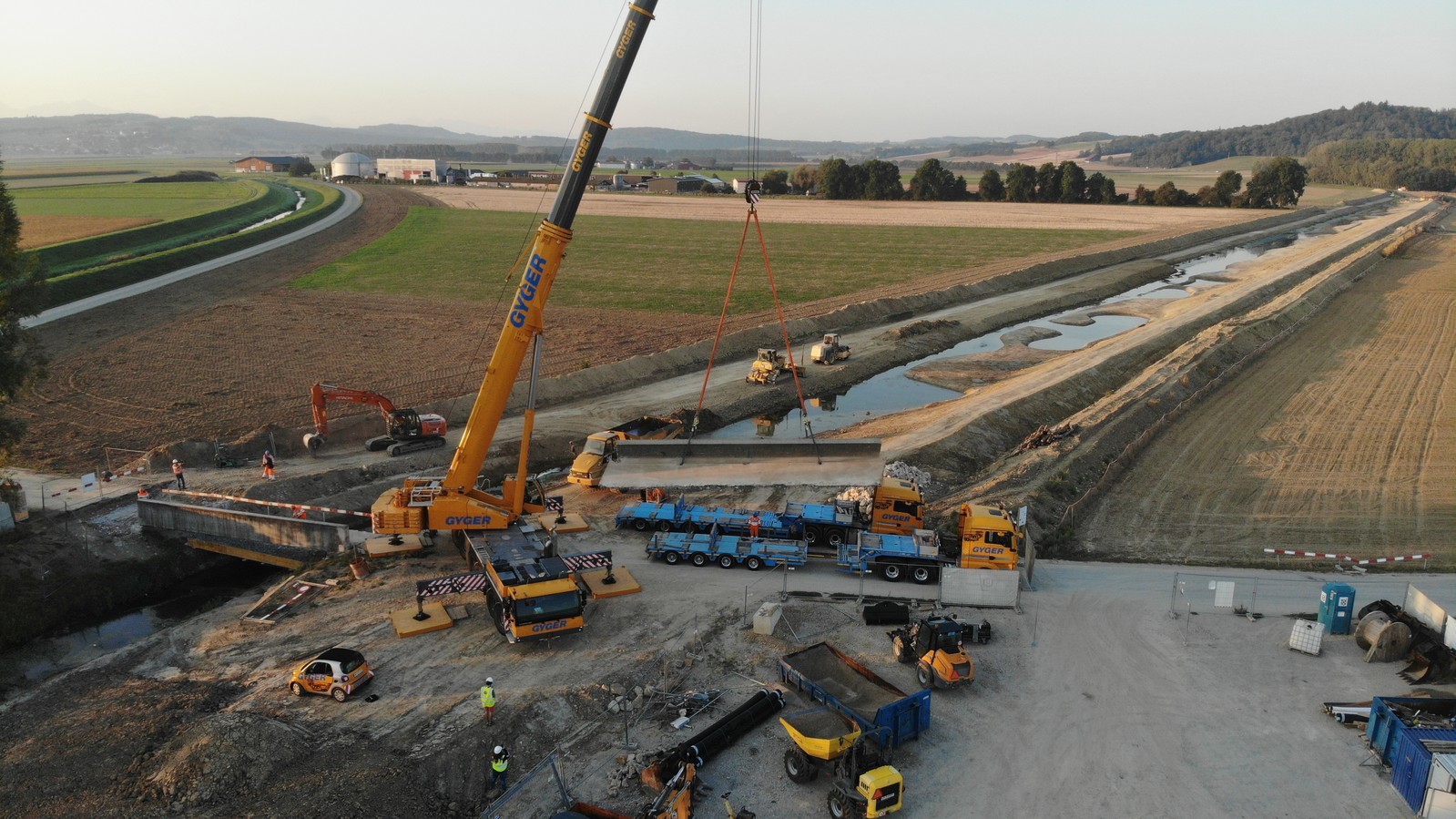

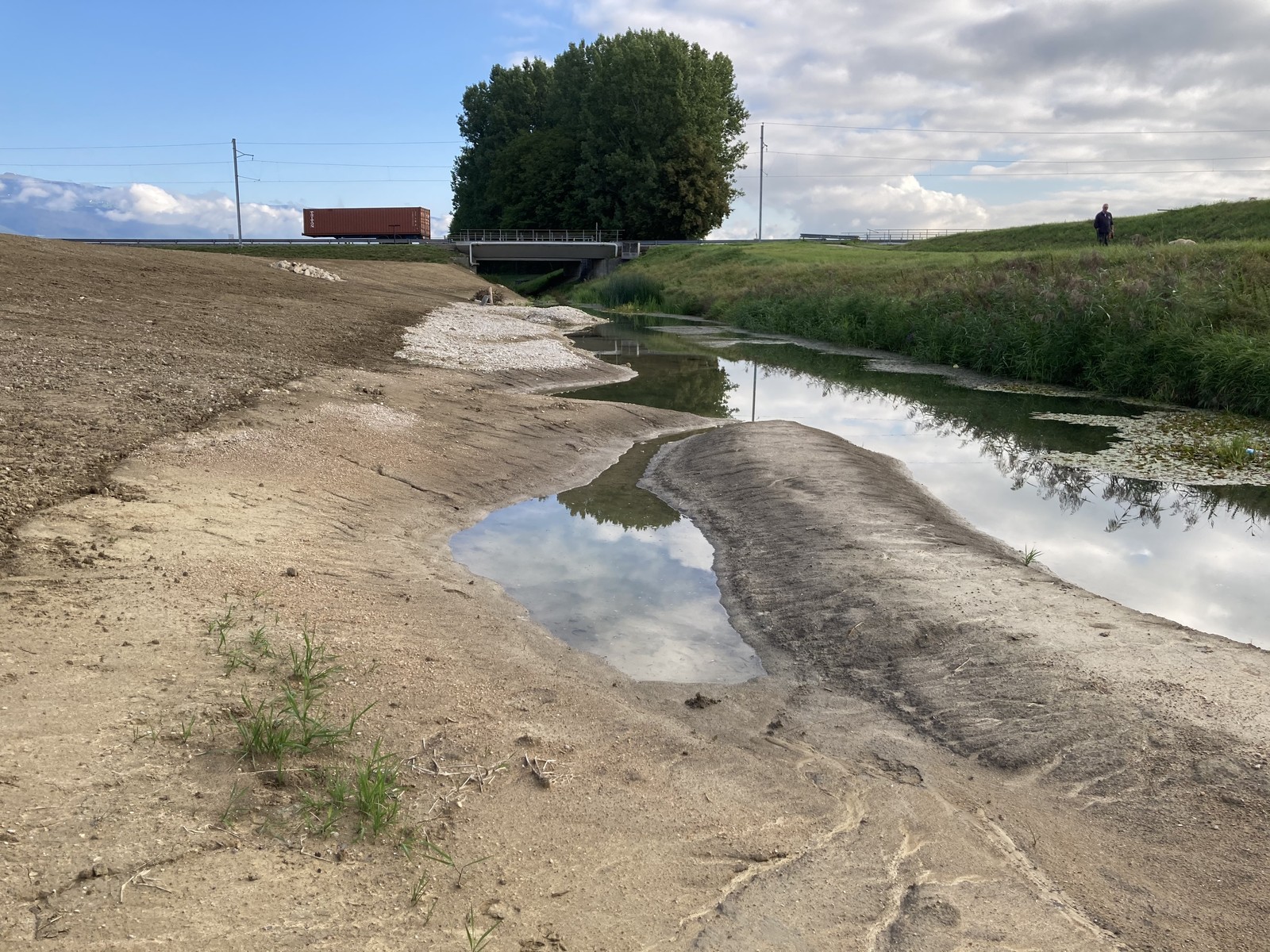

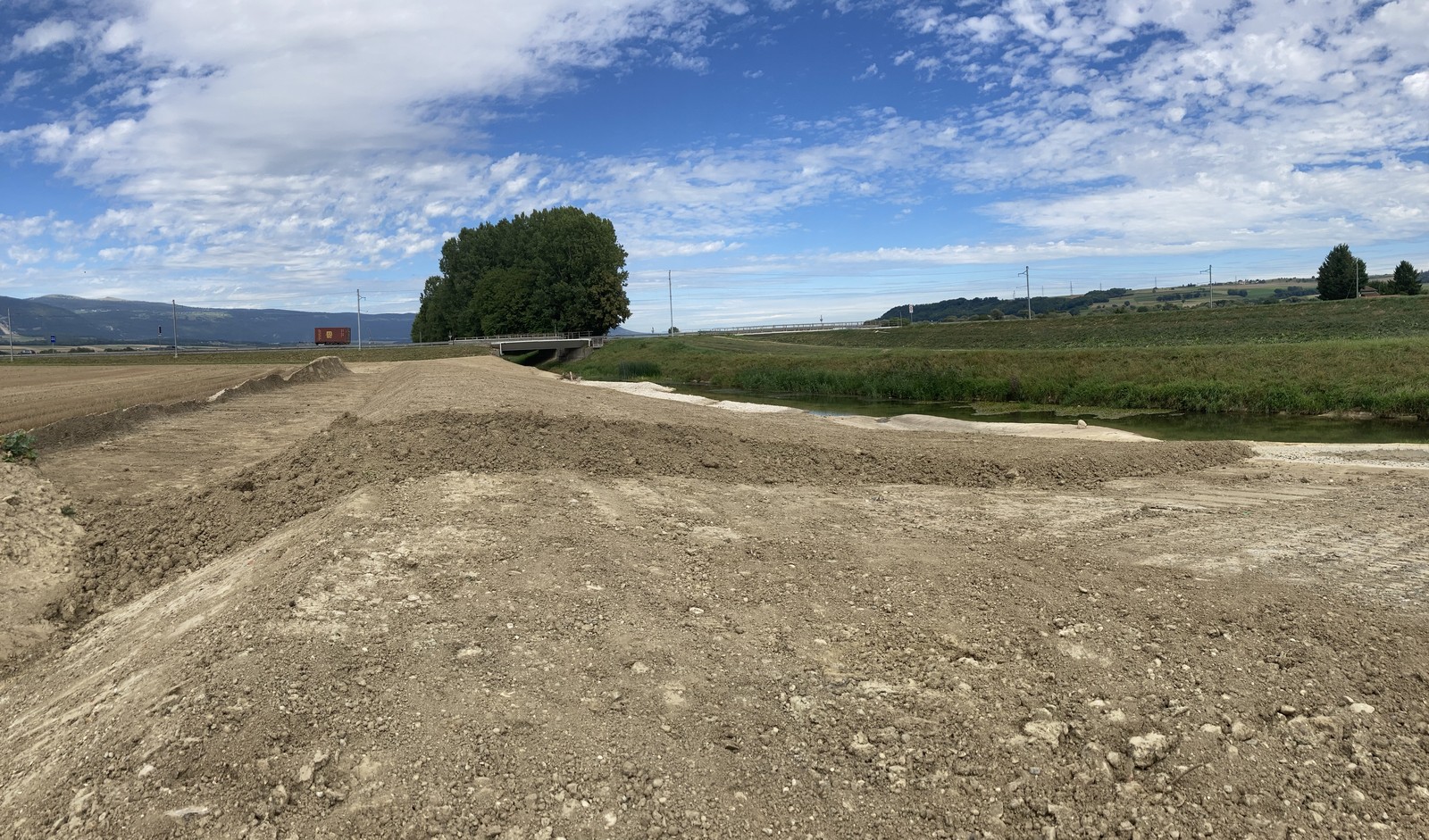

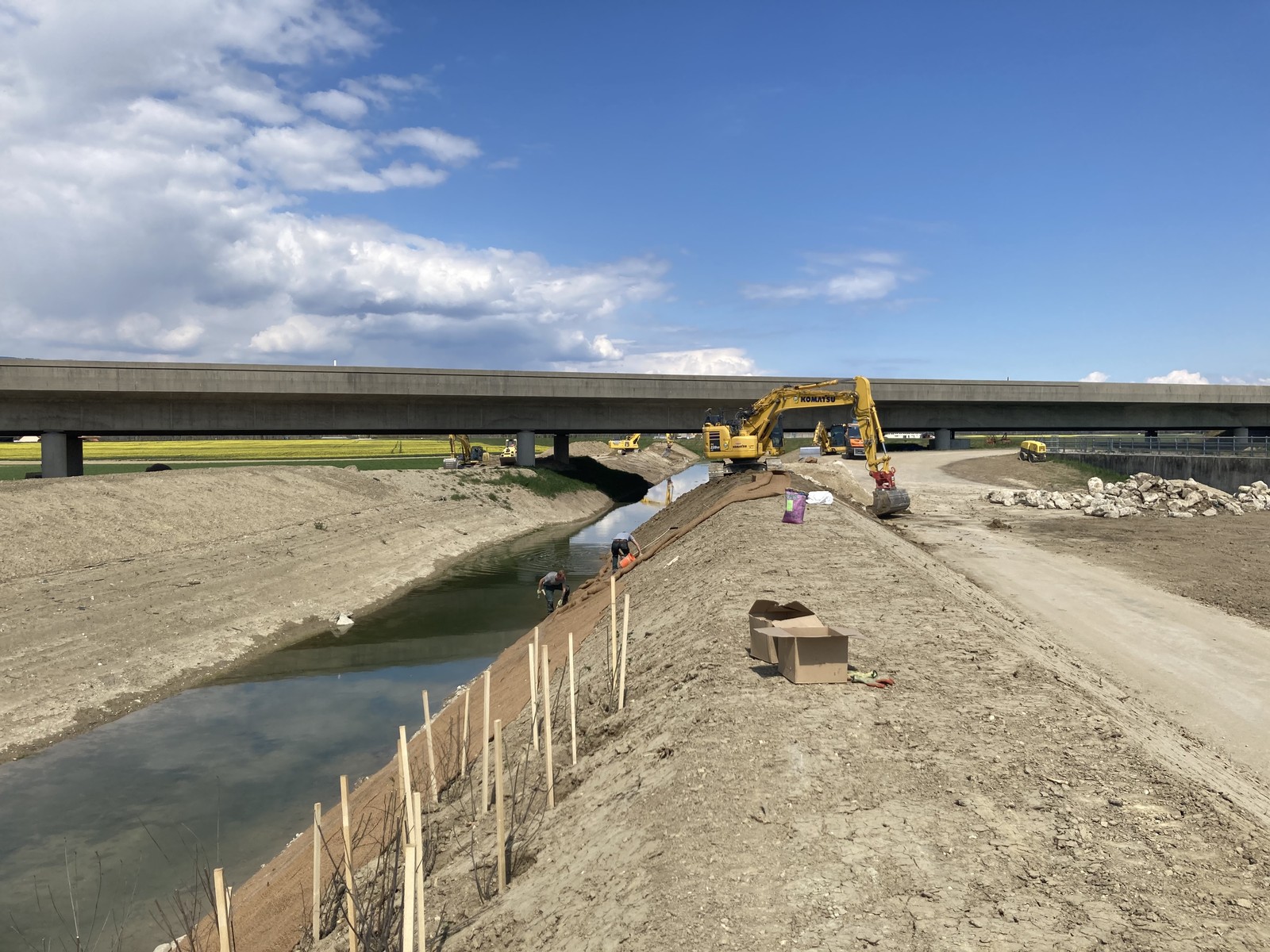

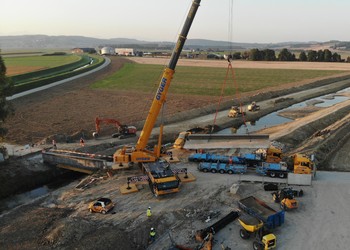

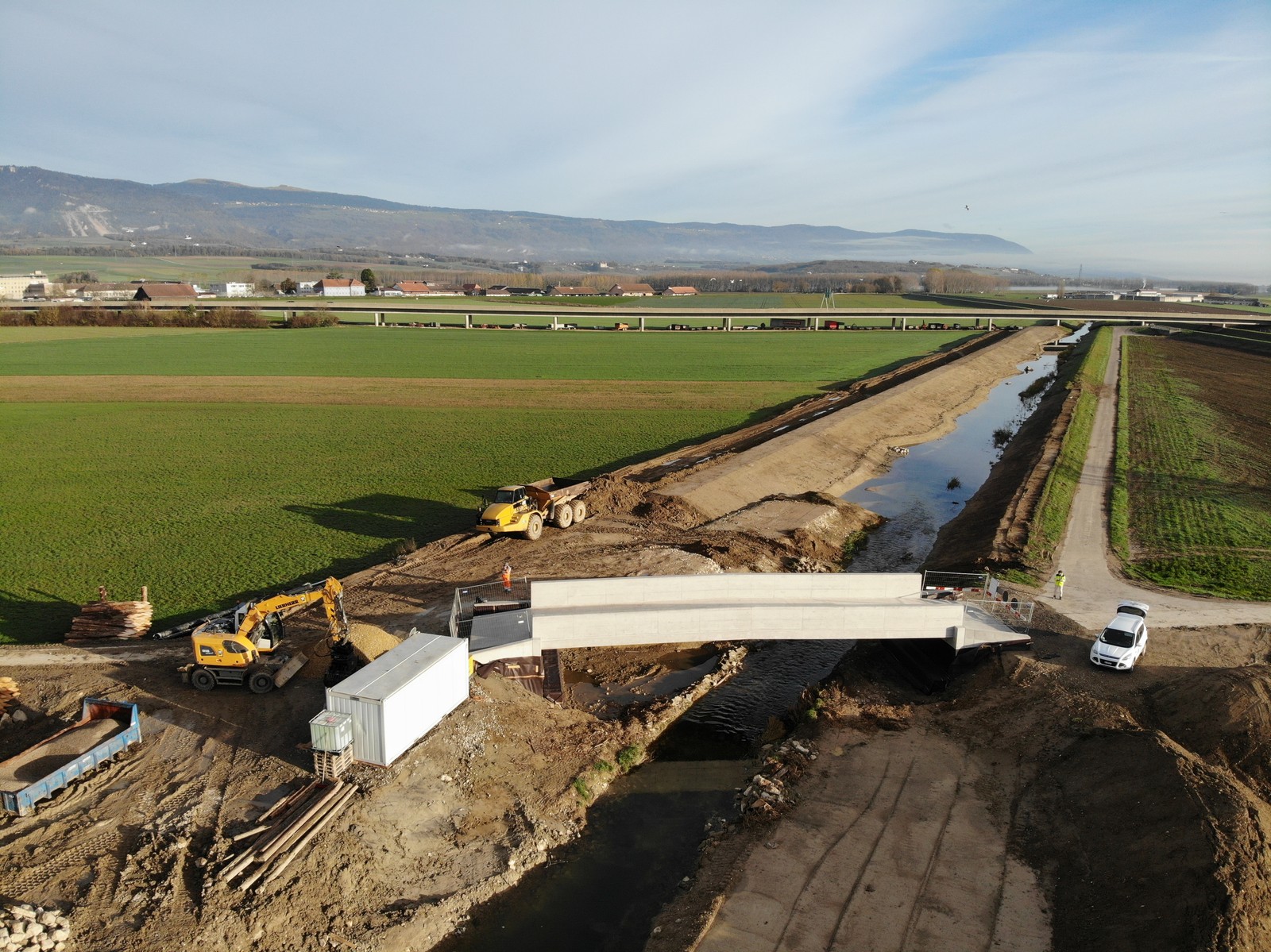

- Travaux (2020) - Reconstruction d’un nouveau pont en aval (© RWB)

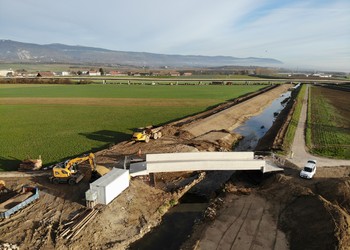

- Travaux (2020) - Reconstruction d’un nouveau pont en amont (© RWB)

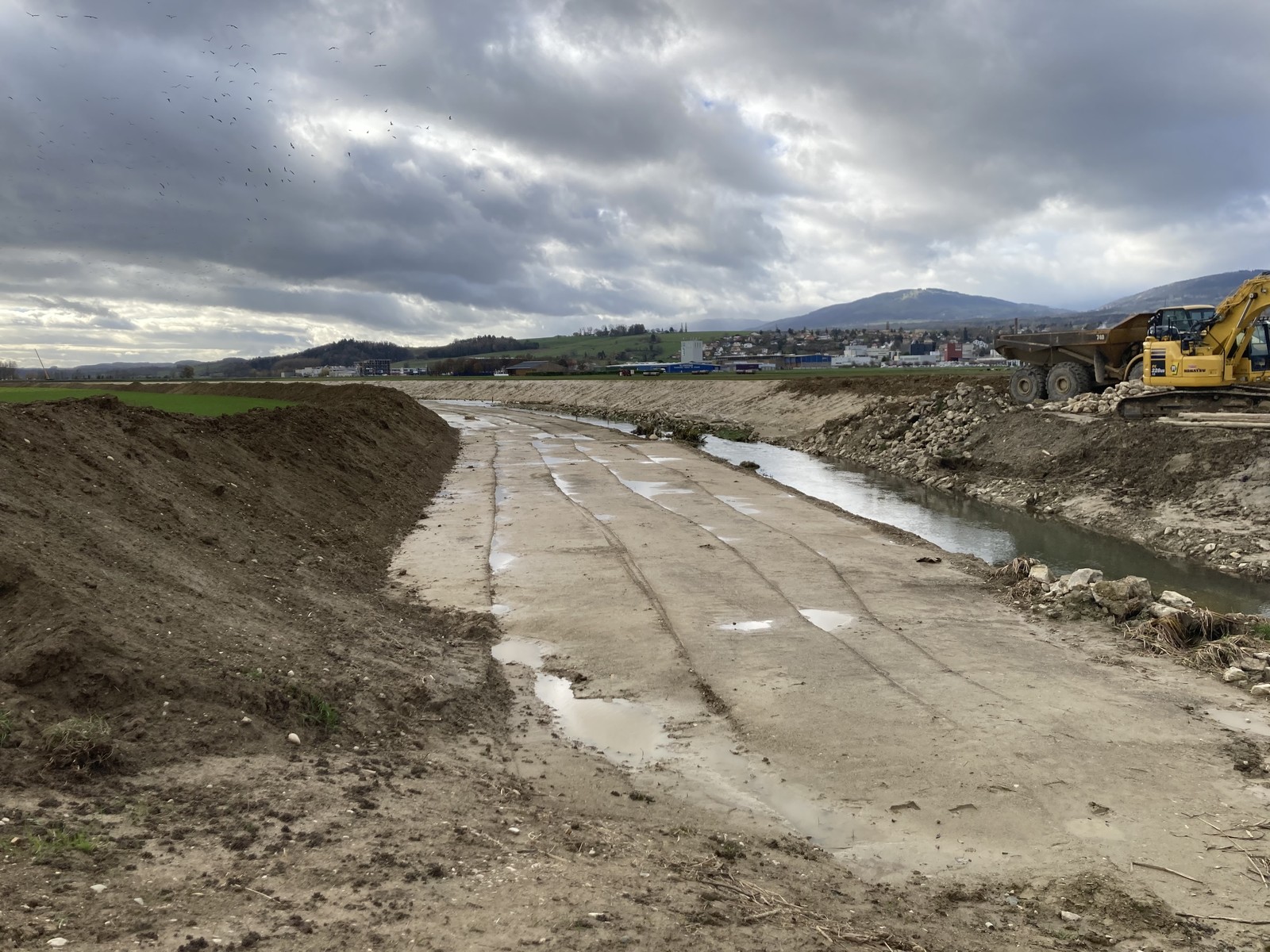

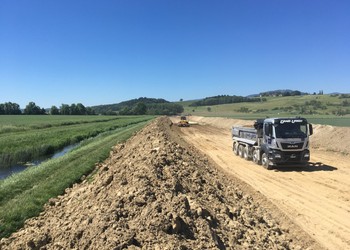

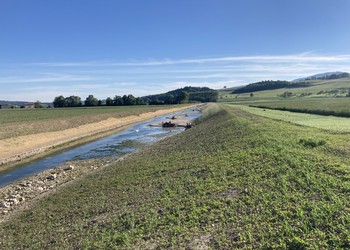

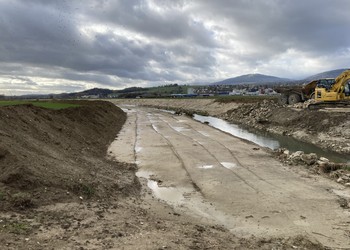

- Travaux (août 2020) - Terrassement des nouvelles digues et mise en place du substrat final avant semis.
- Travaux (septembre 2020) - Terrassement des nouvelles digues et mise en place du substrat final avant semis. En parallèle la reconstruction de la digue en rive droite va bon train.
- Travaux (septembre 2020) - Aménagement des microstructures sur les berges et dans le lit au fur et à mesure de l’avancement des travaux de terrassement.

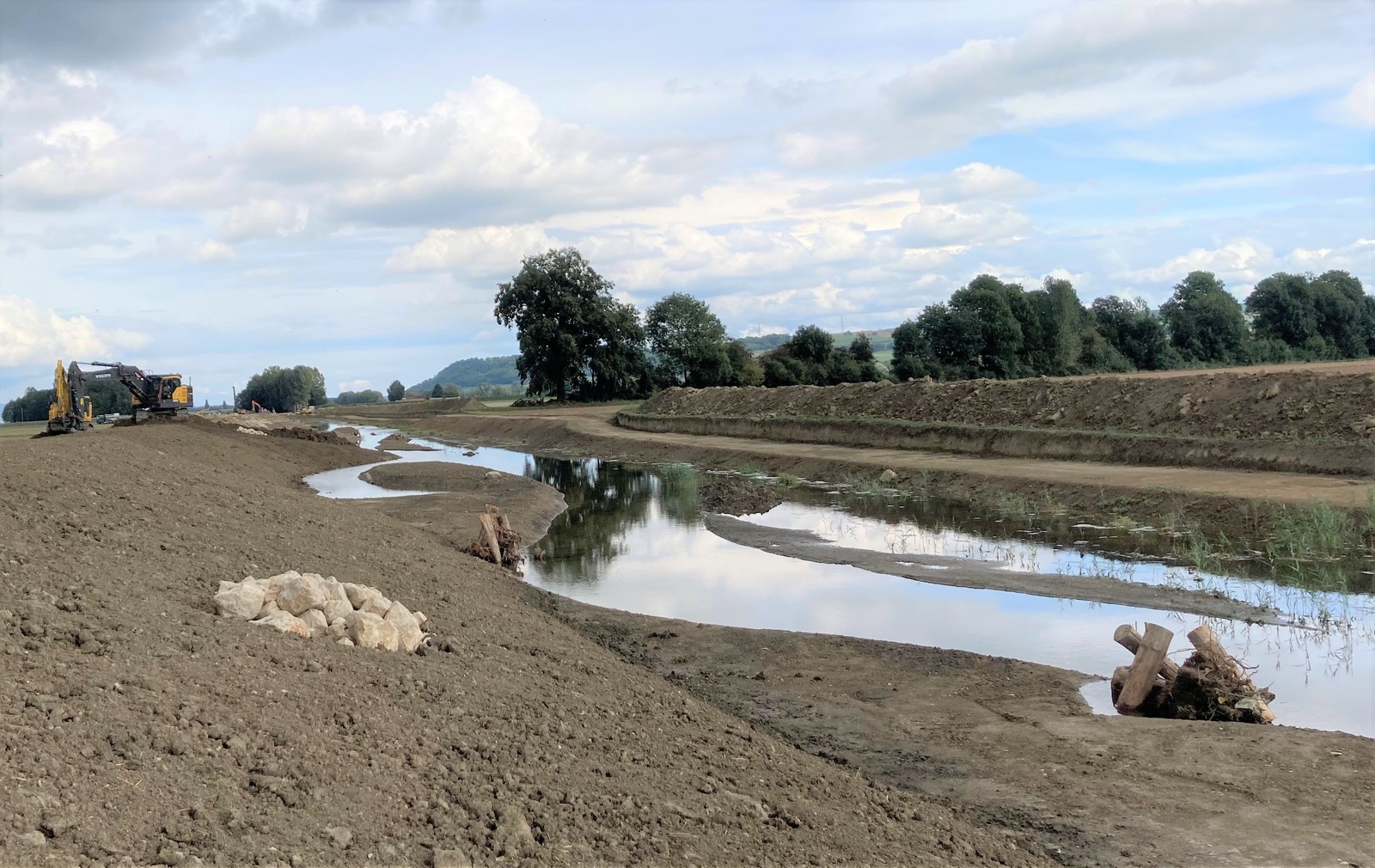

- Travaux (septembre 2020) - Aménagement de terrasses inondables et annexes hydrauliques en pied de berge.

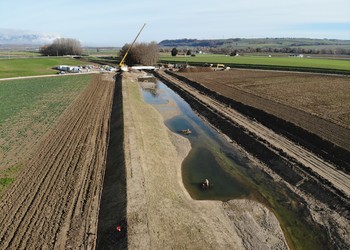

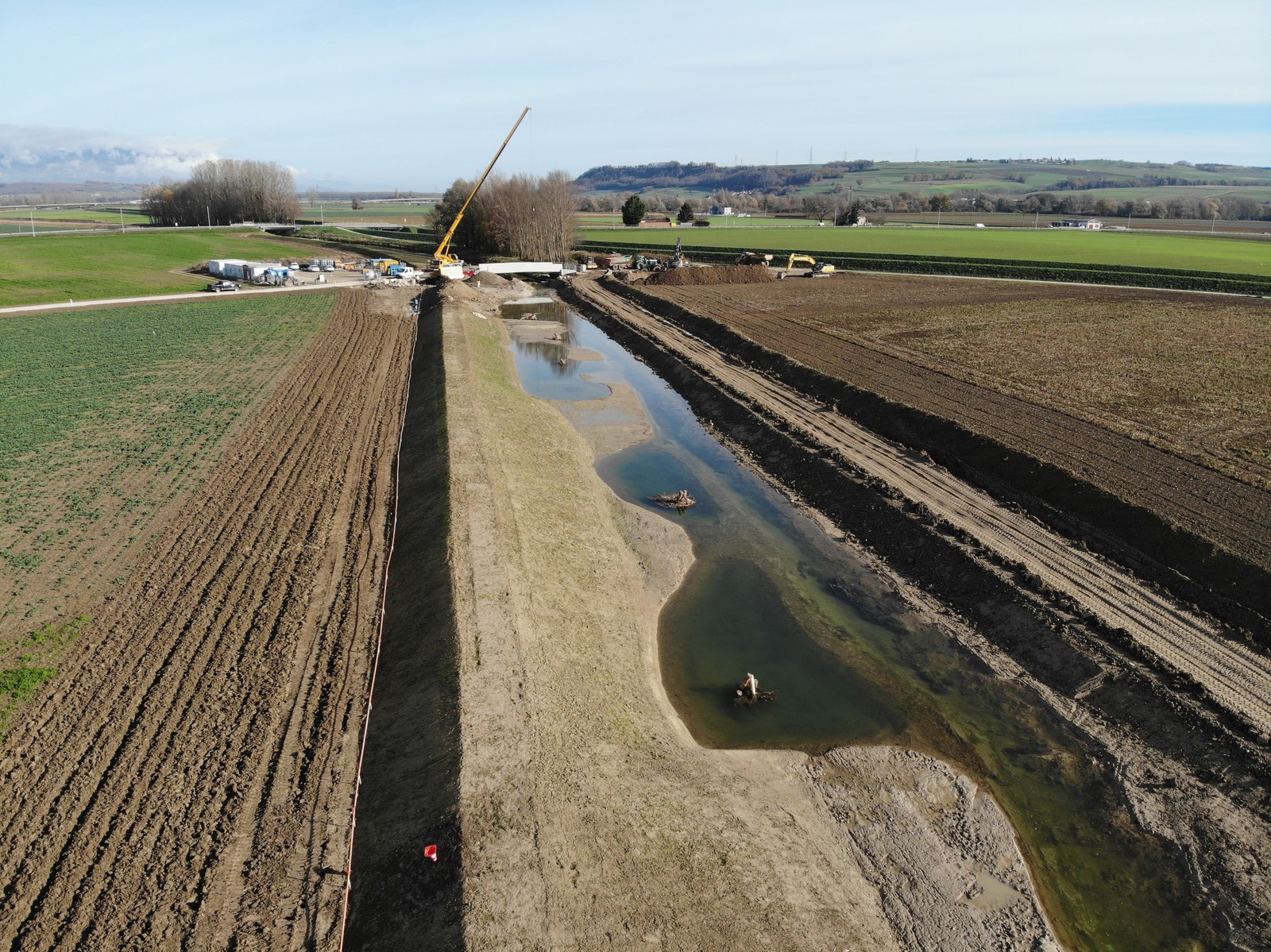

- Travaux (novembre 2020) - Depuis le ciel on devine mieux les nouvelles formes données au cours d’eau, les terrasses intérieures et les différentes surprofondeurs du lit mineur et des annexes hydrauliques (© RWB)
- Travaux (novembre 2020) - Depuis le ciel on devine mieux les nouvelles formes données au cours d’eau, les terrasses intérieures et les différentes surprofondeurs du lit mineur et des annexes hydrauliques (© RWB)

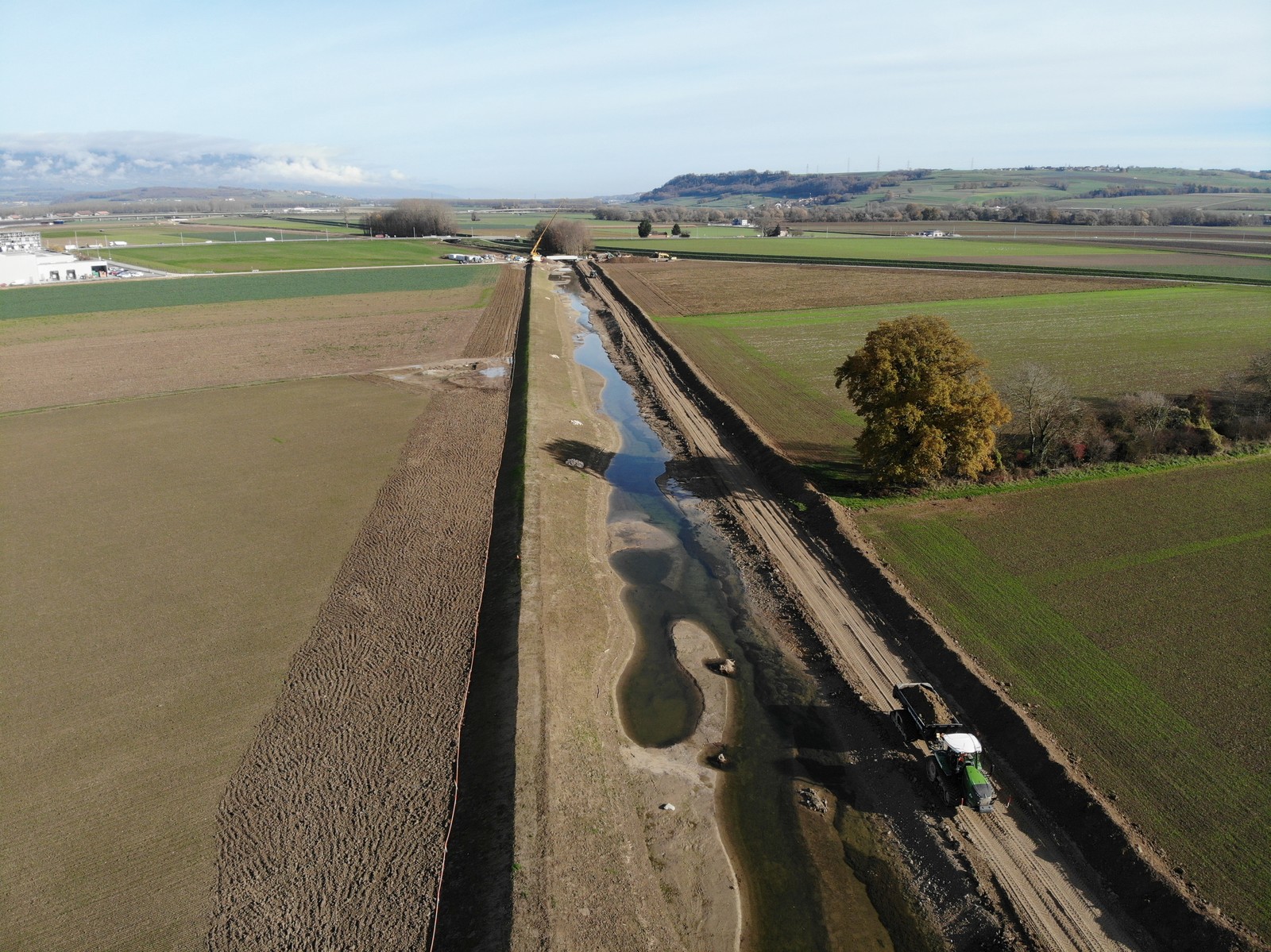

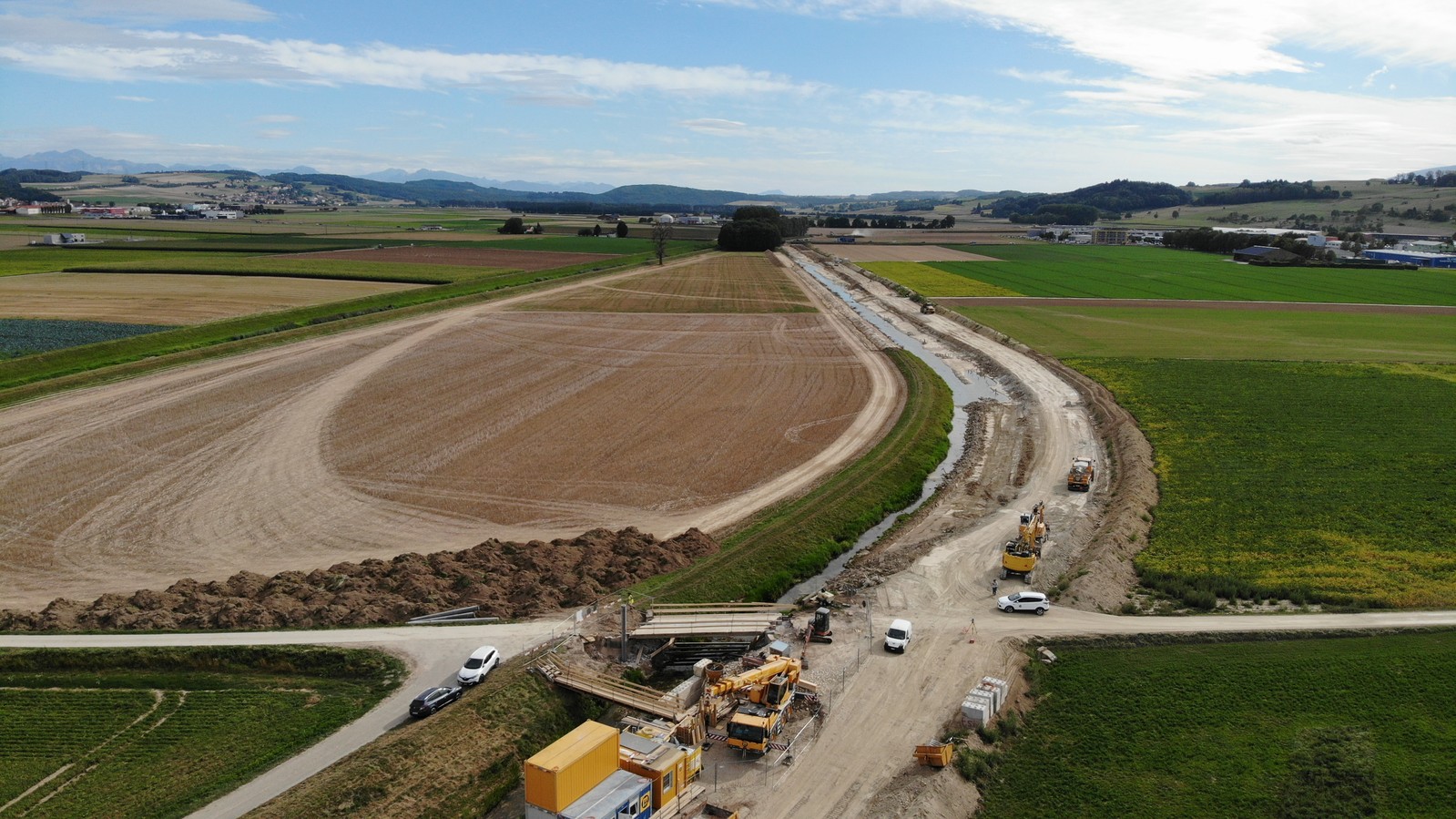

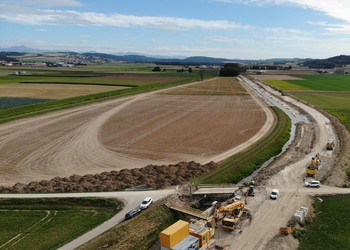

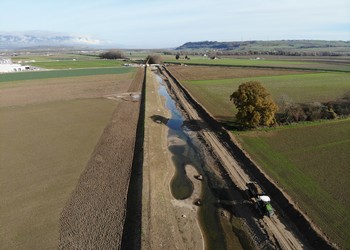

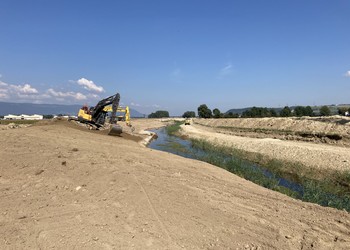

- Travaux (novembre 2020) - Travaux de terrassement des 2.7 km de digue en rive droite.

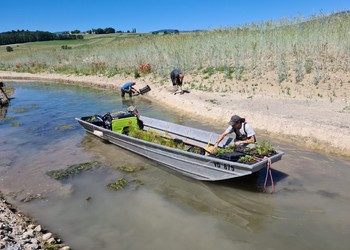

- Récolte des graines régionales par brossage (2019 et 2020)

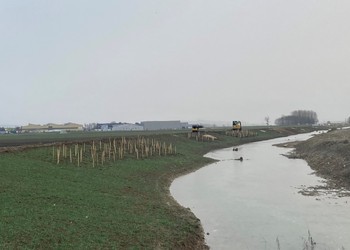

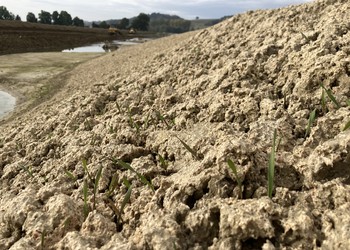

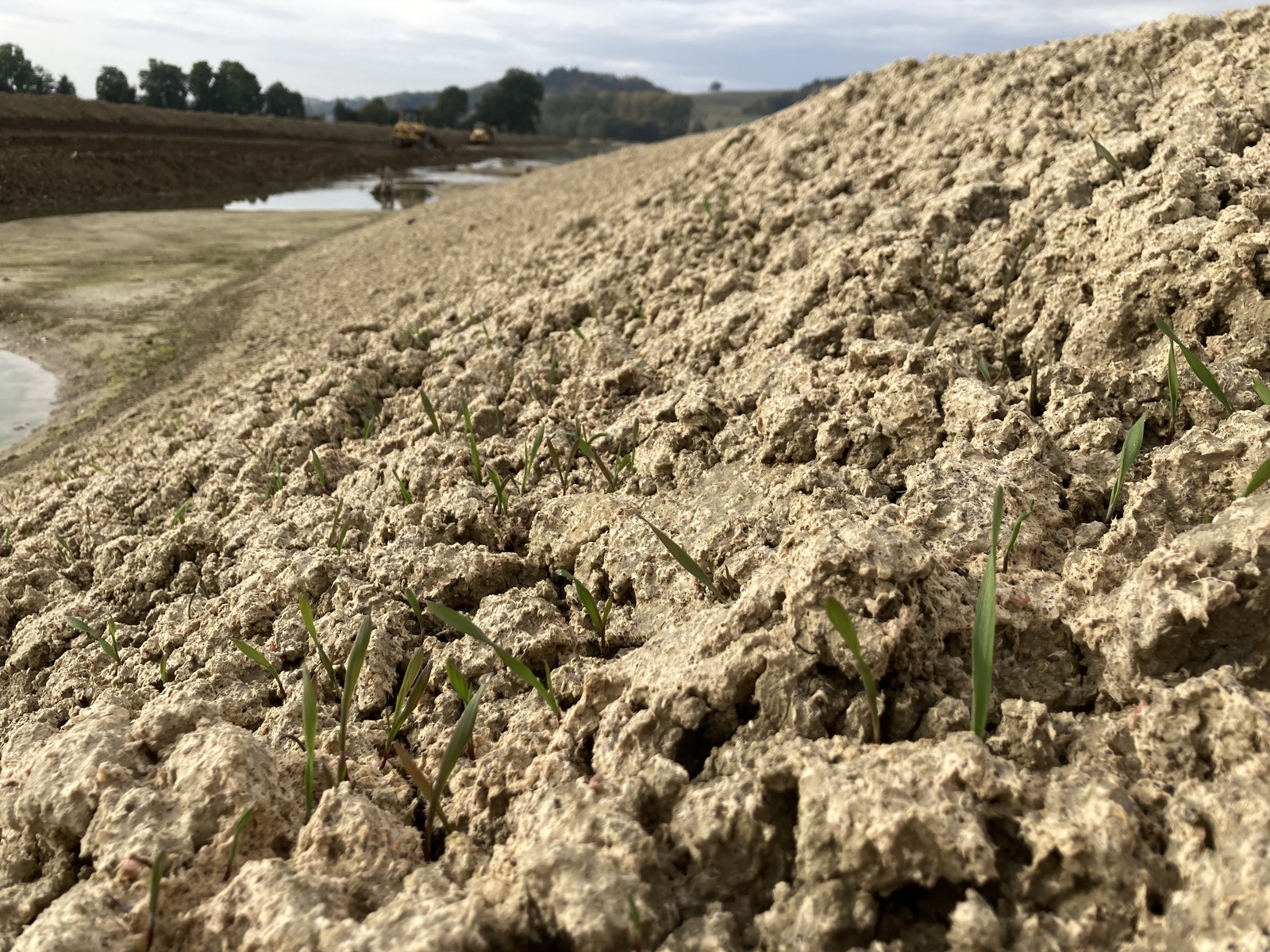

- Les graines semées à l’hydraulique lèvent lentement

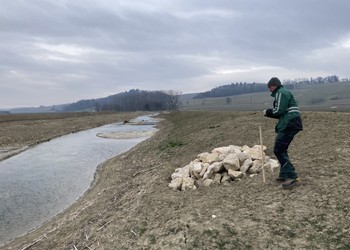

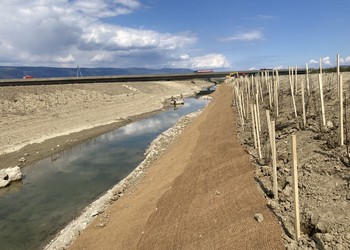

- Travaux (janvier 2021) - Piquetage des plantations en rive gauche
- Travaux (janvier 2021) - Plantations des haies et bosquet en rive gauche

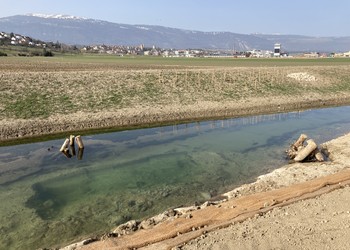

- En travaux - plantation de ligneux, aménagement de sac coco pour la protection du pied de berge en remblais et de terrasses inondables

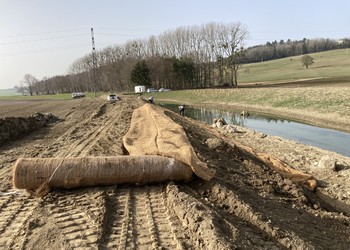

- Travaux (février 2021) – Accompagnement de la pose d’un treillis anti-castor en rive droite

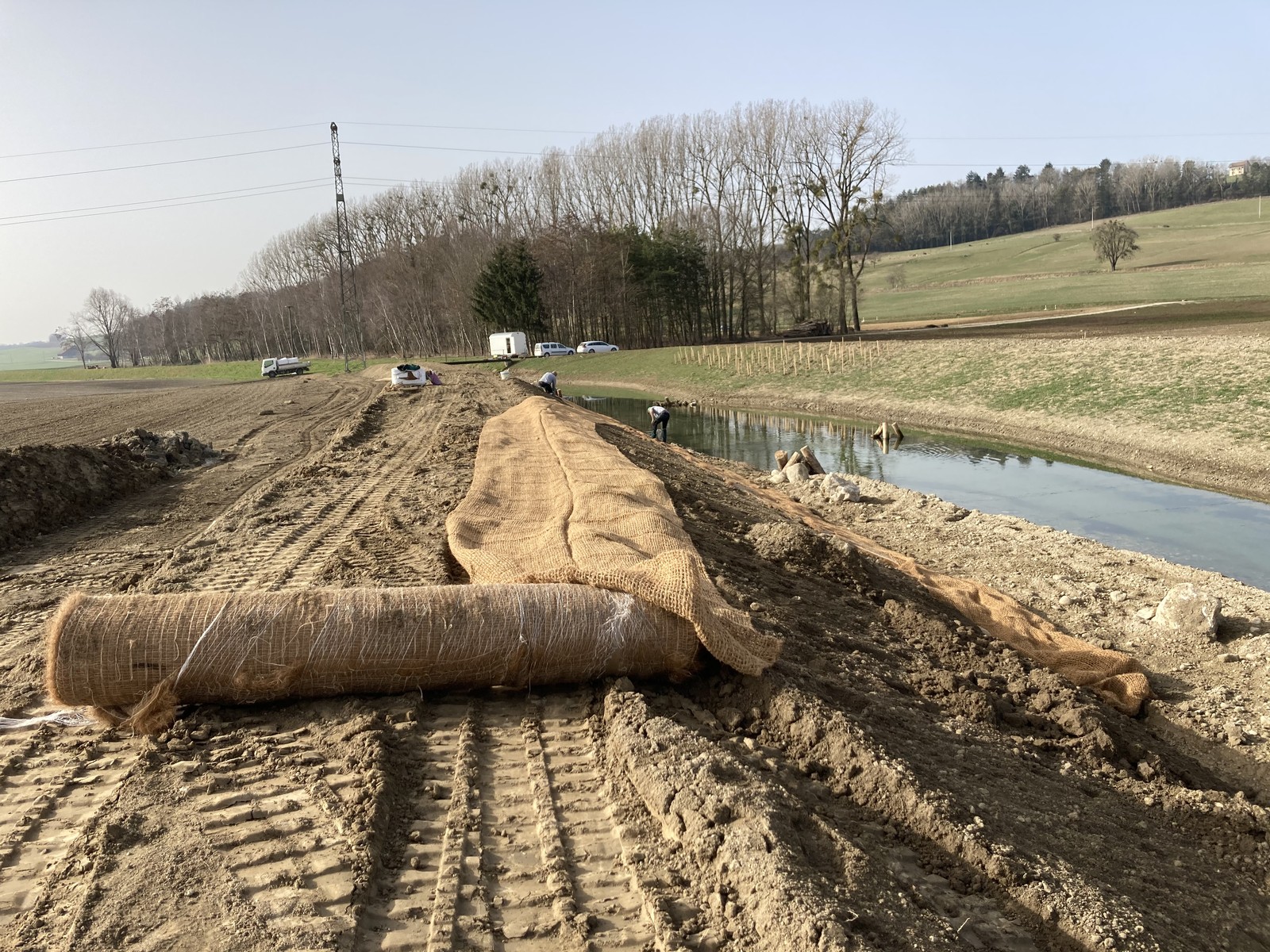

- Travaux (février 2021) – Protection ponctuelle de la berge en rive droite à l’aide de sacs en géotextile biodégradable.

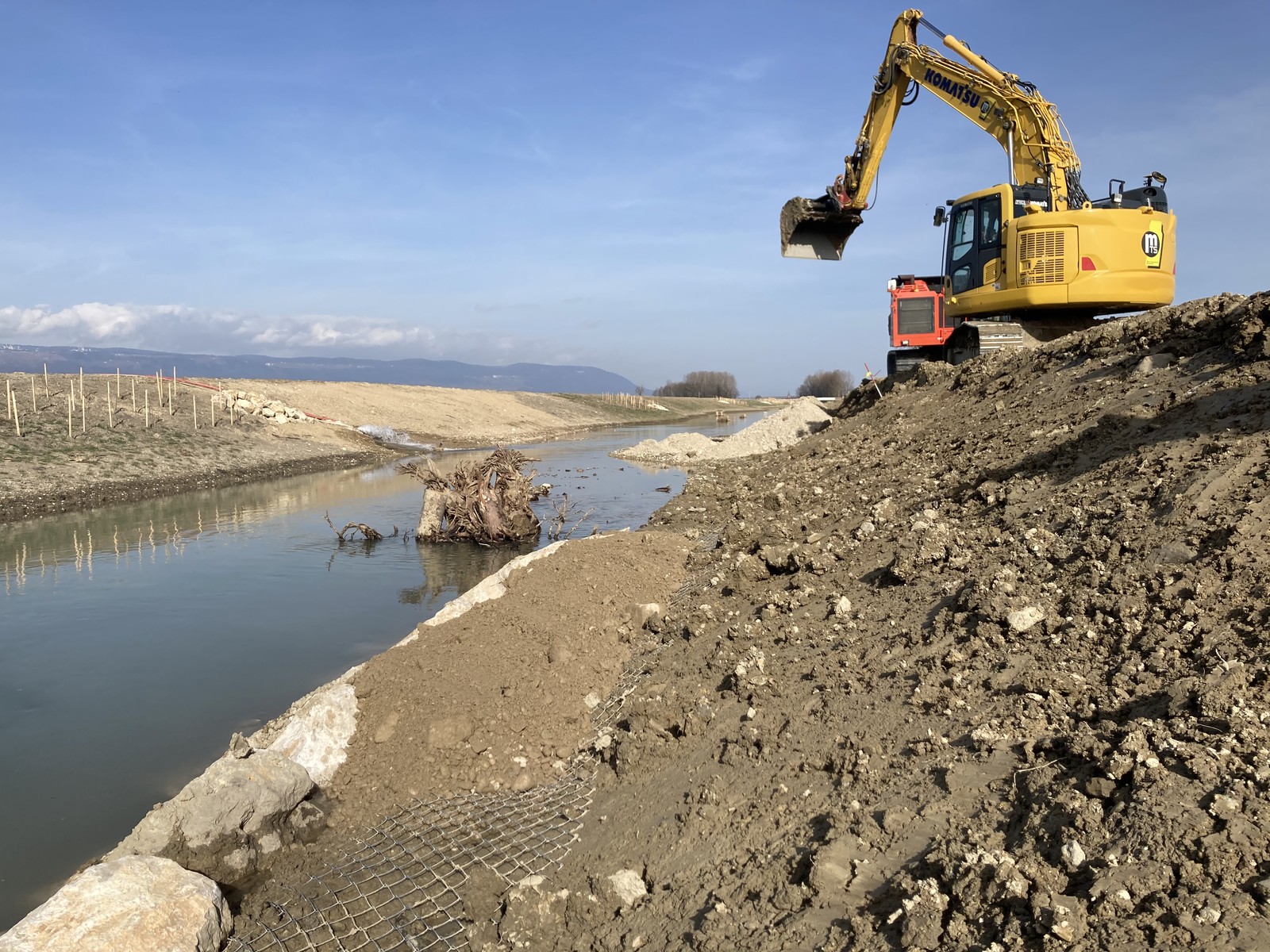

- Travaux (février 2021) – Aménagement de surprofondeurs et ancrages de souches pour diversifier le lit tout en garantissant le passage d’un bateau faucardeur pour l’entretien futur.

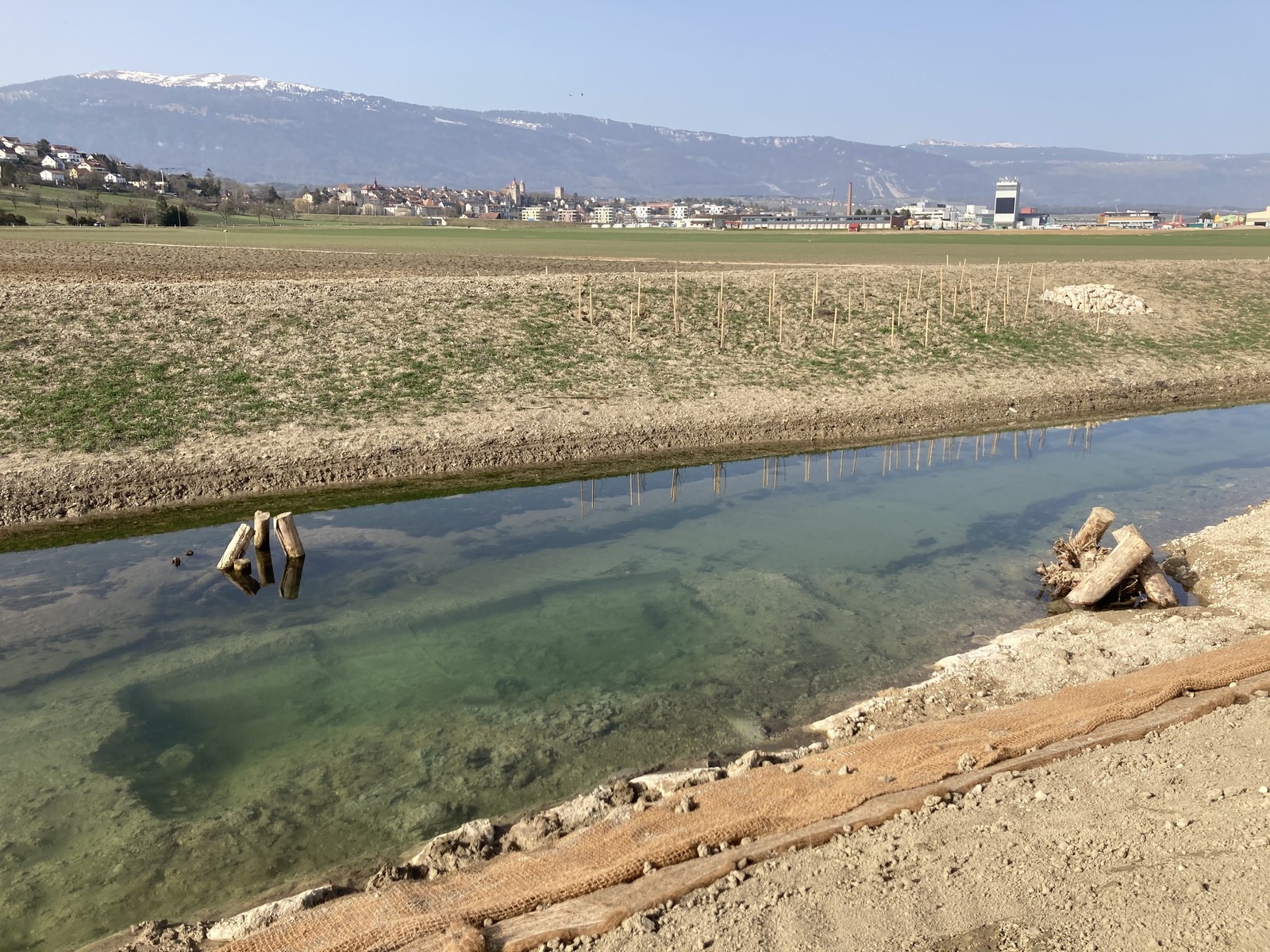

- Travaux (février 2021) – Aménagement de caches en bois mort pour la faune piscicole

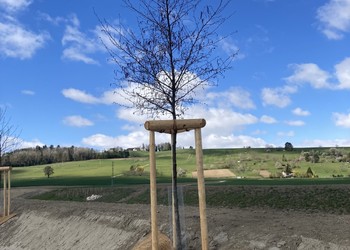

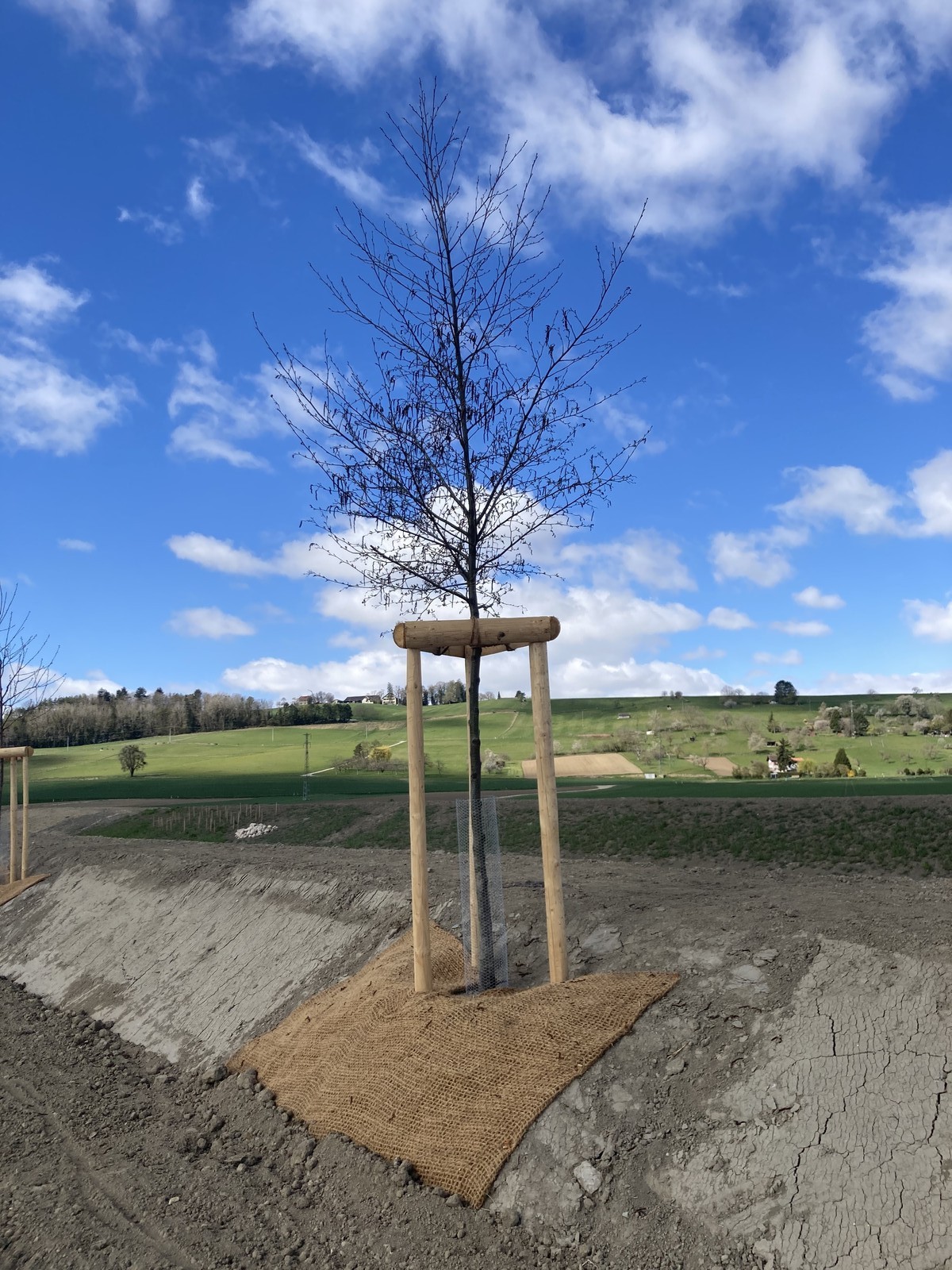

- Travaux (avril 2021) – Plantation de 80 arbres hautes tiges le long des digues.
- Les graines brossées par l’entreprise Holosem sont prêtes à être semés (avril 2021)

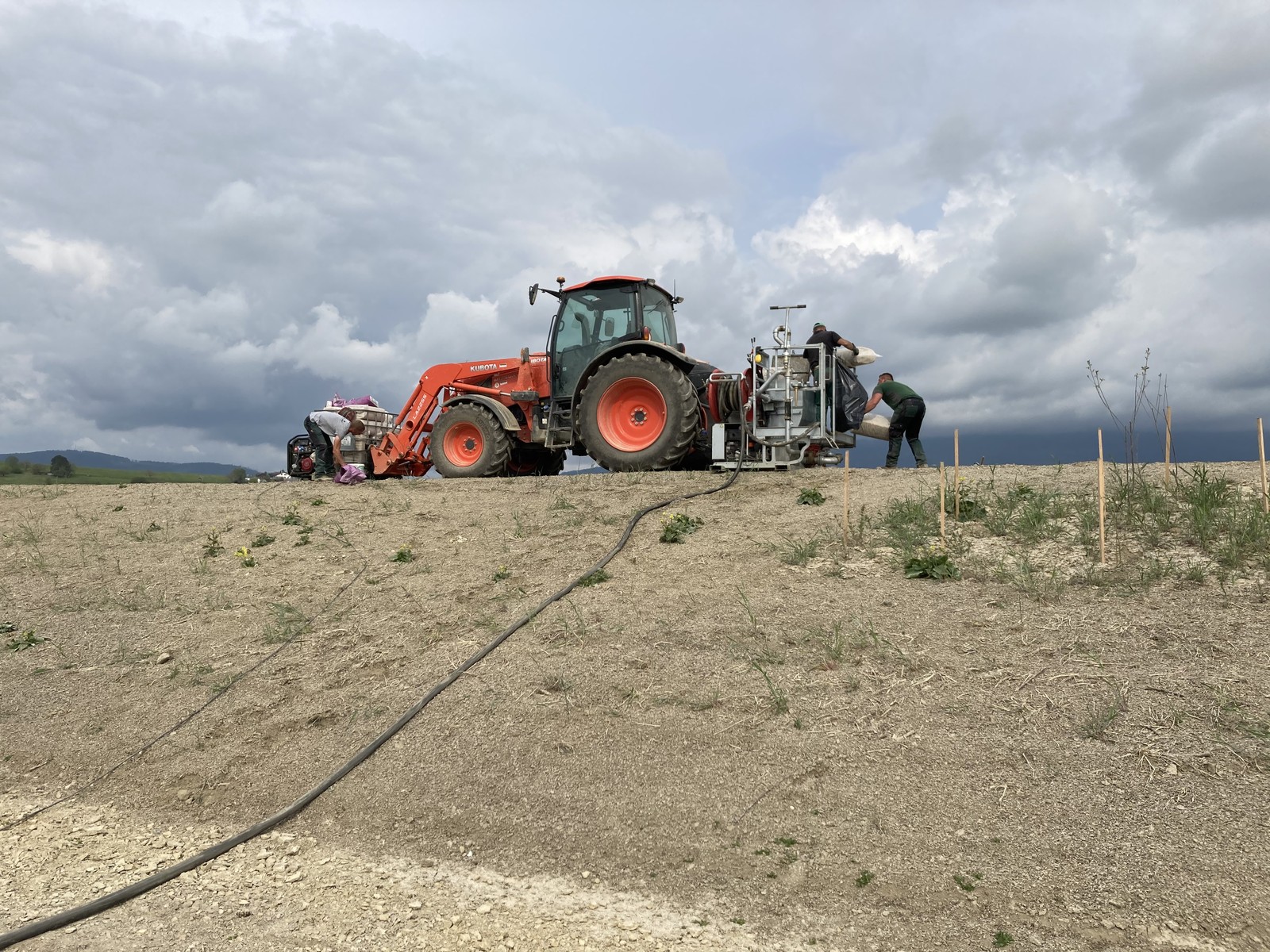

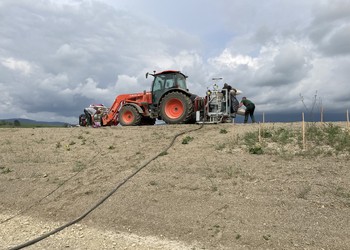

- Travaux (avril 2021) – Semis hydraulique des graines brossées (provenance de prairie source régionales)
- Travaux (avril 2021) – Finalisation des travaux à Travaux (avril 2021) – Finalisation des travaux à l’aval
- Vue générale juste après la fin des principaux travaux d’aménagement biologiques (avril 2021 – partie aval)
- Vue générale juste après la fin des principaux travaux d’aménagement biologiques (avril 2021 – partie amont)

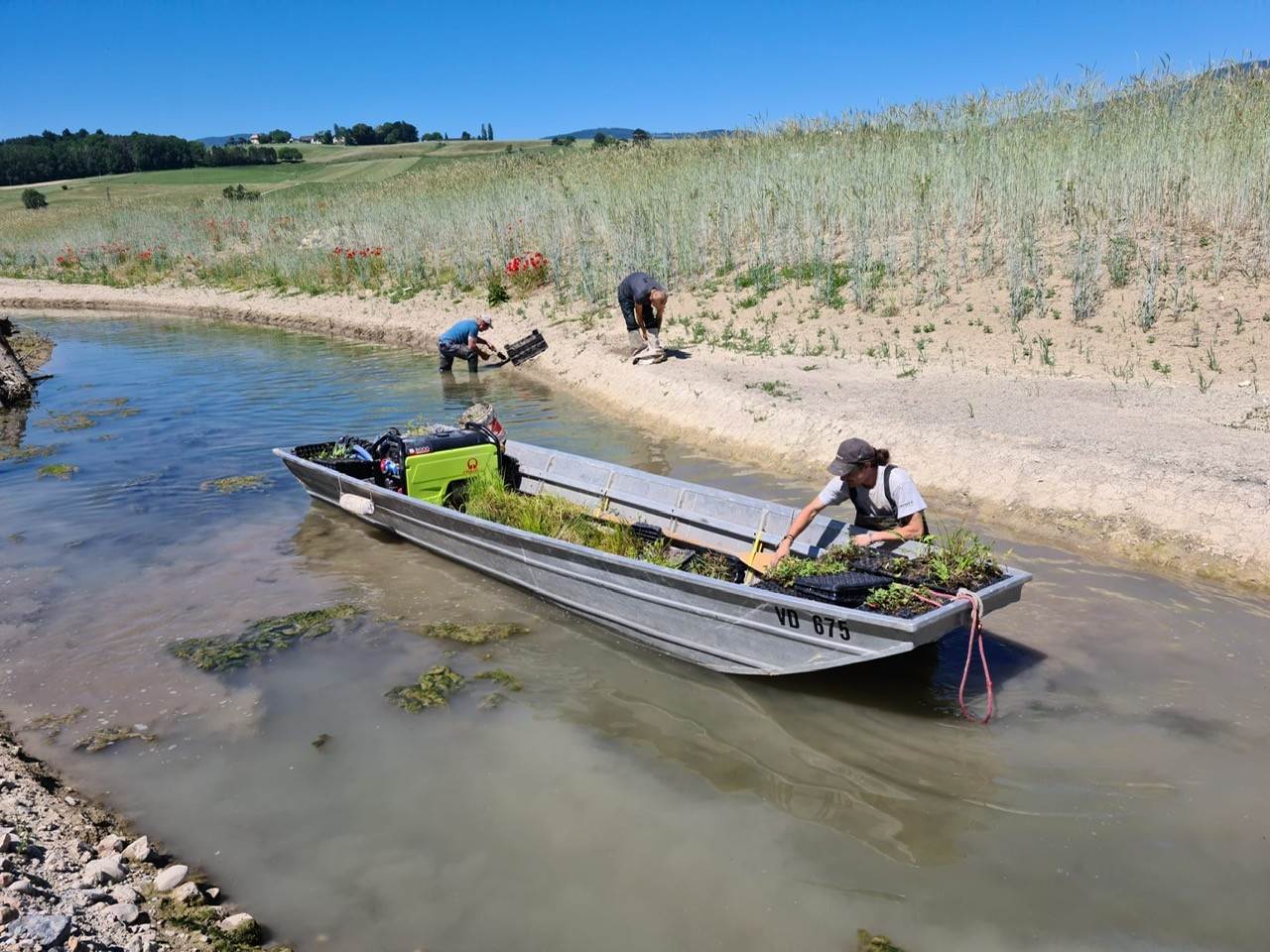

- Travaux (juin 2021) – Plantation de mottes d’hélophytes afin d’initier la recolonisation d’une végétation typique des bords de cours d’eau.
- Etat du développement de la végétation une année après la fin des travaux (mai 2022)

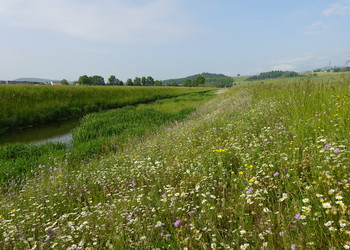

- Le résultat des semis de prairie fleuries avec des graines régionales brossées est stupéfiant lors de la deuxième année (mai 2022).
- Le résultat des semis de prairie fleuries avec des graines régionales brossées est stupéfiant lors de la deuxième année (mai 2022).
- Vue générale du secteur amont au printemps de la deuxième année suivant la fin des travaux (mai 2022).

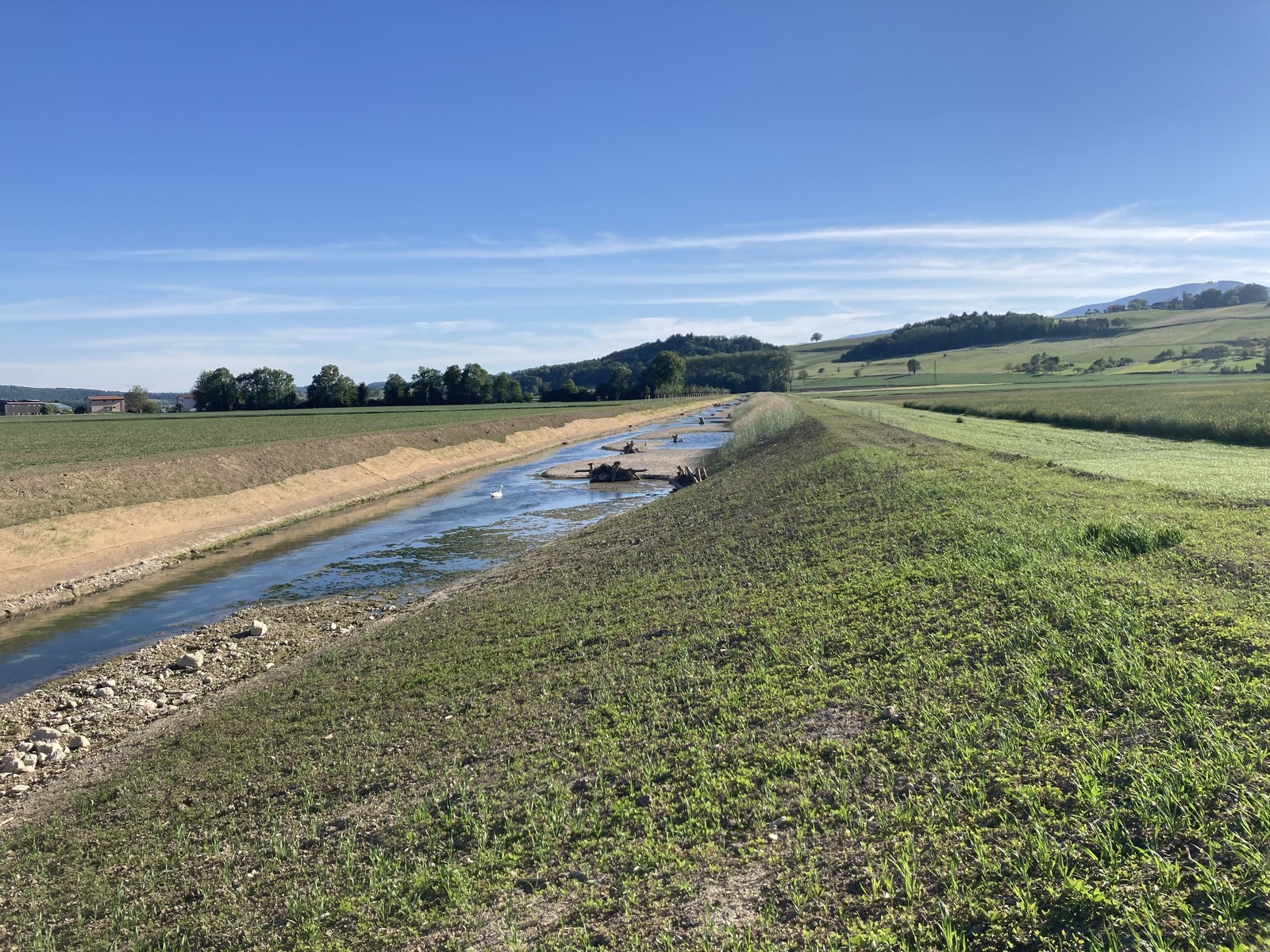

- Vue générale du secteur amont au printemps de la troisième année suivant la fin des travaux (mai 2023). Le héron pourpré, régulièrement observé sur le site, semble trouver son compte sur les berges du Nozon revitalisé.
