Protection contre les crues dans le village de Develier (JU)
Les ruisseaux de la Fenatte, la Betteratte et la Golatte convergent vers celui de la Pran, provoquant régulièrement des inondations dans le village de Develier. La procédure de protection contre les crues et revitalisation s’est accélérée avec les crues de 2021 et les travaux ont pu commencer à partir de 2022 Ces travaux ont pour objectif de protéger le village des futures crues tout en donnant aux cours d’eau une dynamique naturelle avec des mesures de revitalisation.
La Fenatte
-

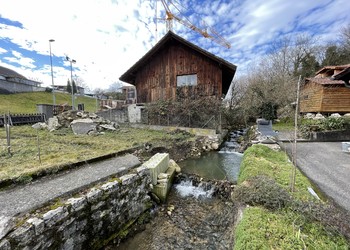

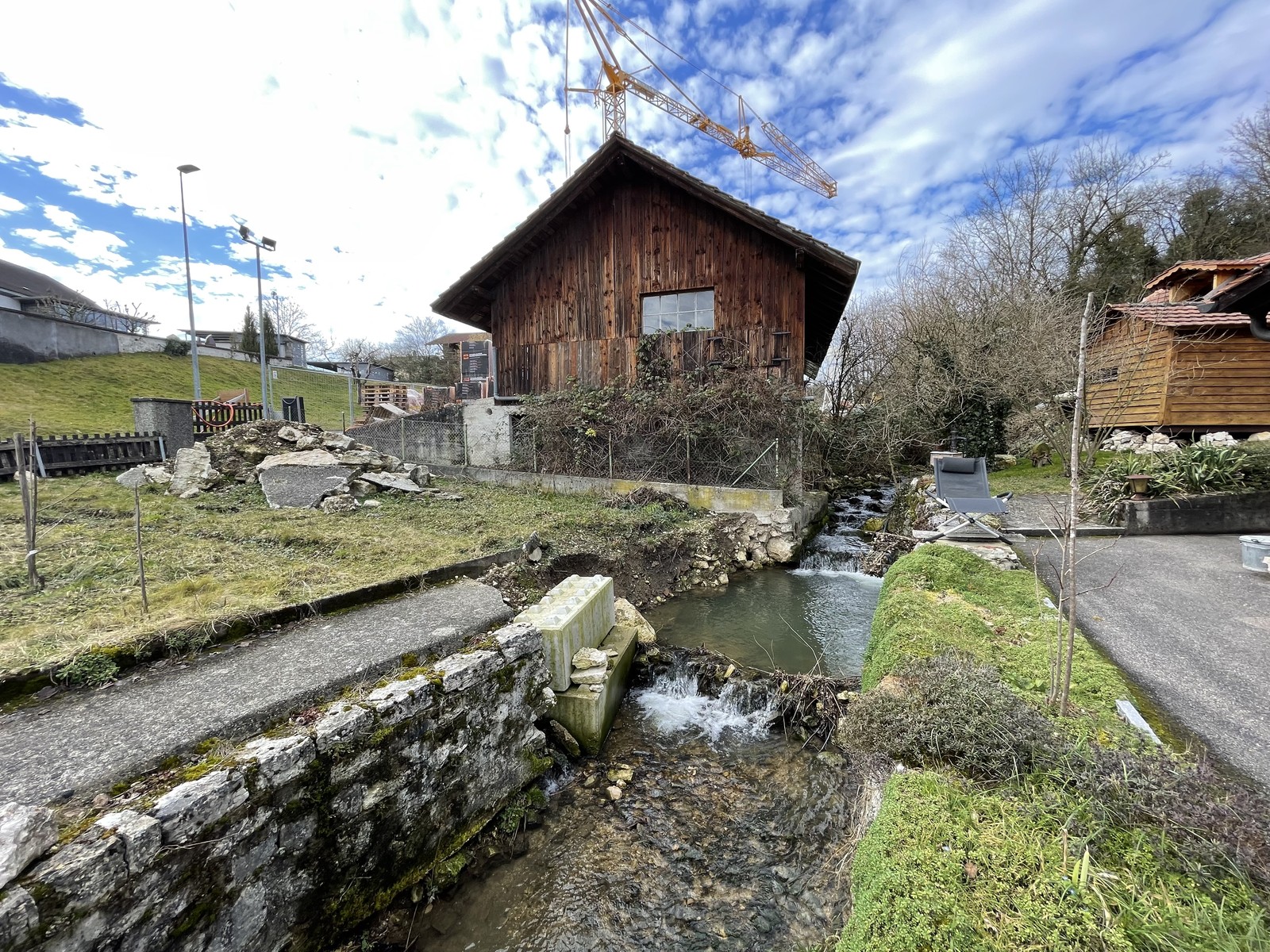

Etat initial (février 2022) – La Fenatte : une grosse érosion s’est formée en aval du seuil et des blocs en béton ont été disposé provisoirement pour maintenir les berges
-

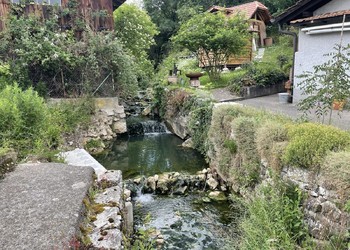

Etat initial (juin 2022) – La Fenatte : blocs en béton en rive droite disposées provisoirement pour maintenir les berges
-

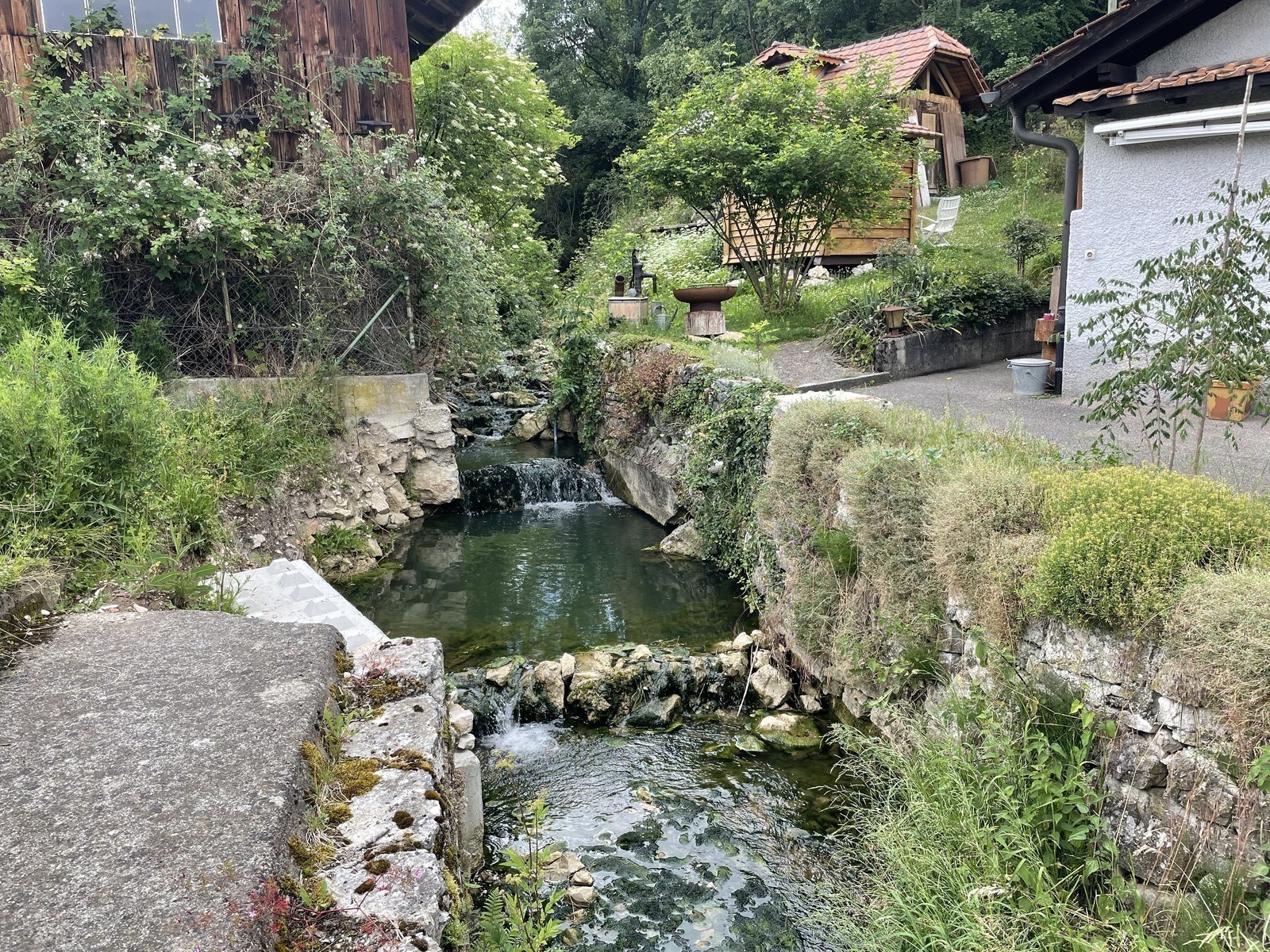

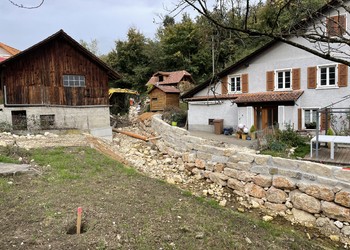

Travaux (octobre 2022) – La Fenatte : reconstitution des berges et du fond du lit de la Fenatte
-

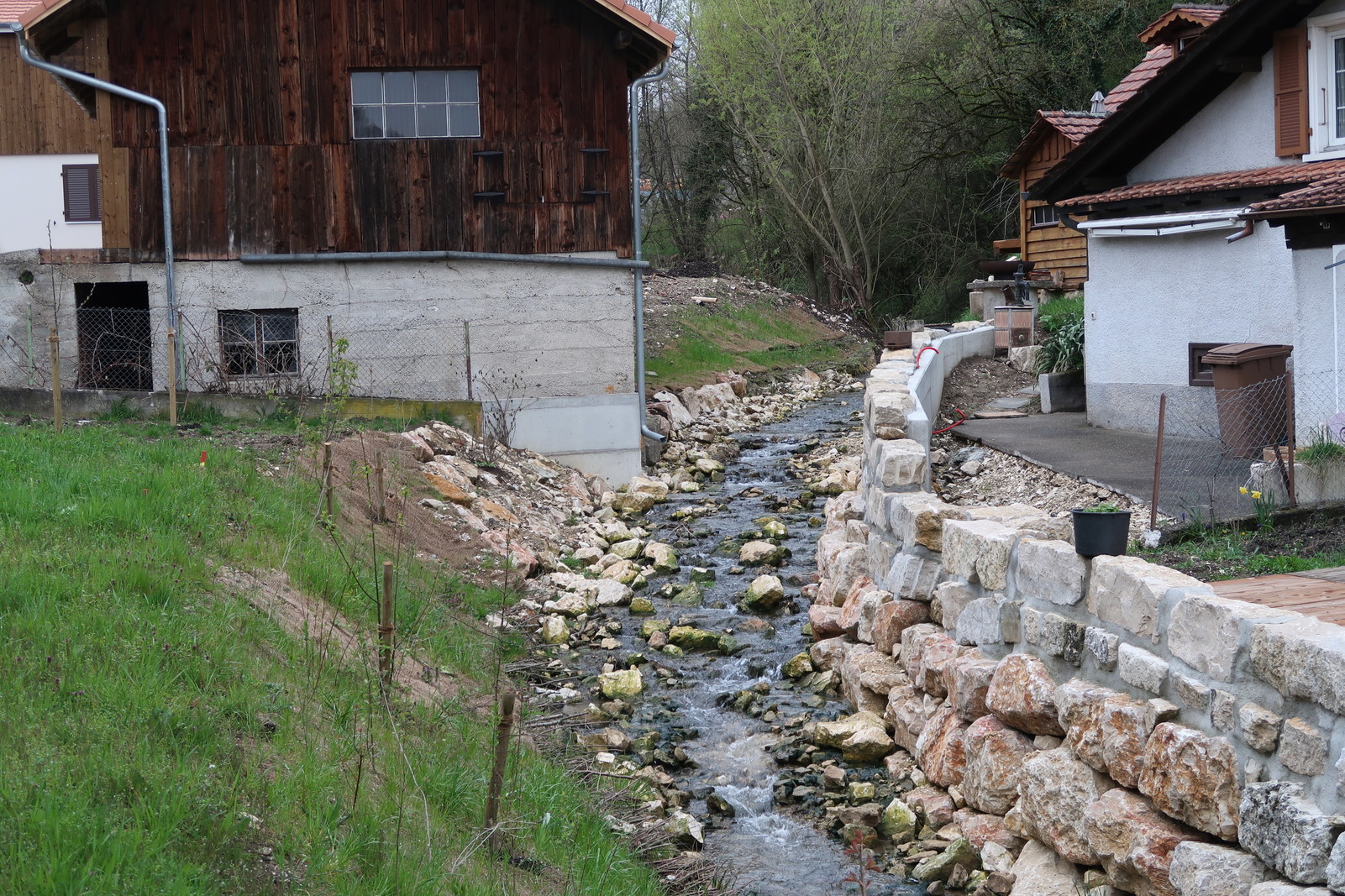

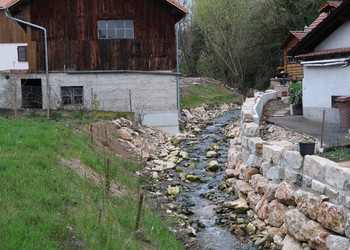

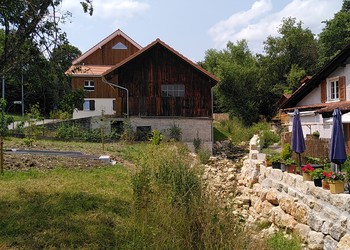

Etat réalisé (avril 2023) – La Fenatte : le mur en rive droite a été remplacé par une berge végétalisée
-

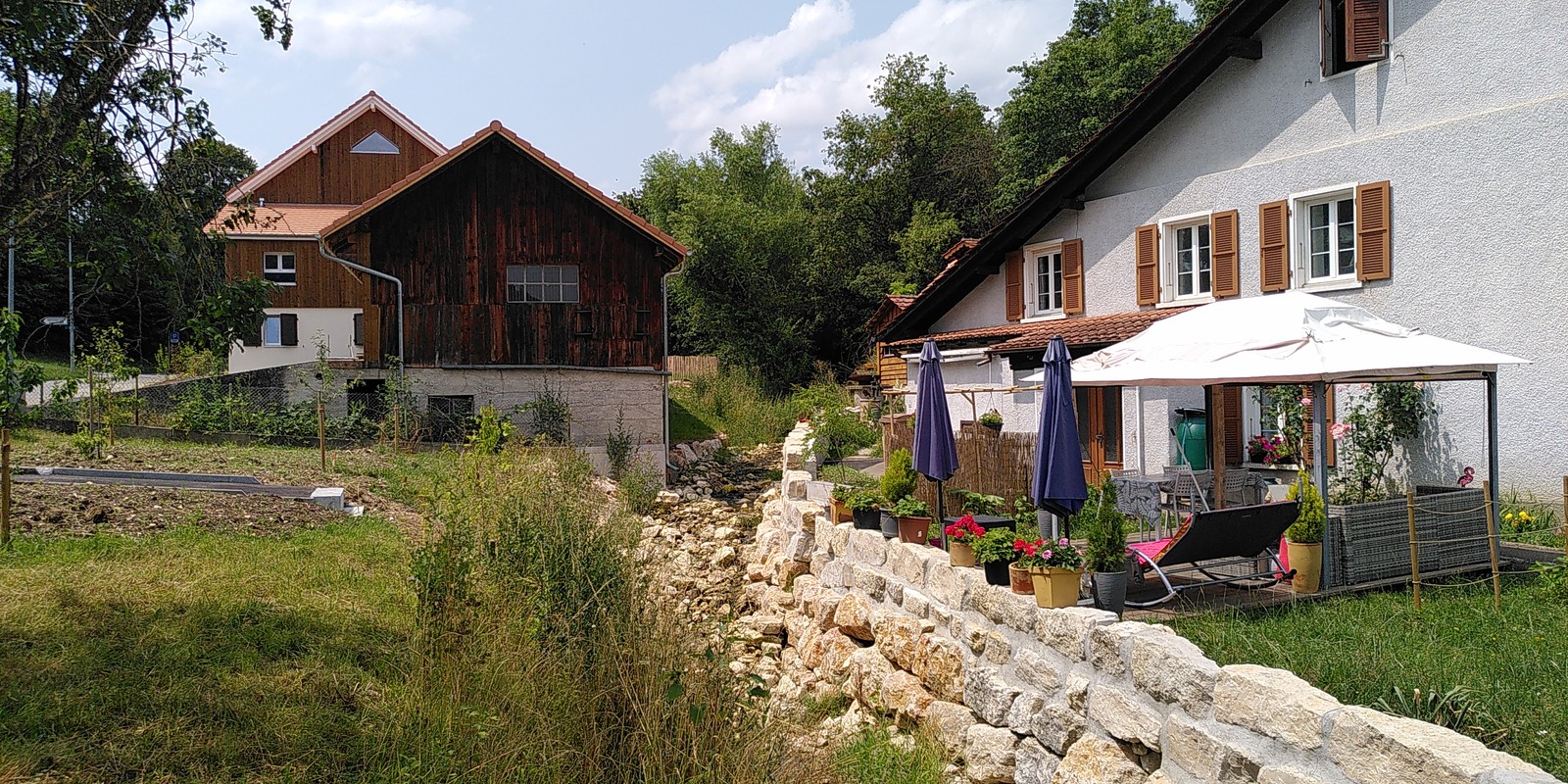

Etat réalisé (juillet 2023) – La Fenatte: le mur en rive droite a été remplacé par une berge végétalisée
-

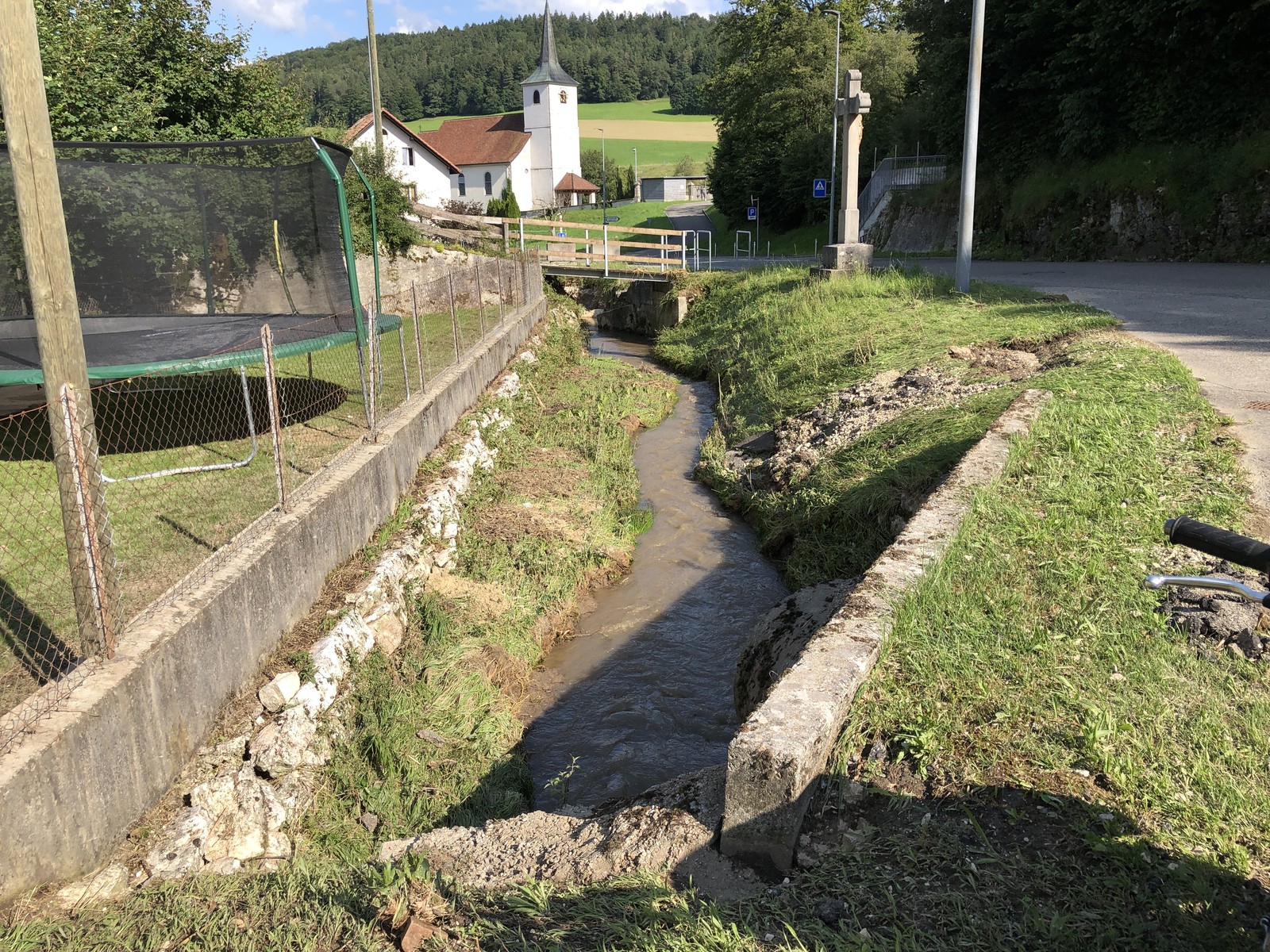

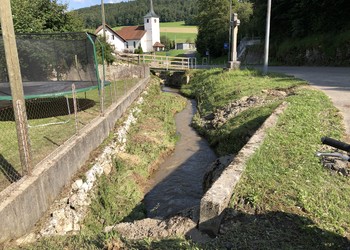

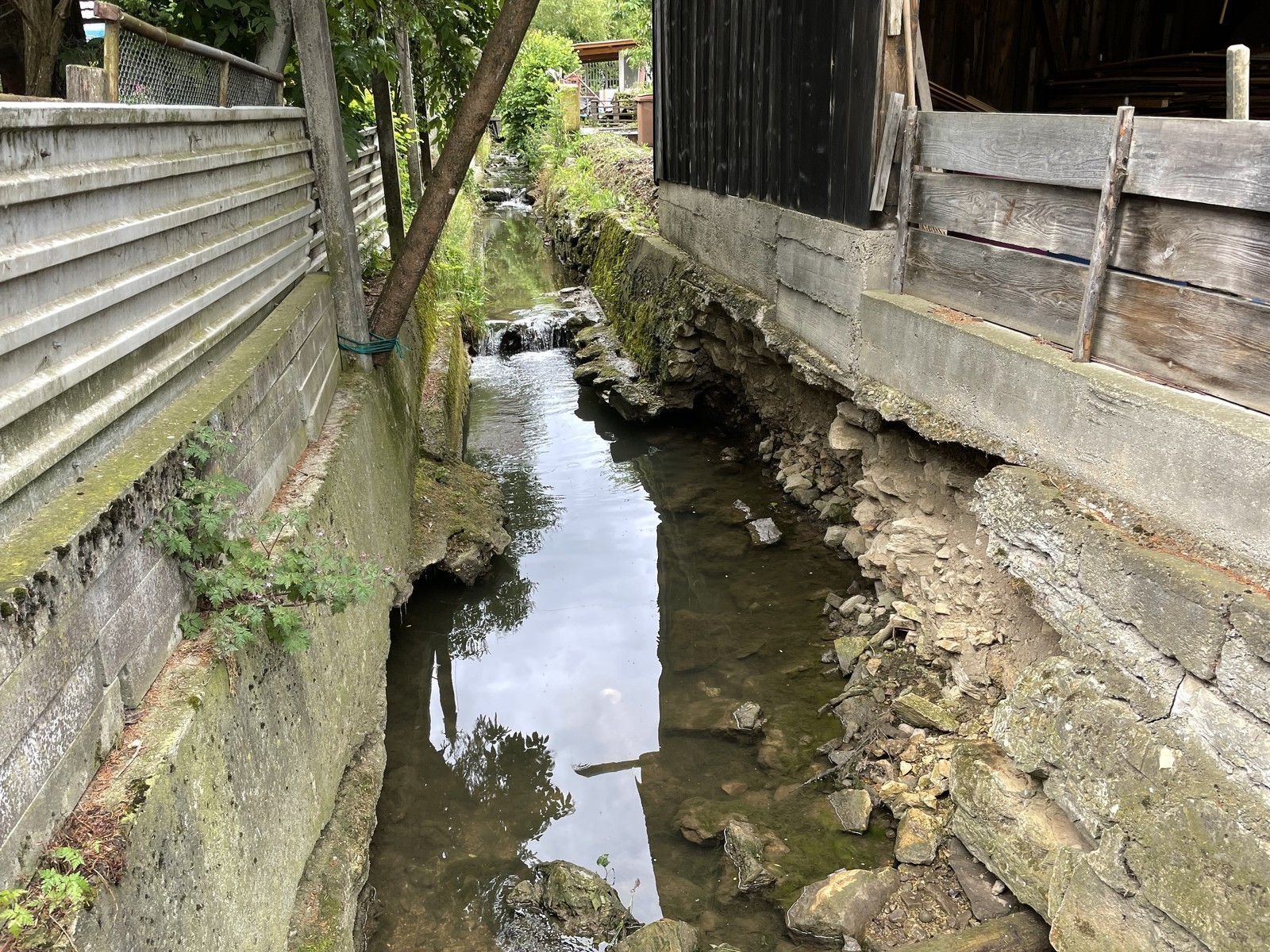

Etat initial (juillet 2021) – La Fenatte
-

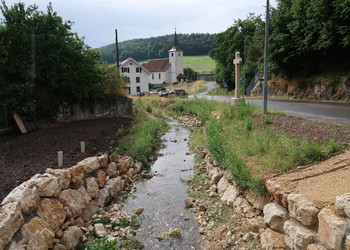

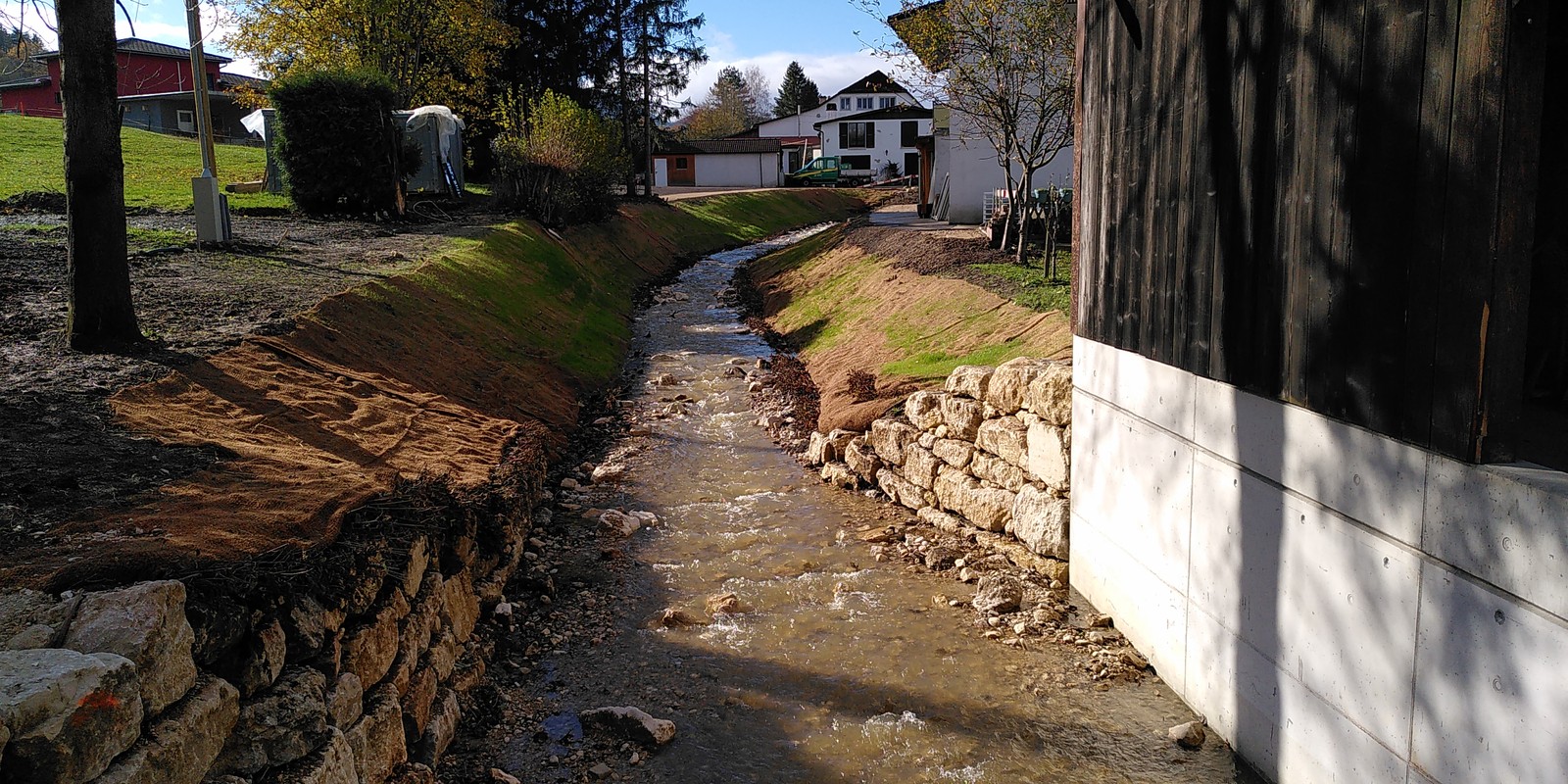

Etat réalisé (juin 2023) – La Fenatte : enrochements du pieds de berge et lits de plançons ont été réalisés
-

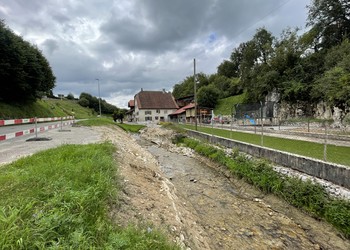

Etat initial (août 2021) – La Fenatte après les érosions provoquées par les crues estivales. L’accès à la ferme a été détruit avec les crues.
-

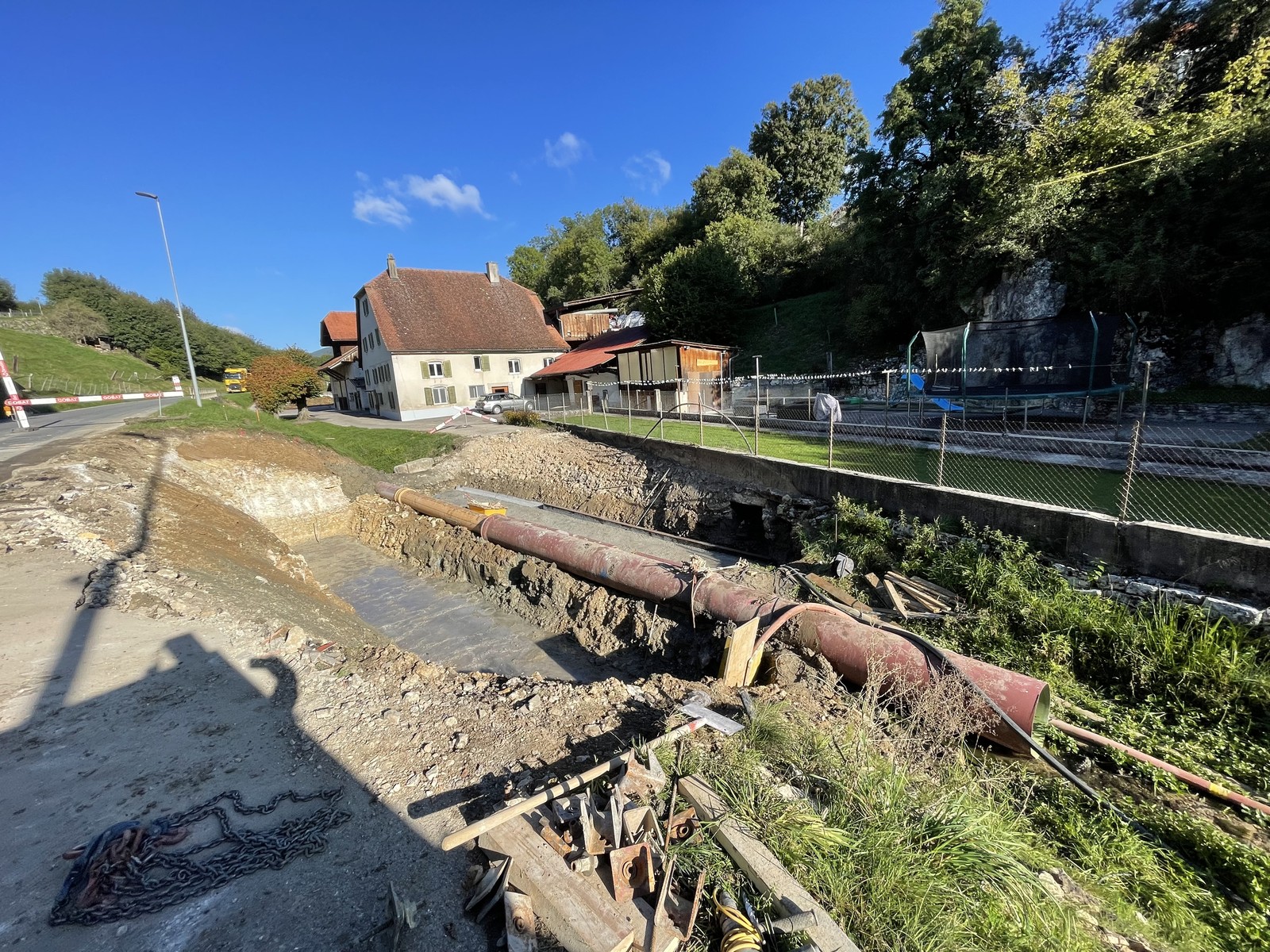

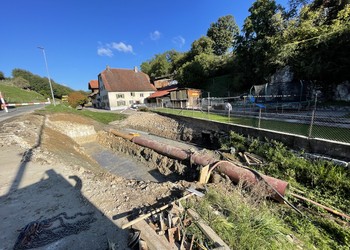

En travaux (septembre 2022) - La Fenatte
-

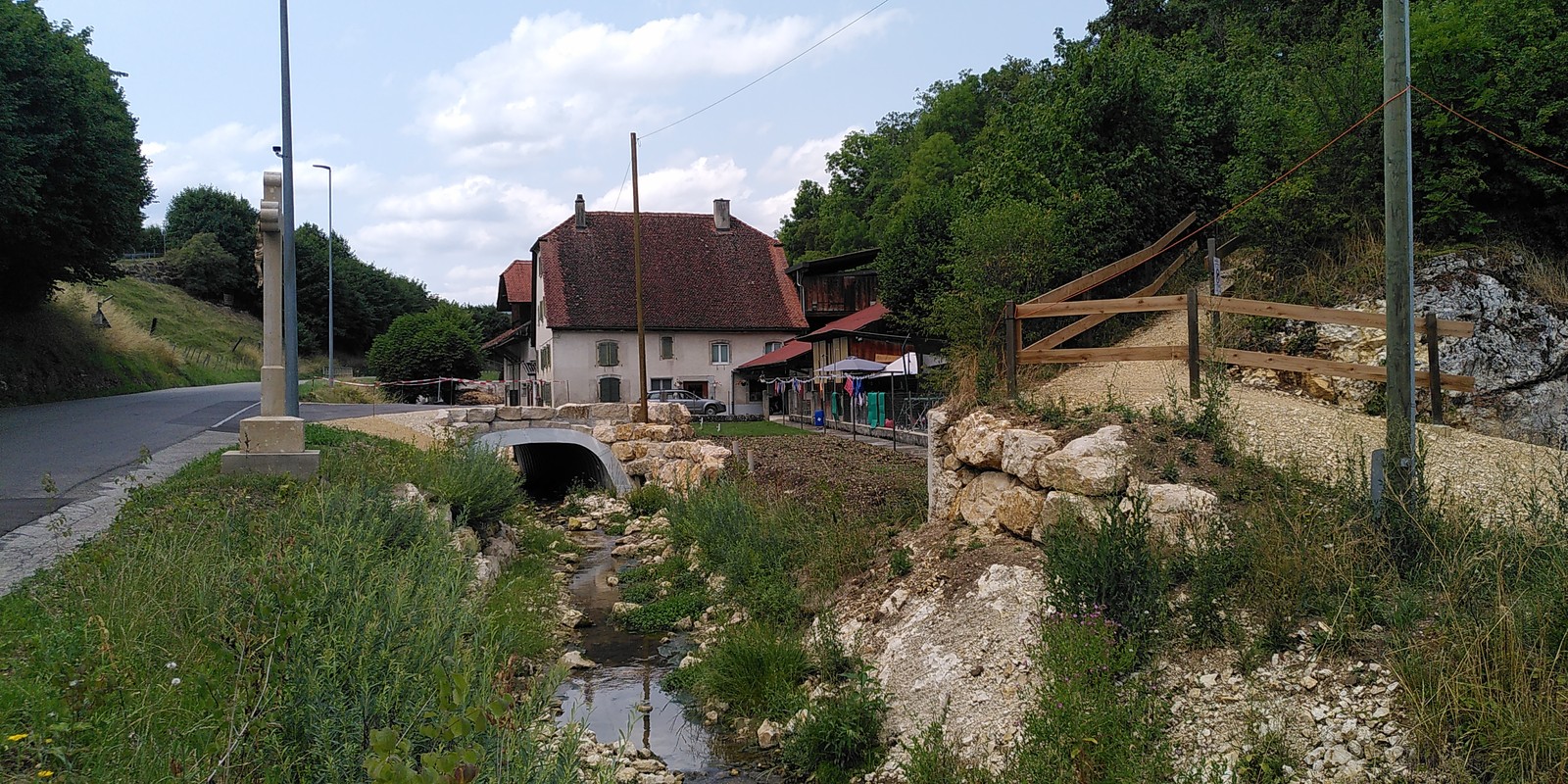

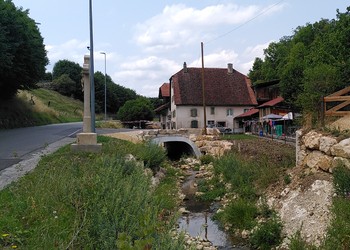

Etat réalisé (juillet 2023) – La Fenatte : une nouvelle buse a été installée pour garantir l’accès à la ferme
-

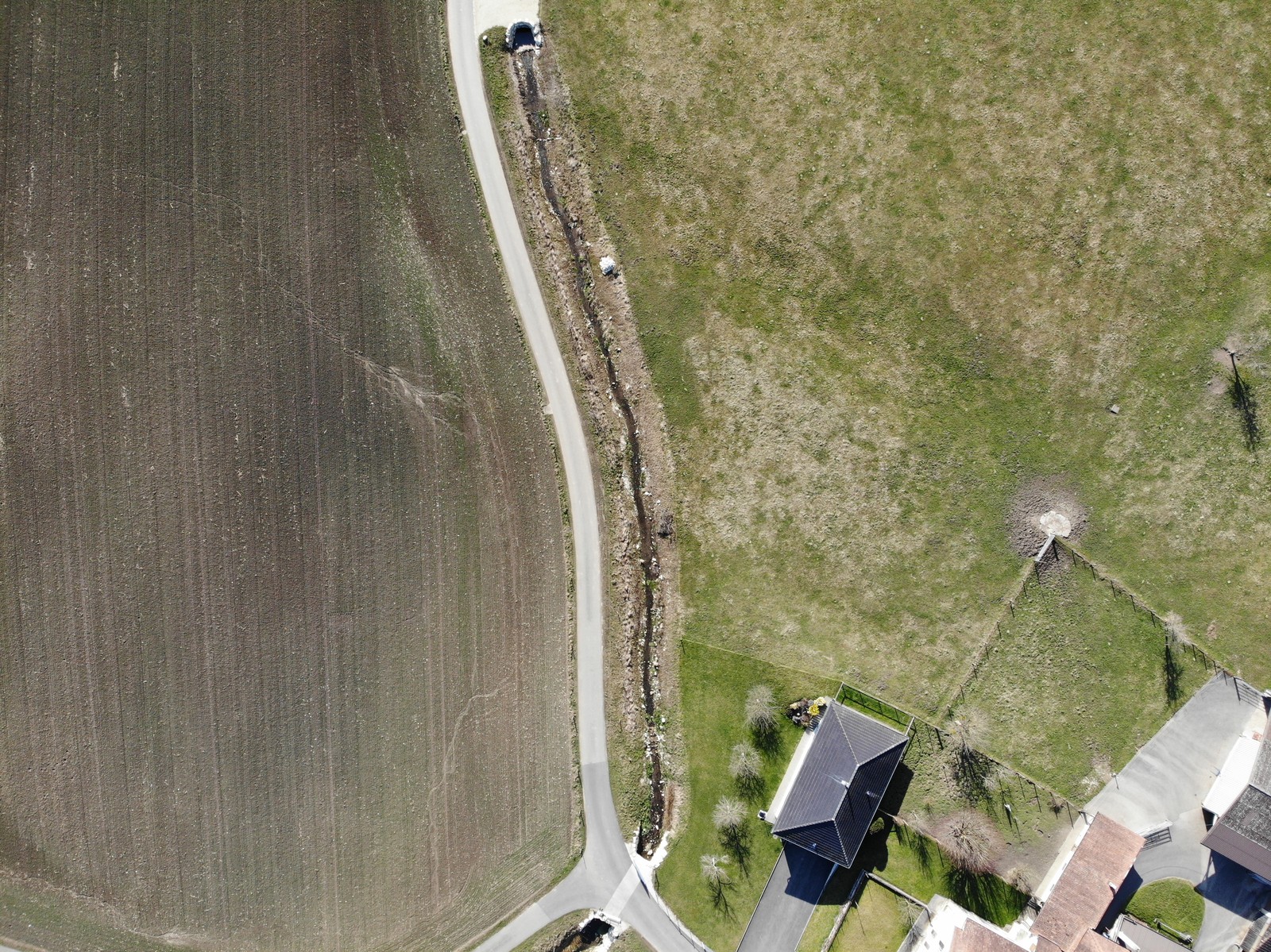

Etat initial (janvier 2025) – La Fenatte : cours d’eau enterré dans un tuyau au travers de l’ancienne décharge
-

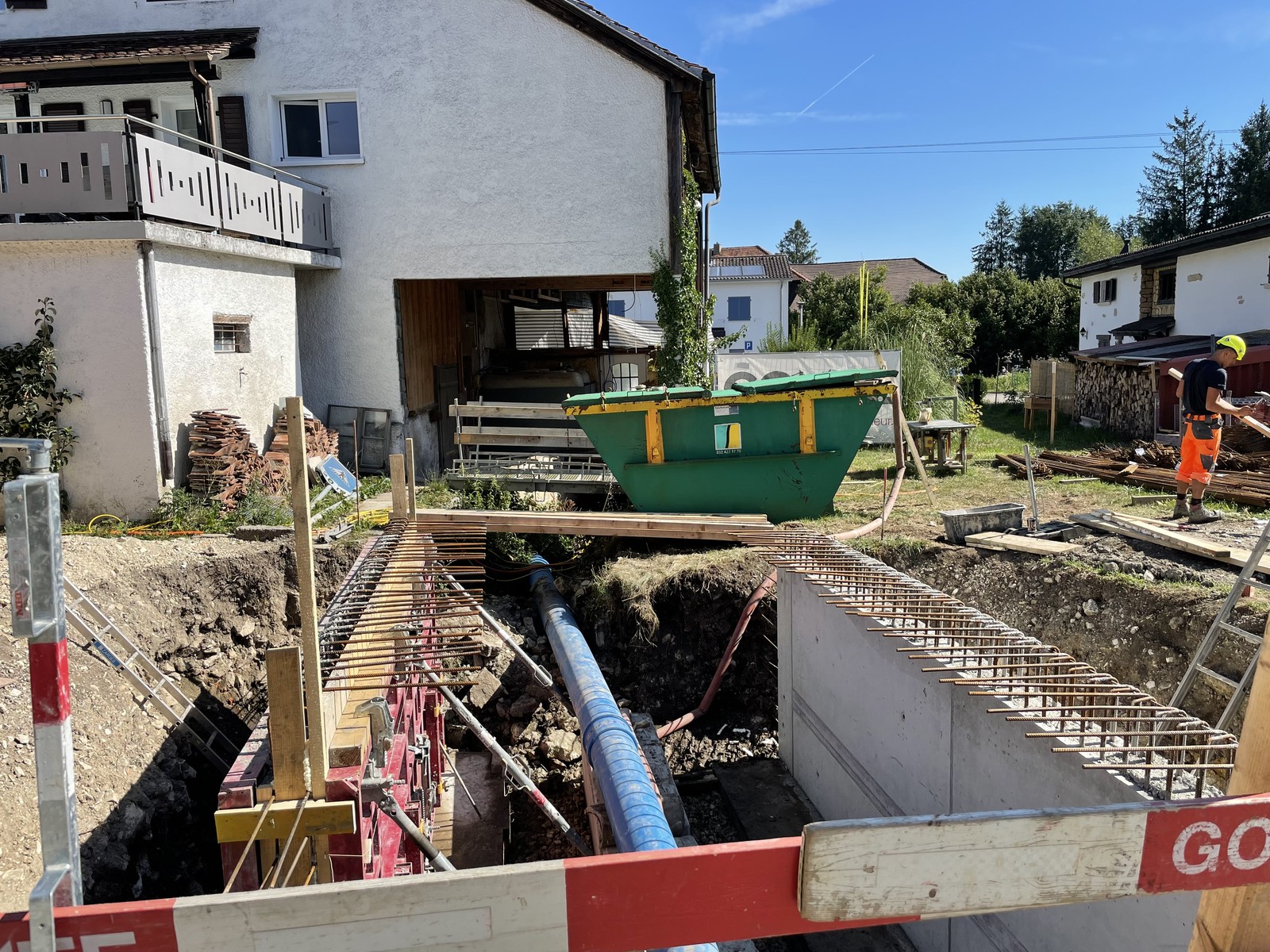

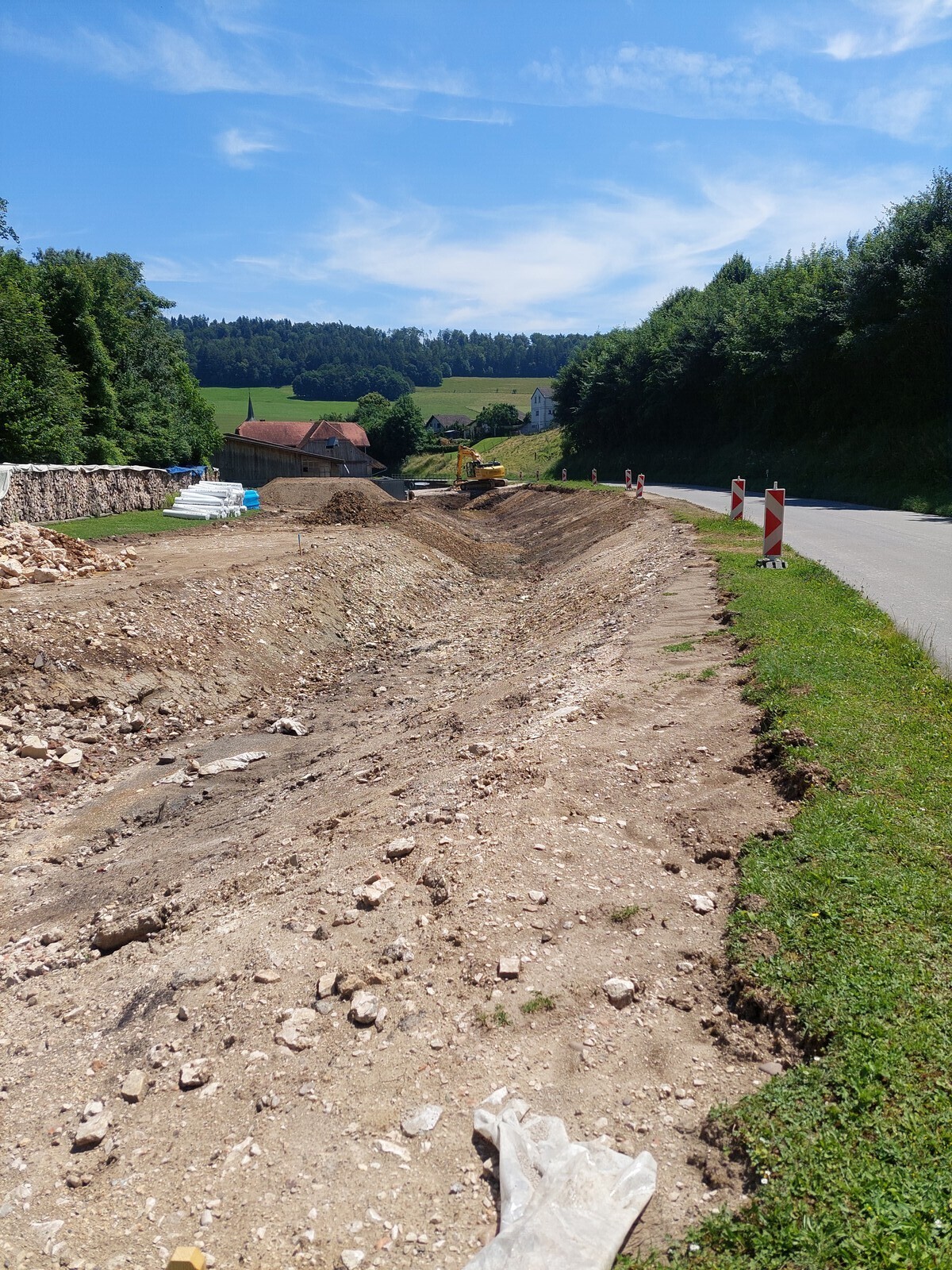

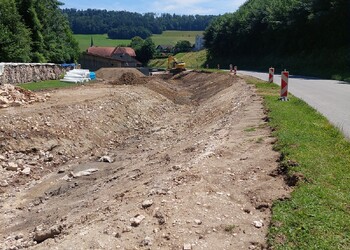

Travaux (juin 2025) – La Fenatte : terrassement du nouveau lit dans l’ancienne décharge
-

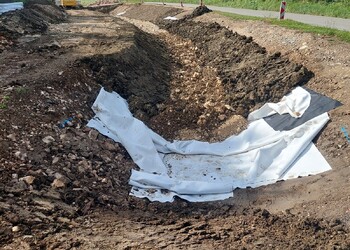

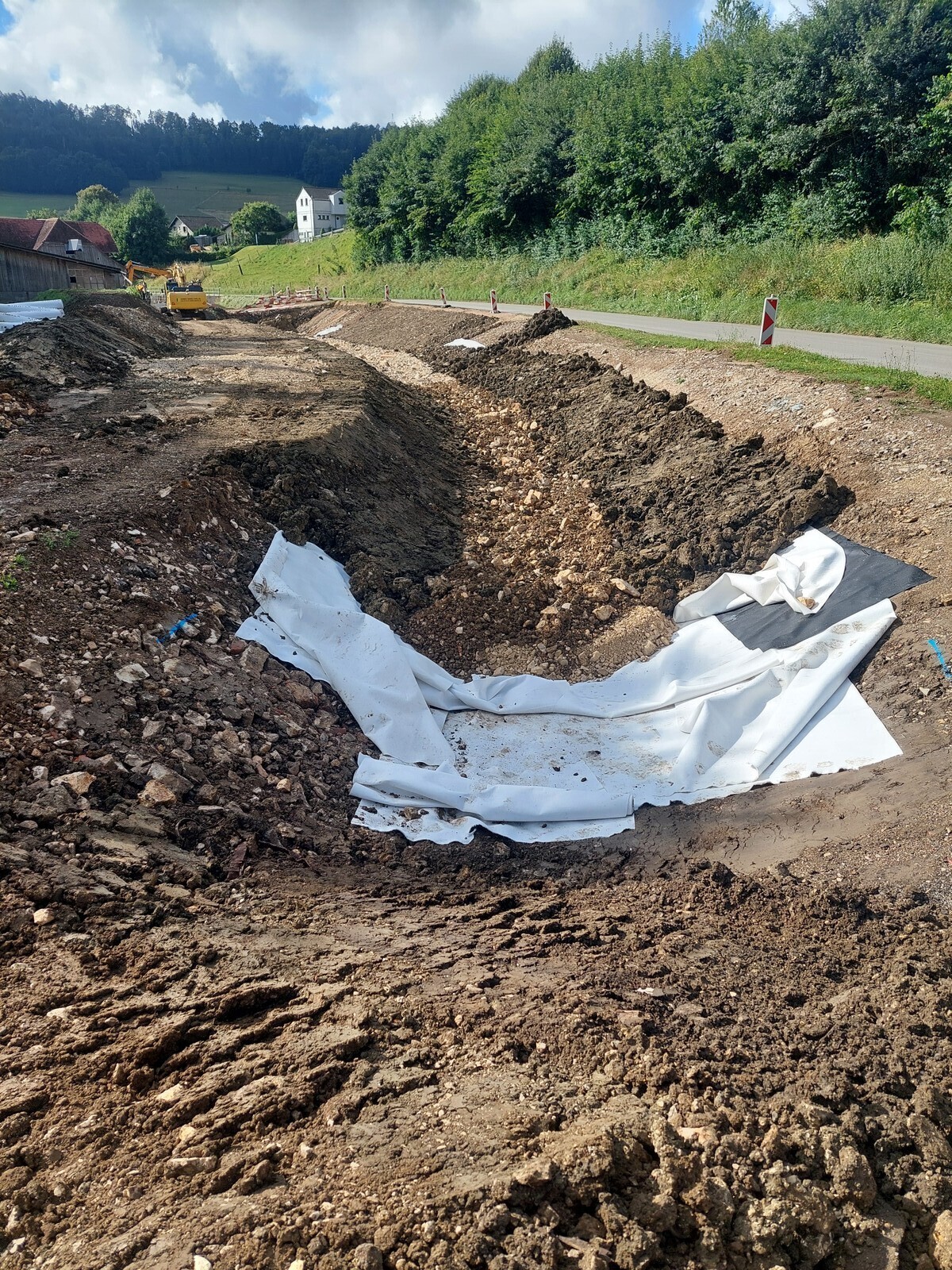

Travaux (juillet 2025) – La Fenatte : création d’un nouveau fond du lit avec étanchéité synthétique afin que les eaux n’atteignent pas le site pollué
-

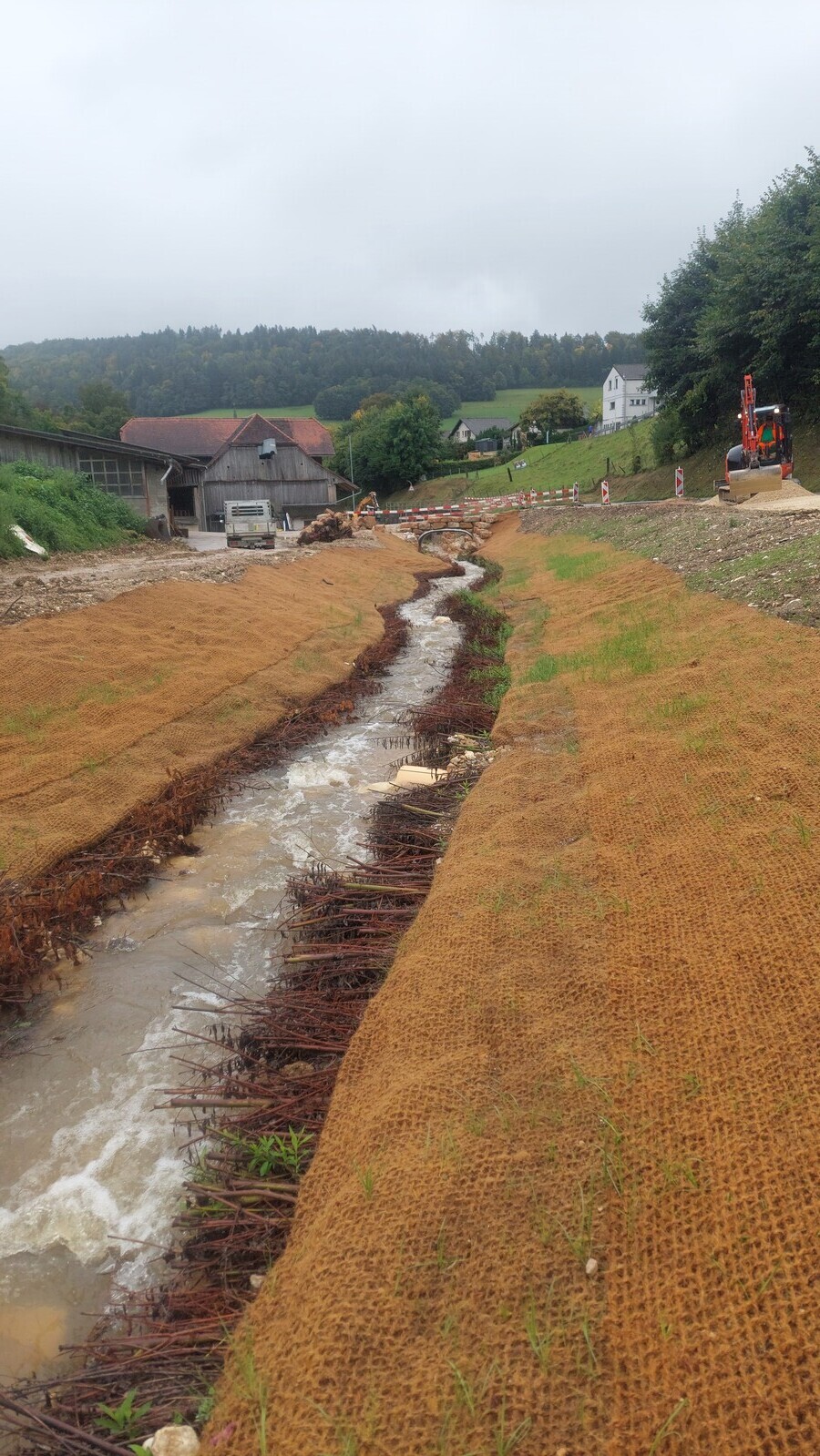

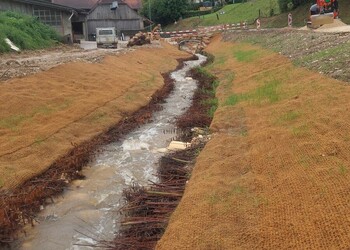

Travaux (septembre 2025) – La Fenatte : protection des pieds de berges avec des aménagements de génie biologique
-

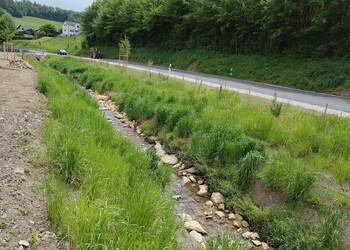

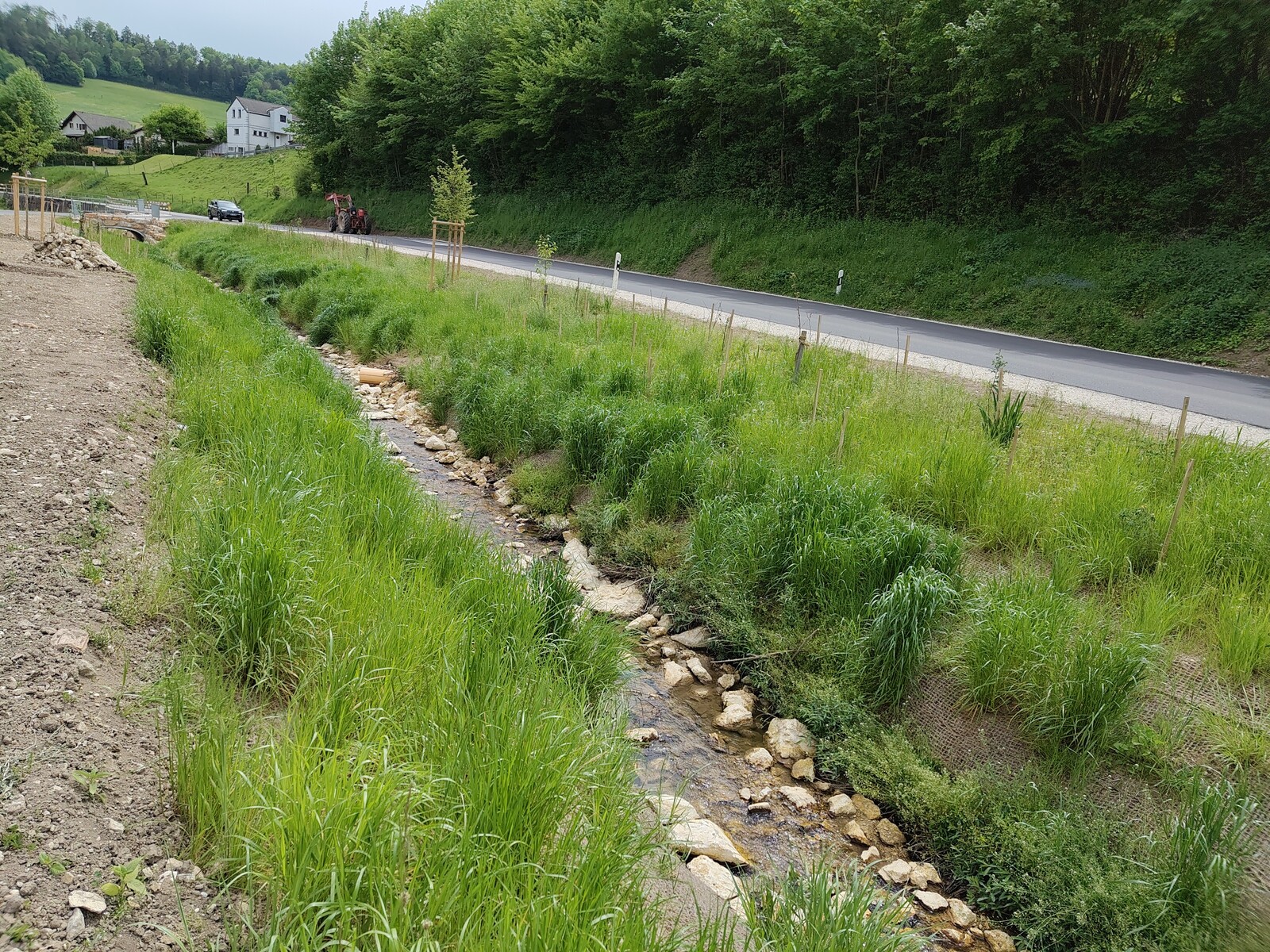

Etat réalisé (juin 2026) – La Fenatte : reprise de la végétation six mois après les travaux

La Betteratte
-

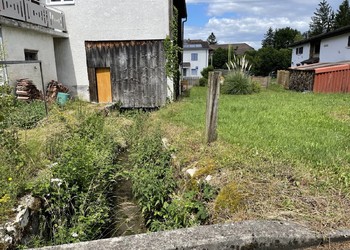

Etat initial (juin 2022) – La Betteratte
-

Travaux (août 2022) – La Betteratte a été mise sous tuyaux afin d’éviter de créer de la turbidité pendant les travaux
-

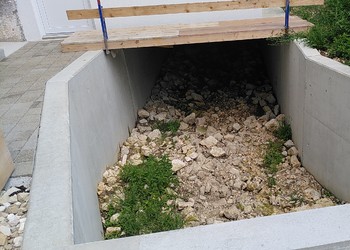

Etat réalisé (juillet 2023) - La Betteratte : les contraintes et la configuration des bâtiments nécessitait l’aménagement de deux murs. Un fond du lit plus profond et rugueux a été reconstitué avec un mélange de blocs et de galets de rivière
-

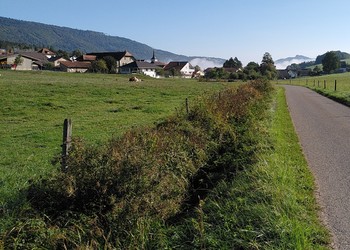

Etat initial (septembre 2023) – La Betteratte : le cours d’eau a peu d’espace et longe la route
-

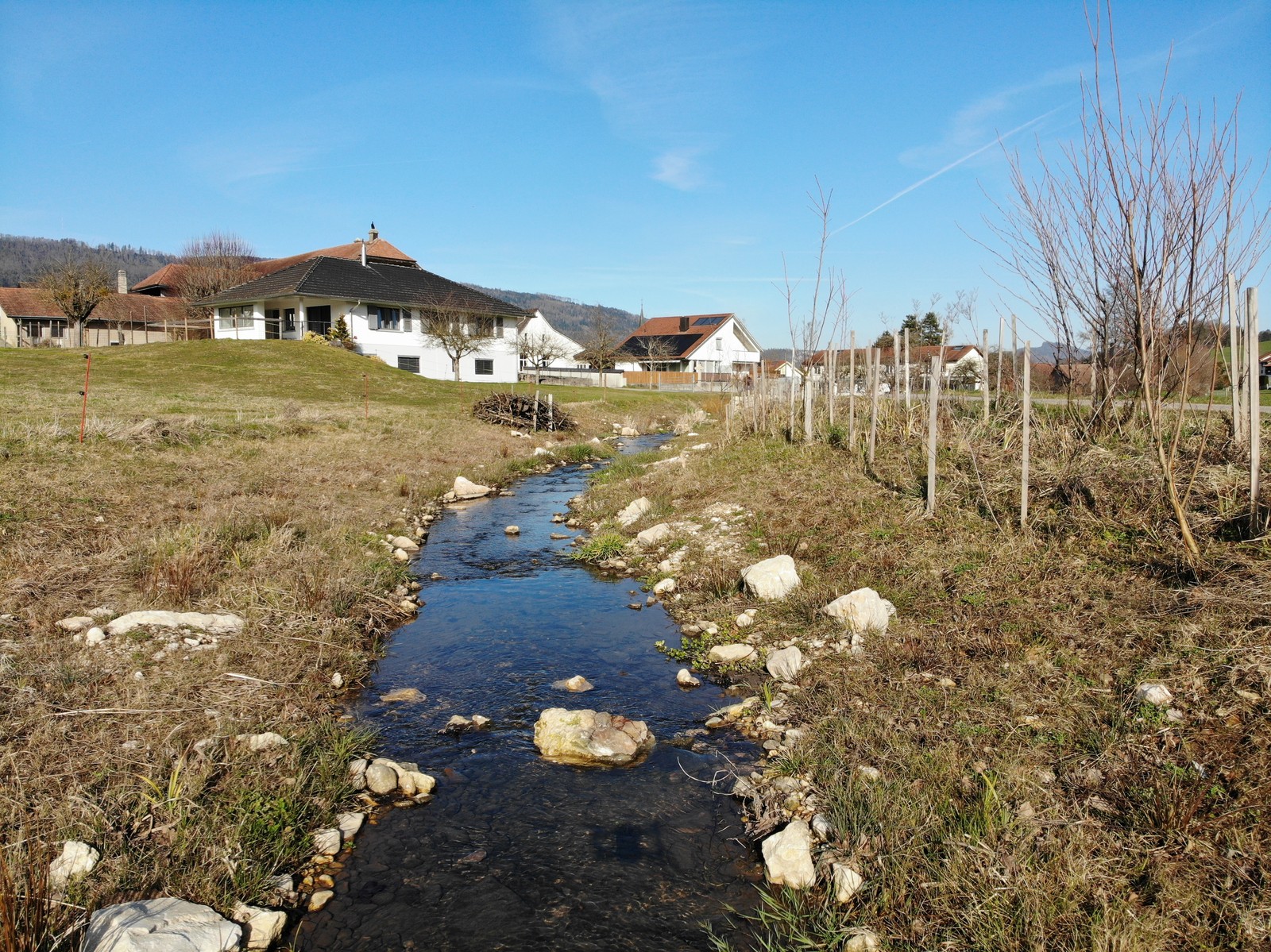

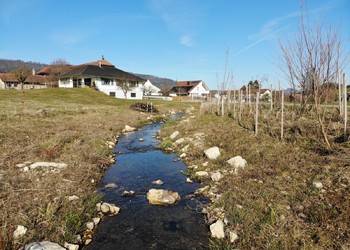

Etat réalisé (mars 2025) – La Betteratte : 1 an et demi après les travaux, le cours d’eau a désormais plus de place et la connectivité latérale est améliorée
-

Etat initial (septembre 2023) – La Betteratte – vue aérienne
-

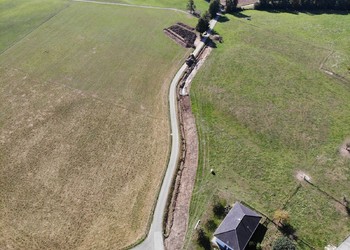

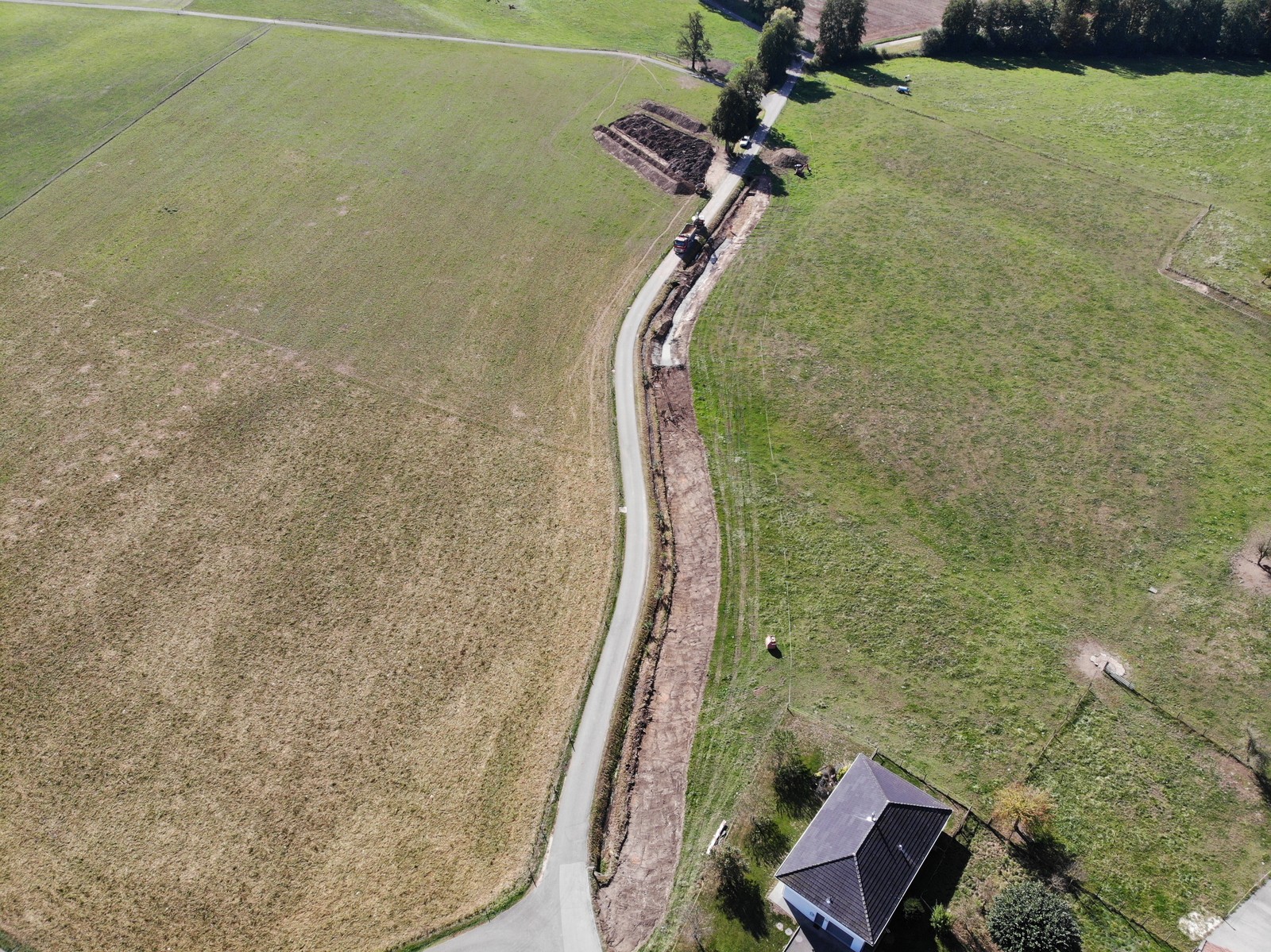

Travaux (octobre 2023) – La Betteratte – vue aérienne de l’élargissement en cours
-

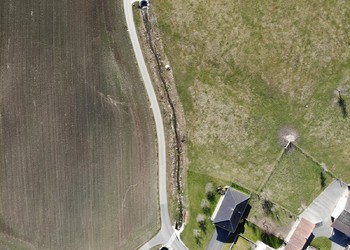

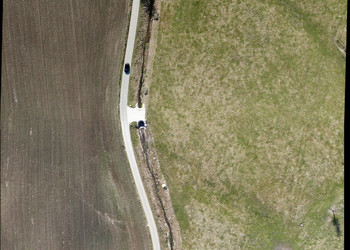

Etat réalisé (mars 2025) – La Betteratte : vue aérienne 1 an et demi après les travaux
La Pran
-

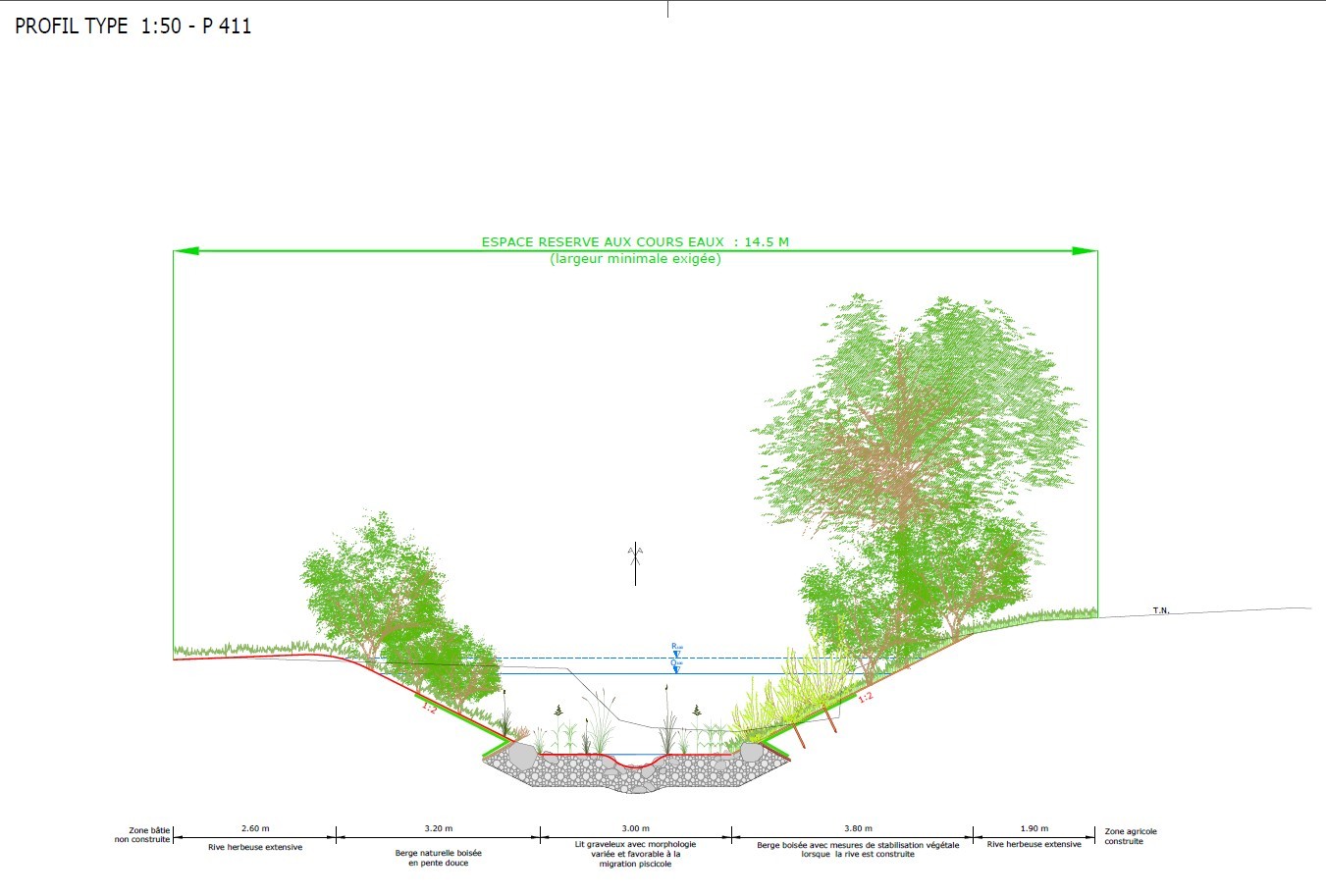

Profil type des aménagements créés sur la Pran
-

Etat initial (juin 2022) – La Pran : le cours d’eau se trouve entre deux murs et le gabarit est insuffisant
-

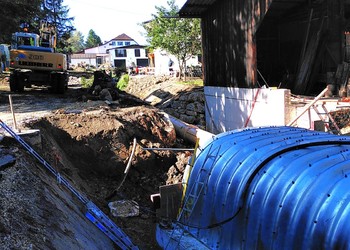

En travaux (septembre 2023) – La Pran : pose d’une nouvelle buse et élargissement du gabarit en supprimant un chalet et des murs
-

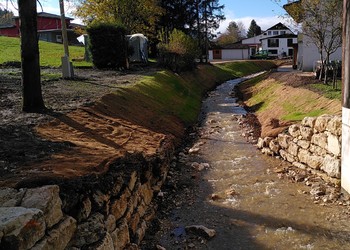

Etat réalisé (novembre 2023) – La Pran : le lit du cours d’eau a été élargi, ses berges adoucies et le fond du lit a été recréé avec un mélange de blocs et de graviers de rivière
-

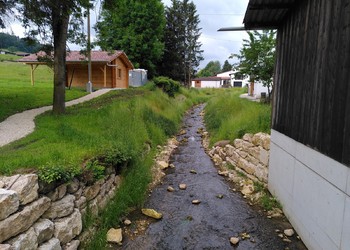

Etat réalisé (juin 2024) – La Pran : reprise de la végétation six mois après les travaux et le cours d’eau se crée un écoulement préférentiel
-

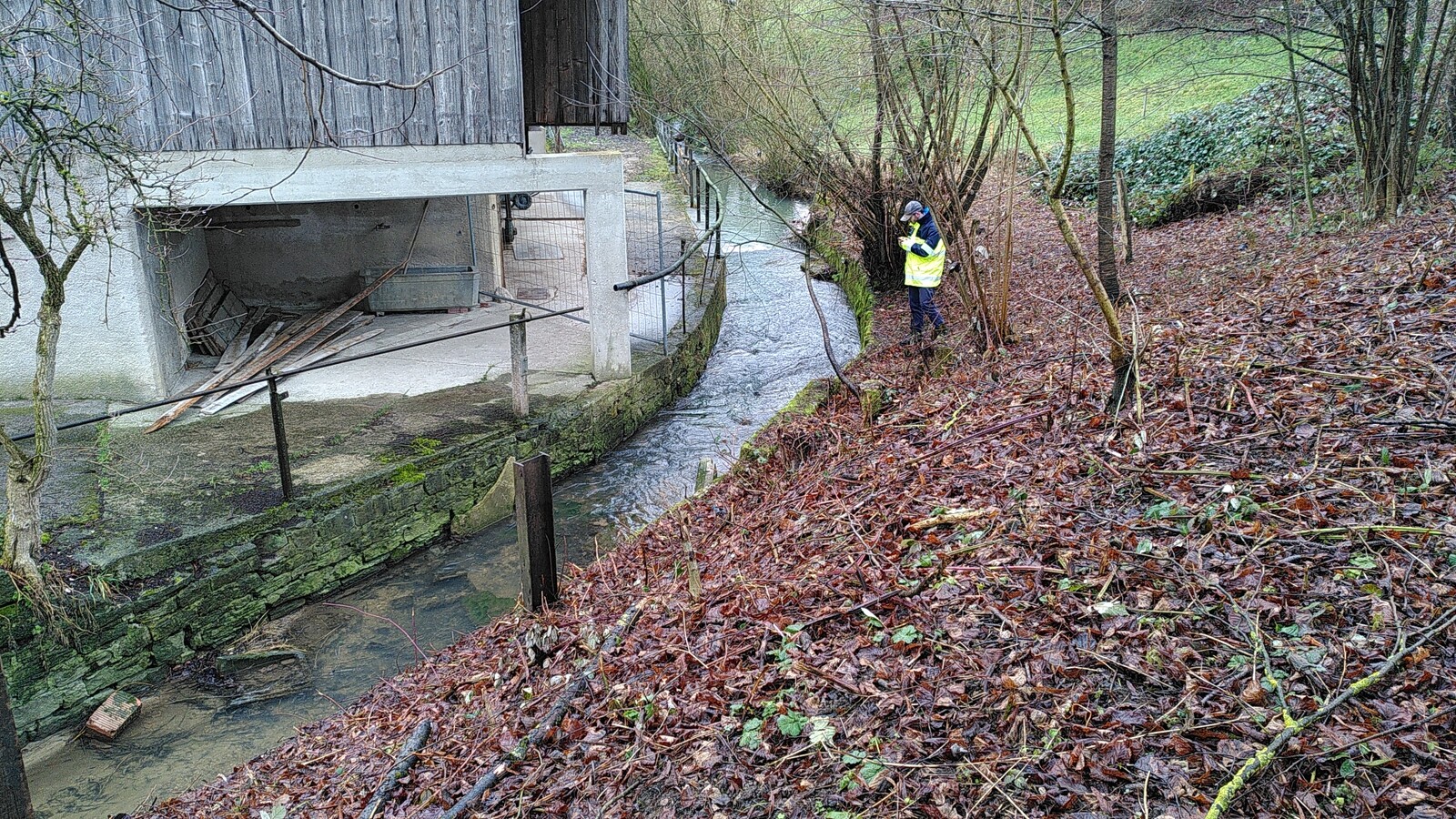

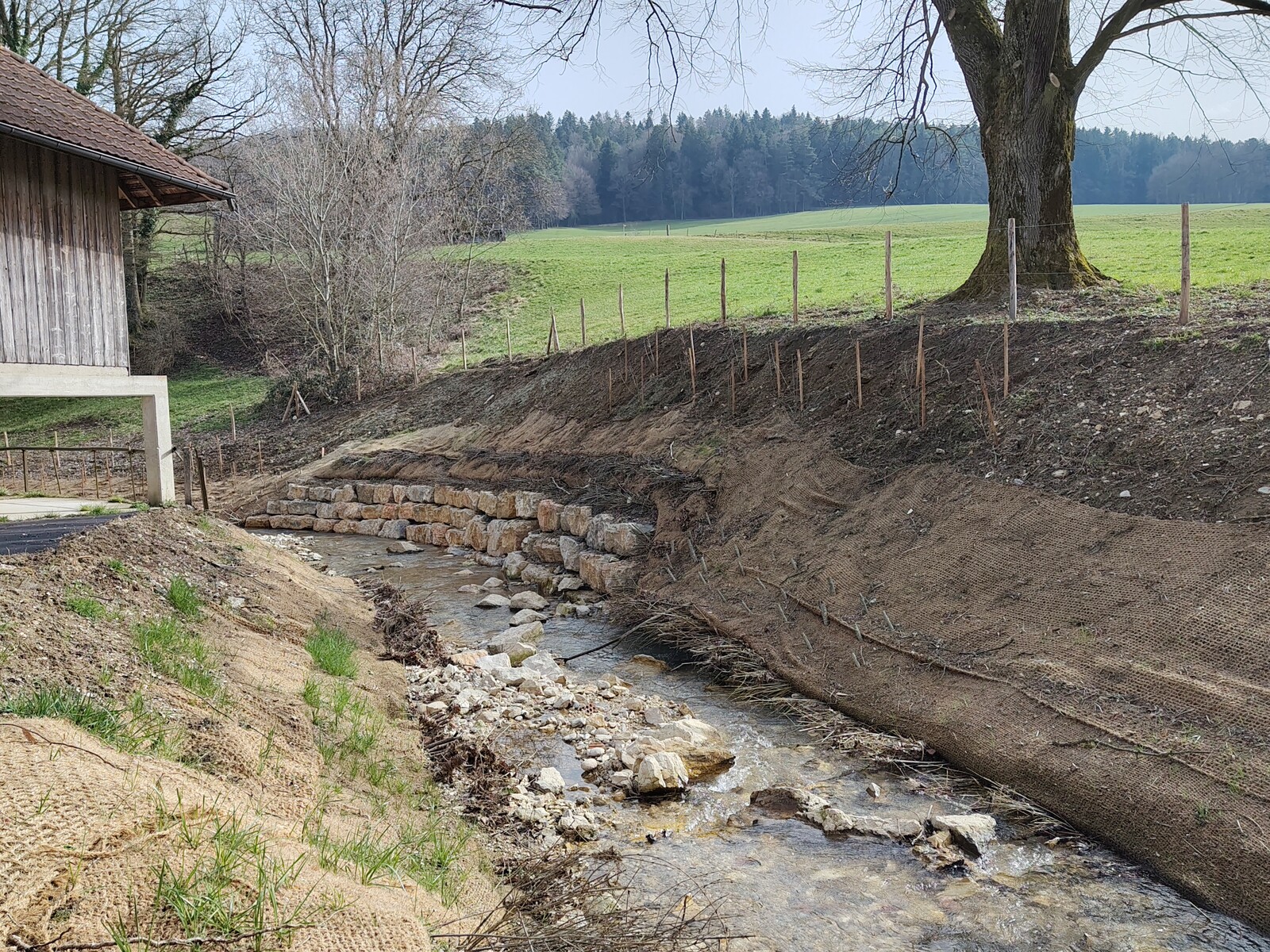

Etat initial (février 2025) – La Pran : secteur de la ferme du battoir
-

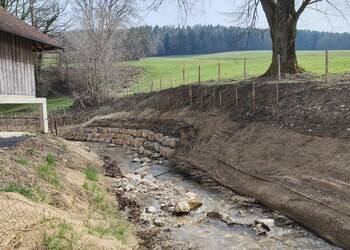

Etat réalisé (mars 2026) – La Pran : secteur de la ferme du battoir
-

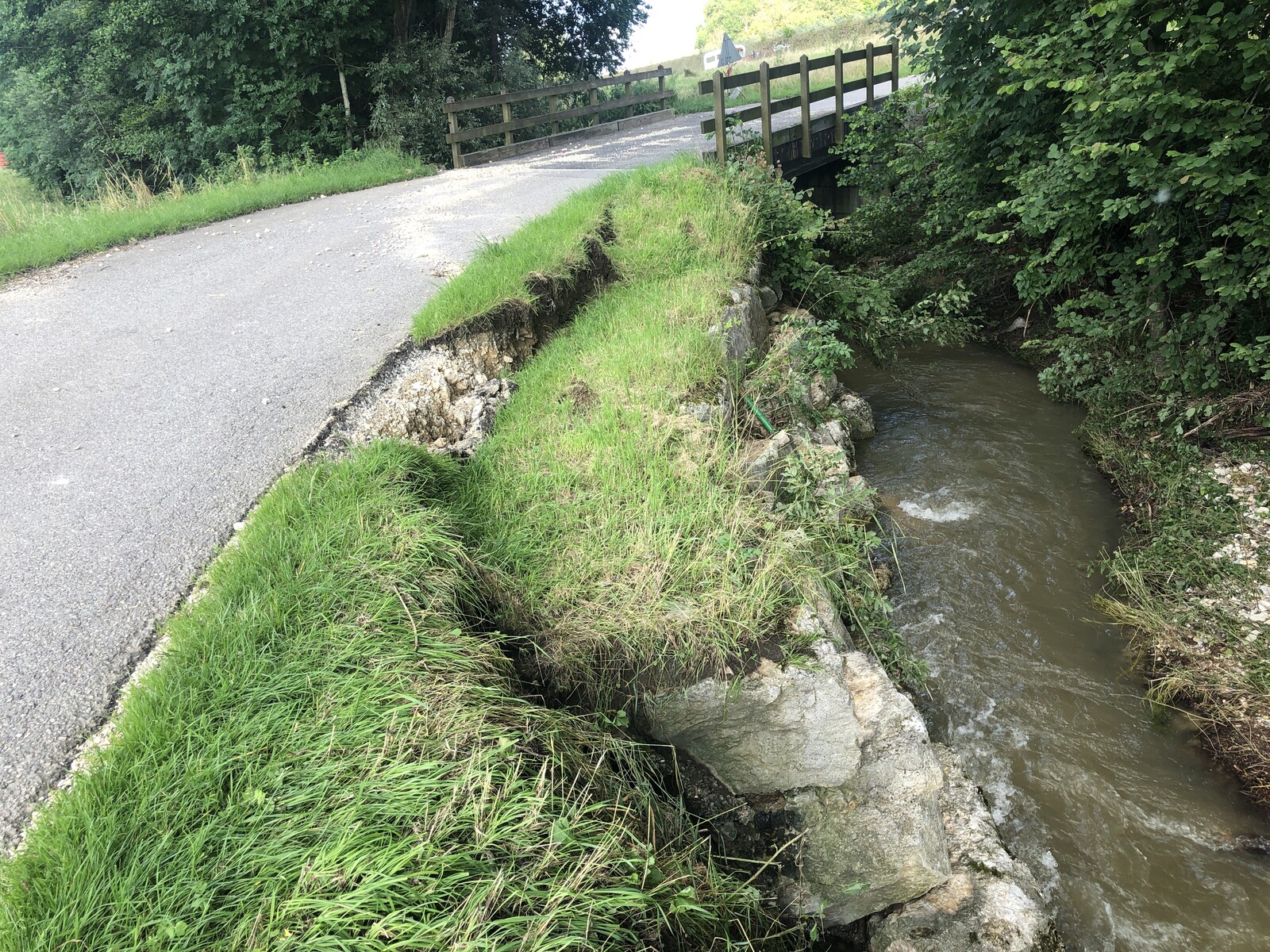

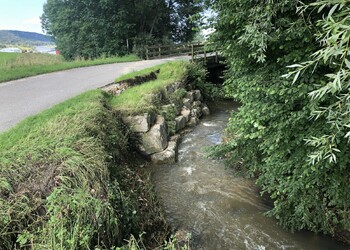

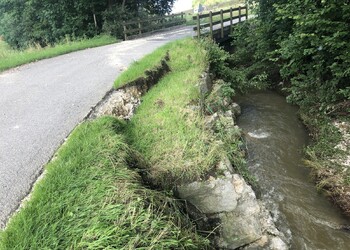

Etat initial (juillet 2021) – La Pran : affaissement des blocs de soutènement de la route dans le secteur du Pont Scheurer
